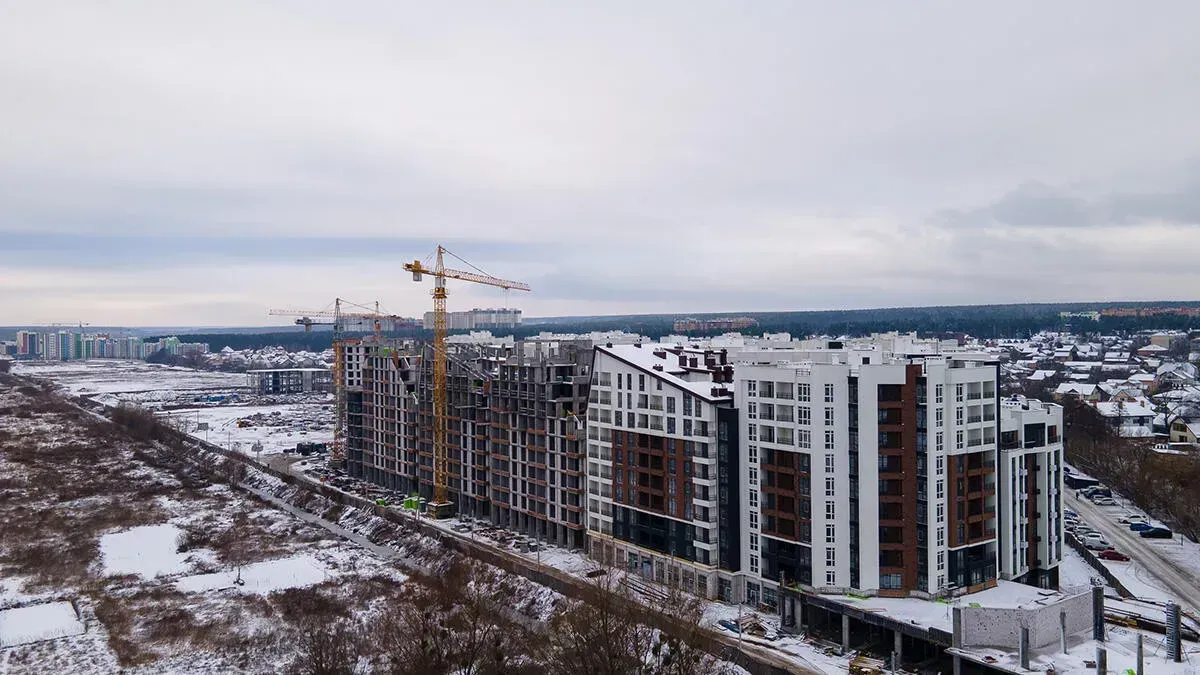

Ход строительства объектов Строительной группы Синергия в Киеве и Ирпене в декабре 2023 года

18 декабря 2023 г.
Ход строительства объектов Строительной группы Синергия в Киеве и Ирпене в декабре 2023 года



Непрерывно и в любых условиях продолжаем строительство ваших домов. Отчитываемся по статусу строительства ЖК Синергия Сити в г. Ирпене и ЖК Синергия Киев в столице за месяц.



Ход строительства ЖК Синергия Сити от 15 декабря 2023 года

6 очередь

В 25 доме завершили гидроизоляцию 1 этажа. Завершили утепление фасада 1 этажа. Завершили внешнюю и внутреннюю газовую обвязку. Завершили монтаж лифтового оборудования. Завершили установку перил на лоджиях. Входная группа готова на 90%: вложили плитку в стены и пол, смонтировали почтовые ящики и декоративные элементы. Завершили украшение общих коридоров.

4 очередь

В 12 доме завершили малярные работы и установили освещение в общих коридорах. Смонтировали вызовные панели лифтов и индикацию этажей.

В 13 доме продолжаем отделку входной группы. Установили шкафы для щитовой. На 1 этаже завершили гидроизоляцию. Проложили интернет-кабели. Продолжаем внешнюю и внутреннюю газовую обвязку. Смонтировали вызовные панели лифтов и индикацию этажей.

В 14 доме завершили отделку входной группы на 85%: уложили плитку на стены и пол, смонтировали почтовые ящики и декоративные элементы, готовимся монтировать потолки грильято. Продолжаем внешнюю газовую обвязку. Завершили гидроизоляцию 1 этажа. Проложили кабели IP-домофонии.

В 15 доме продолжается строительство стен на 8 этаже.

В 16 доме продолжается строительство стен на 7 этаже. Установили вентиляционные каналы для кровли. Начали установку металлоконструкций на кровле.

В 17 доме продолжается строительство стен на 9 этаже.

На территории комплекса продолжаем благоустройство придомовой территории во внутреннем дворе 7-11 домов: получили новые элементы для детской площадки и продолжаем их монтаж. Устанавливаем габионы На спортплощадке установили тренажеры воркаут и застелили 1-й слой каучуко-полиуретанового покрытия.



Ход строительства ЖК Синергия Киев от 15 декабря 2023

В 2 дома продолжаются фасадные работы: утепление базальтовой ватой и штукатурка.

Установили металлическое основание для перекрытия газовой котельной на крыше.

Продолжаем монтировать оконные конструкции на 21 этаже.

Завершаем возведение внутренних стенок 22 этажа.

Продолжаем установку канализационных труб на 14 этаже.

Продолжаем работы в подземном паркинге: фундамент покрыли защитным слоем гидроизоляции и стяжкой.

Провели статические испытания паркинга.
