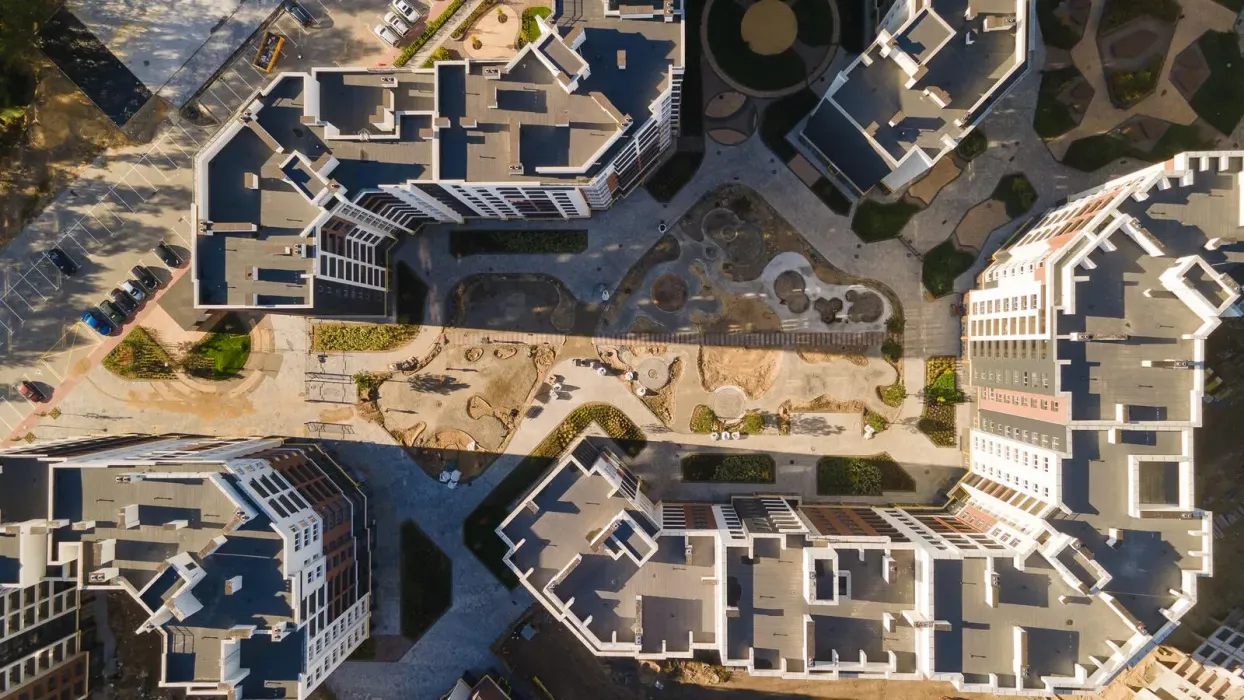

Хід будівництва об’єктів Будівельної групи Синергія у жовтні 2023 року

17 жовтня 2023 р.
Хід будівництва об’єктів Будівельної групи Синергія у жовтні 2023 року



Майбутні мешканці наших будинків, продовжуємо будувати для вас. Звітуємо по статусу будівництва ЖК Синергія Сіті та ЖК Синергія Київ за місяць.



Хід будівництва ЖК Синергія Сіті від 16 жовтня 2023 року

6 черга

У 24 будинку змонтували газові котли у квартирах. Встановили системи протипожежної безпеки.

У 25 будинку моноліт готовий на 100%. Фасадні роботи 2-9 поверхів готові на 100%. На покрівлі: виконали 2 шари гідроізоляції, влаштували димоходи та вентиляційні канали, змонтували огородження, встановили системи блискавкозахисту.

У квартирах з 2 по 9 поверхи: змонтували віконні конструкції, звели всі зовнішні та внутрішні стіни, виконали стяжку підлоги.

Виконуємо цегляну кладку 1 поверху. Завершуємо стяжку підлоги та розпочали  укладання плитки в МЗК. Розпочали тинькування стін у квартирах на 2-9 поверхах. Проклали системи побутового та зливового каналізування. Розпочали зашивати гіпсокартоном ніші під комунікації на поверхах.

У 26 будинку завершуємо цегляну кладку на останньому 10 поверсі. Завершили встановлення сходів у дворівневих квартирах. Завершуємо стяжку та утеплення на покрівлі. Встановили системи блискавкозахисту на покрівлі.

4 черга

У 12 будинку завершили встановлення обладнання в газовій котельній на даху. На покрівлі кладемо 2 шар гідроізоляції. Завершили стяжку підлоги у квартирах та в МЗК. Продовжуємо оздоблення МЗК: готуємо стіни до фінального оздоблення, влаштовуємо шафи під комунікації, завершуємо укладання плитки на стінах та підлозі, розпочали встановлення поручнів на сходах. Завершили монтаж обладнання для другого ліфта. Завершуємо оздоблення вхідної групи. Завершуємо утеплення та фарбування фасадів, готовність 85%. Розпочали утеплення фасаду 1 поверху та укладання плитки. Встановили двері у квартирах.

У 13 будинку завершили розведення систем водопостачання та каналізування на 1 поверсі. Виконали стяжку підлоги на 1 поверсі.

У 14 будинку завершили влаштування покрівлі. Завершили зведення стін, монтаж віконних та дверних конструкцій на 1 поверсі. Завершили укладання плитки на сходах. Продовжуємо оздоблення вхідної групи: монтуємо гіпсокартон на стіни, завершуємо укладання плитки на підлозі.

У 15 будинку завершуємо монолітні роботи останнього поверху. Завершуємо зведення стін на 3 поверсі та розпочинаємо на 4 поверсі. Змонтували вентиляційні блоки до 7 поверху. Розпочали встановлення сходів у дворівневих квартирах.

У 16 будинку заливаємо вертикальні конструкції останнього поверху. Змонтували вентиляційні блоки до 7 поверху.

У 17 будинку готуємо до залиття плиту перекриття 10 поверху. Продовжуємо зведення стін на 5 поверсі та монтуємо вентиляційні канали на 6 поверсі.

На території комплексу продовжуємо виконувати благоустрій прибудинкової території на внутрішньому подвір’ї 7-11 будинків: виконали зонування та продовжуємо підготовку ділянки для монтажу дитячих майданчиків.

Хід будівництва ЖК Синергія Київ від 16 жовтня 2023

У 2 будинку завершуємо монолітні роботи. Завершили влаштування парапету на даху.

Розпочали фасадні роботи: утеплюємо фасади мінеральною ватою.

Розпочали зведення стін під газову котельню на даху.

Продовжуємо монтувати віконні конструкції на 24 поверсі.

Тривають мурувальні роботи: завершили зводити зовнішні стіни останнього, 24 поверху, та продовжуємо — внутрішні стіни 19 поверху.

Триває підготовка до влаштування пальового поля під другу частину підземного паркінгу.

Повний фотозвіт за жовтень 2023 року можете переглянути тут — хід будівництва Синергія Сіті та хід будівництва Синергія Київ.
