Хід будівництва — Січень 2025

DSC05804DSC05805DSC05924-Улучшено-Ум. шумаDSC05925-Улучшено-Ум. шумаDSC05926-Улучшено-Ум. шумаDSC05927-Улучшено-Ум. шумаDSC05806DSC05808DSC05837DSC05841-Улучшено-Ум. шумаDSC05842-Улучшено-Ум. шумаDSC05843-Улучшено-Ум. шумаDSC05844-Улучшено-Ум. шумаDSC05845-Улучшено-Ум. шумаDSC05846-Улучшено-Ум. шумаDSC05847-Улучшено-Ум. шумаDSC05849-Улучшено-Ум. шумаDSC05850-Улучшено-Ум. шумаDSC05851-Улучшено-Ум. шумаDSC05852-Улучшено-Ум. шумаDSC05854-Улучшено-Ум. шумаDSC05809DSC05810DSC05811DSC05812DSC05813DSC05814DSC05816DSC05817DSC05818DSC05821DSC05826DJI_20250113162410_0275_DDJI_20250113162628_0289_DDSC05822DSC05825DSC05827DSC05860DJI_20250113162348_0272_DDJI_20250113162421_0277_DDJI_20250113162453_0281_DDJI_20250113162535_0282_DDJI_20250113162606_0286_DDJI_20250113162610_0287_DDSC05831DSC05832DJI_20250113162043_0260_DDJI_20250113162104_0261_DDSC05863DJI_20250113162224_0266_DDJI_20250113162638_0292_DDJI_20250113162700_0293_DDSC04314DSC04315DSC05803DSC05834DSC05835DSC05862IMG_7855IMG_7860

Фотозвіт з будівництва ЖК Синергія Сіті від 15 січня 2025 року

У 18 будинку:

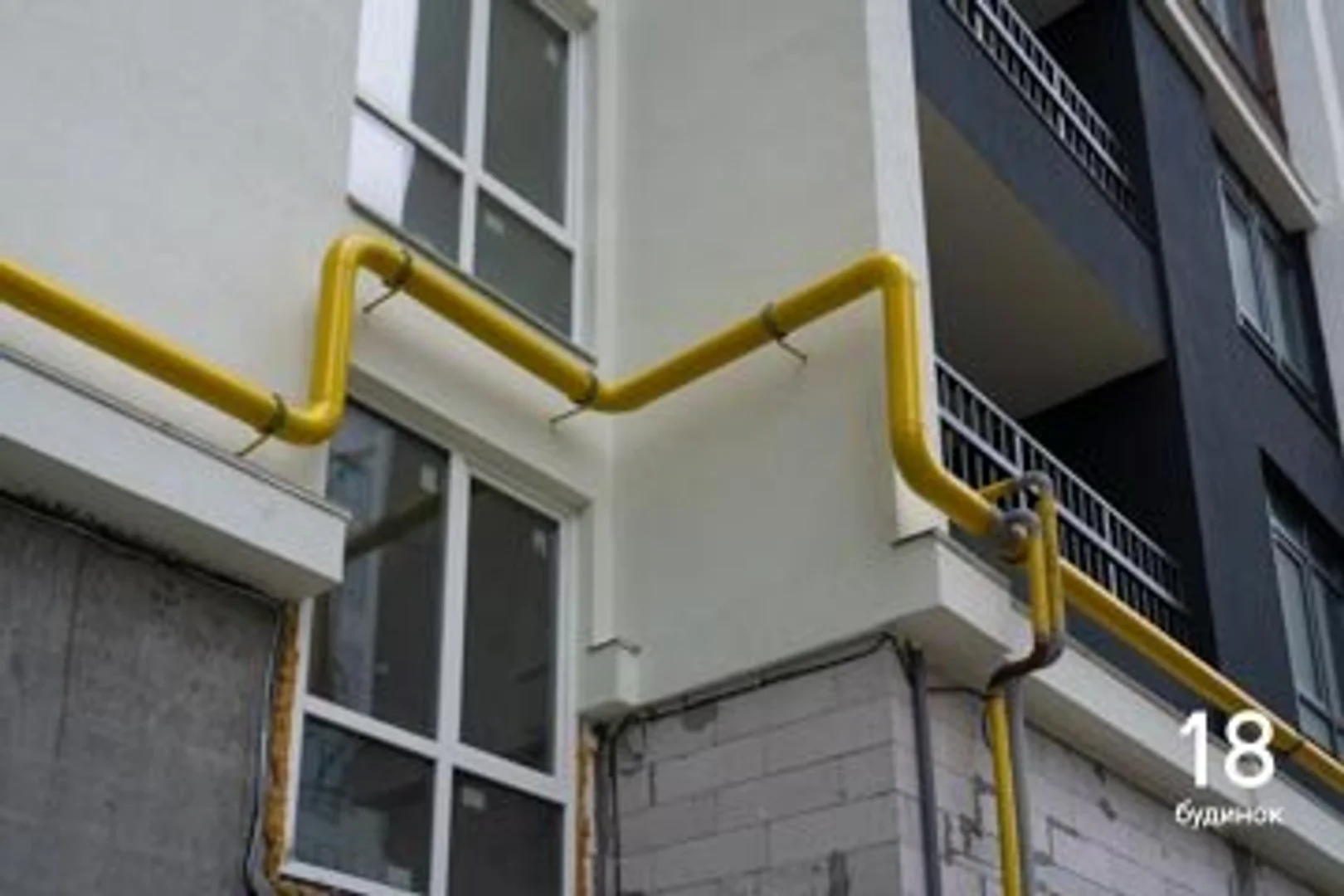

  • Продовжуємо внутрішню газову обв’язку.

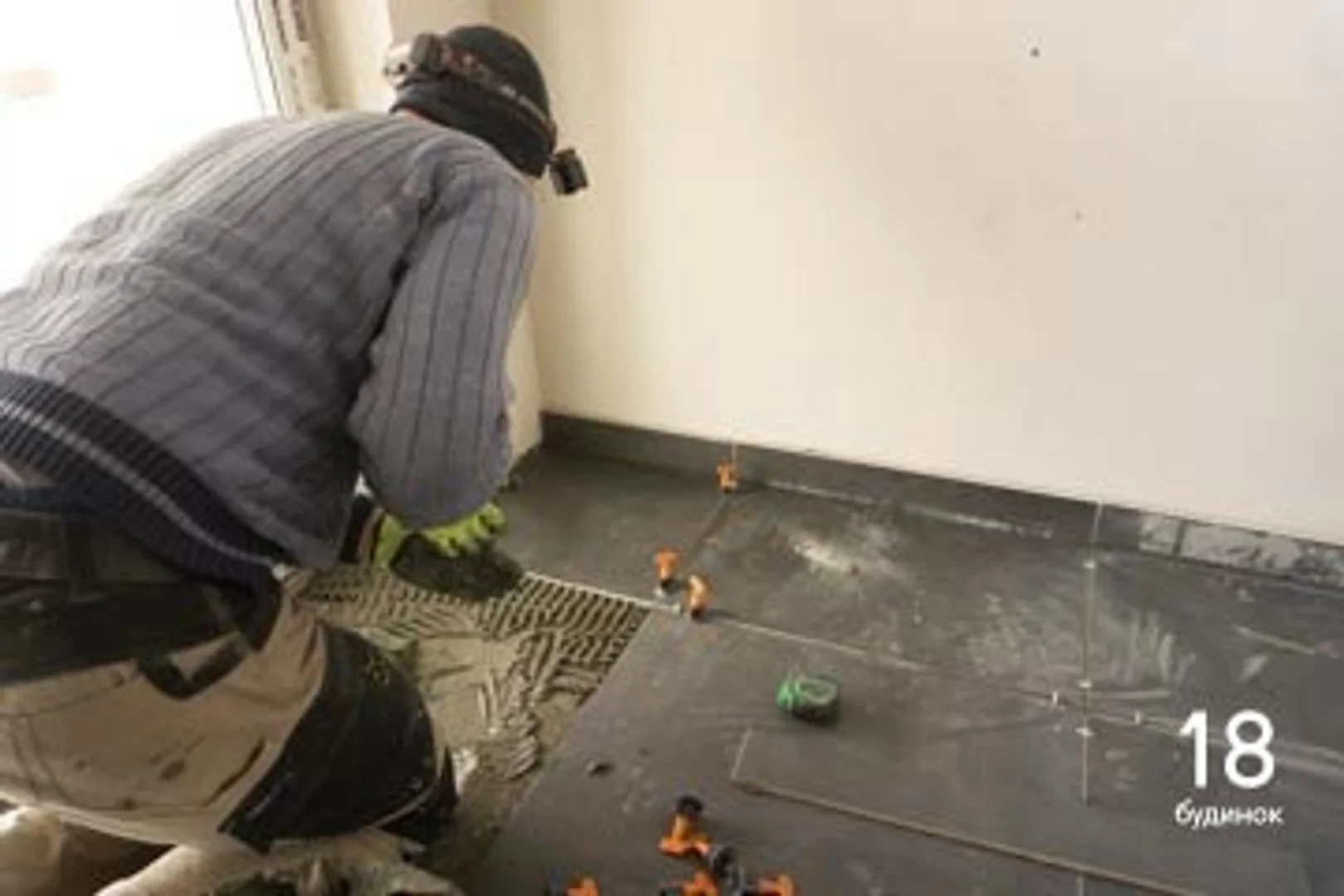

  • Продовжуємо укладати плитку в спільних коридорах і лобі.
  • Встановлюємо освітлювальні прилади в спільних коридорах і лобі.

  • Встановлюємо поручні на сходах.

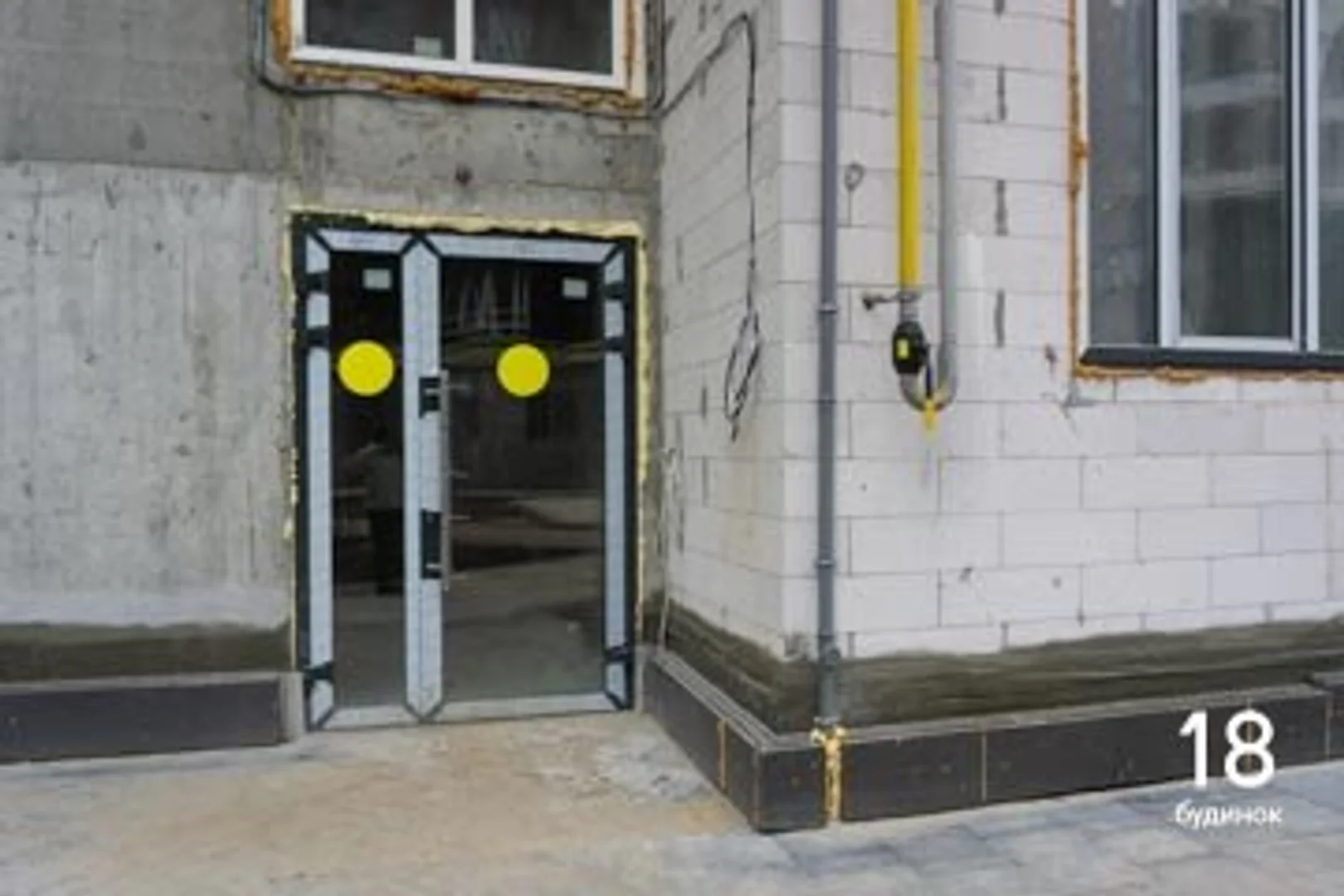

  • Встановлюємо двері в квартир.
  • Змонтували електрощитове обладнання.

У 19 будинку:

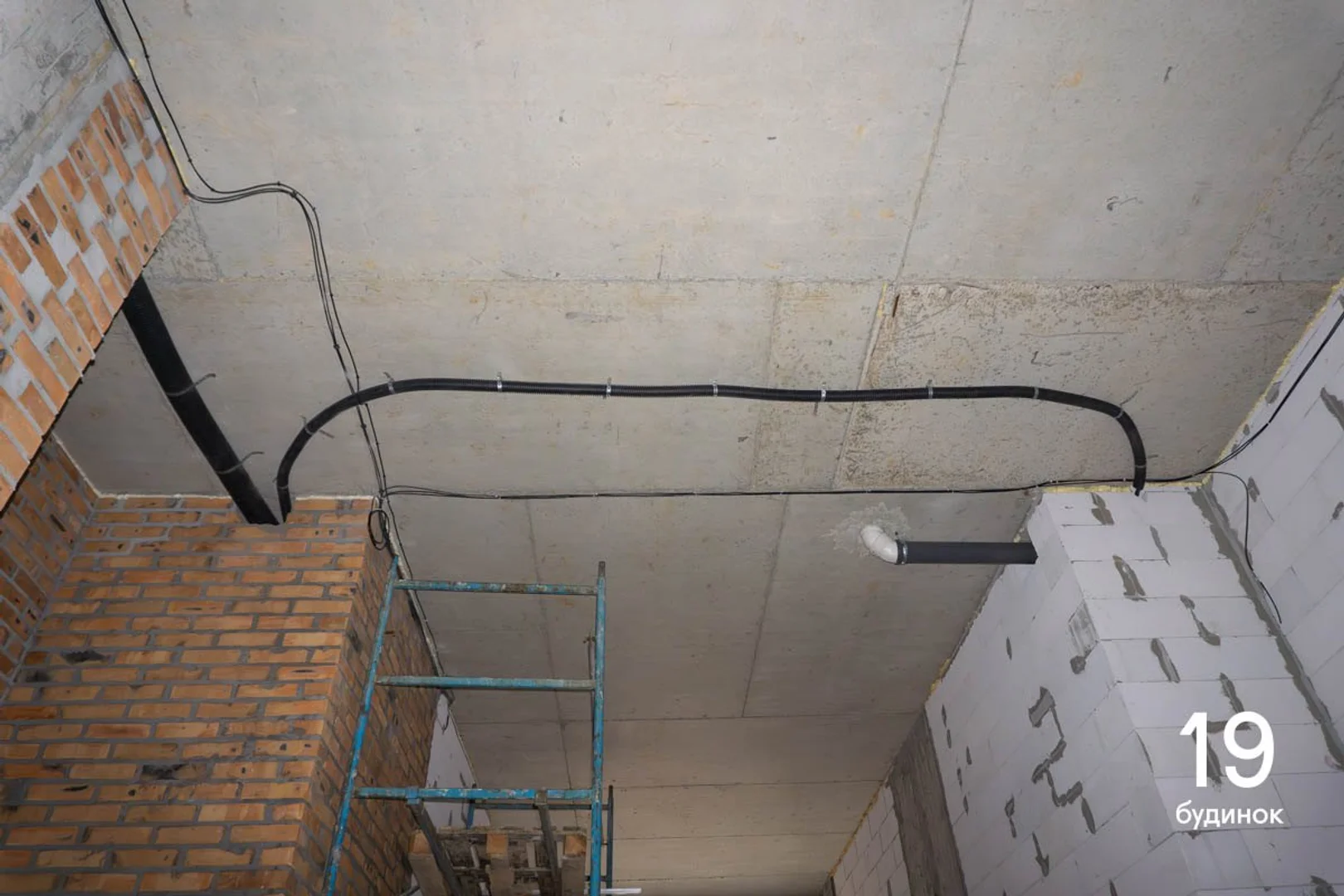

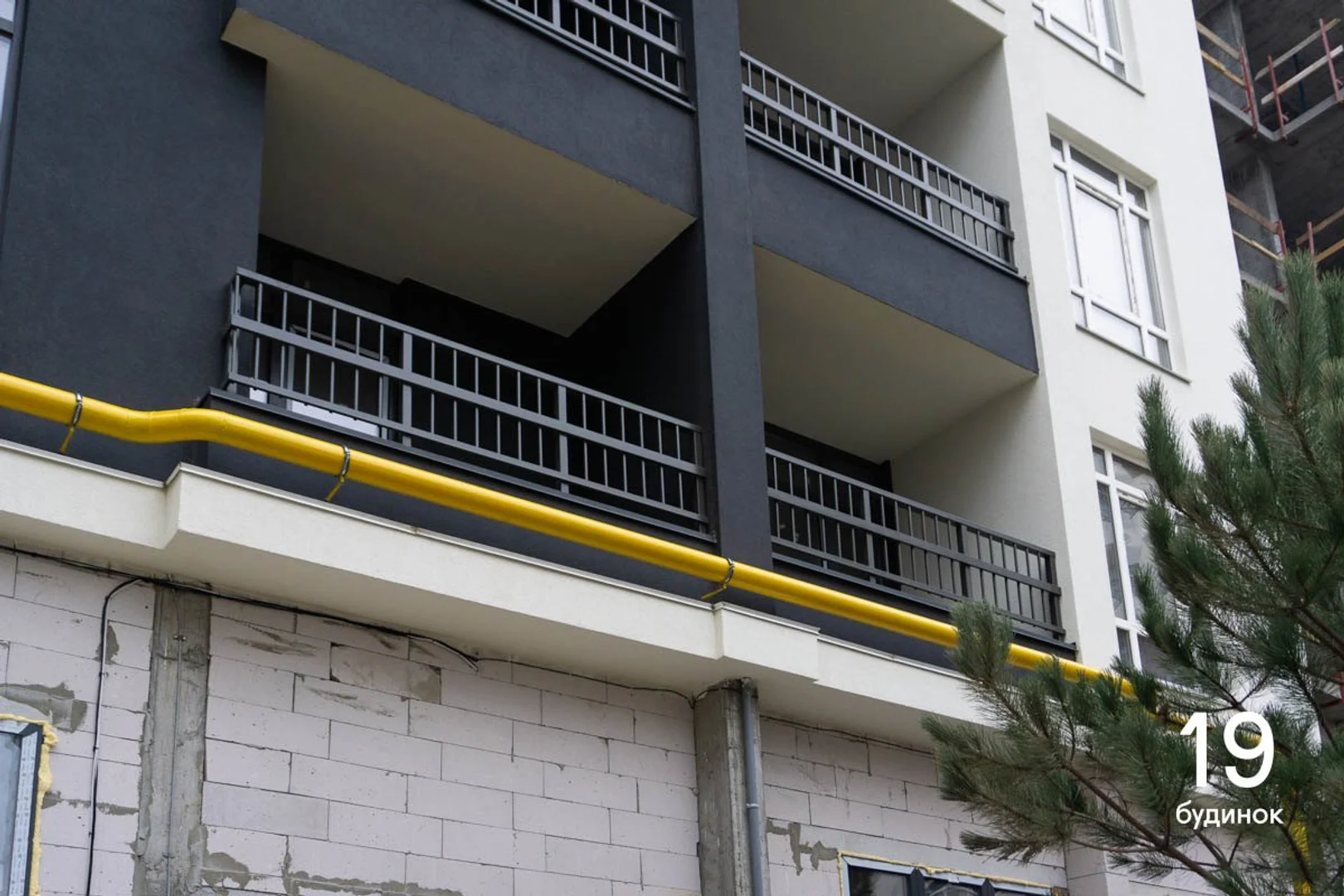

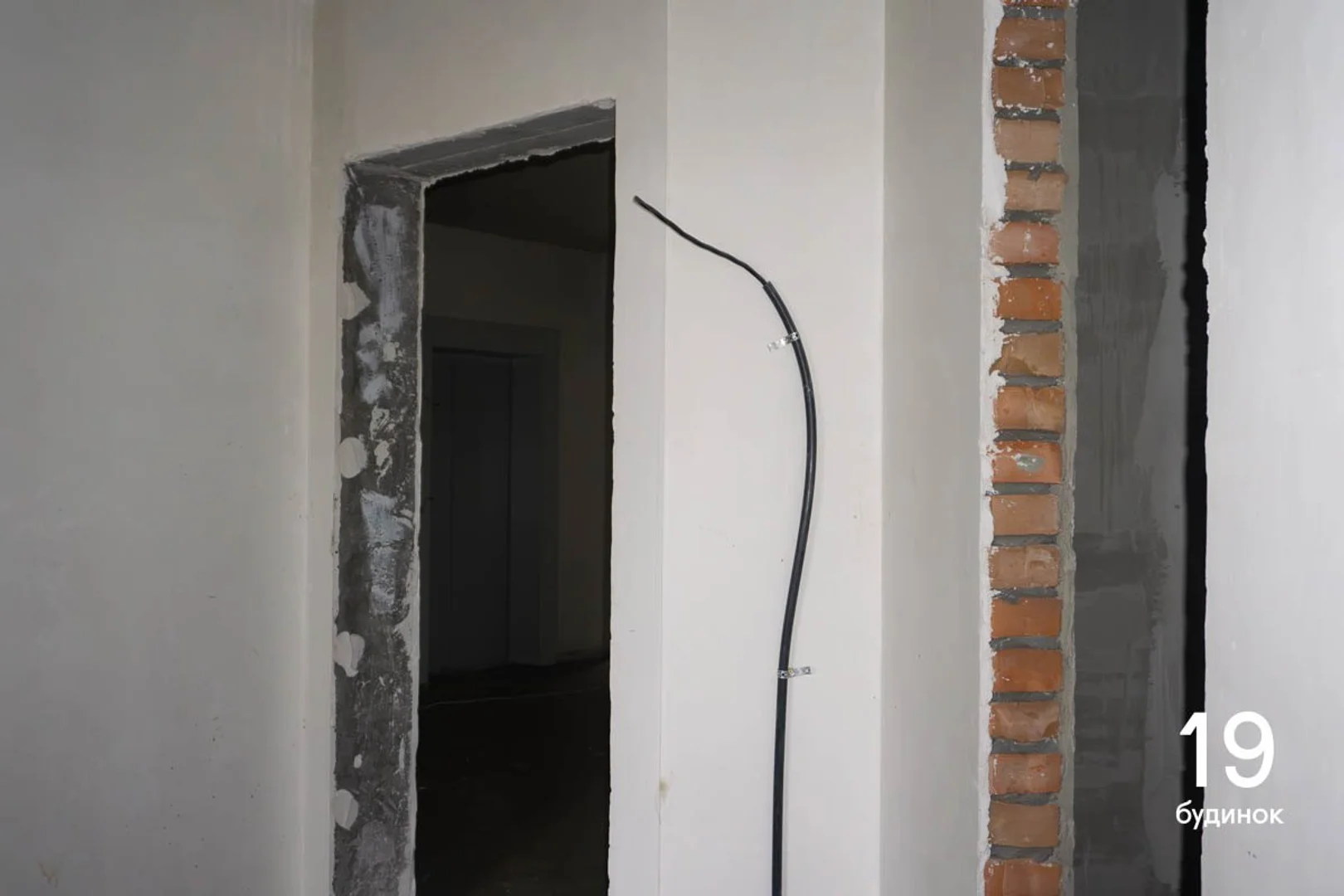

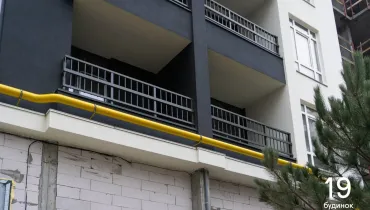

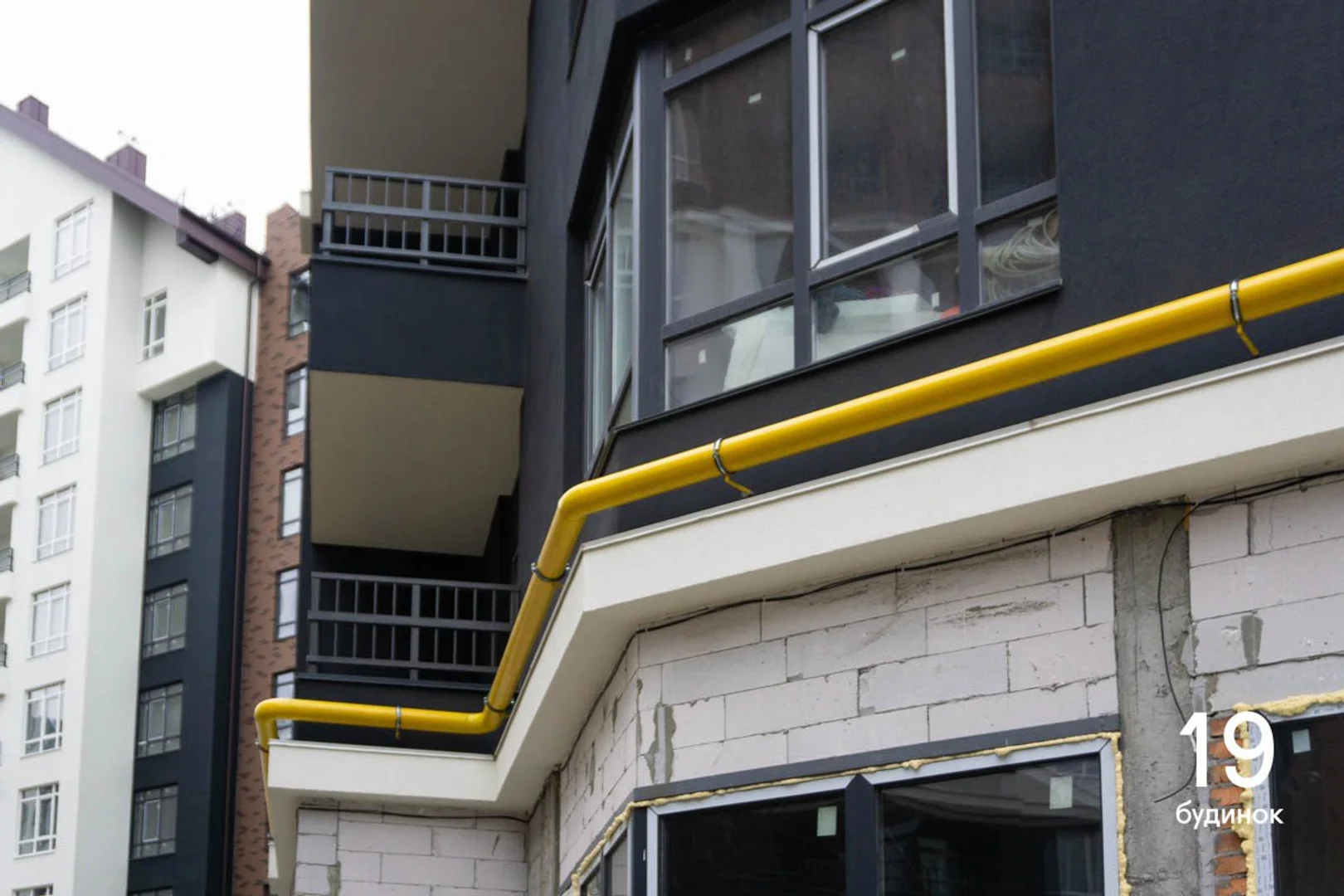

  • Продовжуємо газову обв’язку.

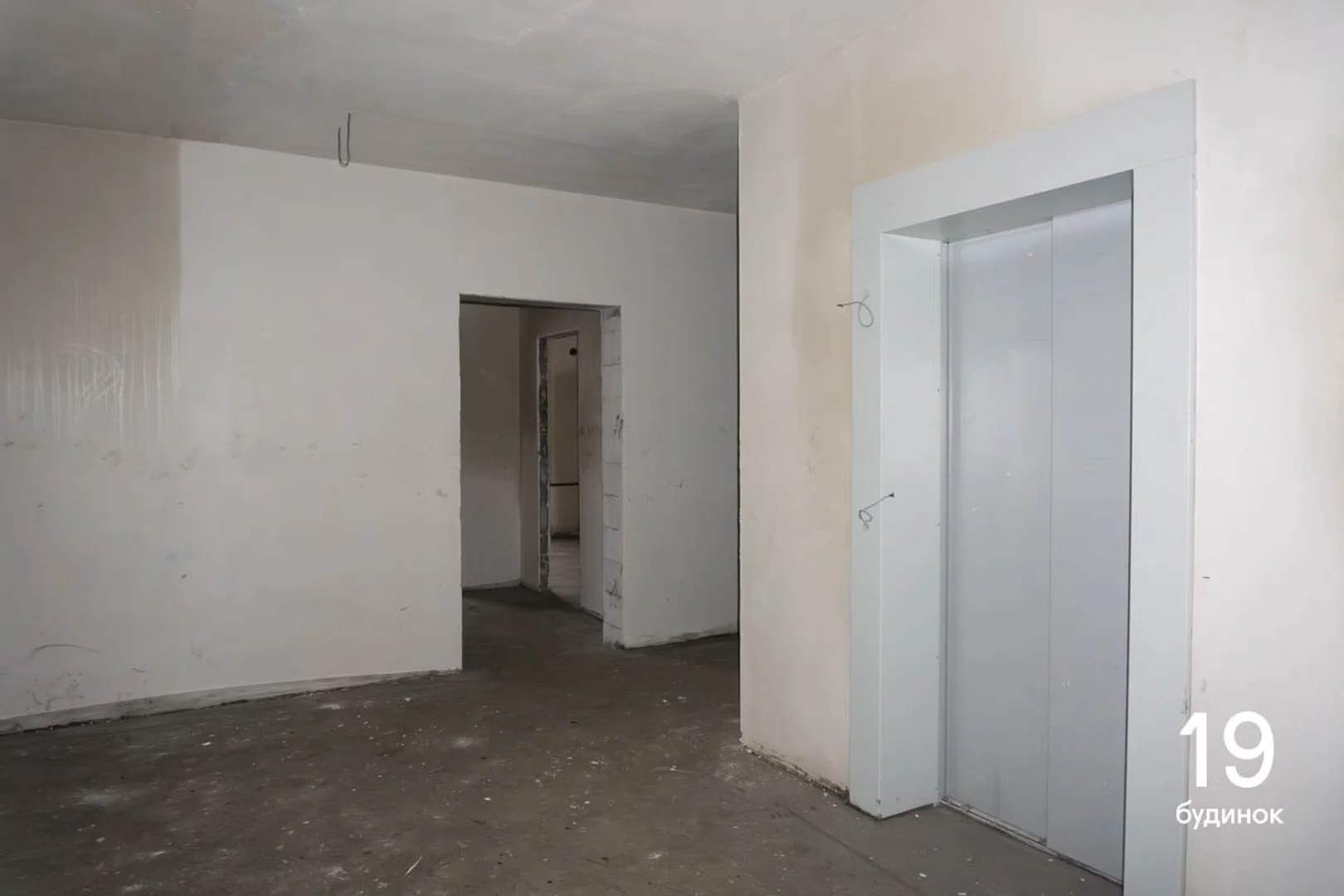

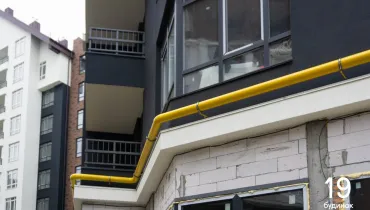

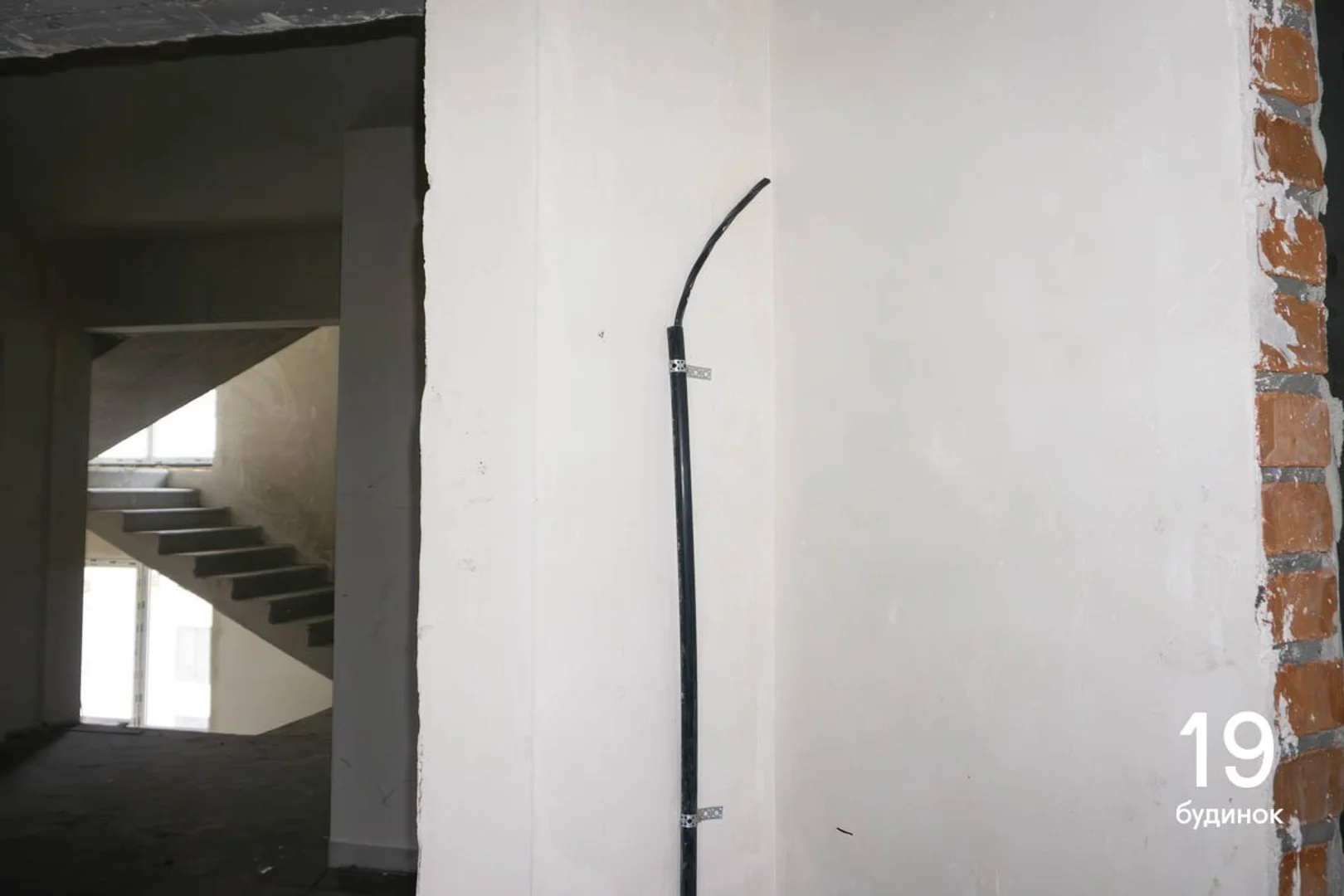

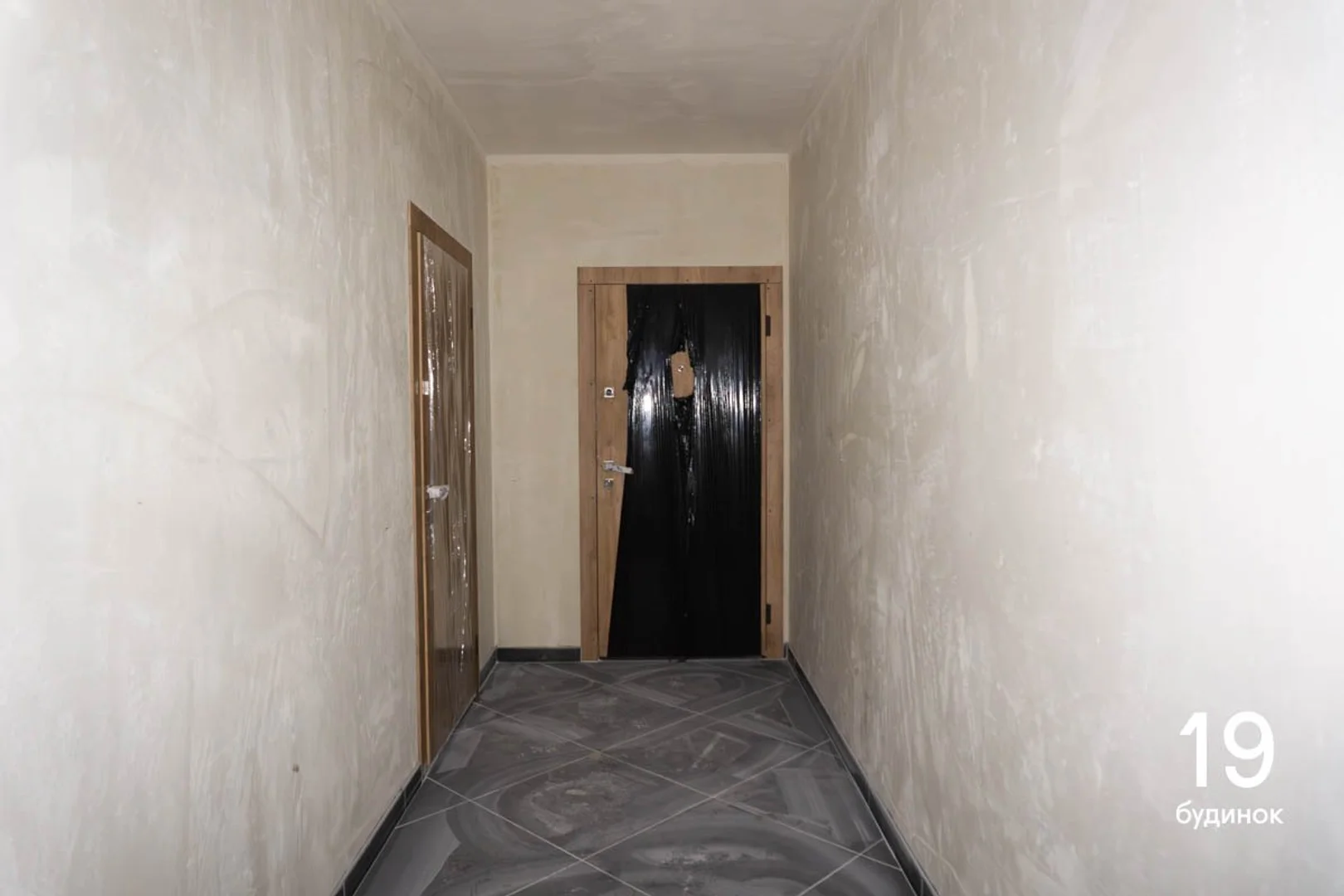

  • Встановили вхідні двері до квартир.

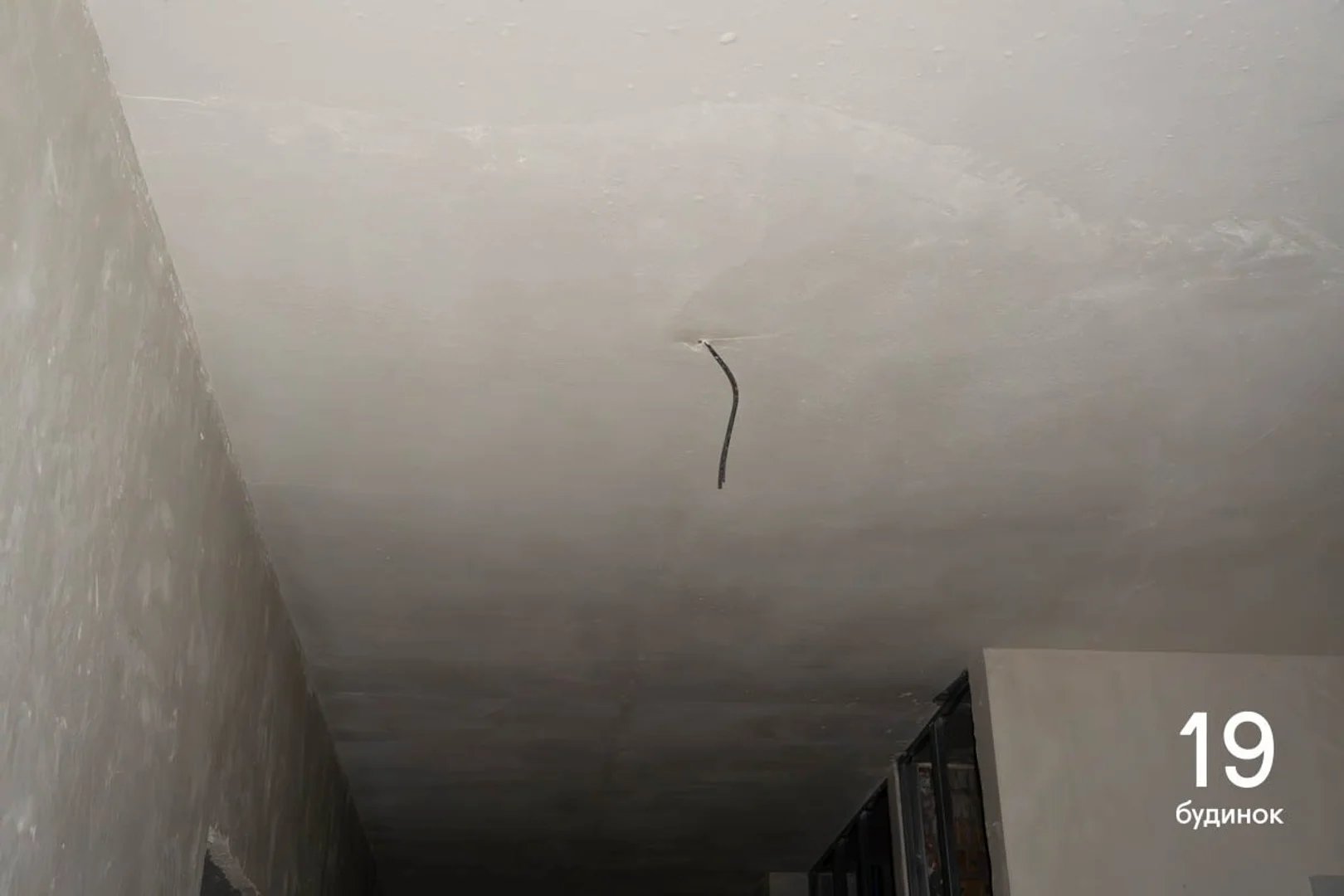

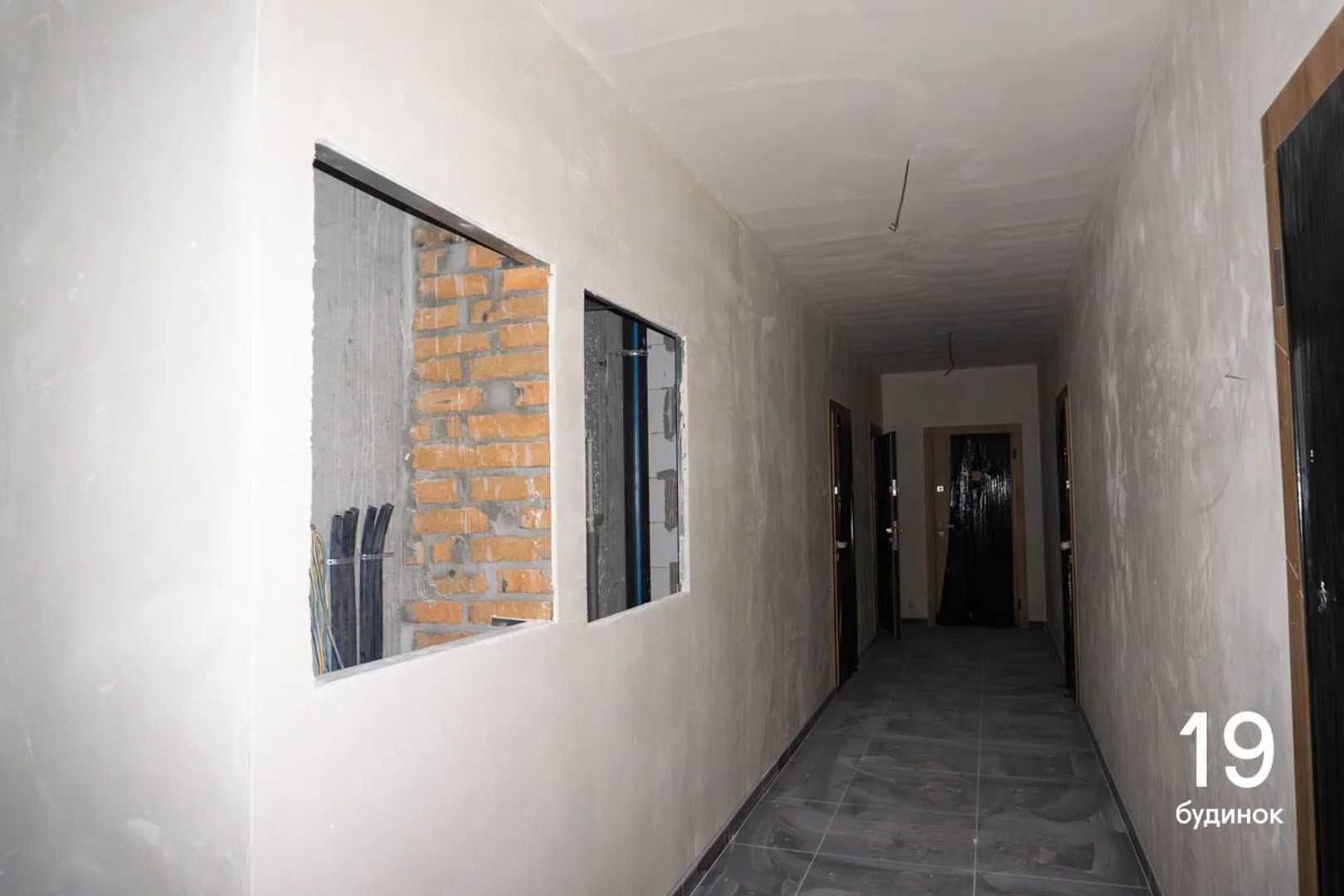

  • Продовжуємо малярні роботи у спільних коридорах.

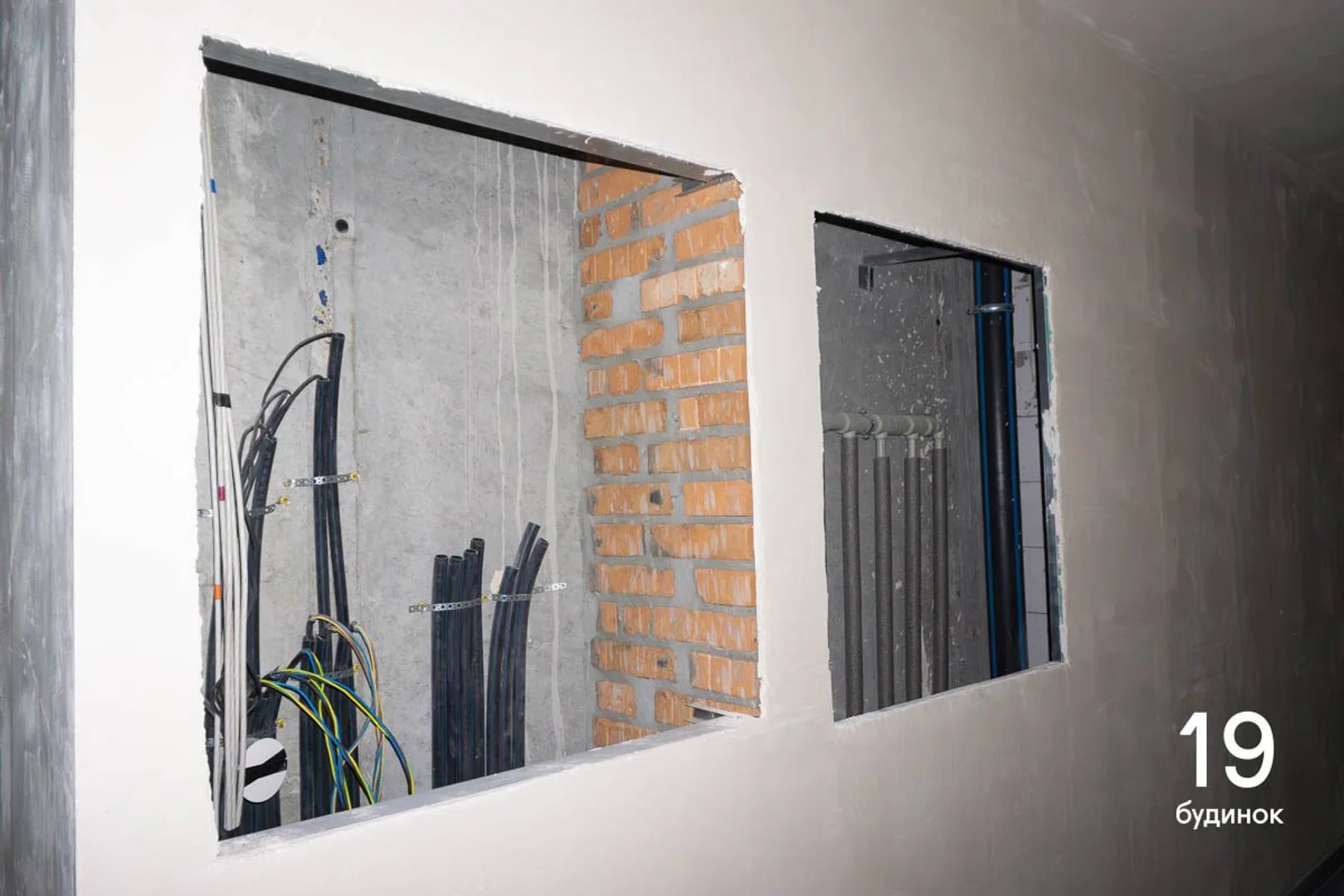

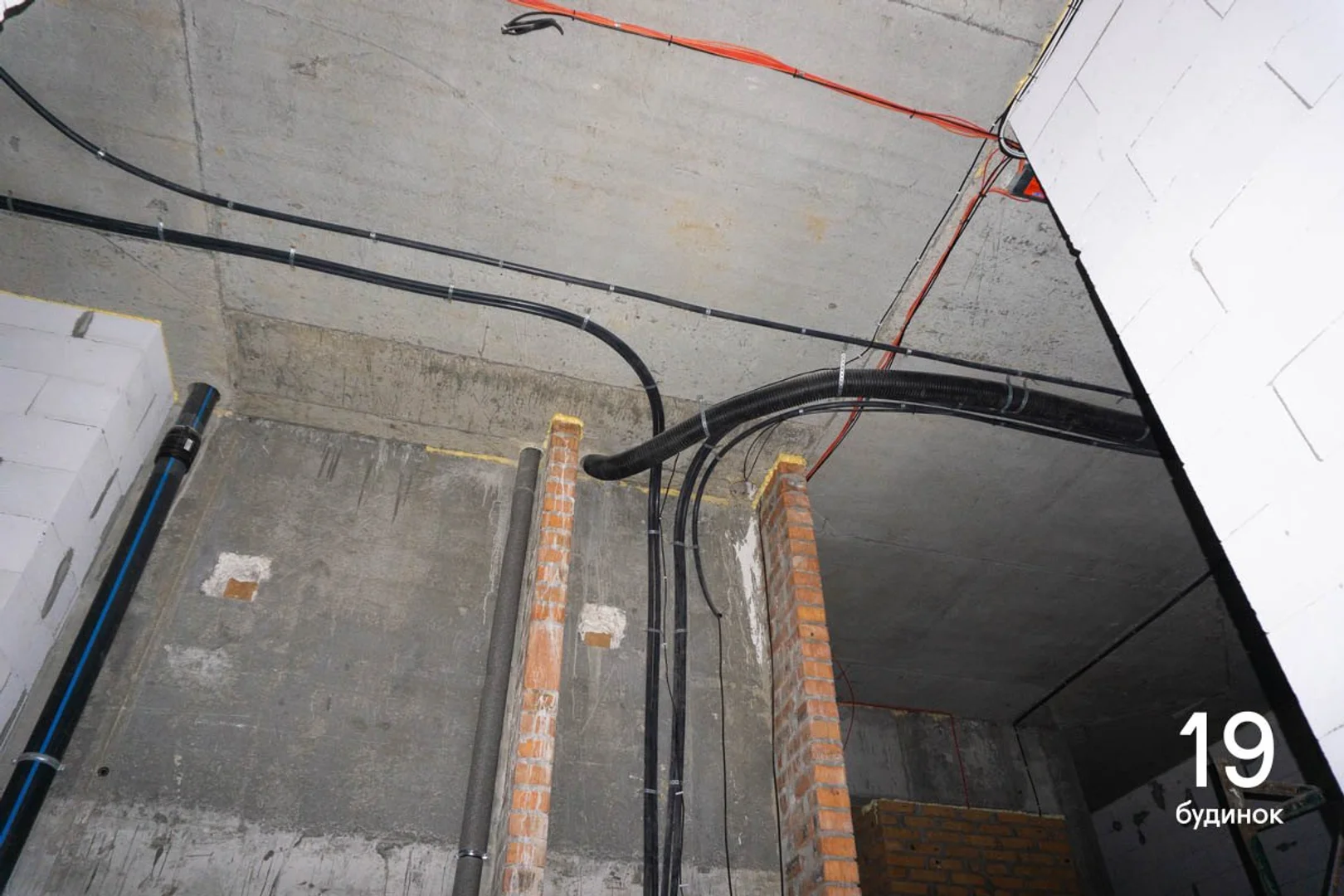

  • Змонтували електрощитове обладнання.

У 26 будинку:

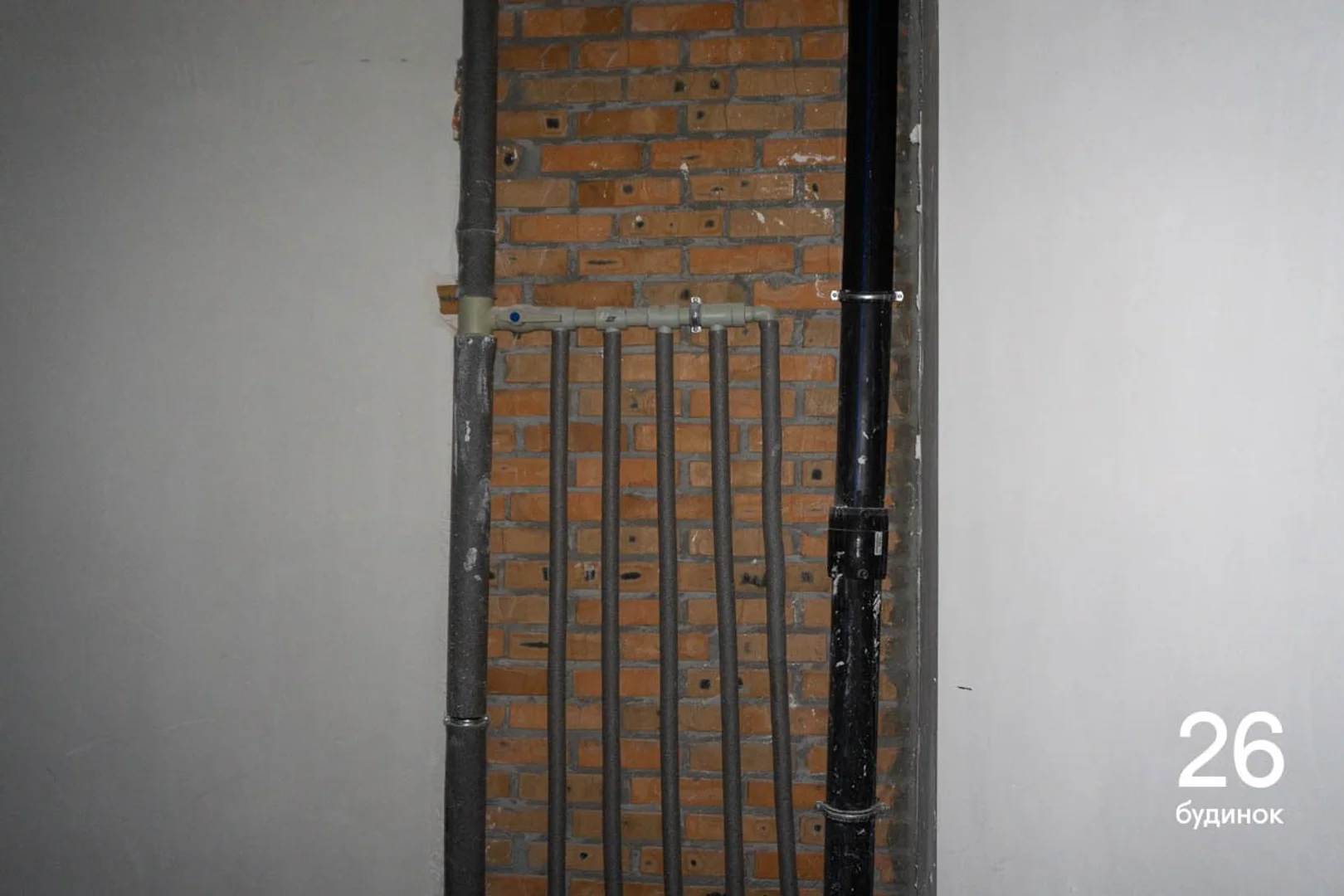

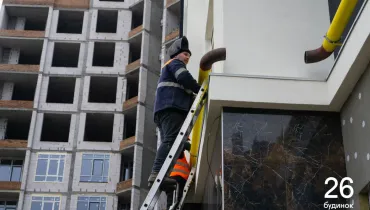

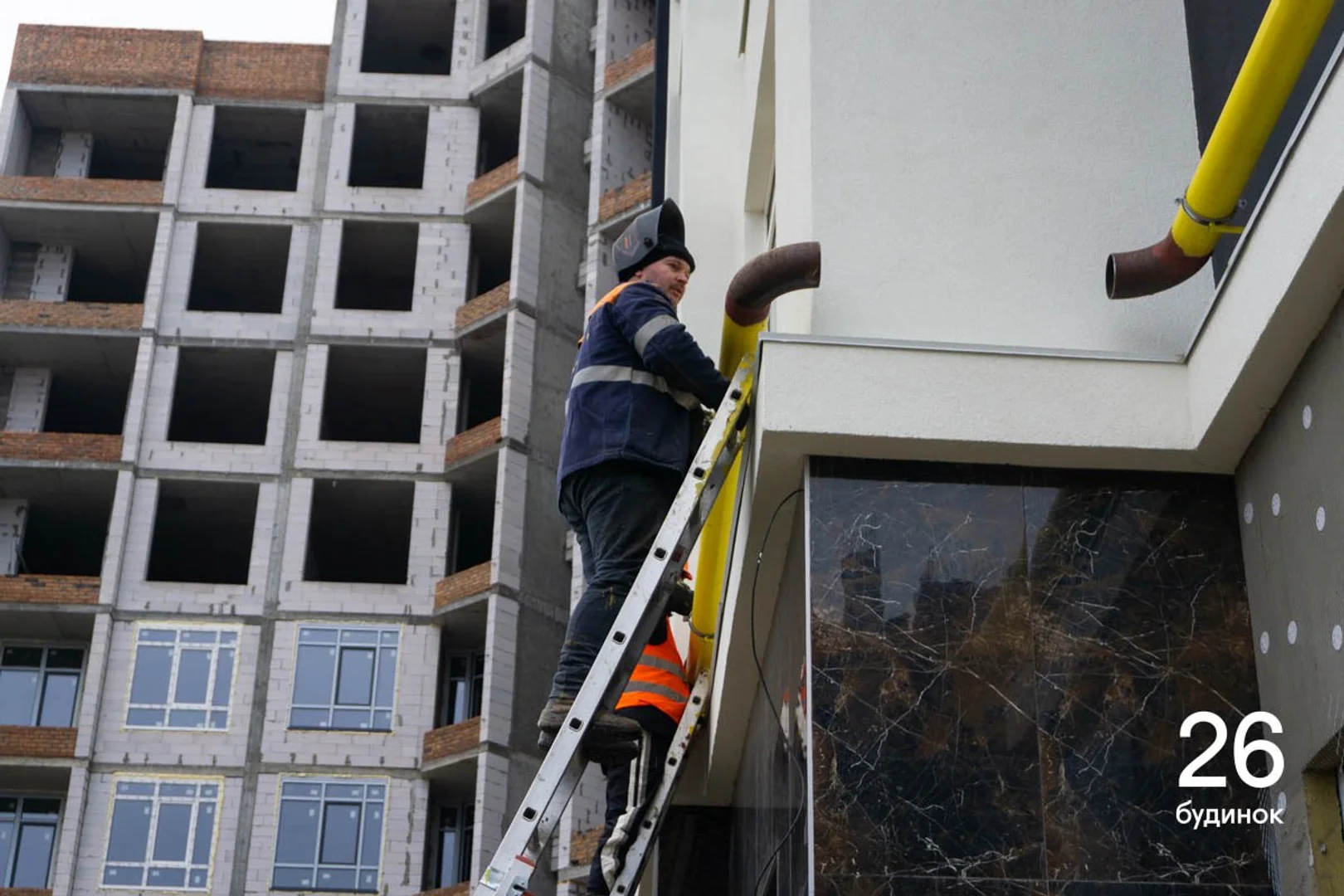

  • Продовжуємо газову обв’язку.

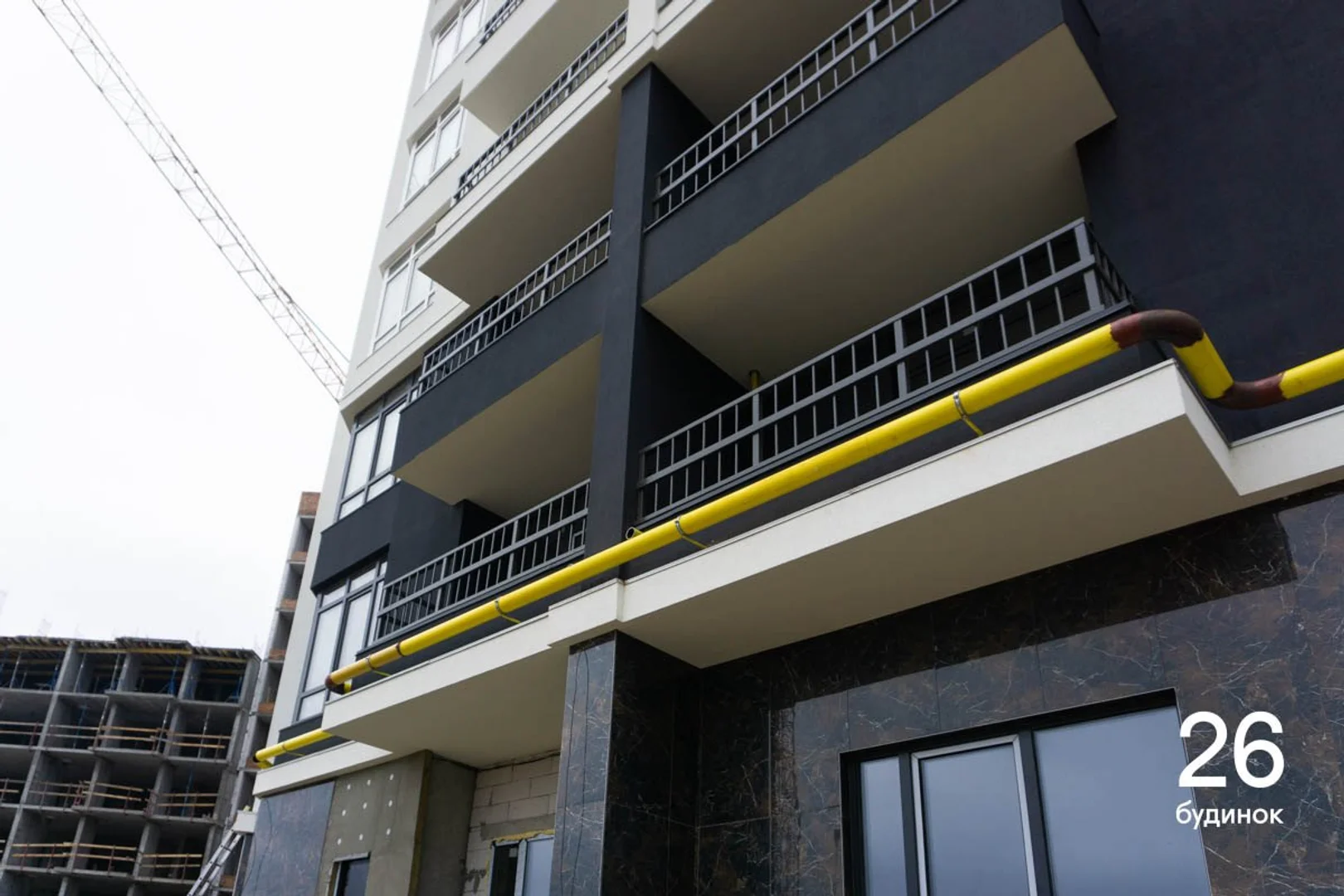

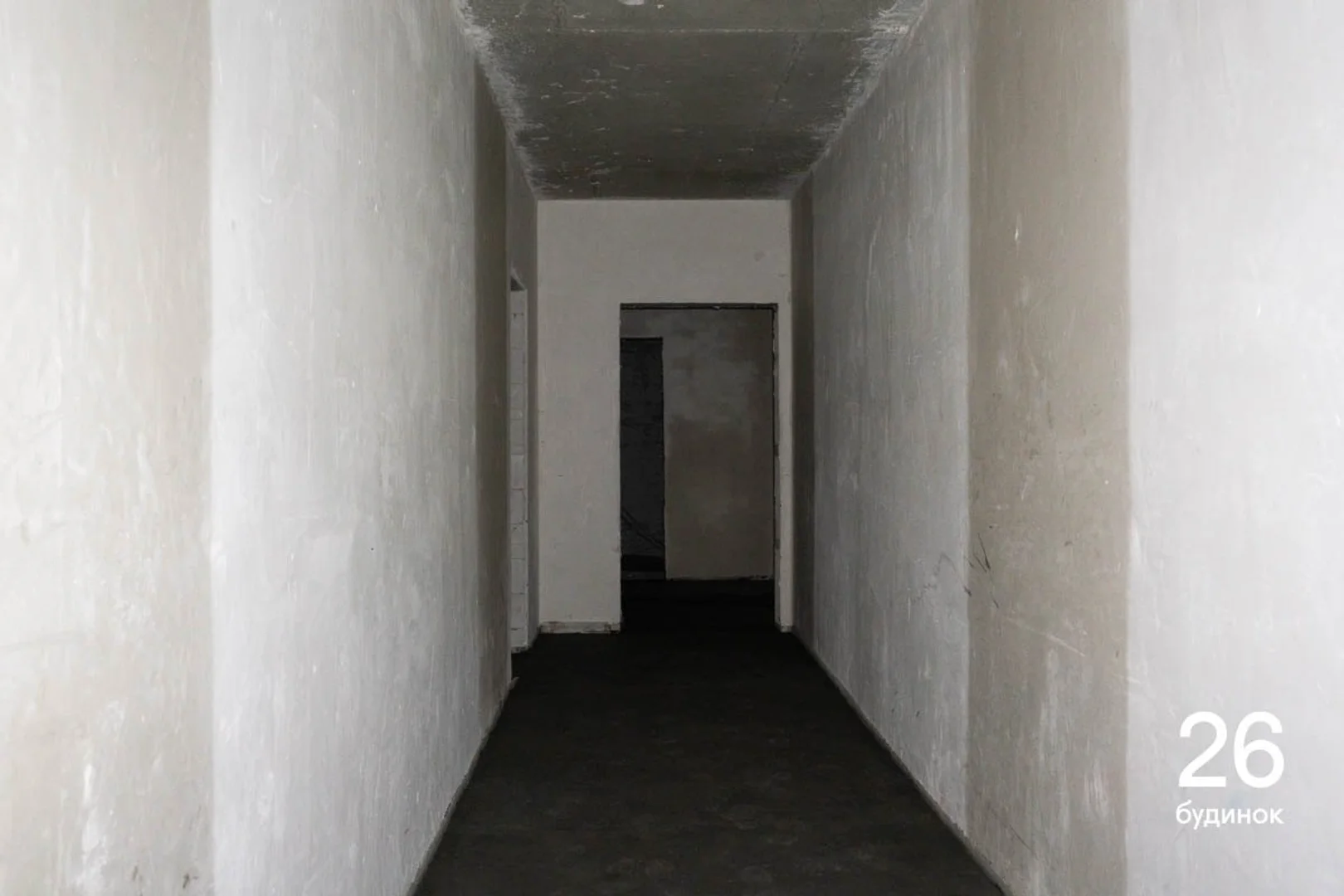

  • Продовжуємо тинькування квартир та спільних коридорів.

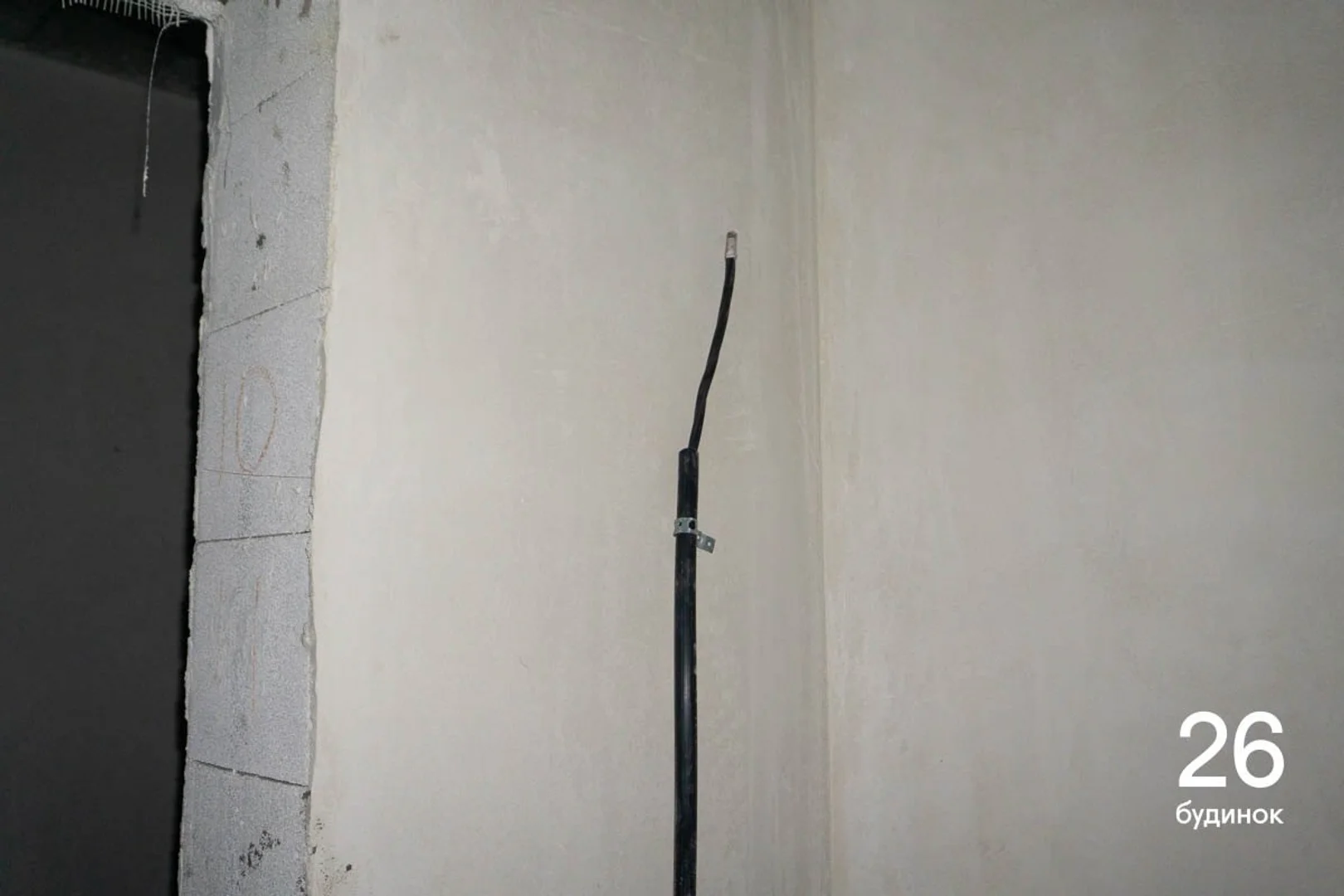

  • Продовжуємо розводку електрики, водопостачання та водовідведення по квартирах.

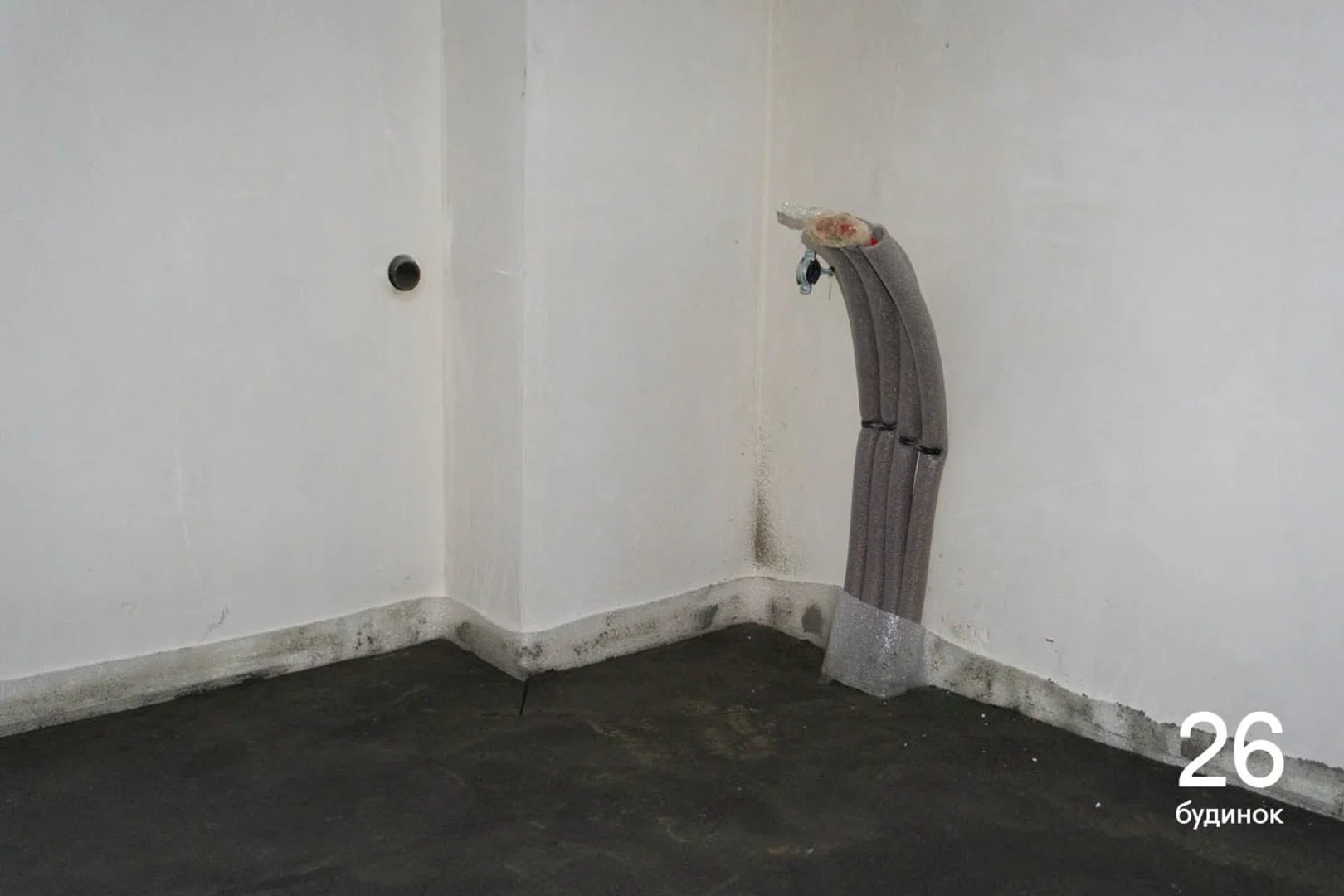

  • Розпочали влаштовувати стяжку підлоги.

У 27 будинку:

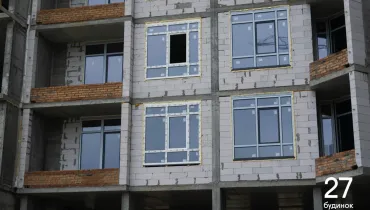

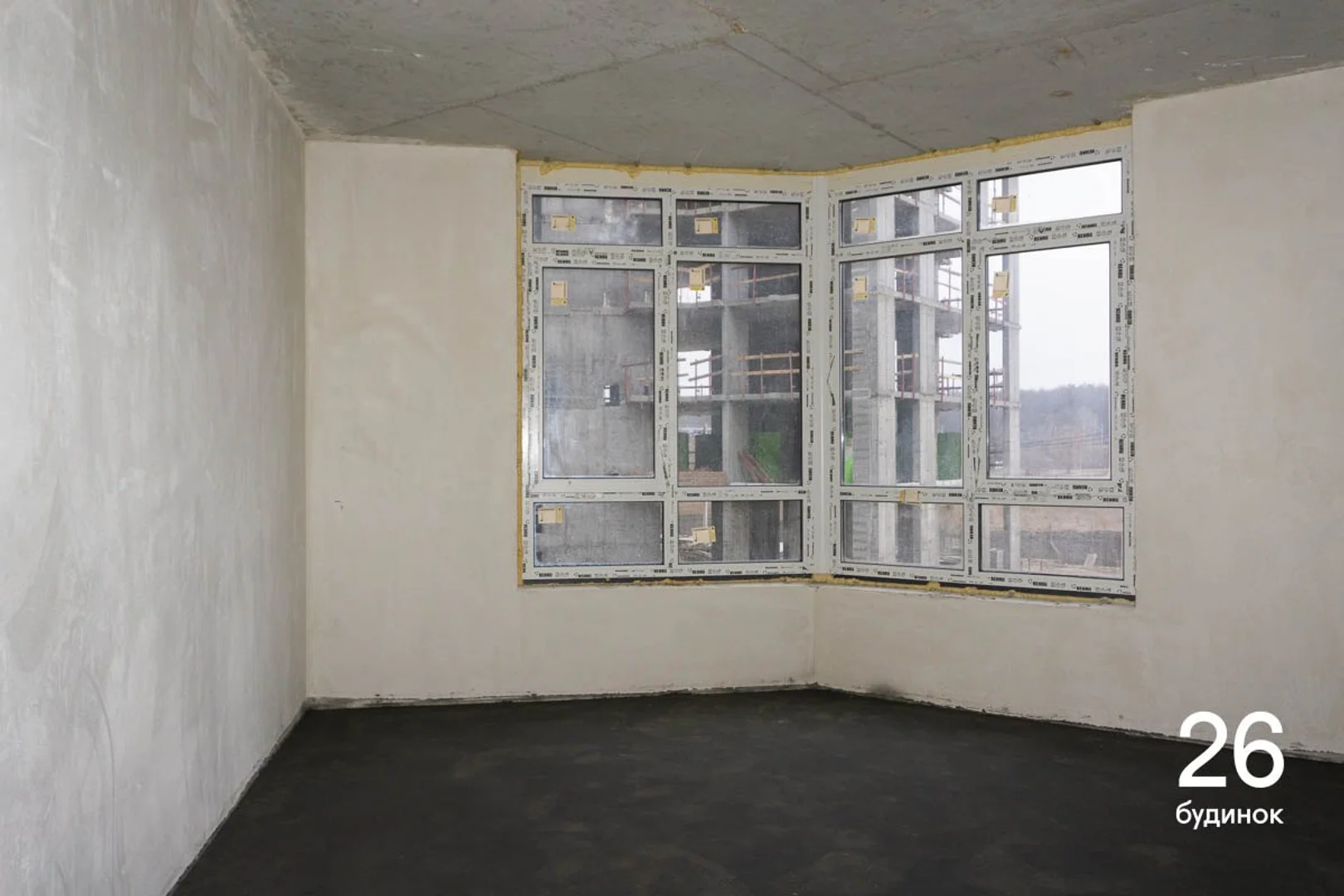

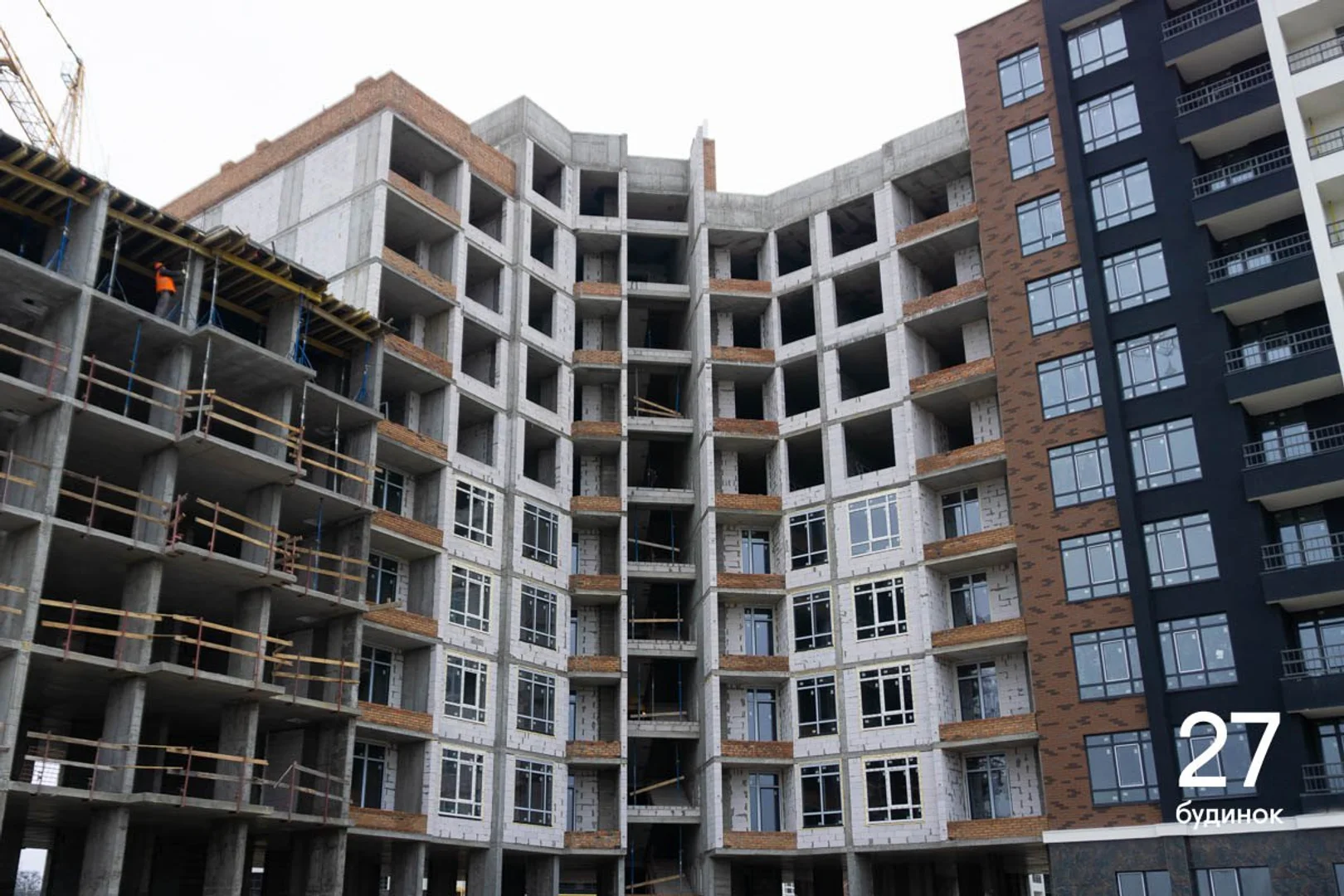

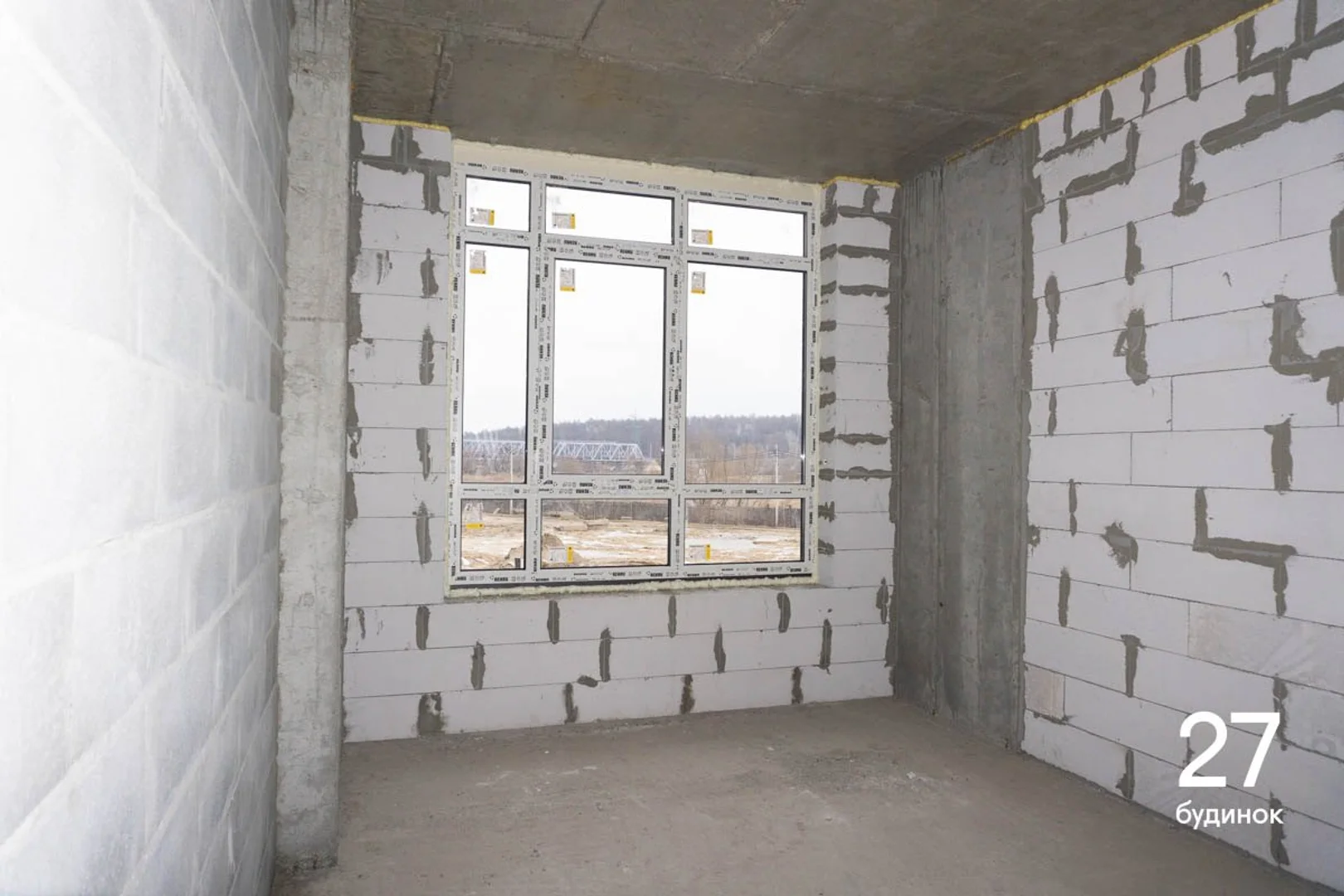

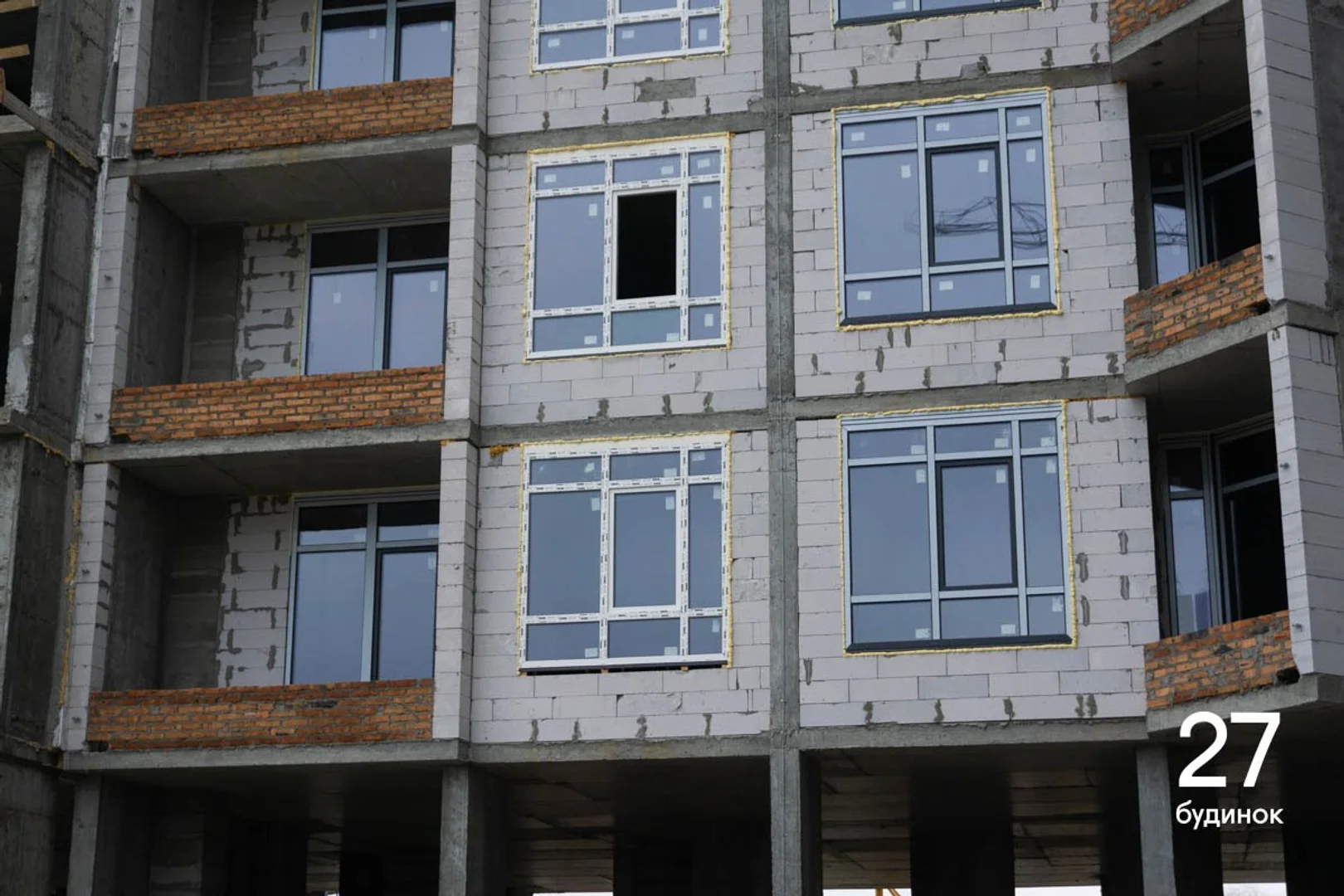

  • Продовжуємо встановлювати вікна.

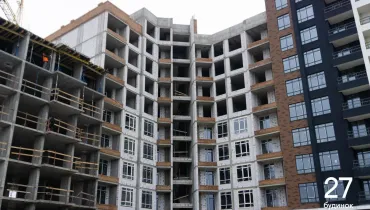

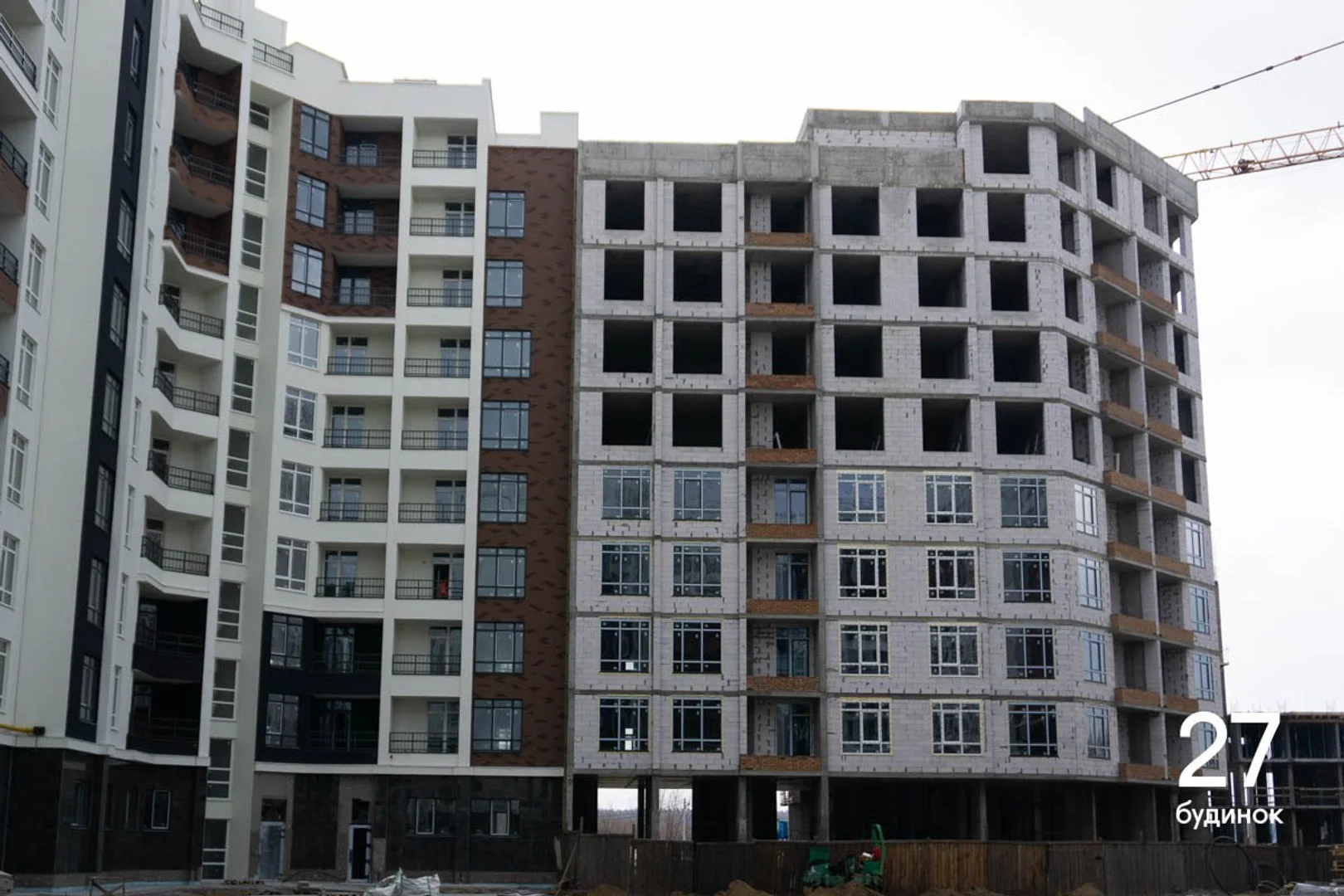

  • Завершили зводити стіни.

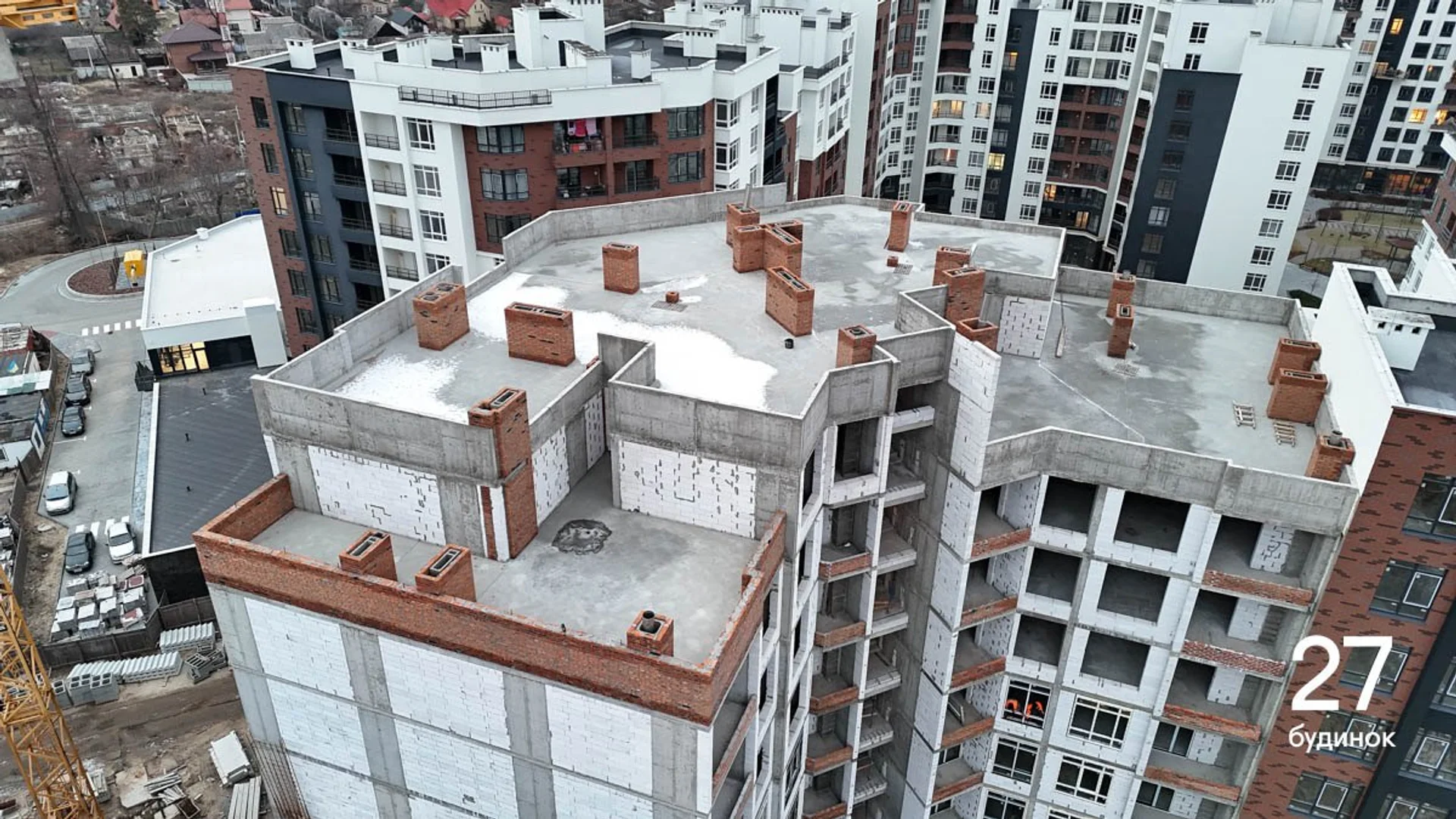

  • Завершили влаштування покрівлі.
  • Завершили монтаж дощової каналізації.

У 28 будинку:

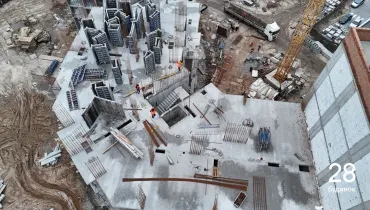

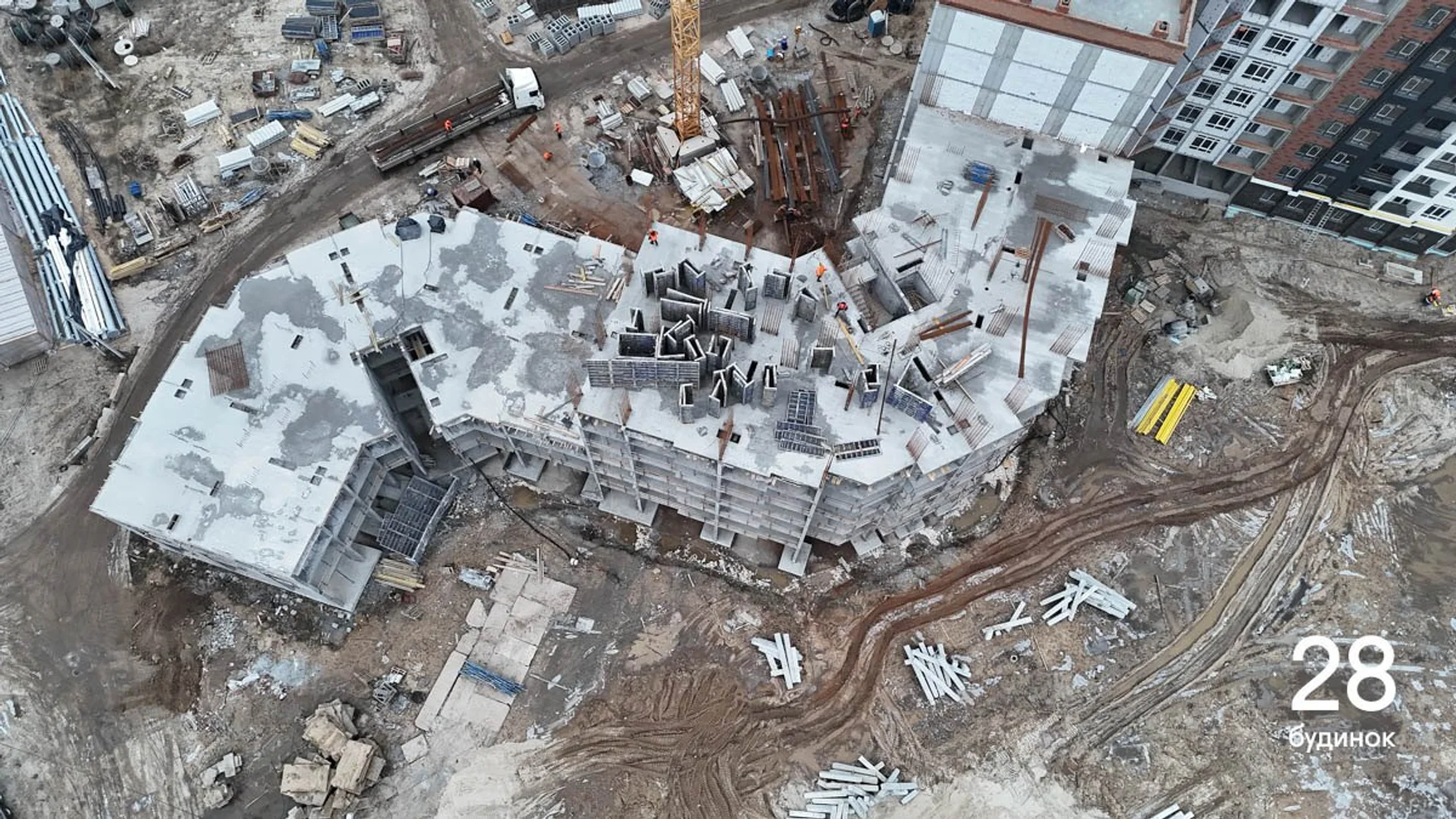

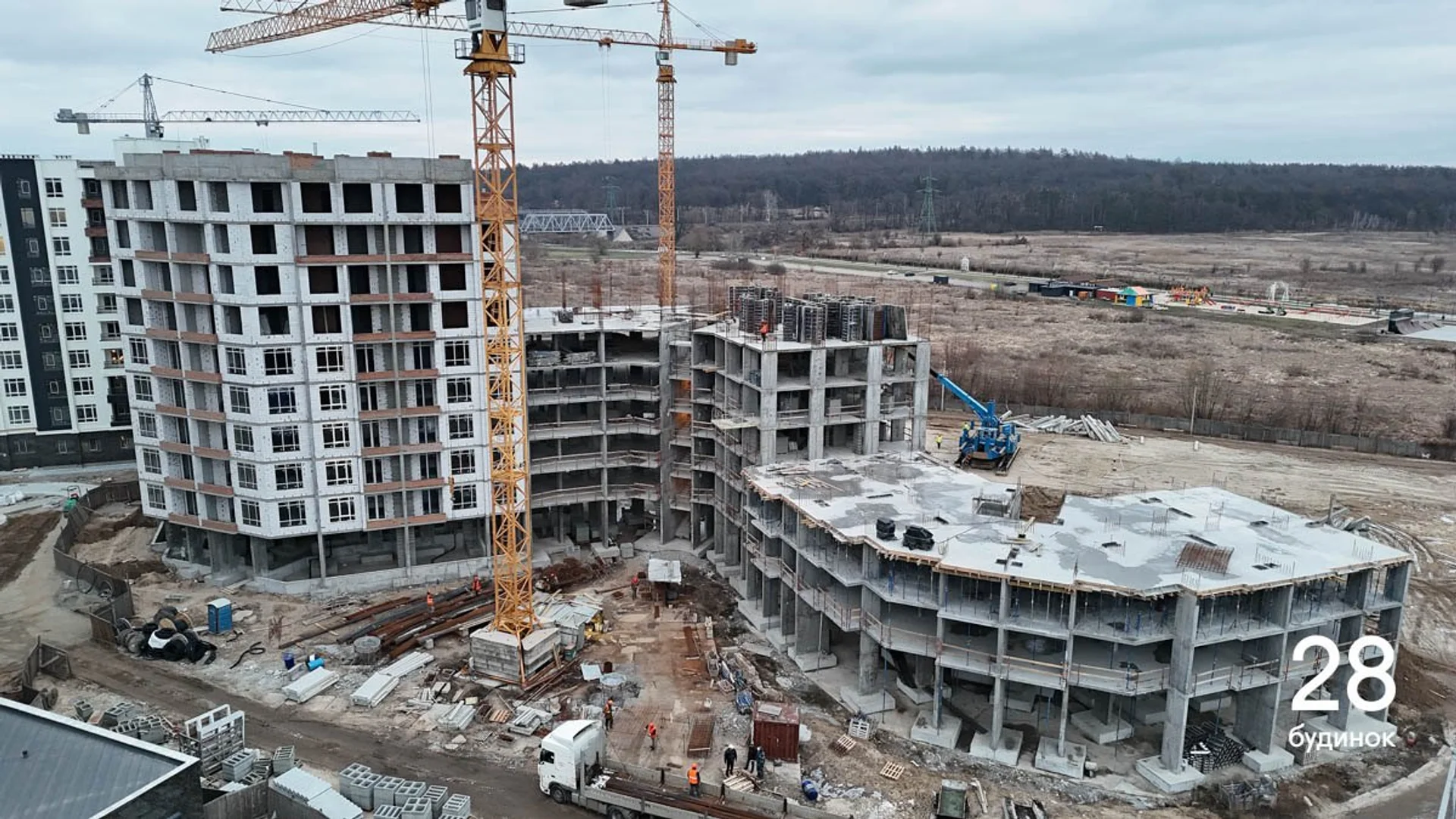

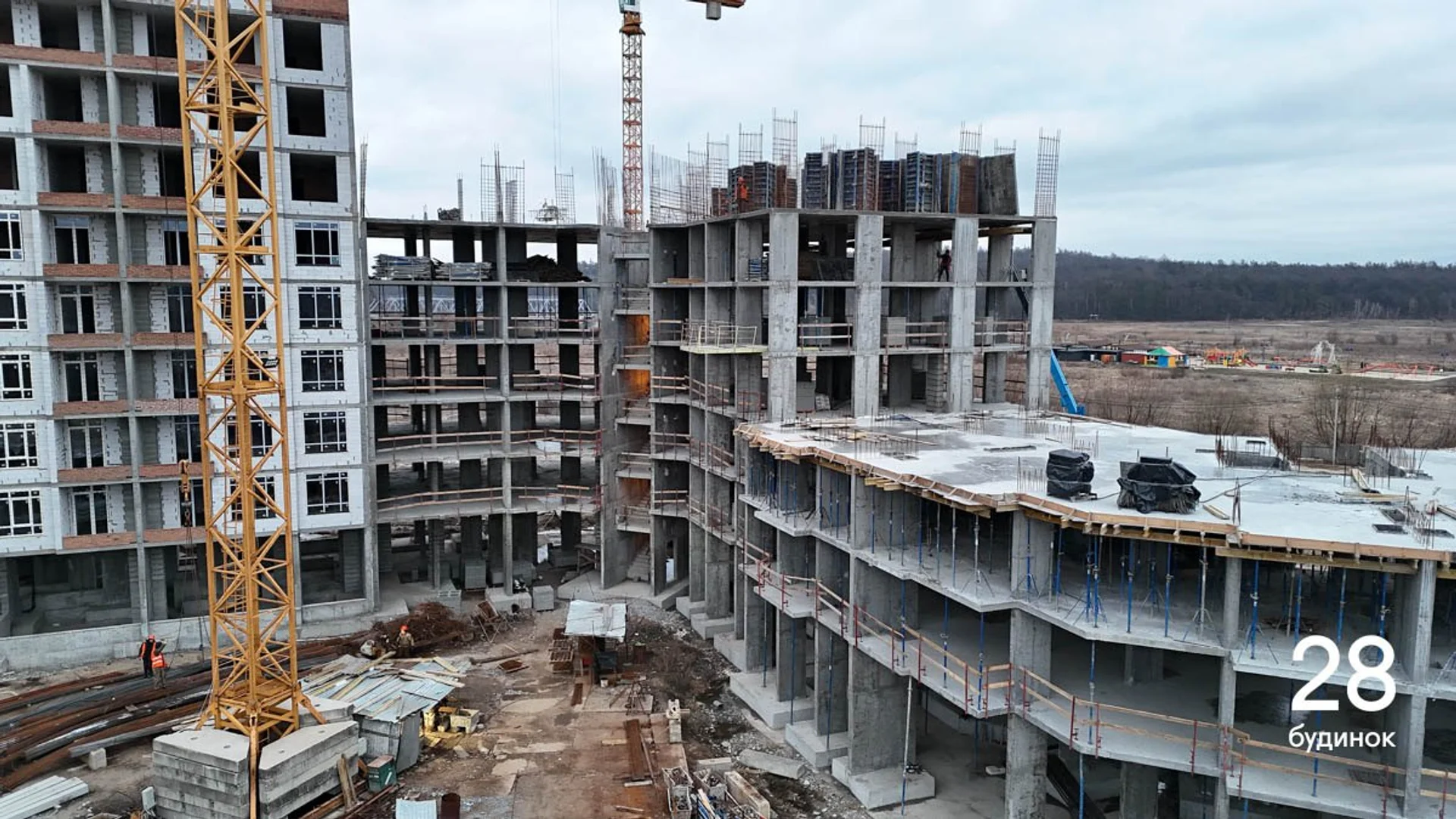

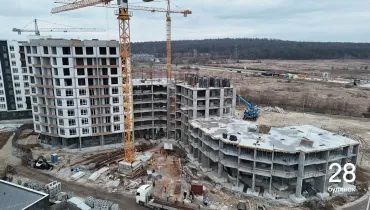

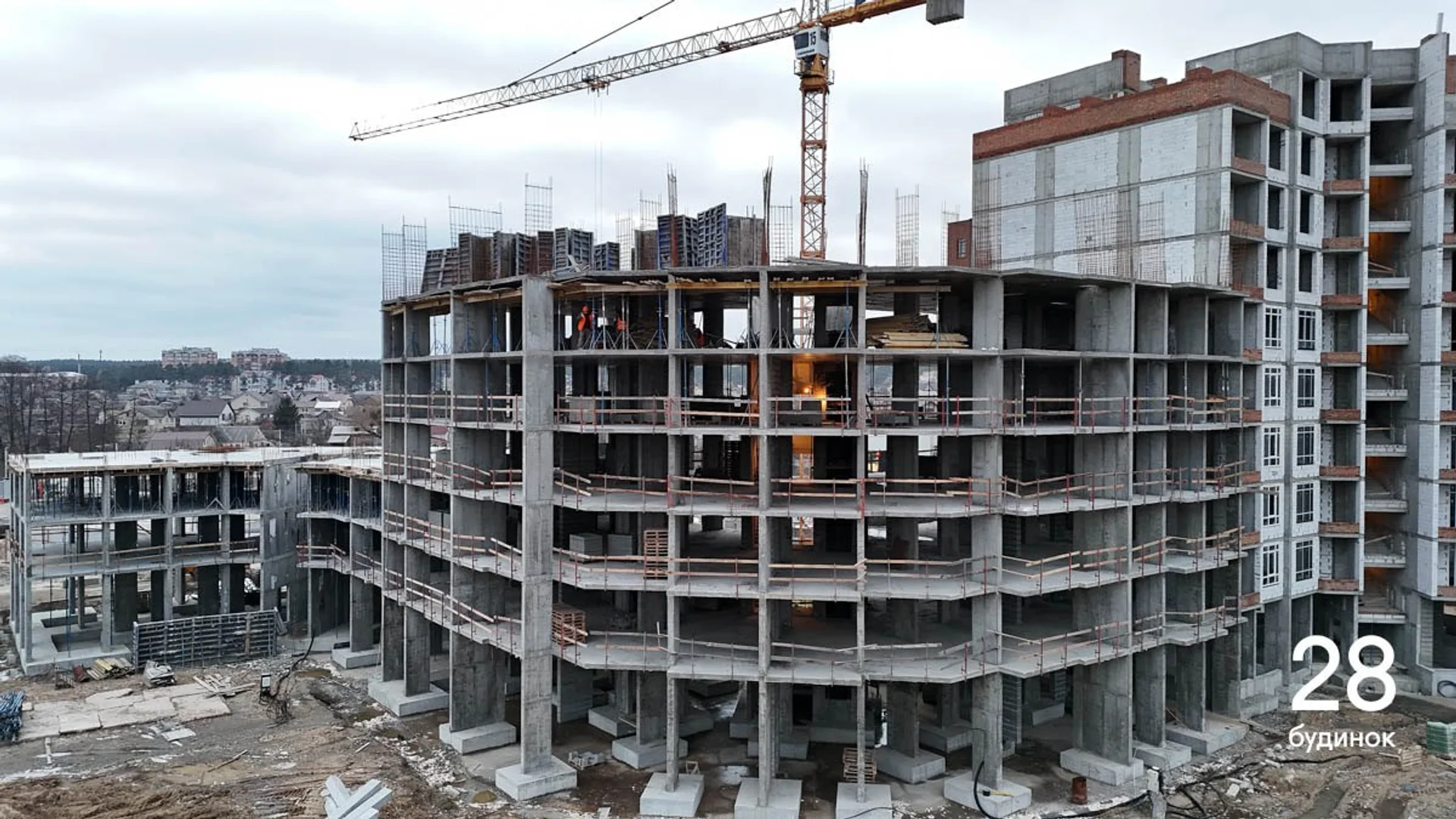

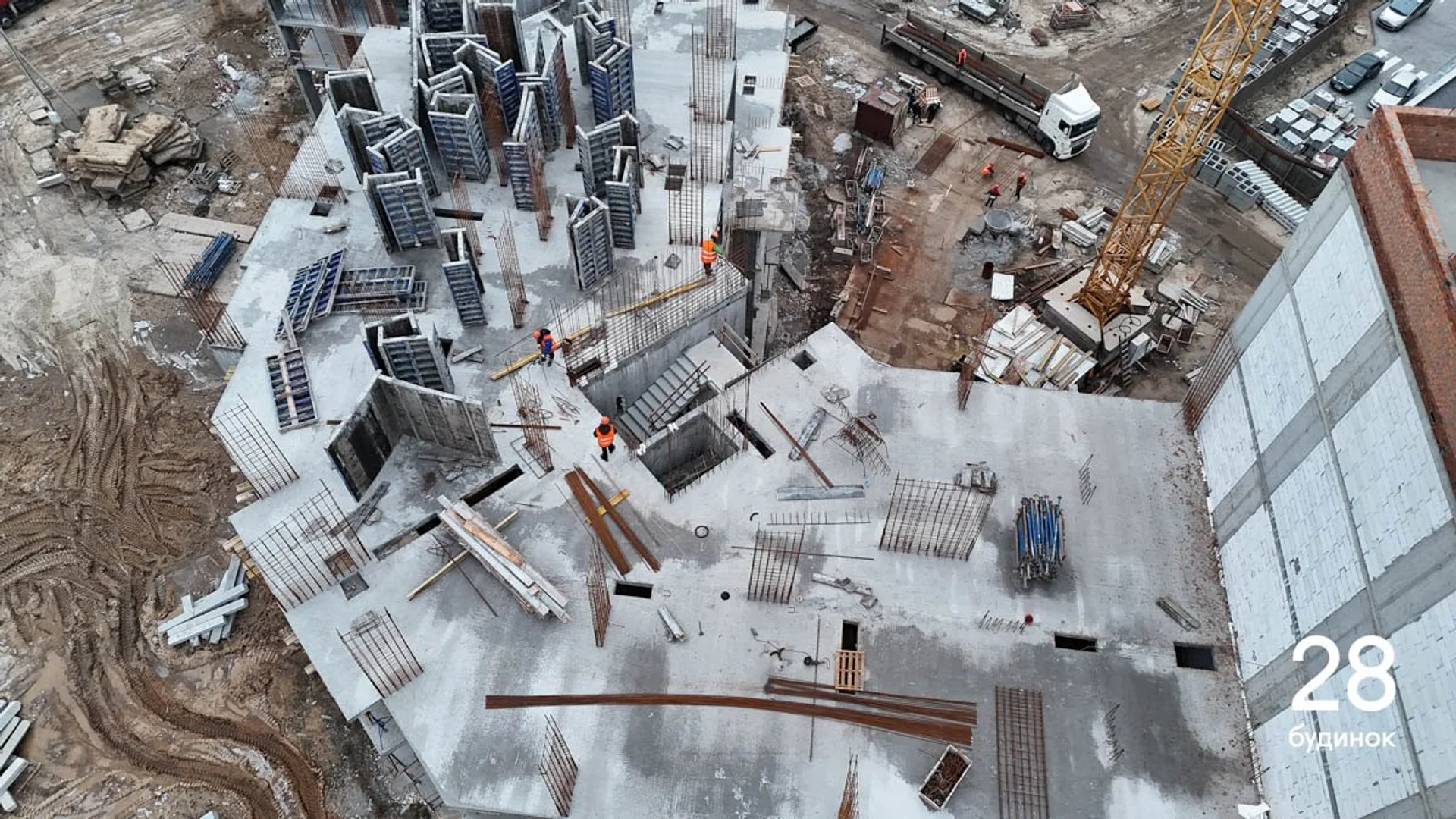

  • Тривають монолітні роботи: бетонуємо вертикальні елементи 7 поверху.
  • Продовжуємо монтаж вентиляційних каналів та димоходів.

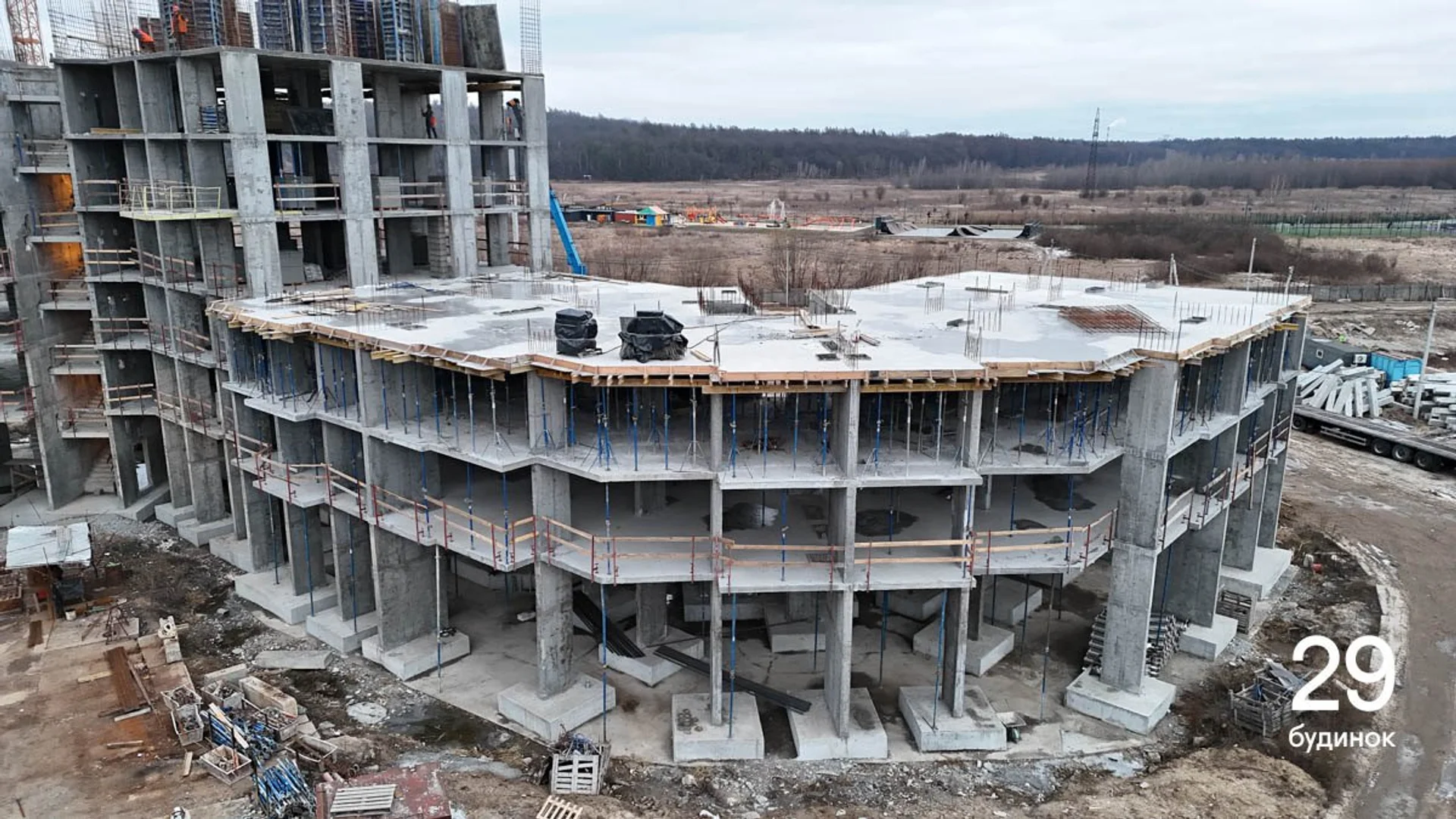

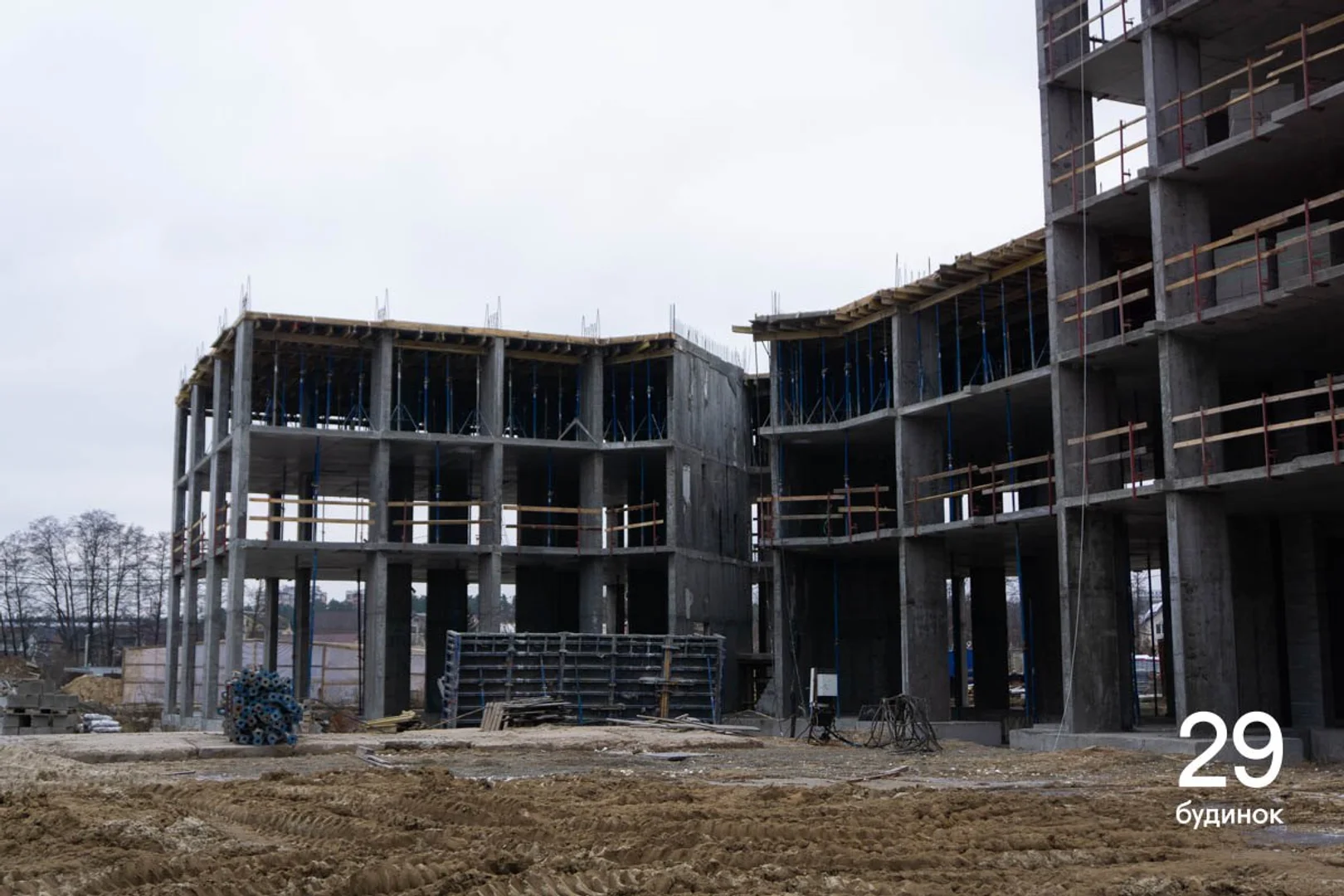

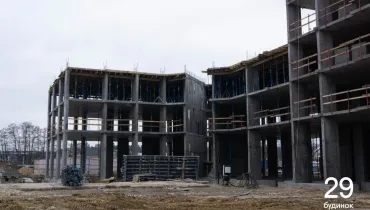

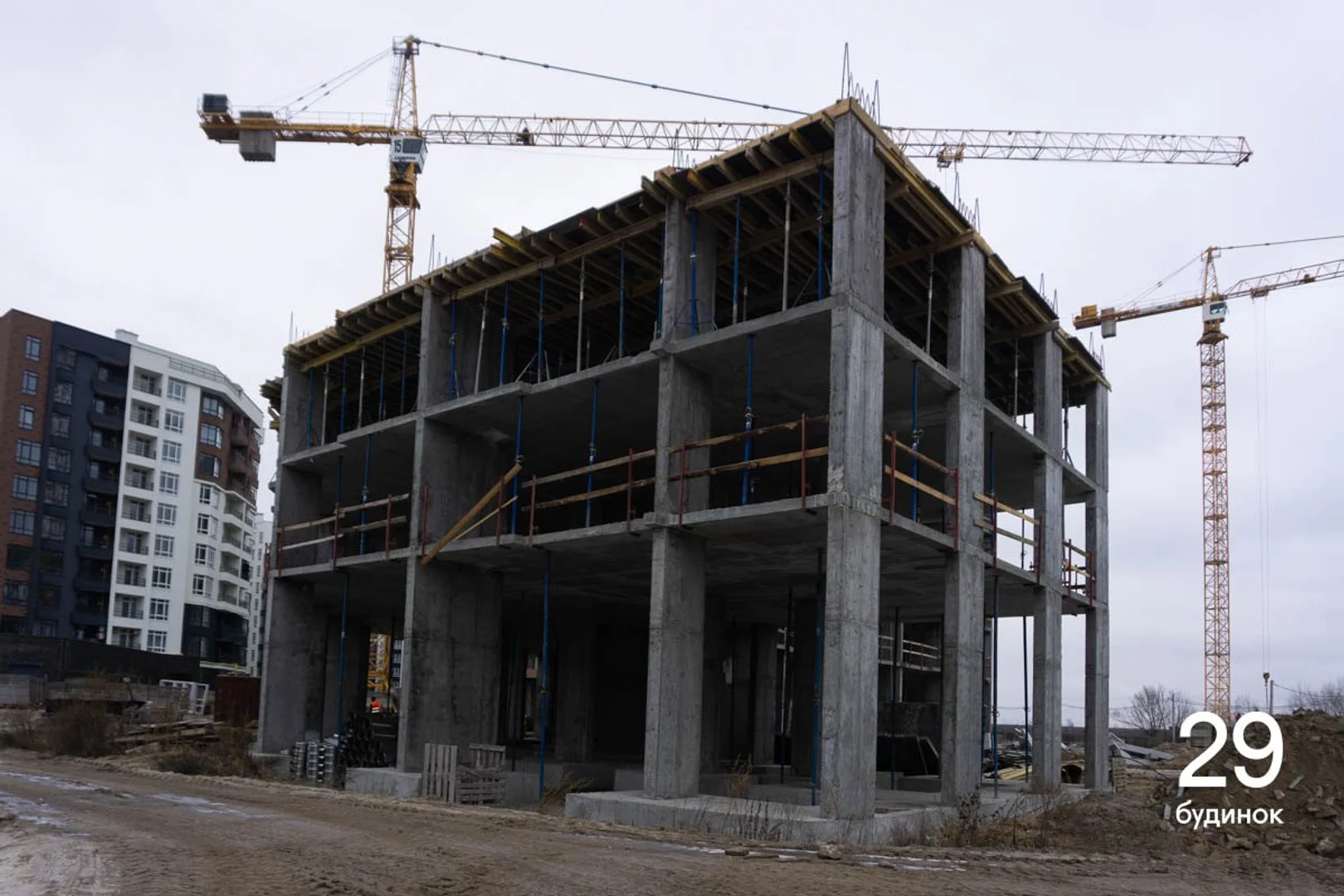

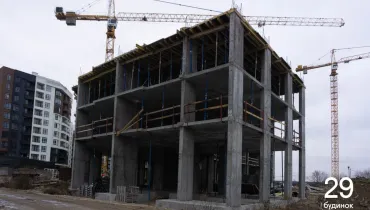

У 29 будинку тривають монолітні роботи: бетонуємо перекриття 3 поверху.

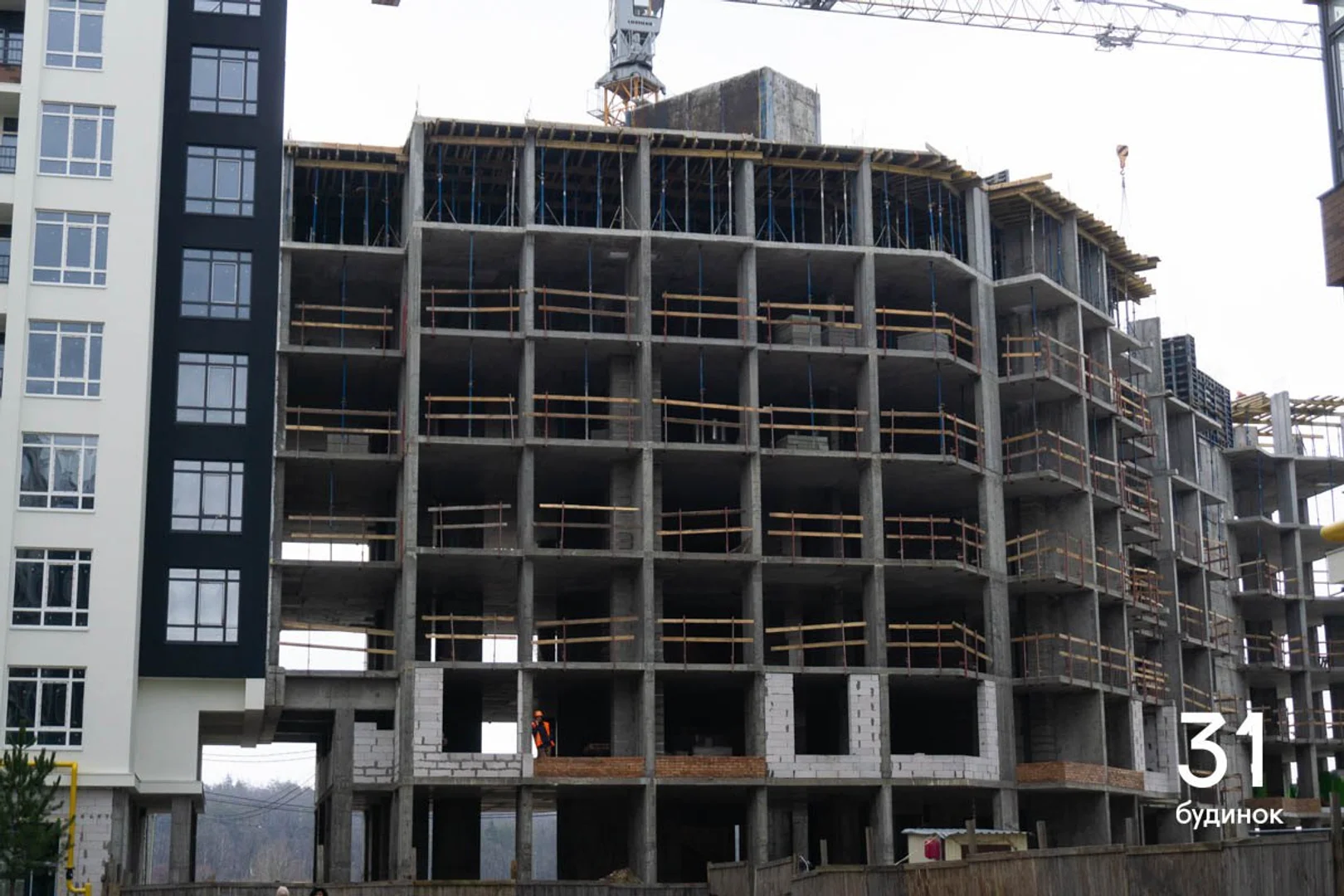

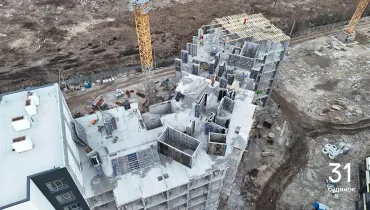

У 31 будинку:

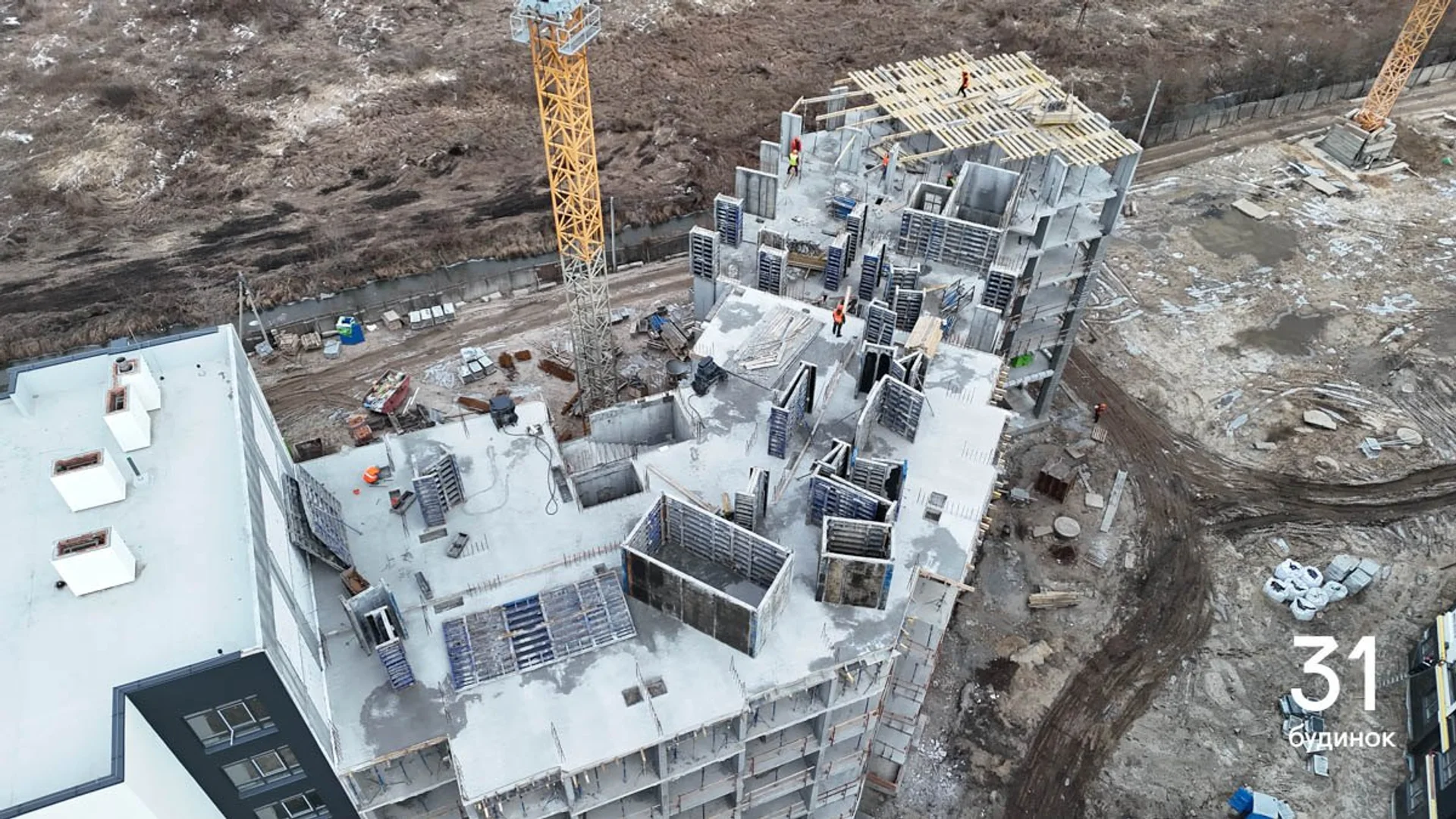

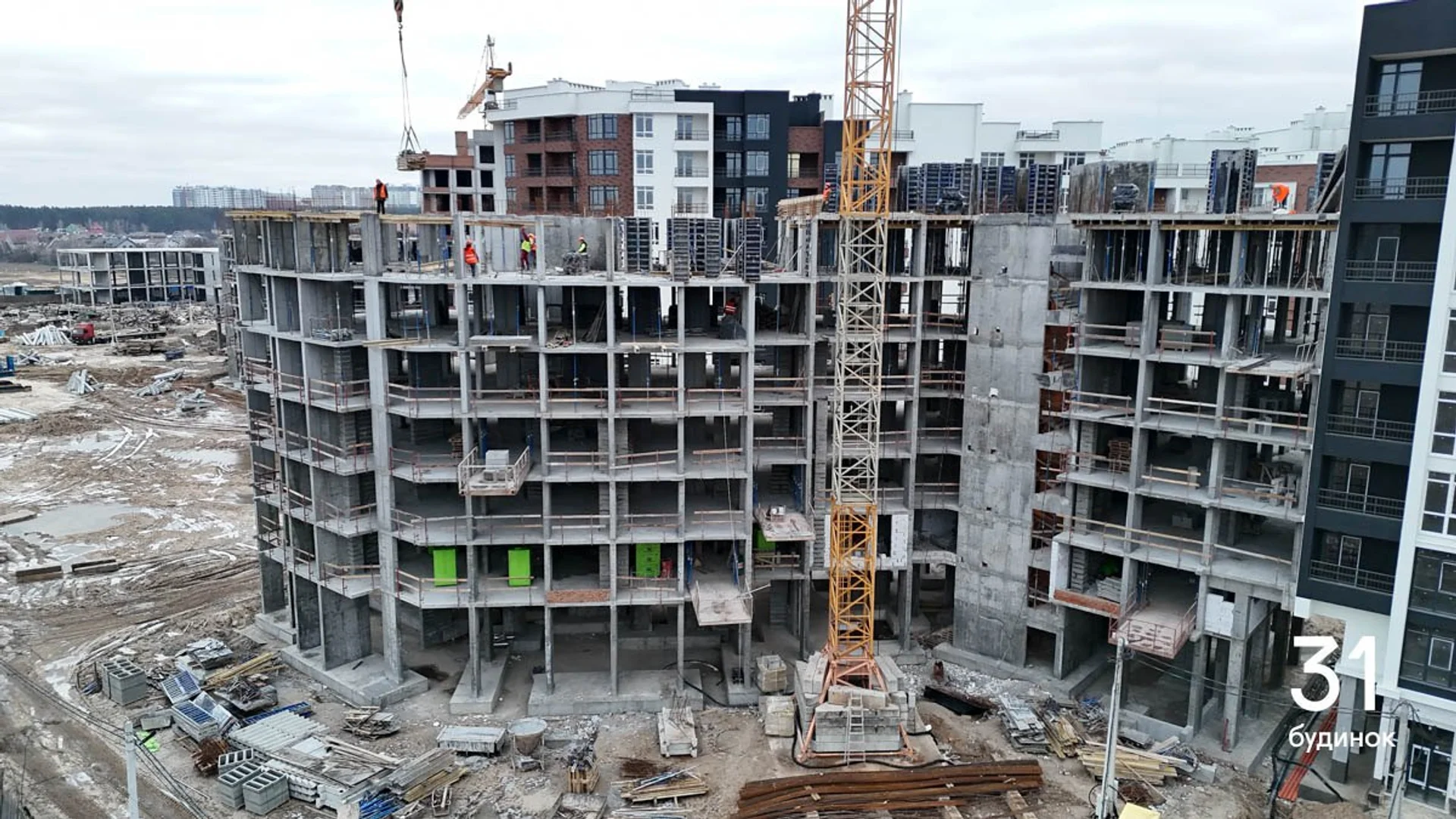

  • Тривають монолітні роботи: бетонуємо вертикальні елементи 7 поверху.
  • Продовжуємо монтаж вентиляційних каналів та димоходів.
  • Продовжуємо мурувати стіни на 2 поверсі.

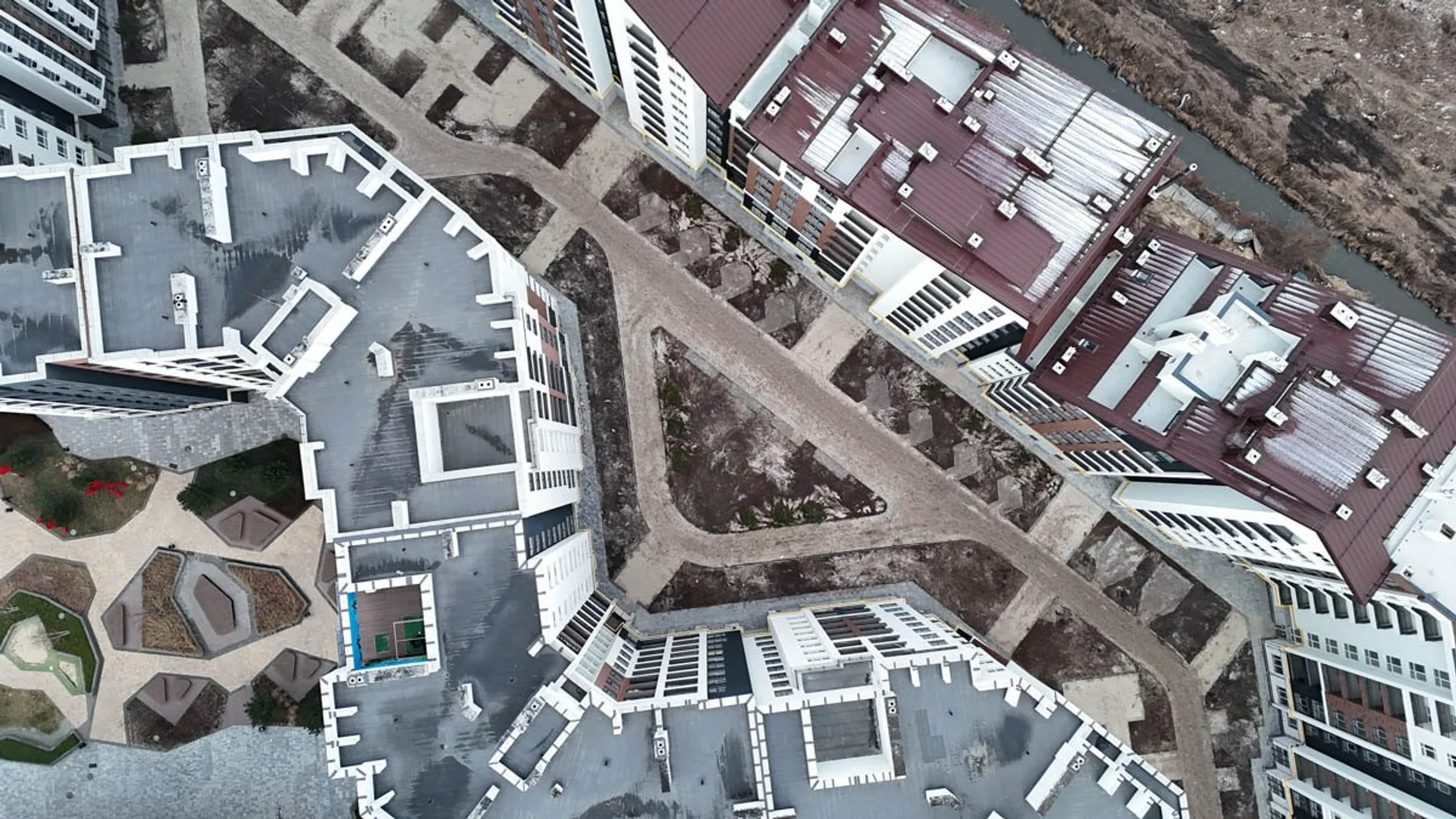

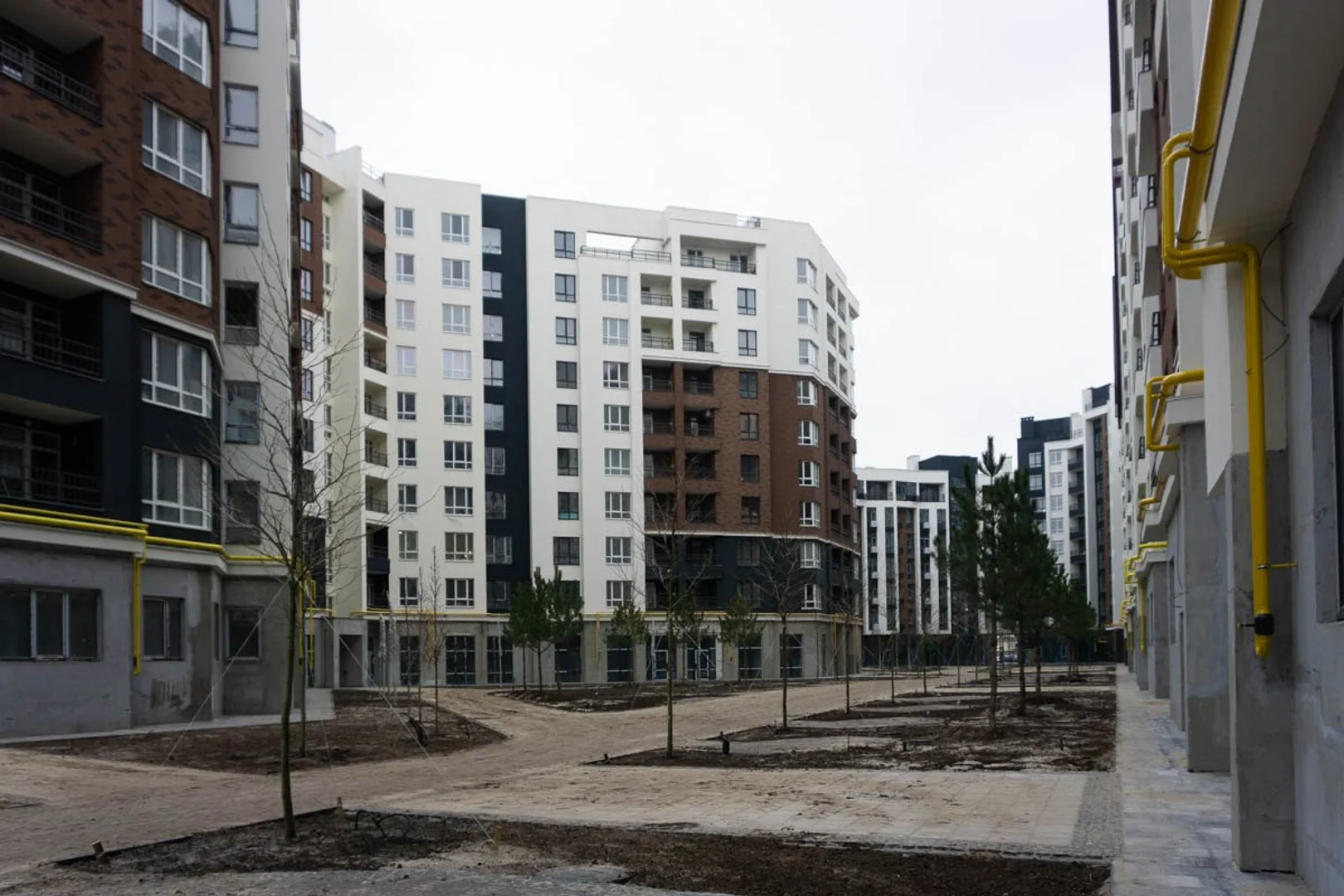

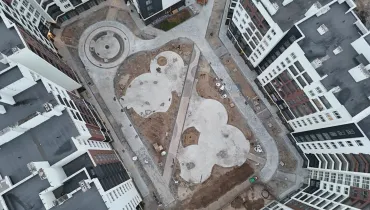

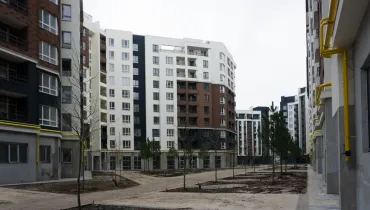

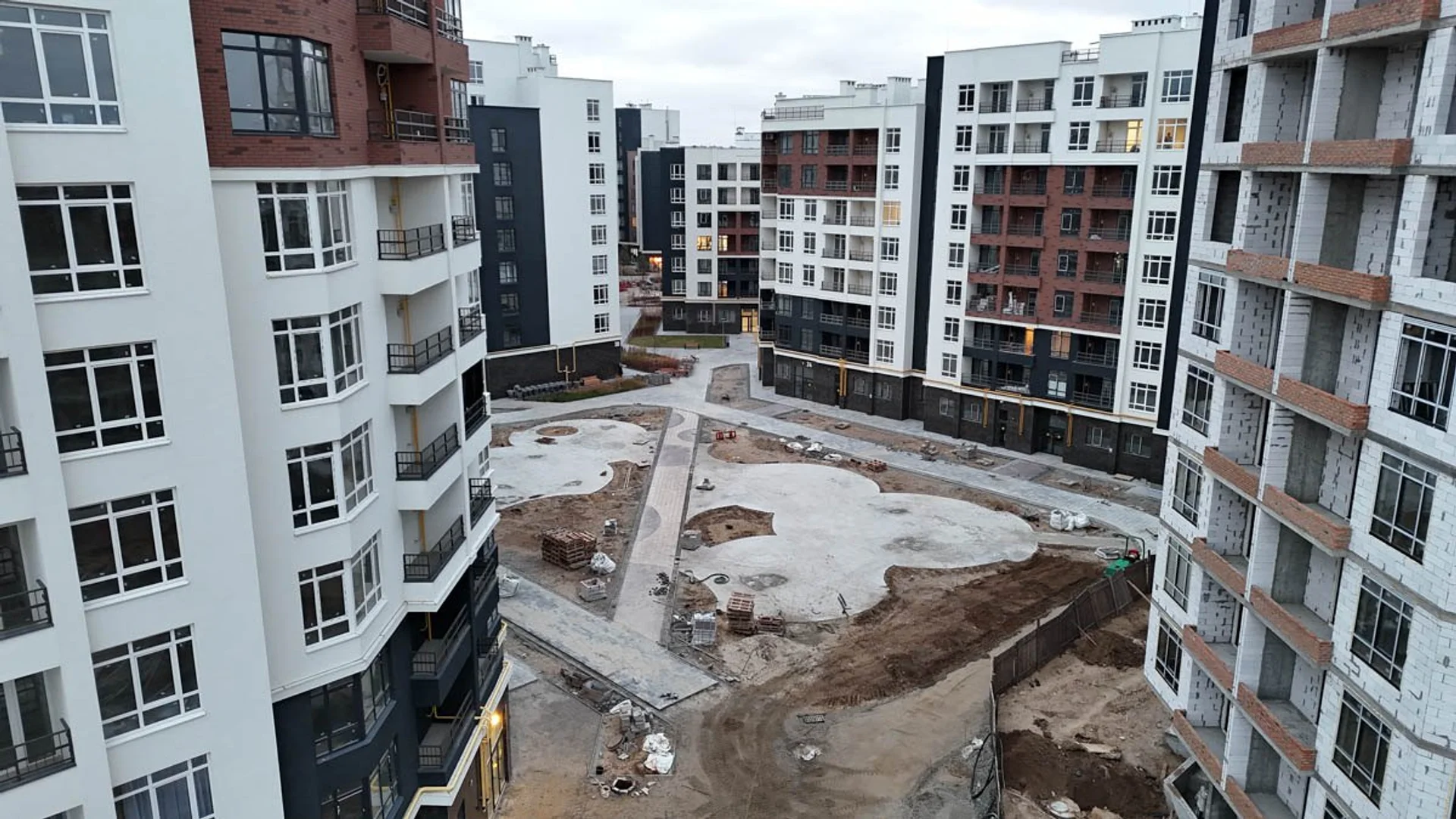

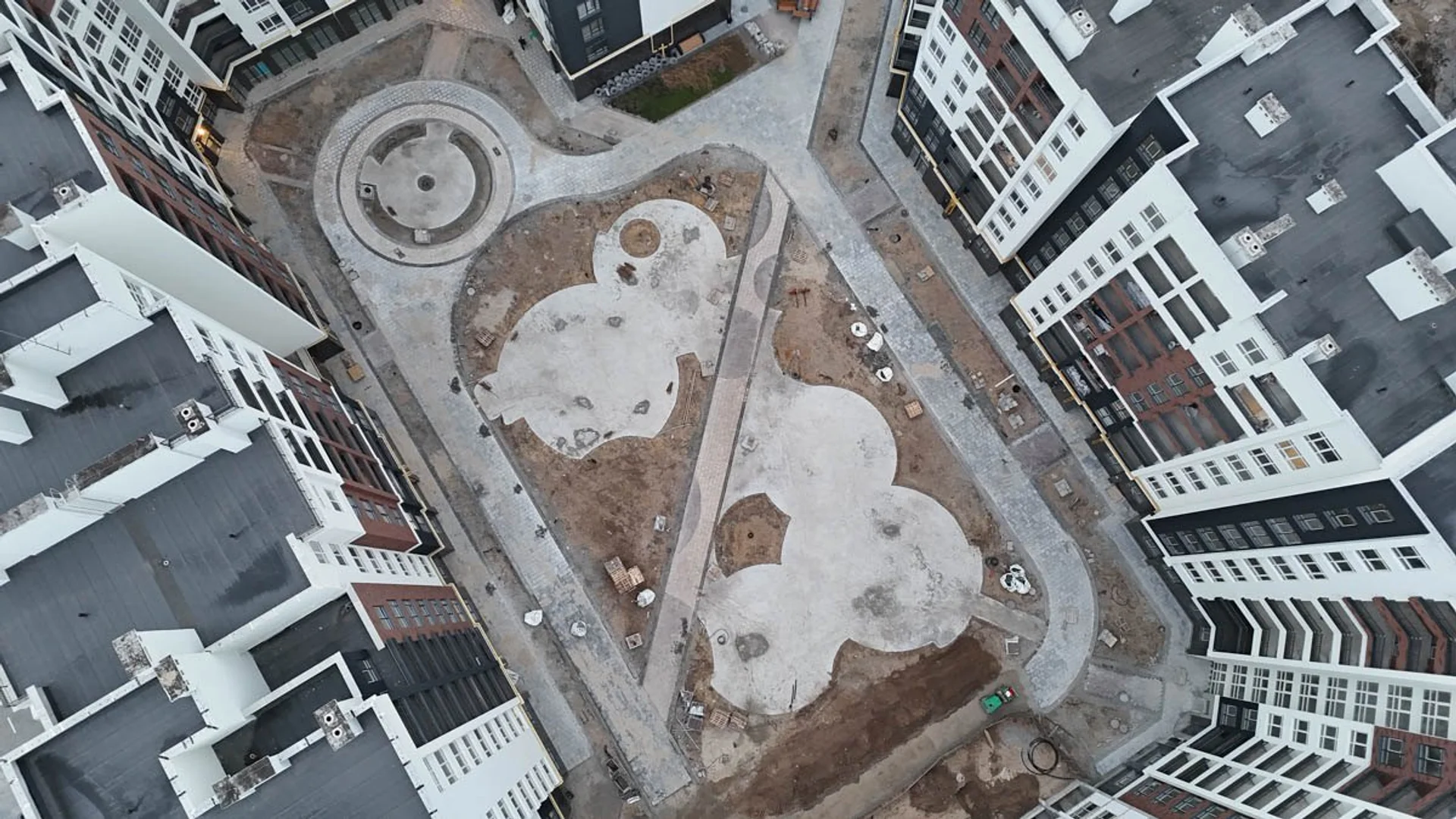

Влаштовуємо благоустрій

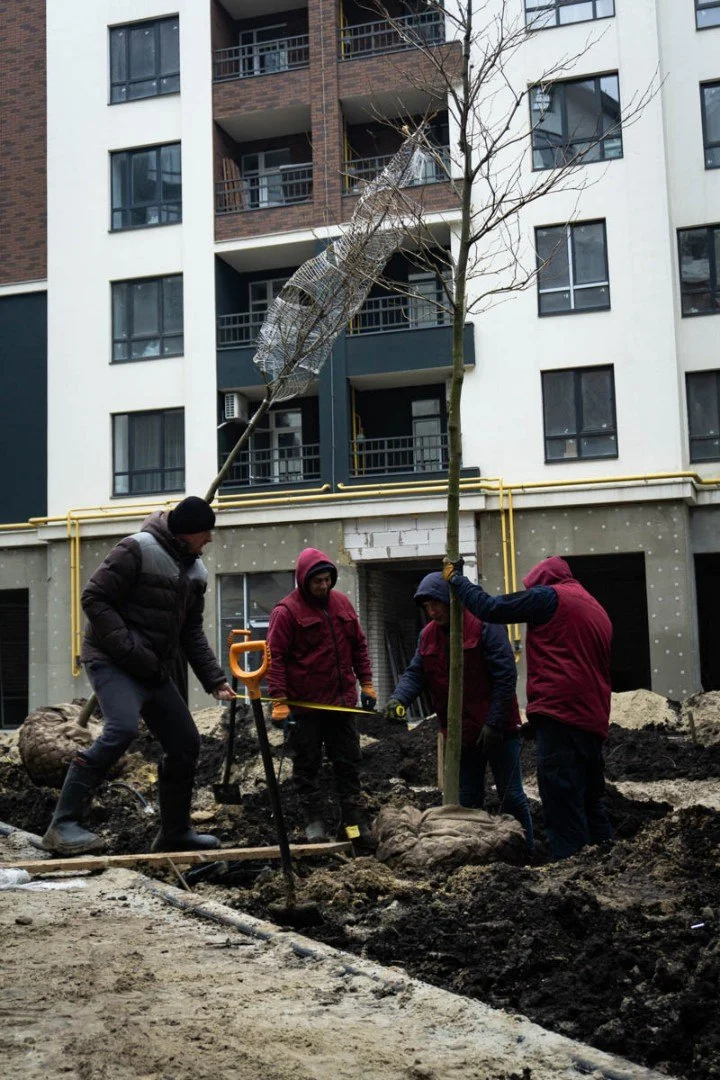

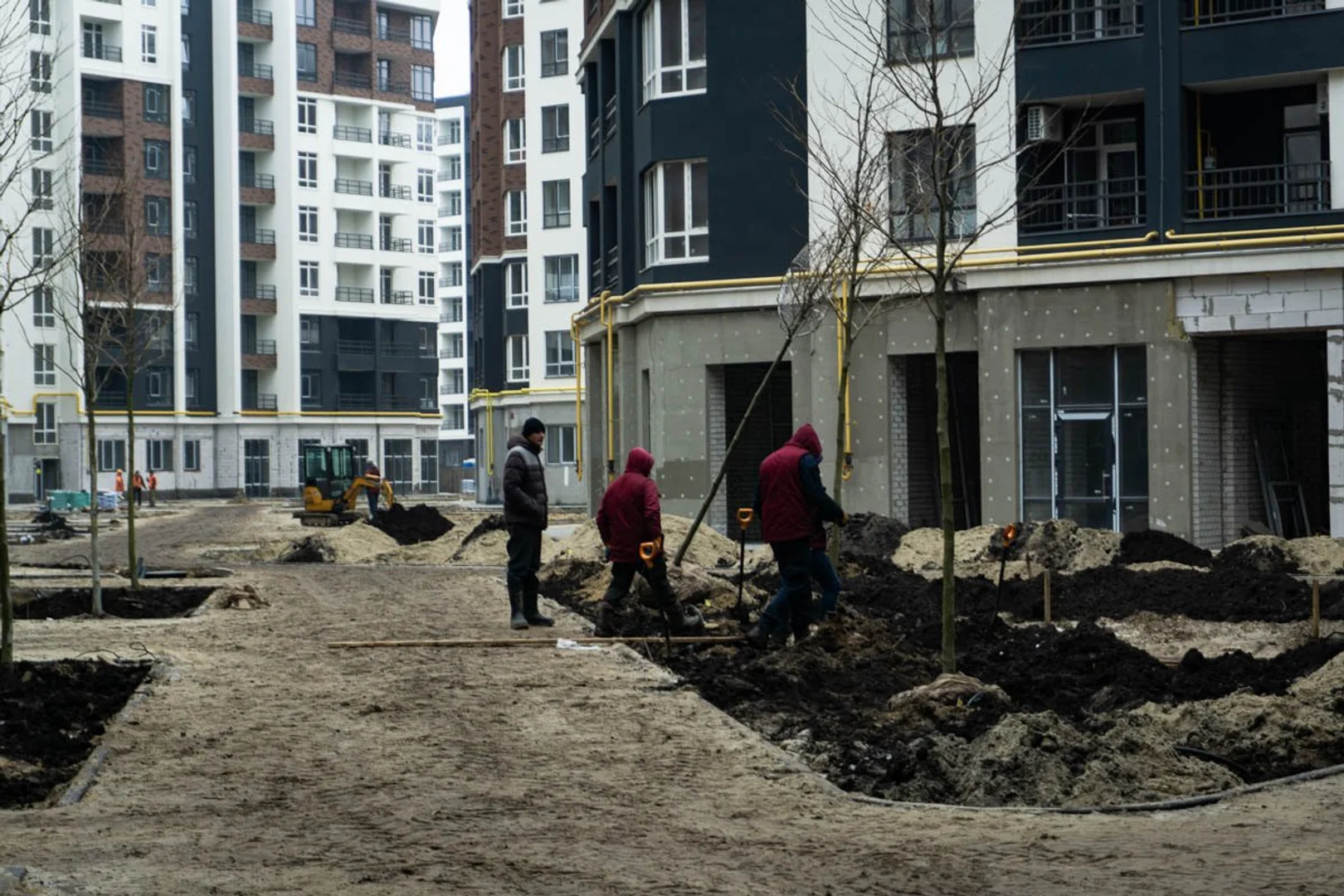

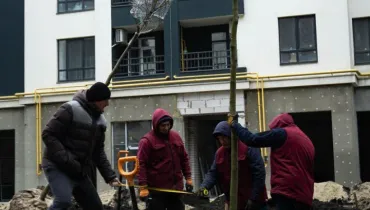

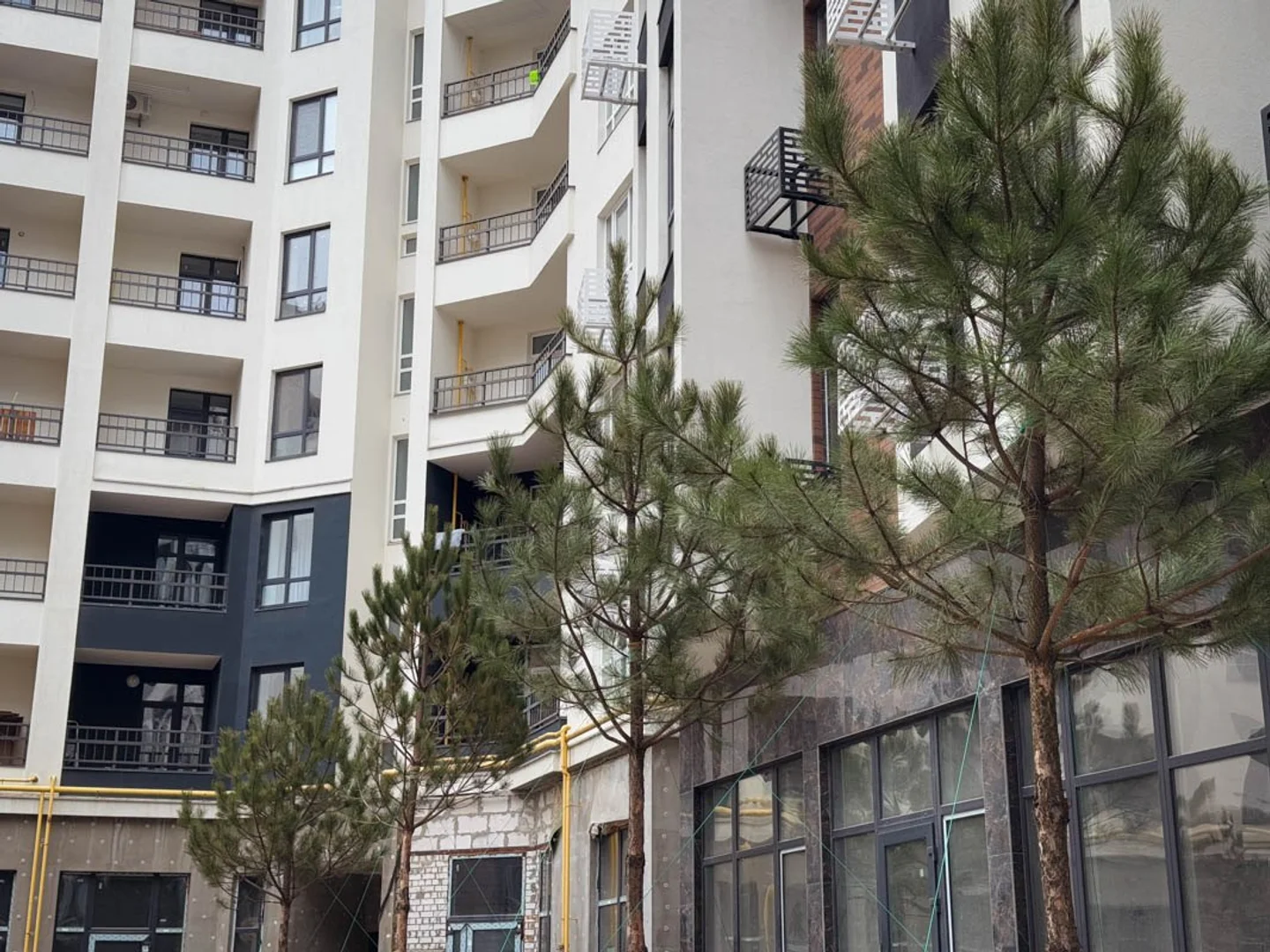

  • Розпочали озеленення у дворі між 1 і 4 чергою будинків: висадили дерева.

  • Влаштовуємо парковку біля 13 і 14 будинків зі сторони набережної.

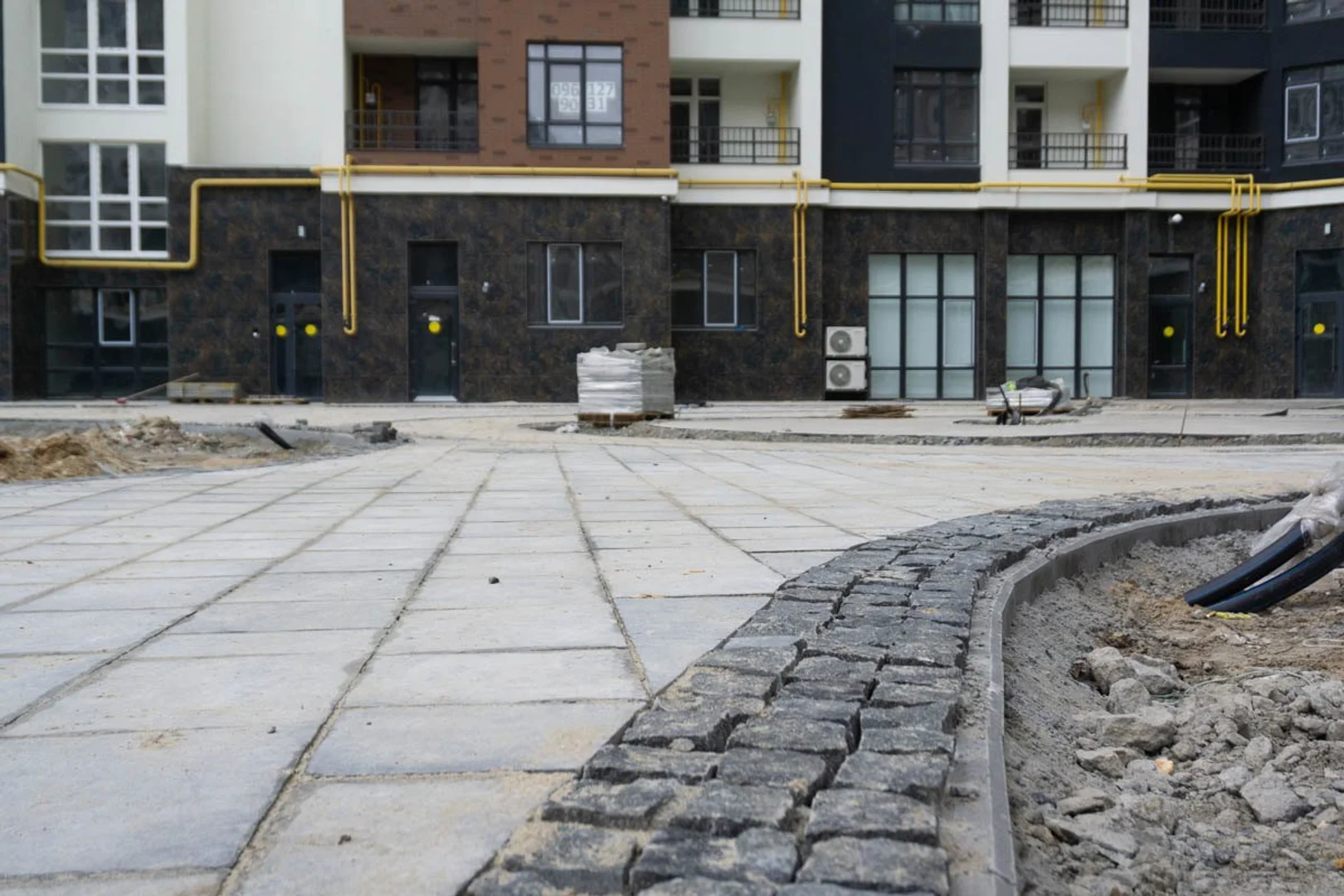

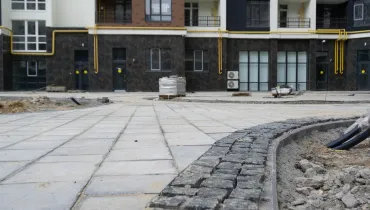

  • Продовжуємо укладання бруківки між 5 і 6 чергою будинків.
