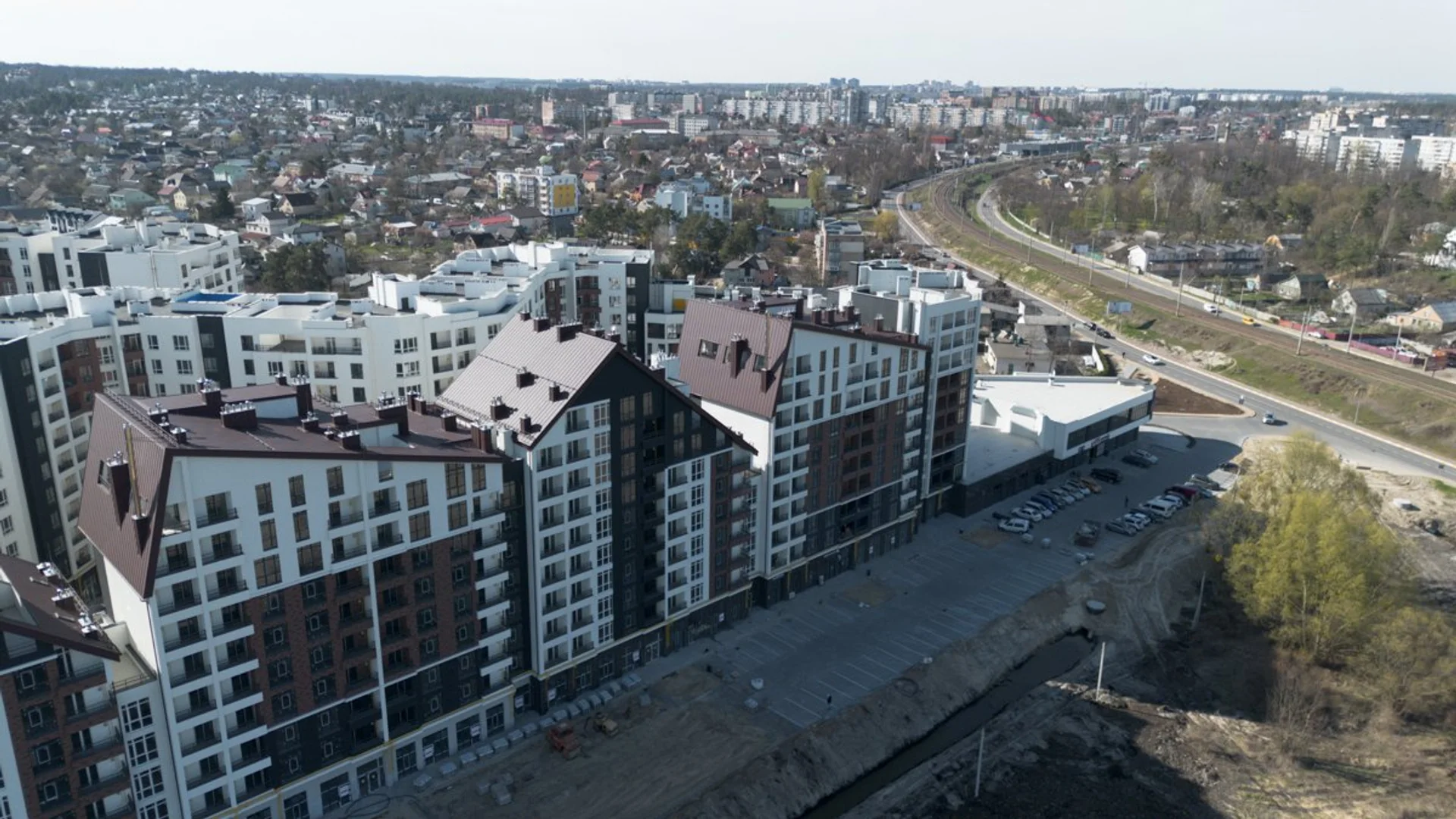

Хід будівництва — Квітень 2025
Фотозвіт з будівництва ЖК Синергія Сіті від 15 квітня 2025 року

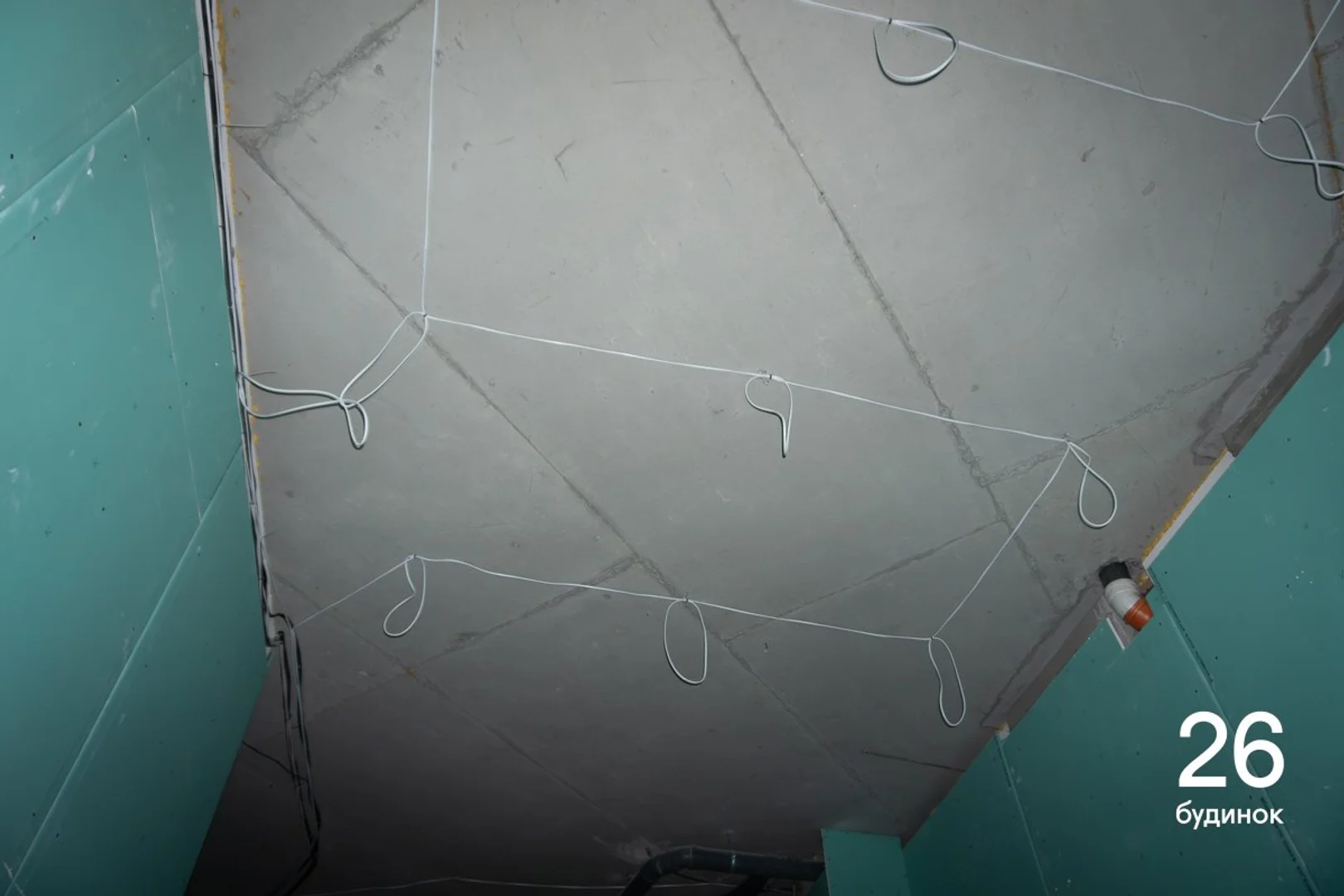

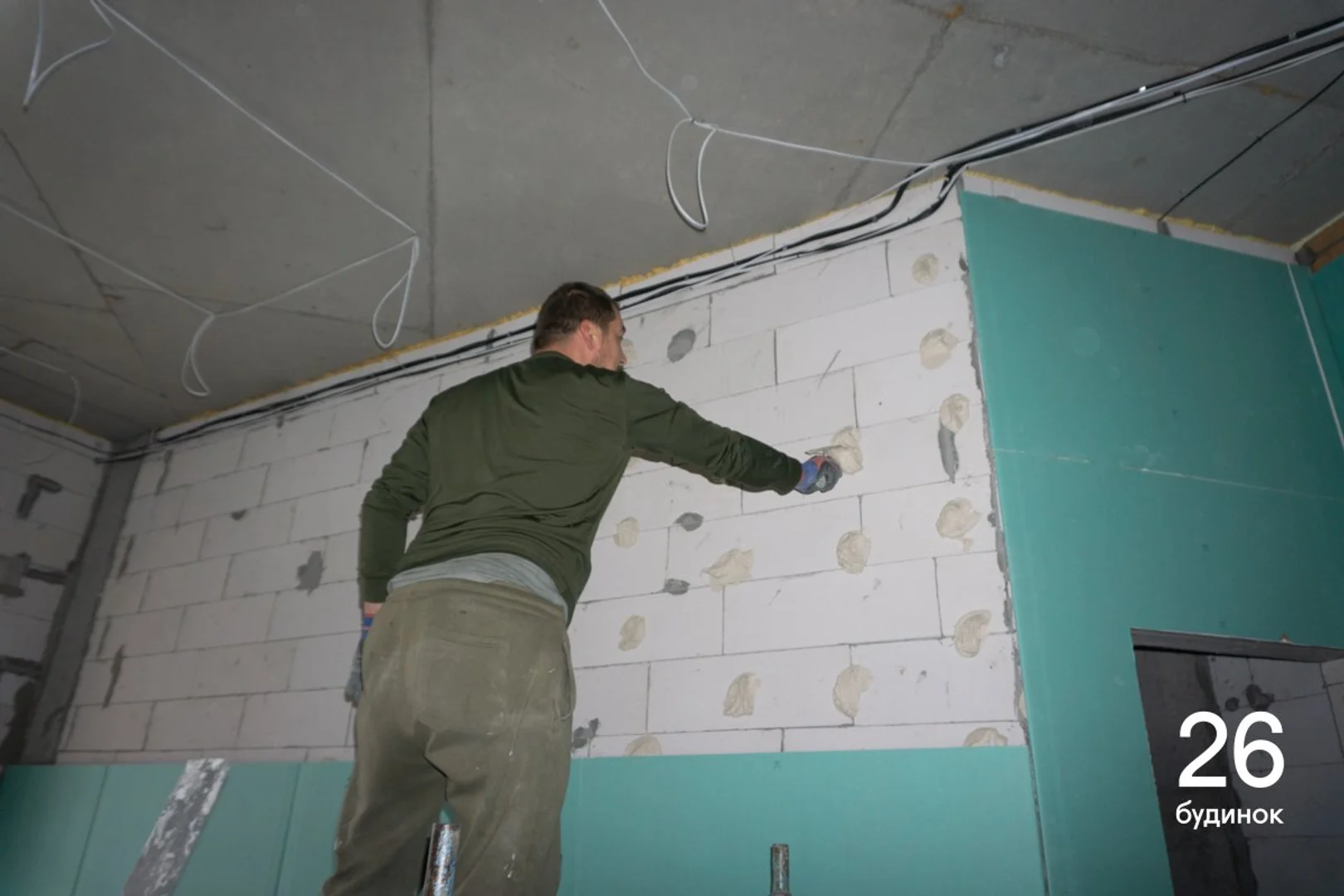

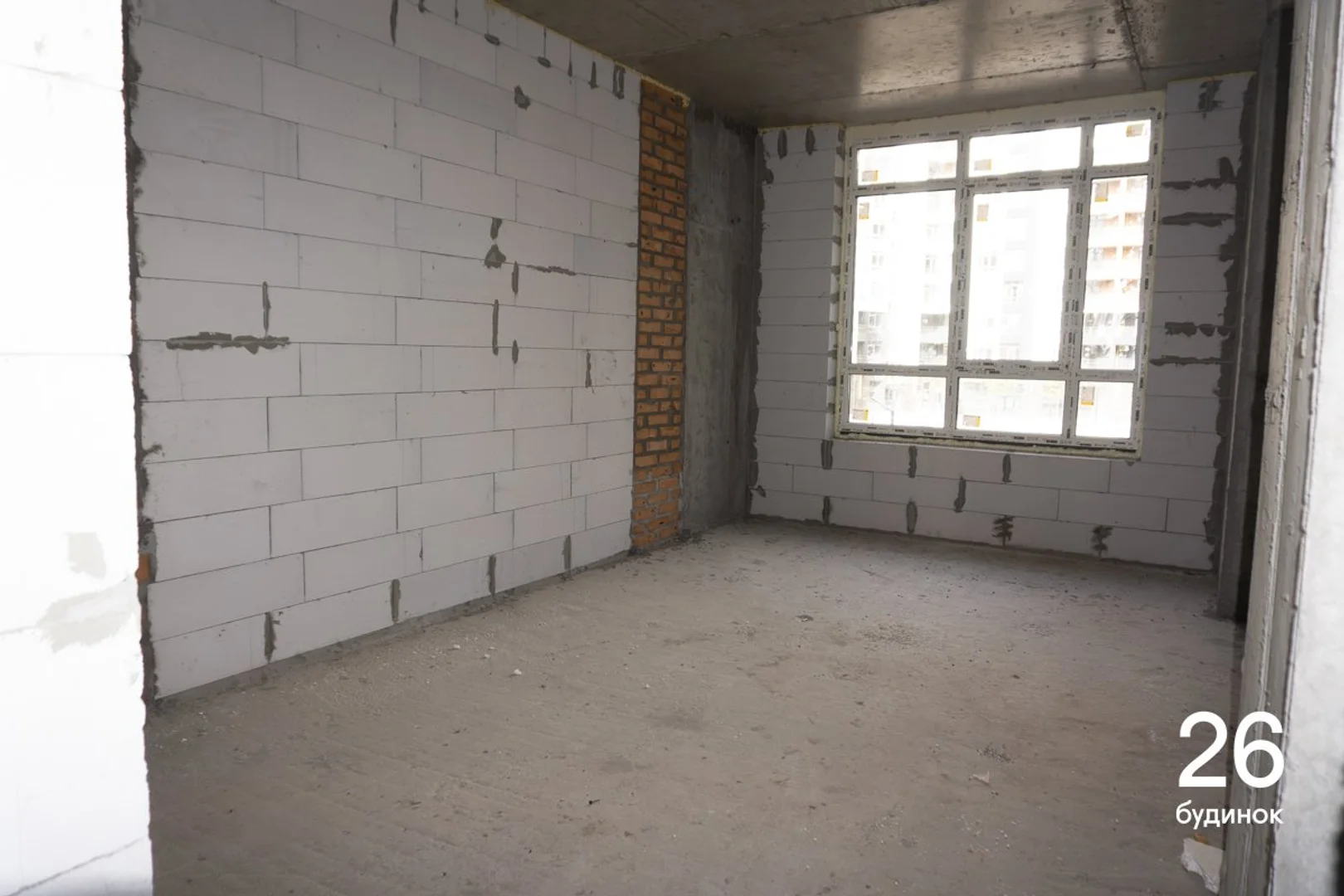

У 26 будинку:

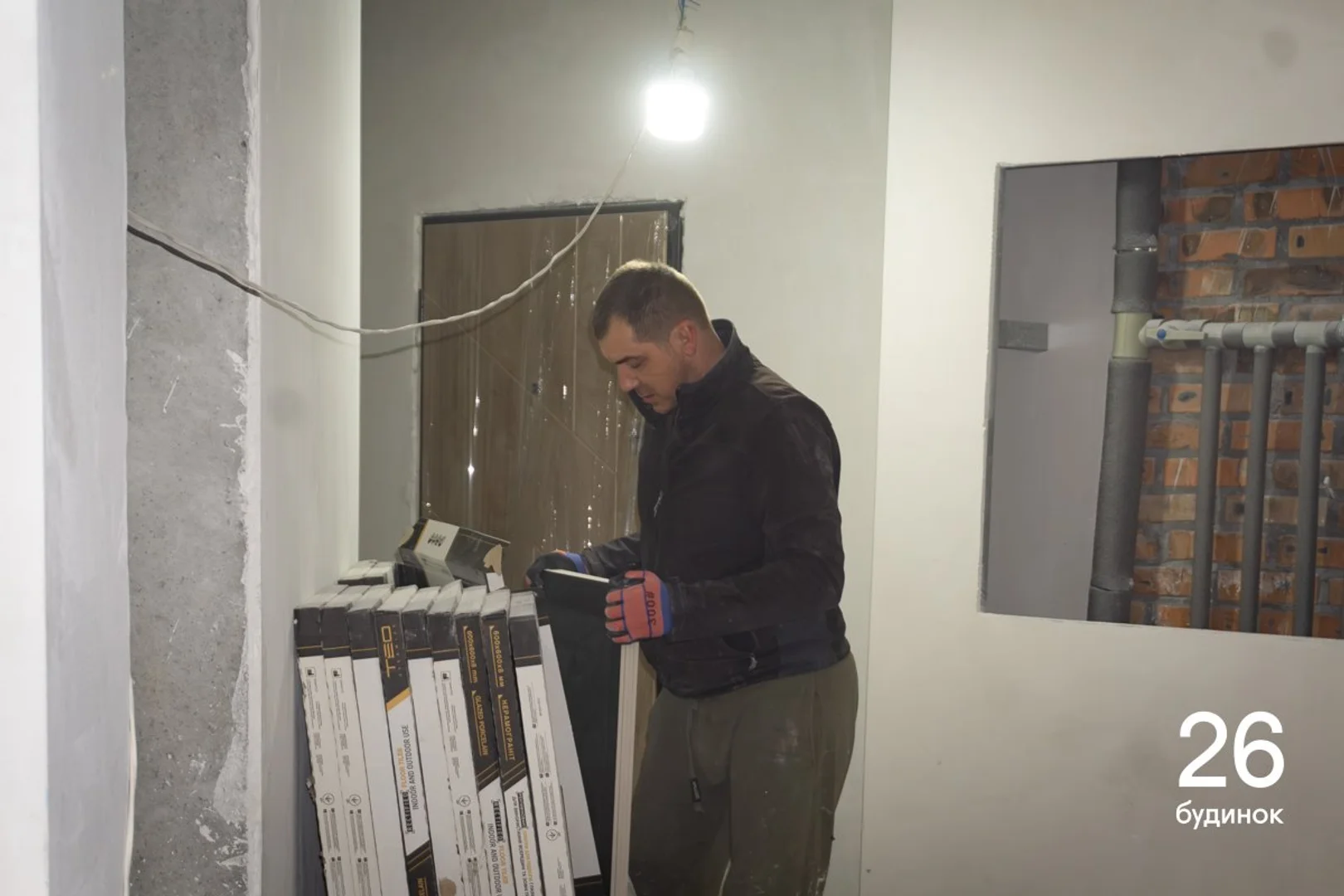

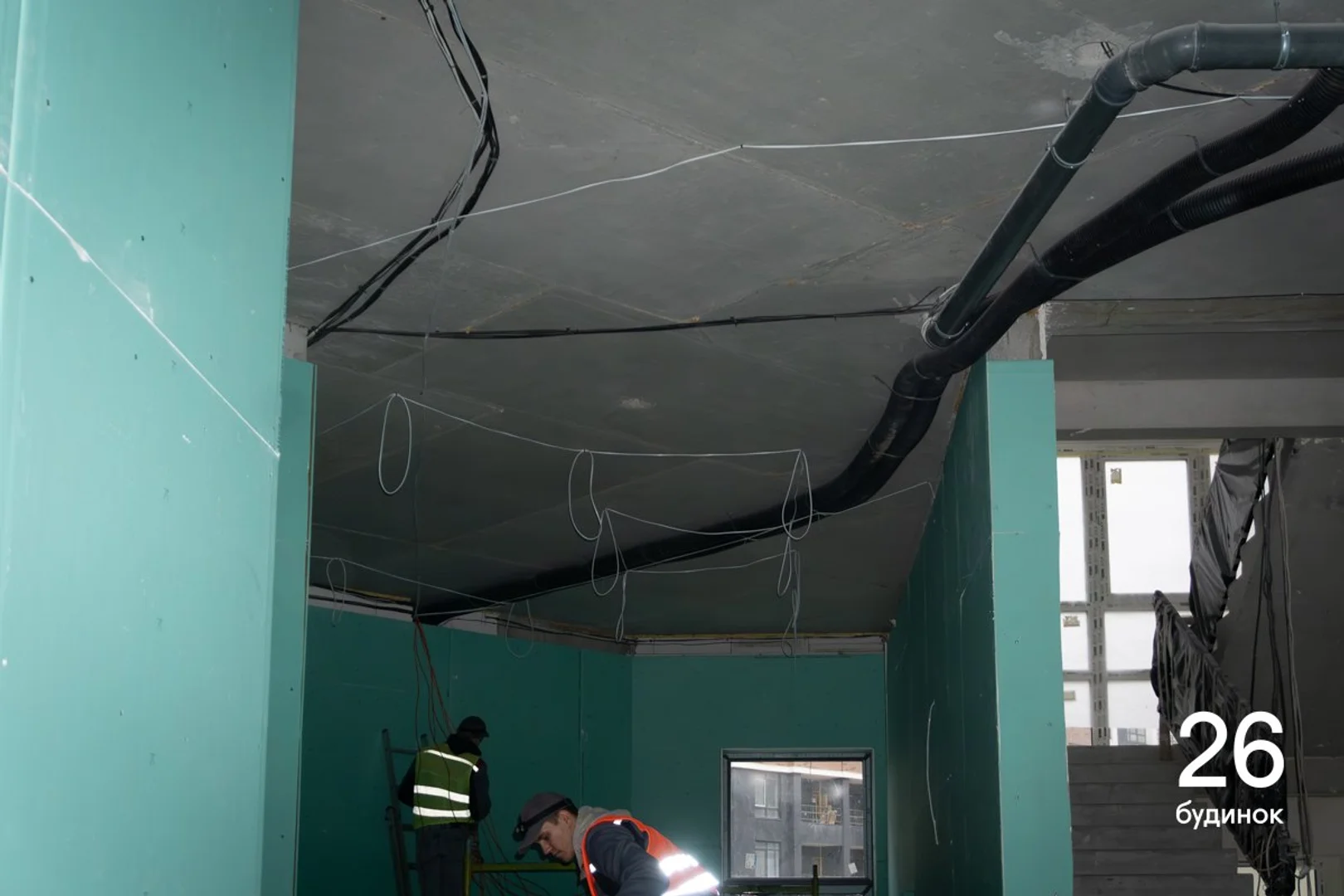

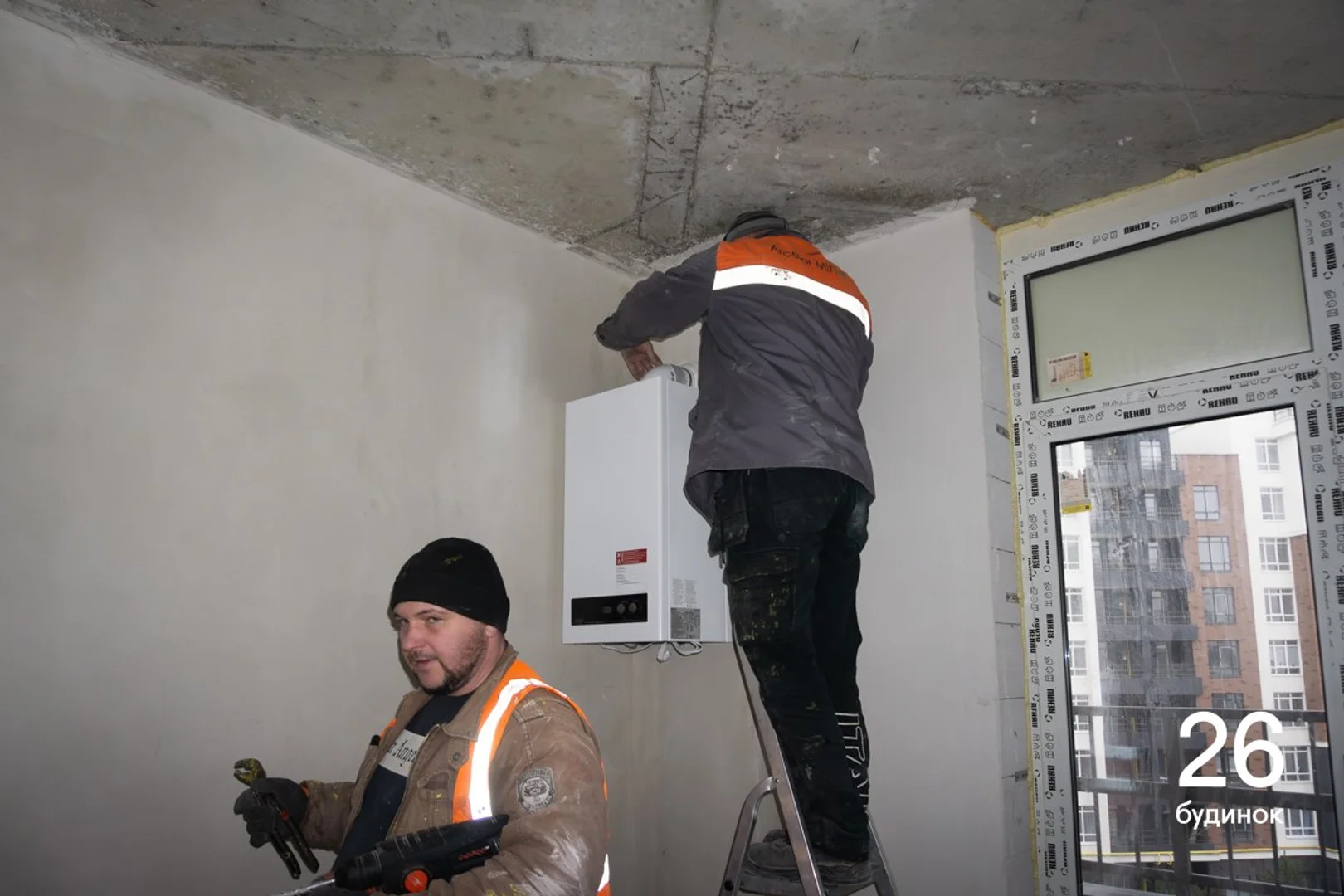

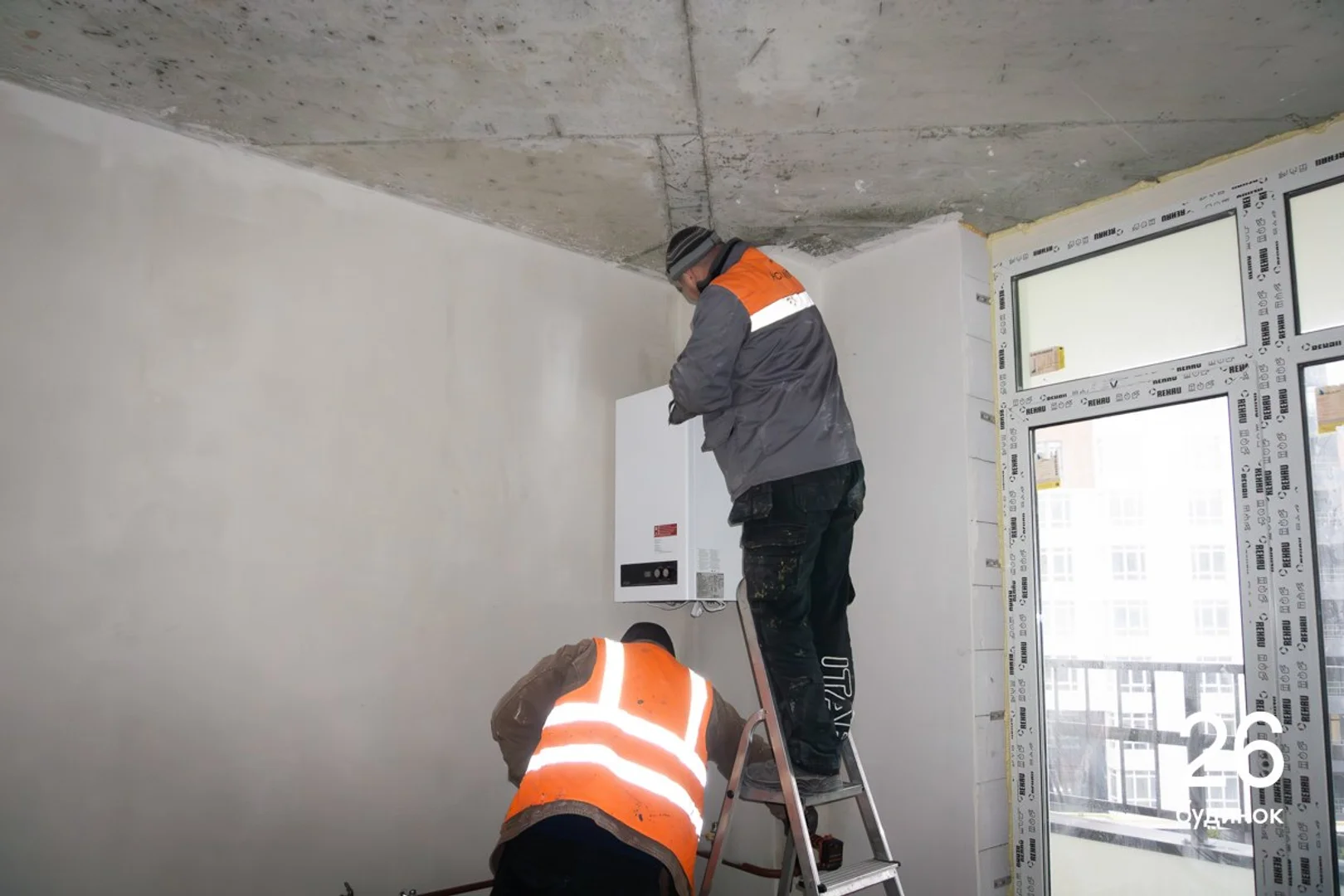

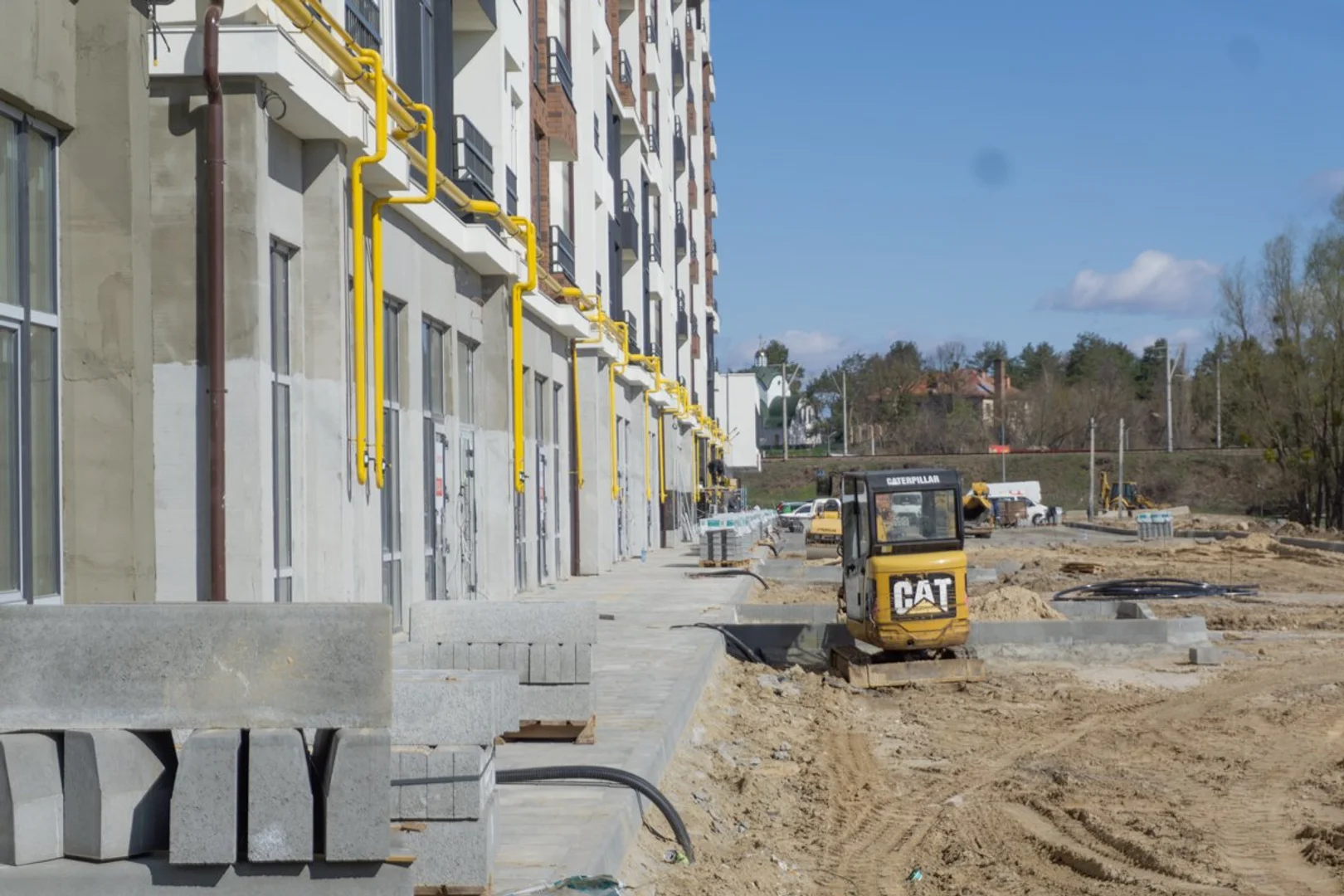

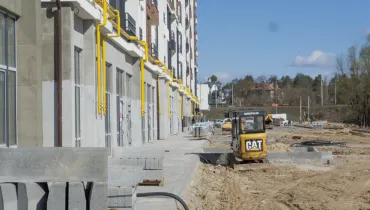

- Завершили газову обв’язку, змонтували та підключили котли.

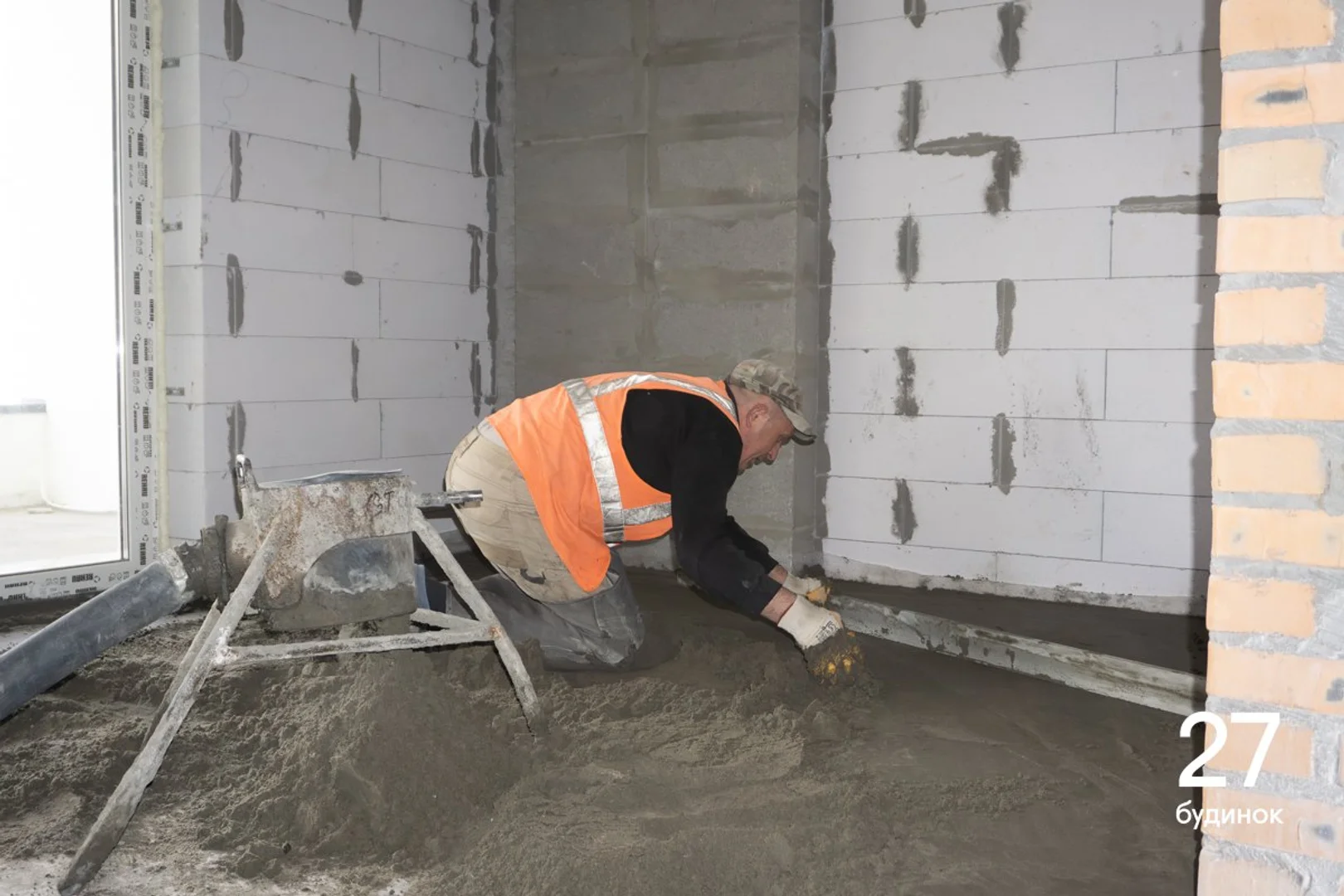

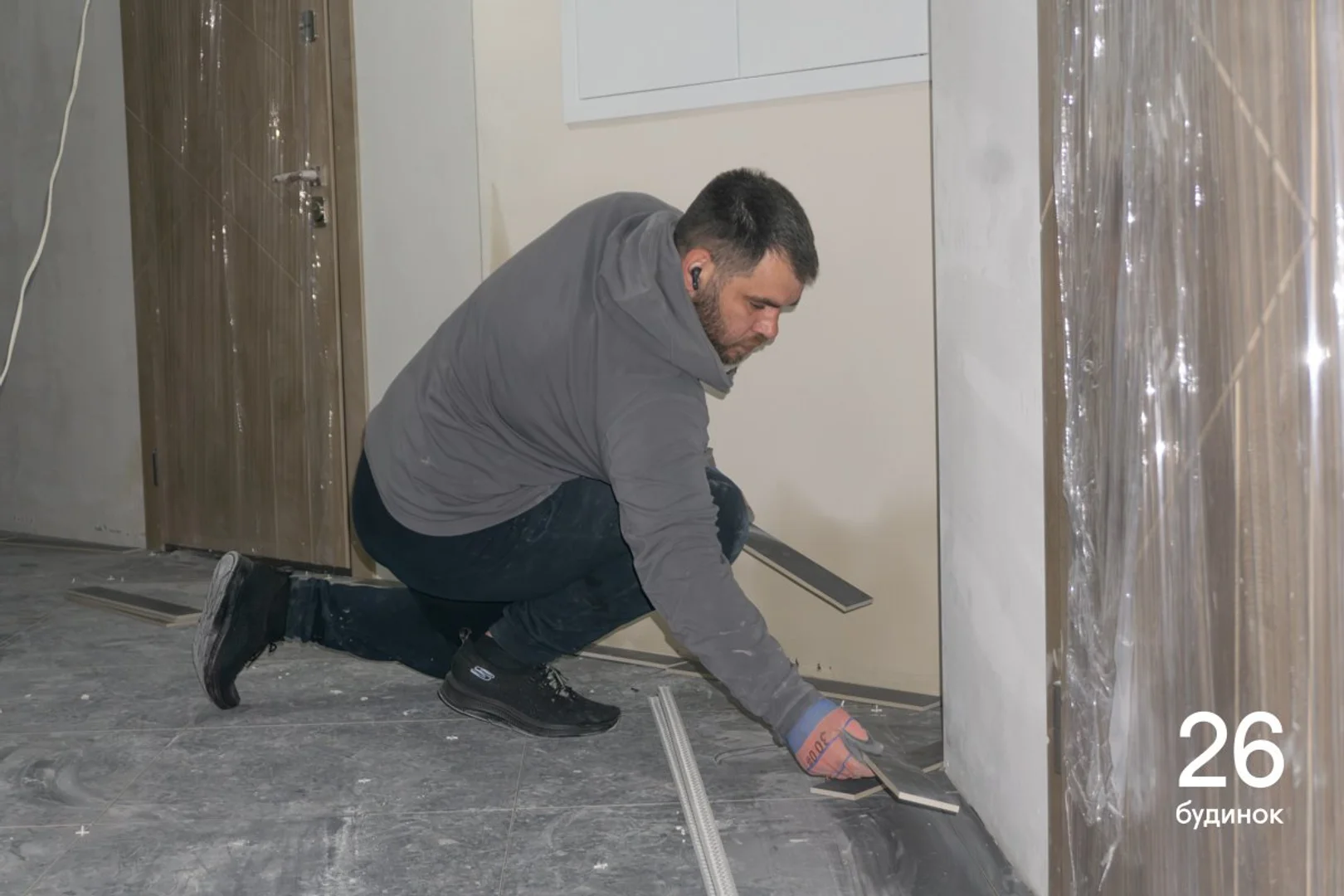

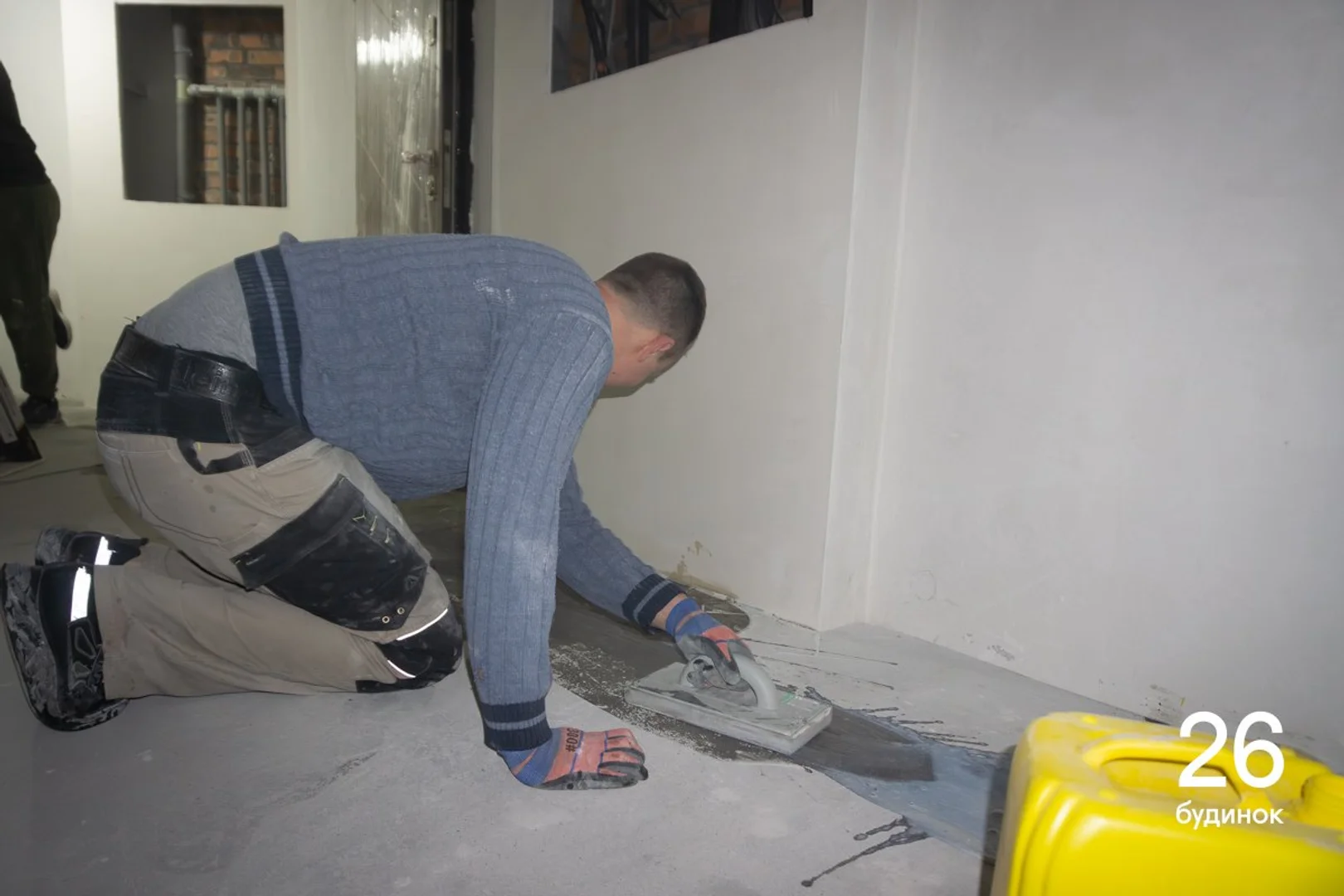

- Завершили влаштування стяжки підлоги.

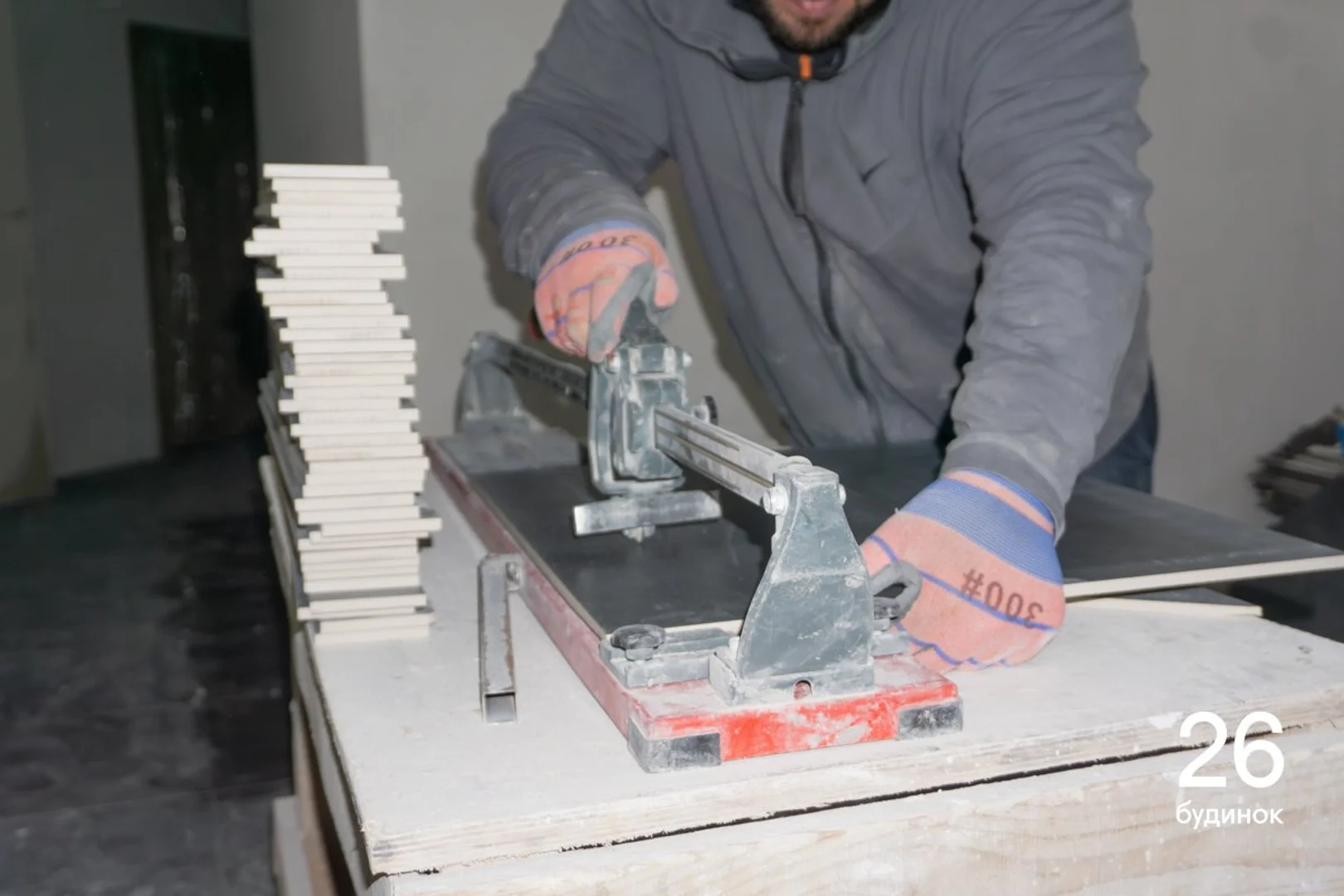

- Завершили укладання плитки у спільних коридорах.

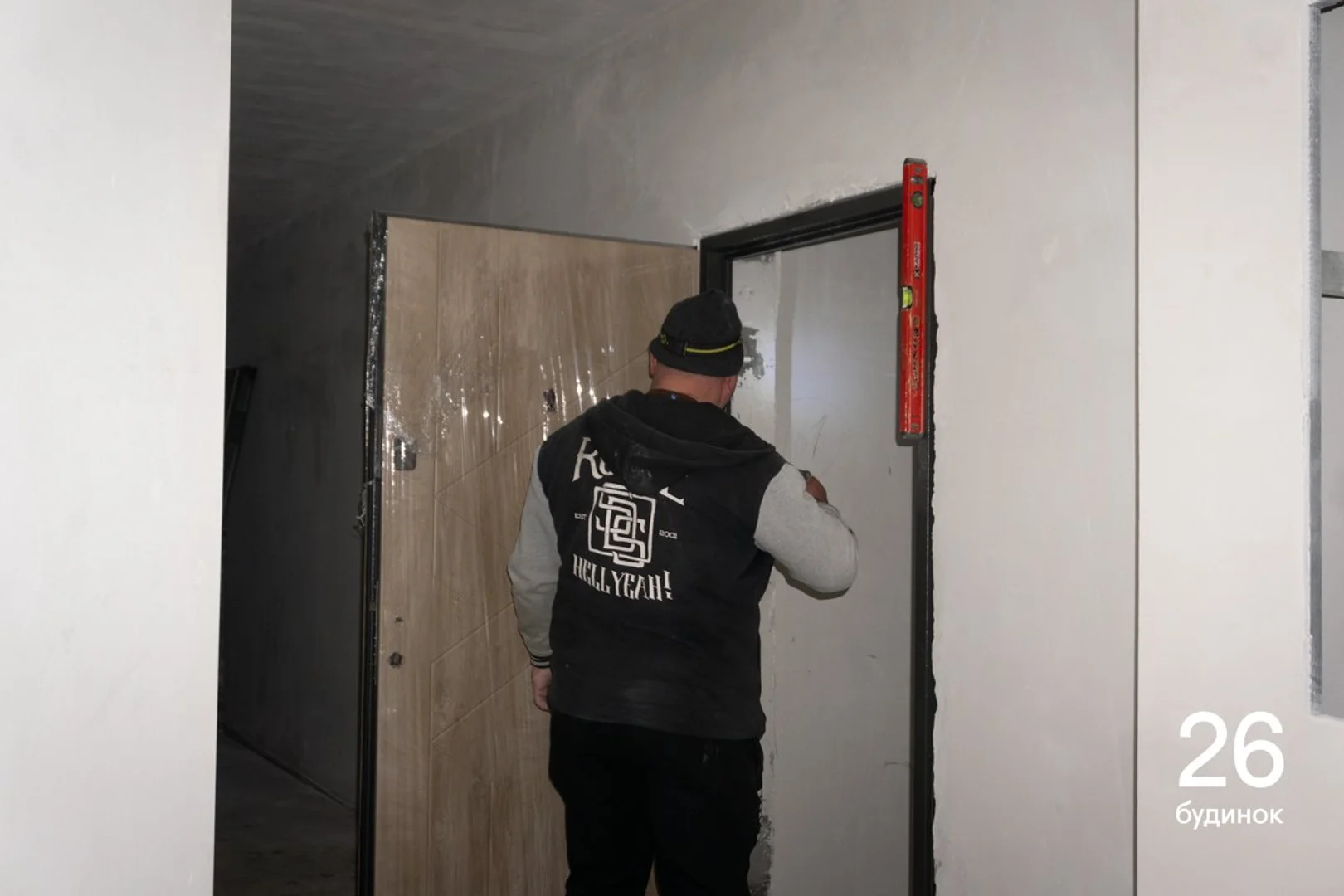

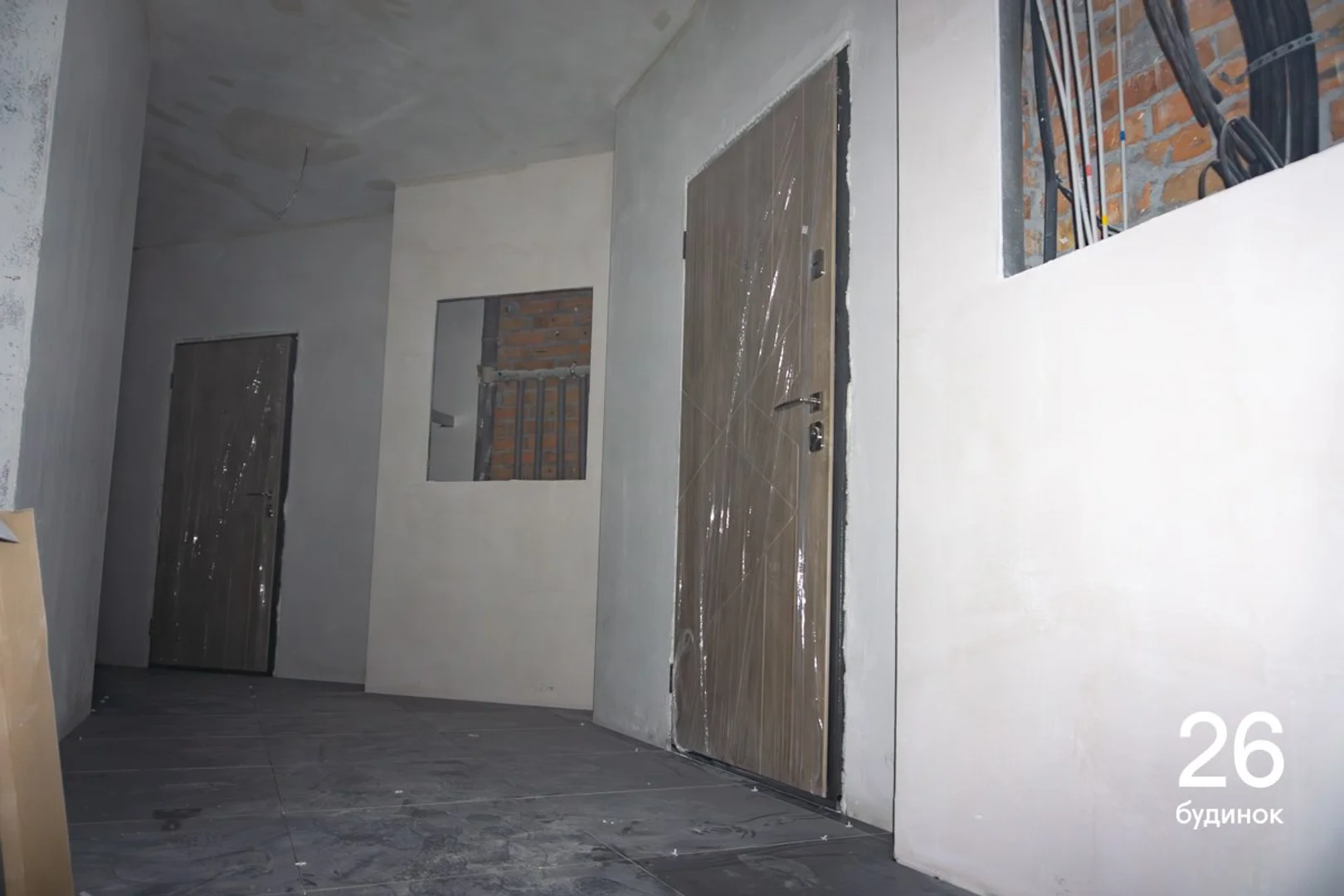

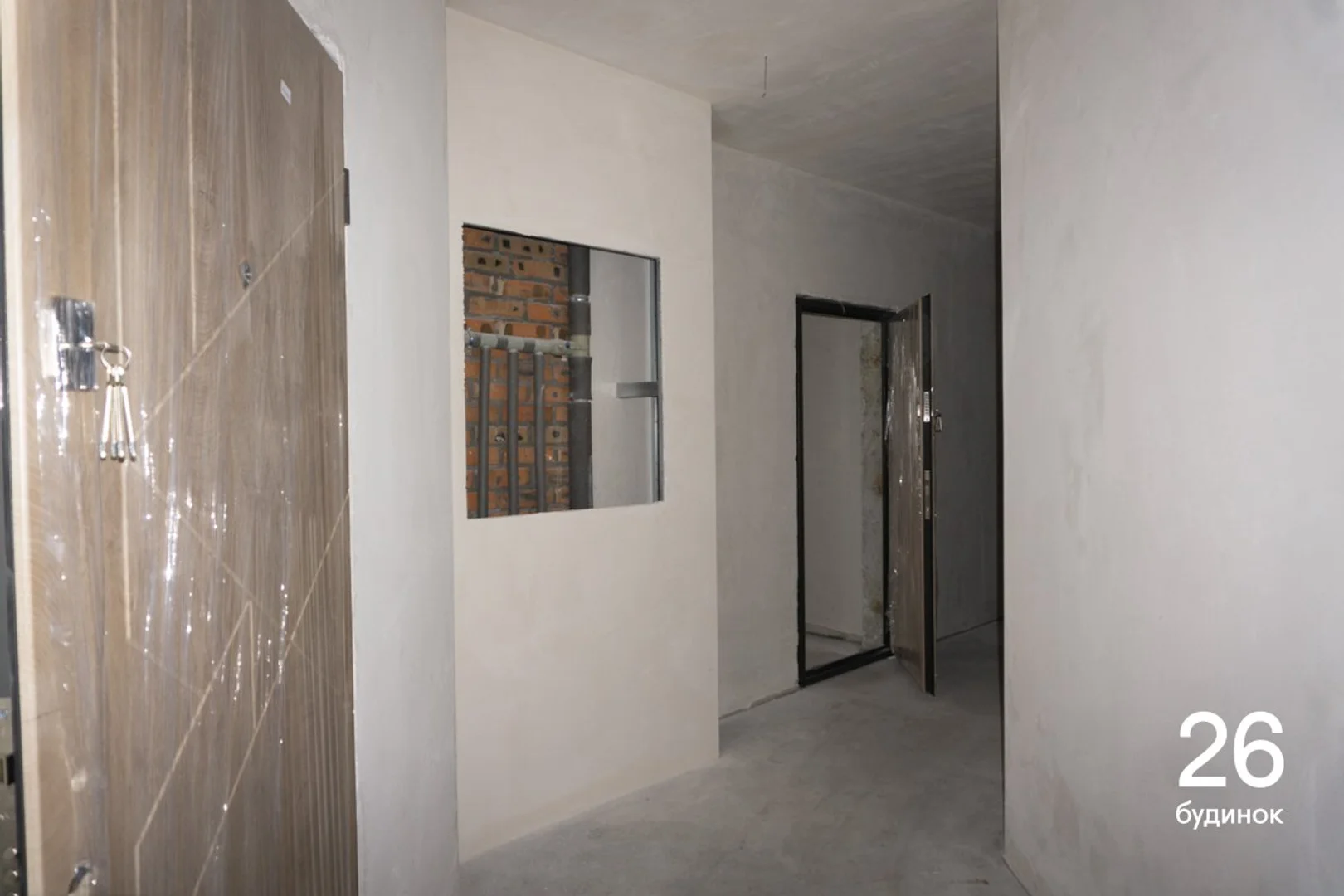

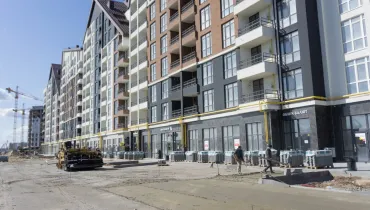

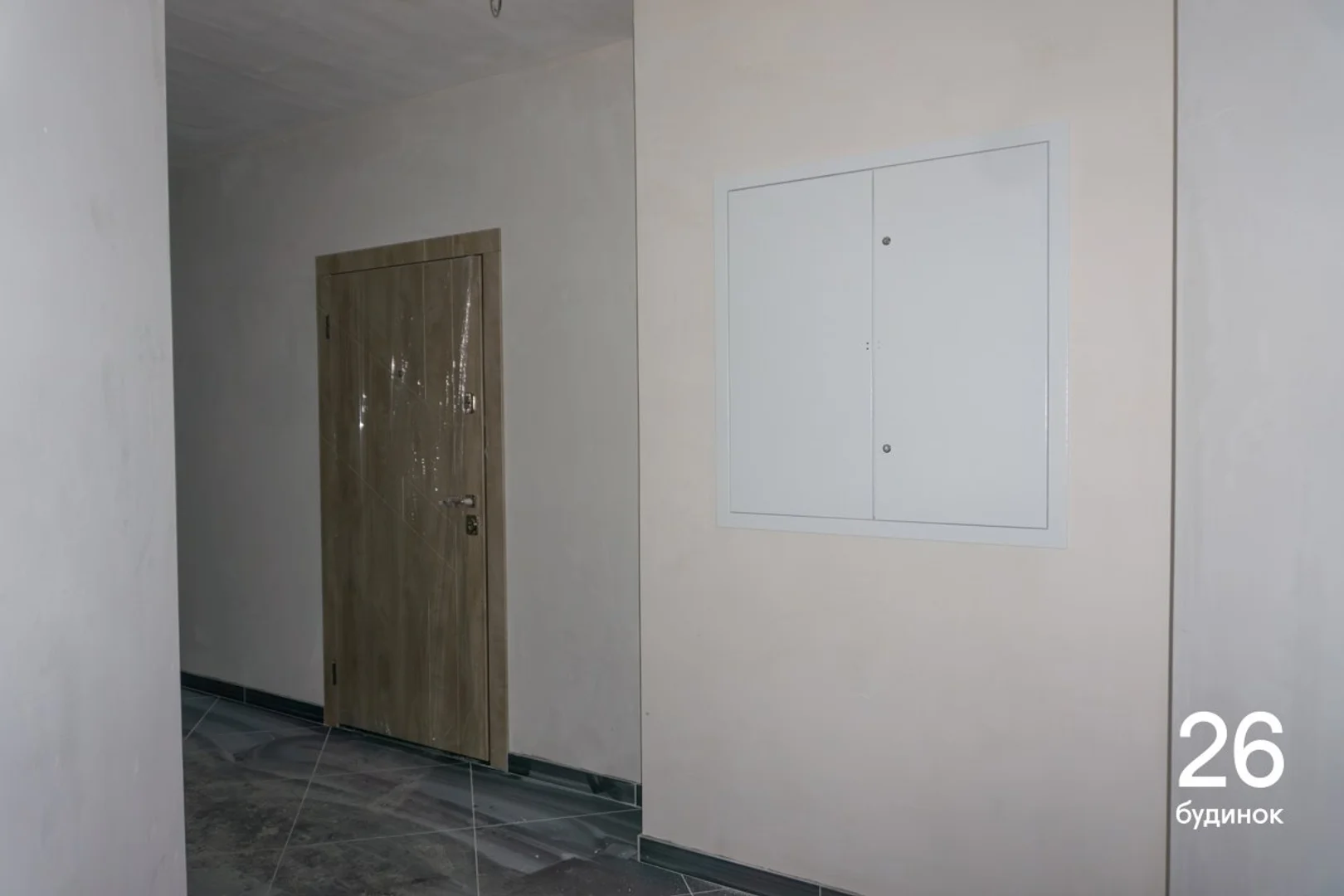

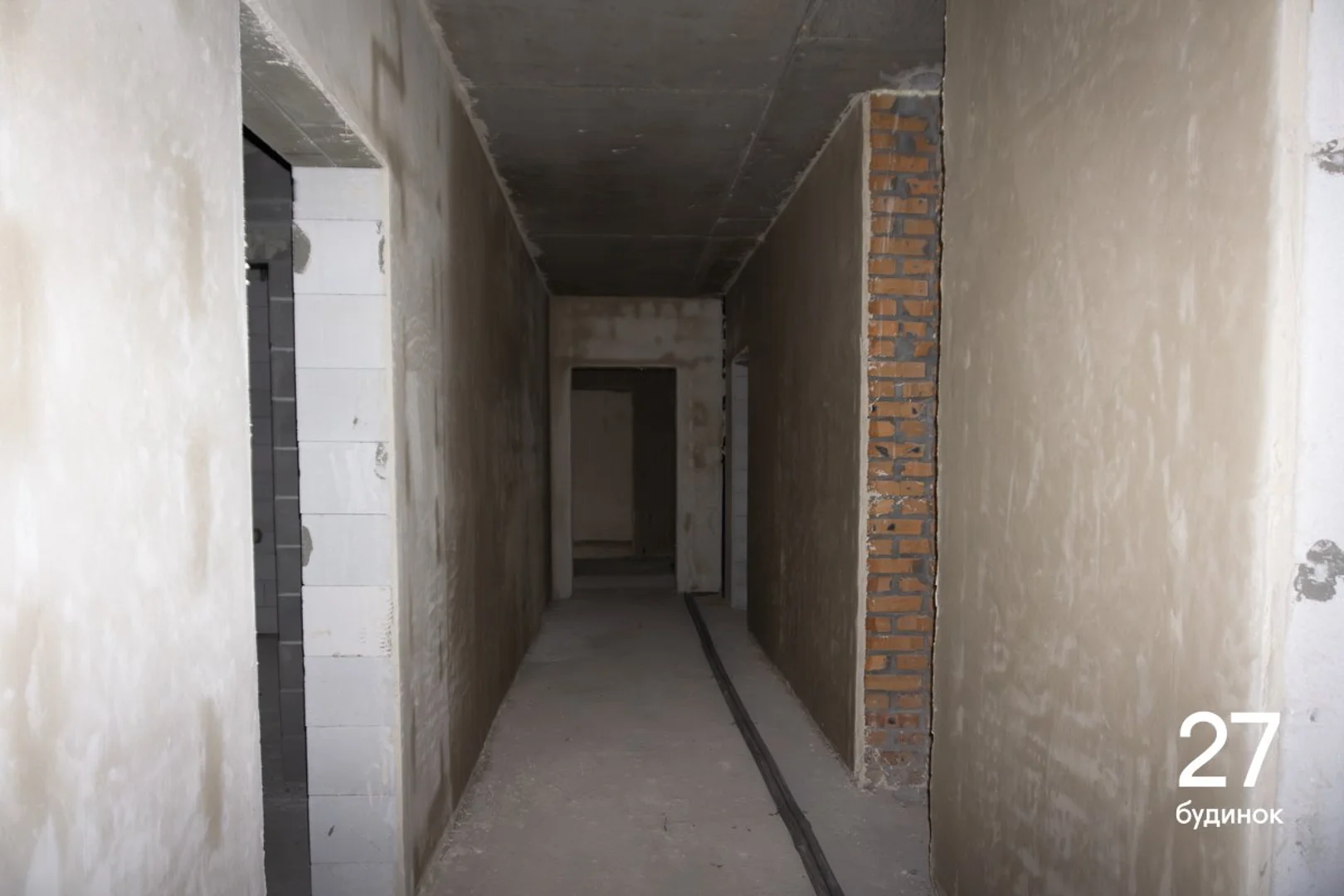

- Завершили встановлення дверей.

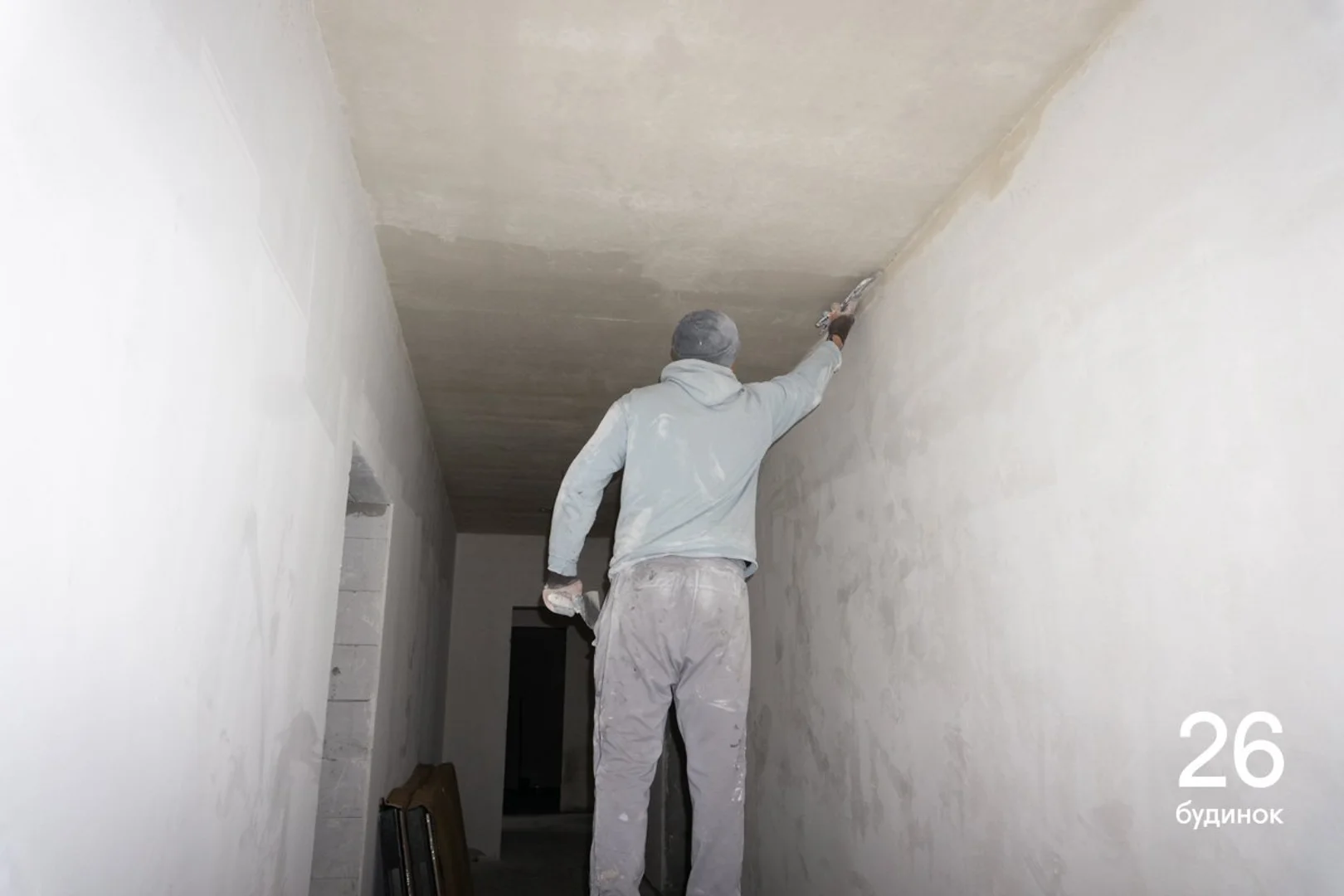

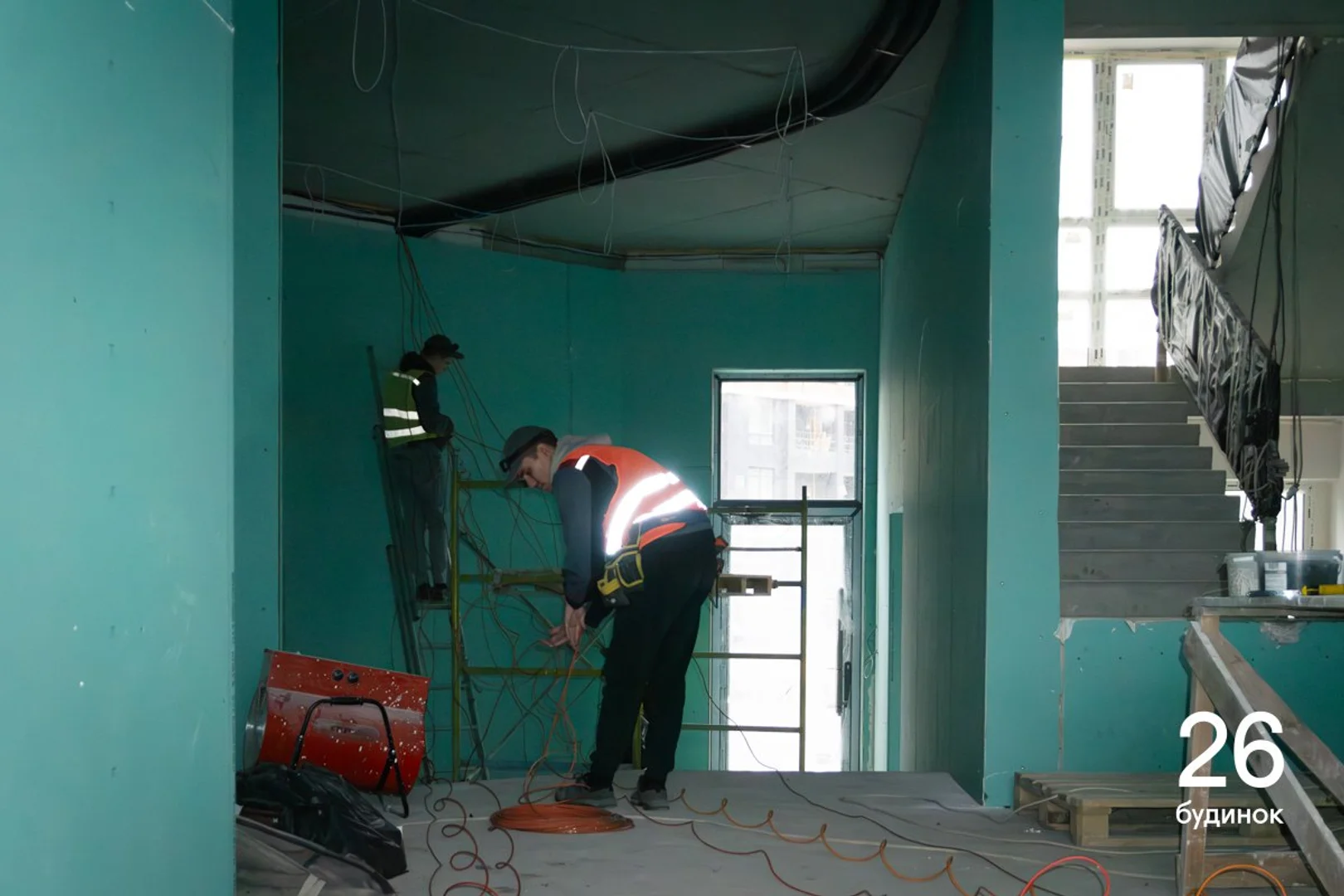

- Розпочали малярні роботи у спільних коридорах.
- Готуємось до укладання плитку у лобі.

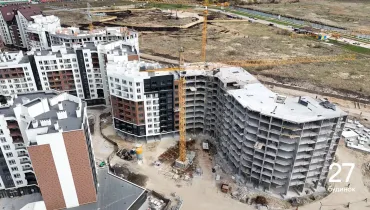

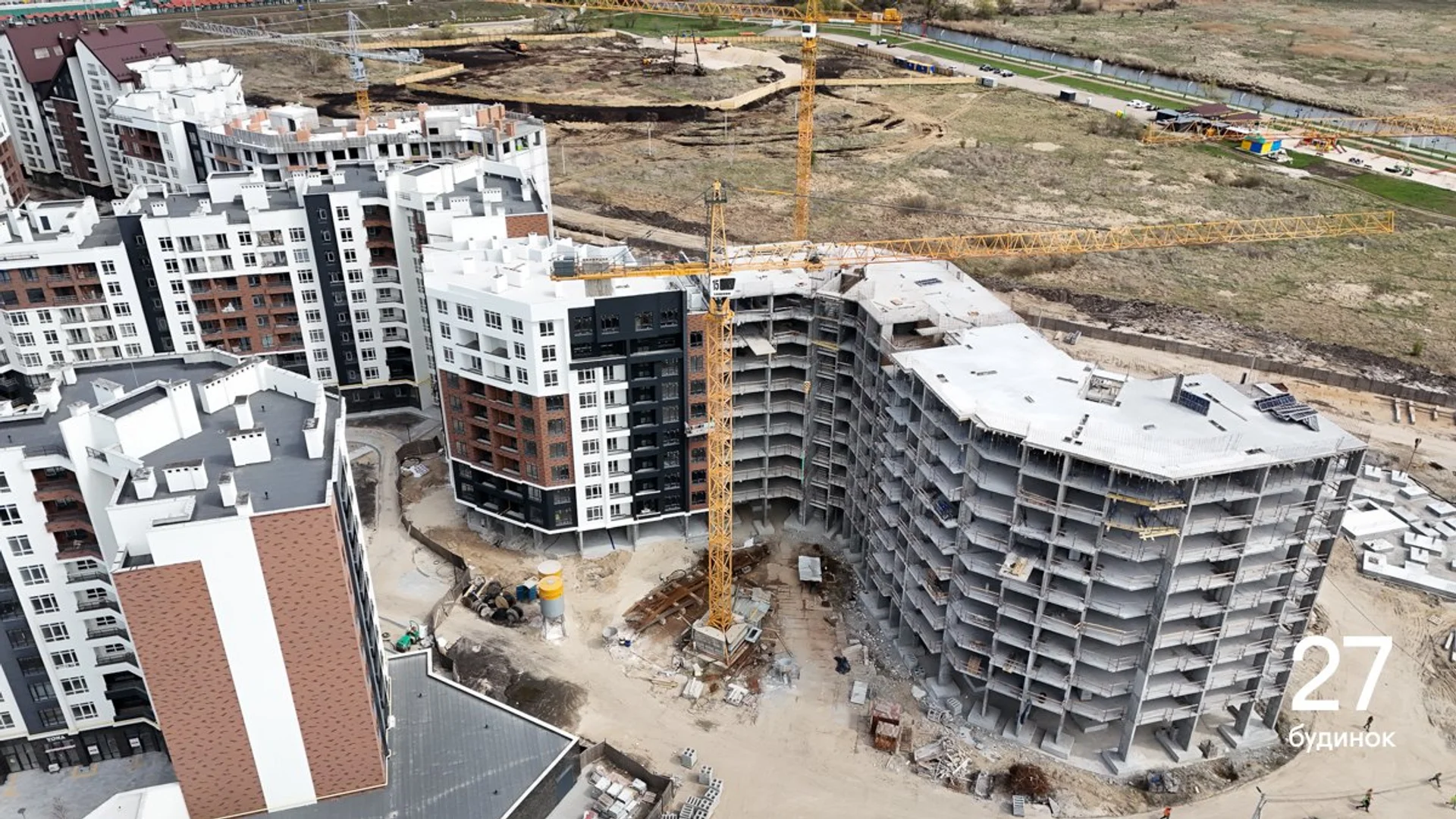

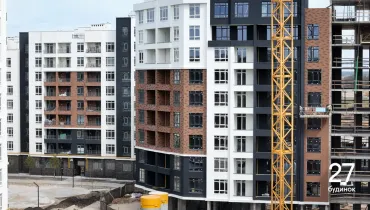

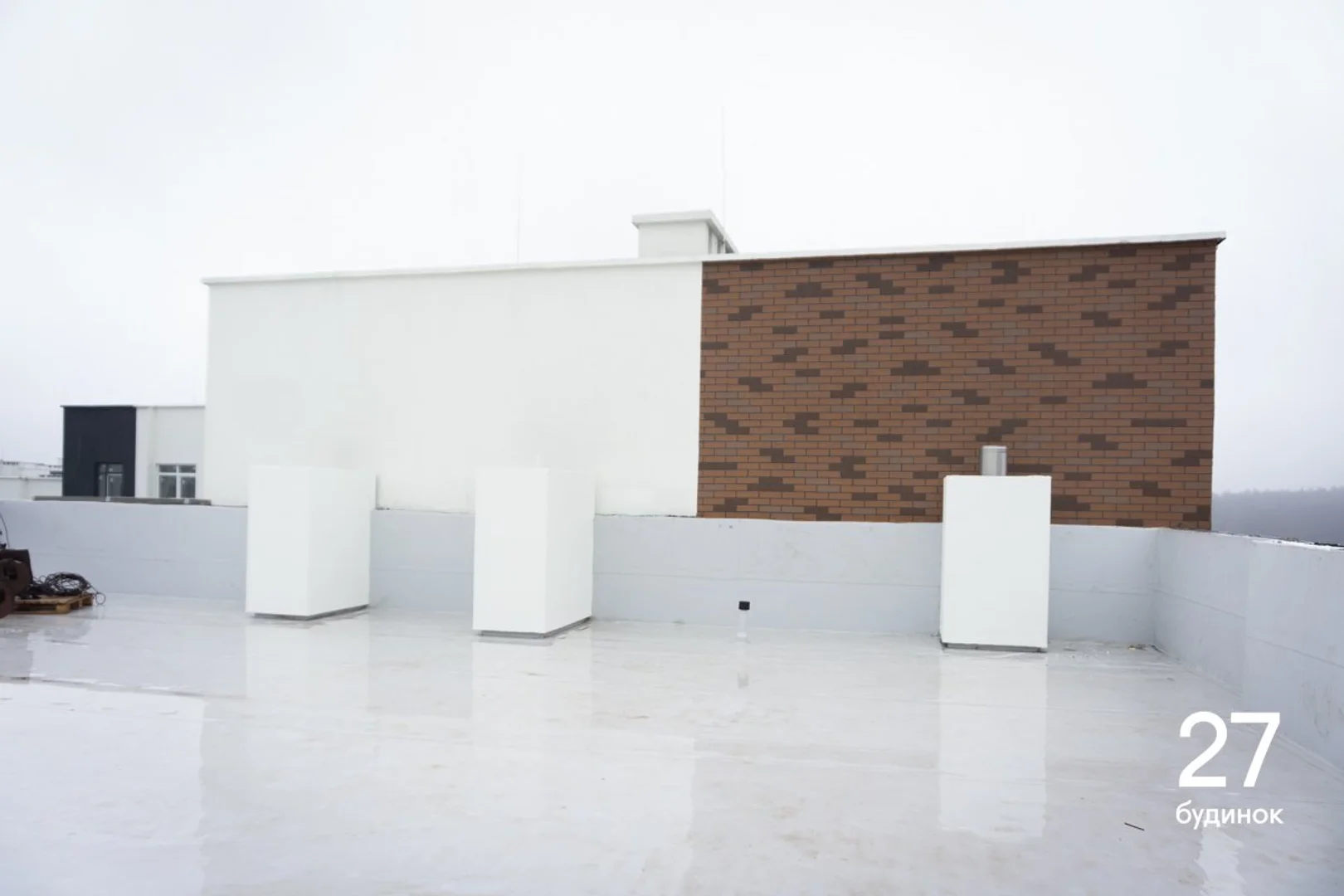

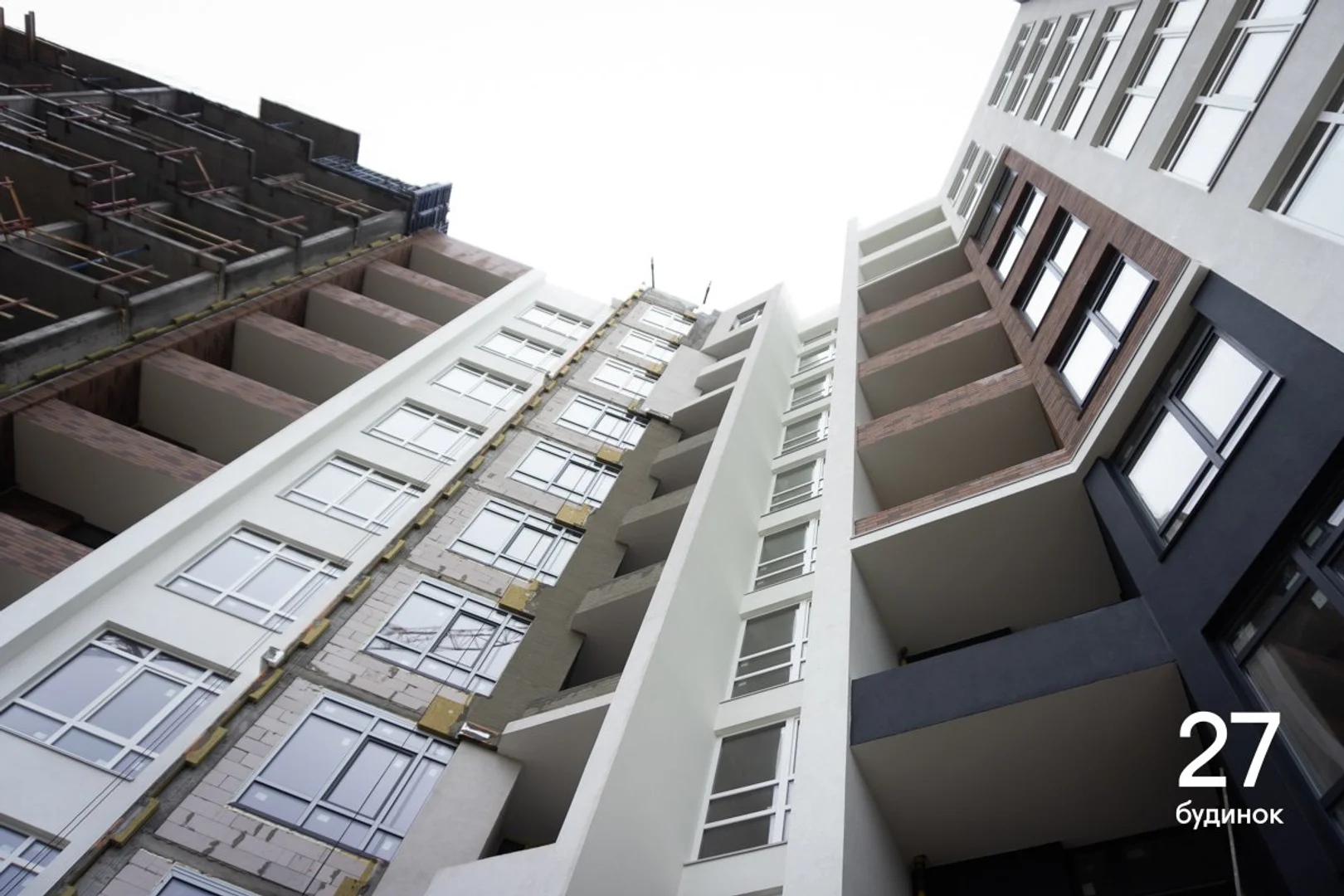

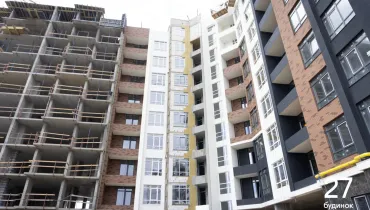

У 27 будинку:

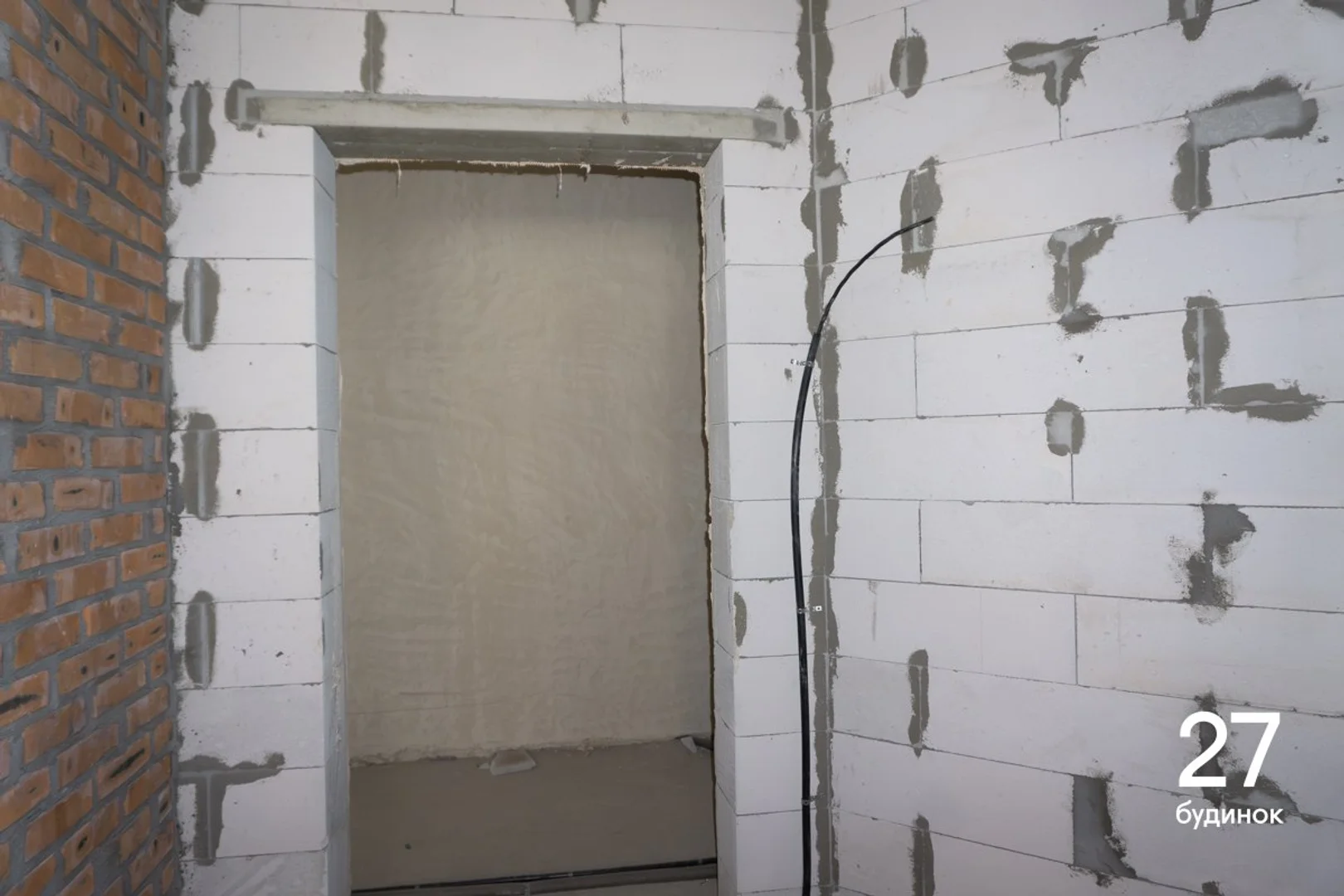

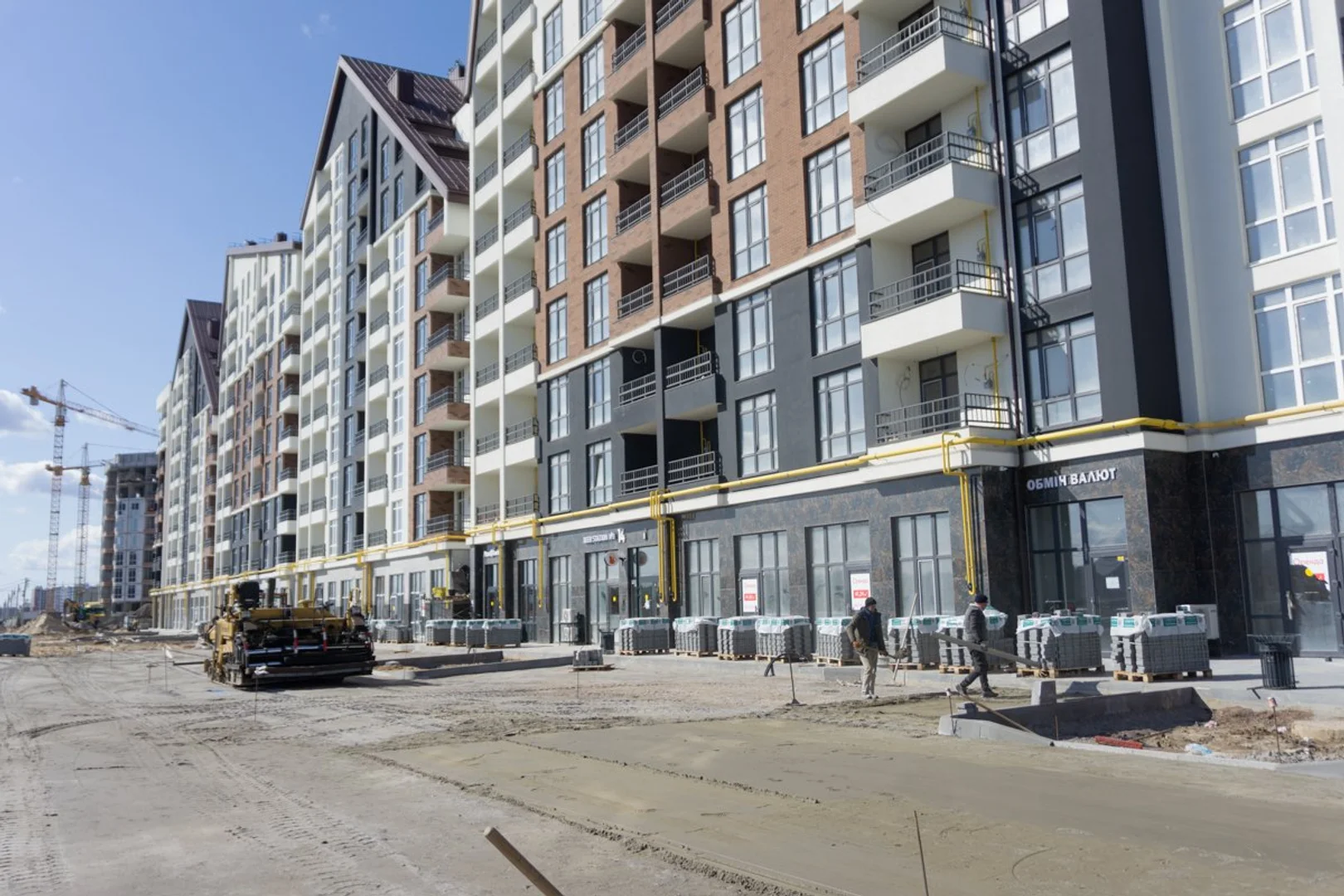

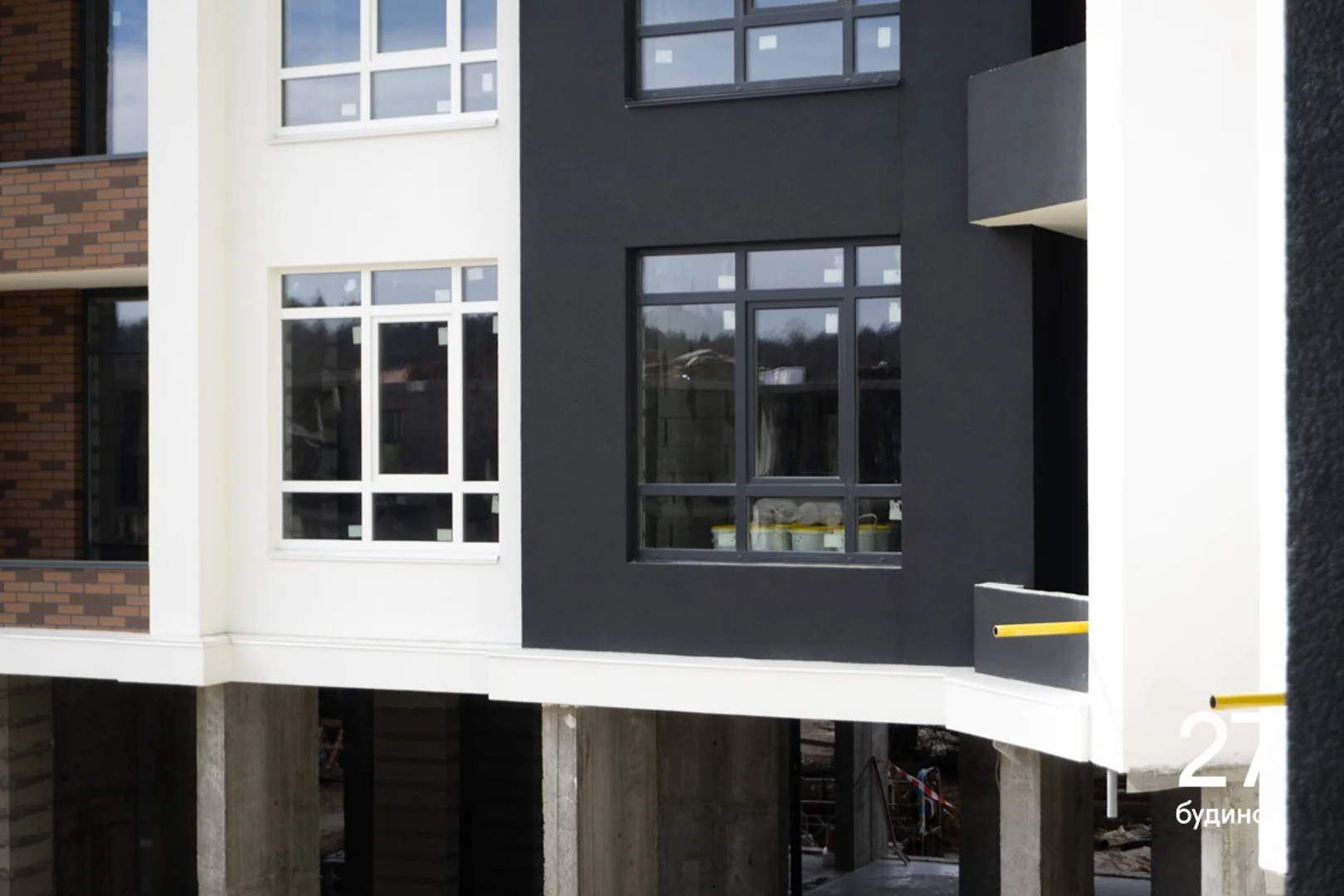

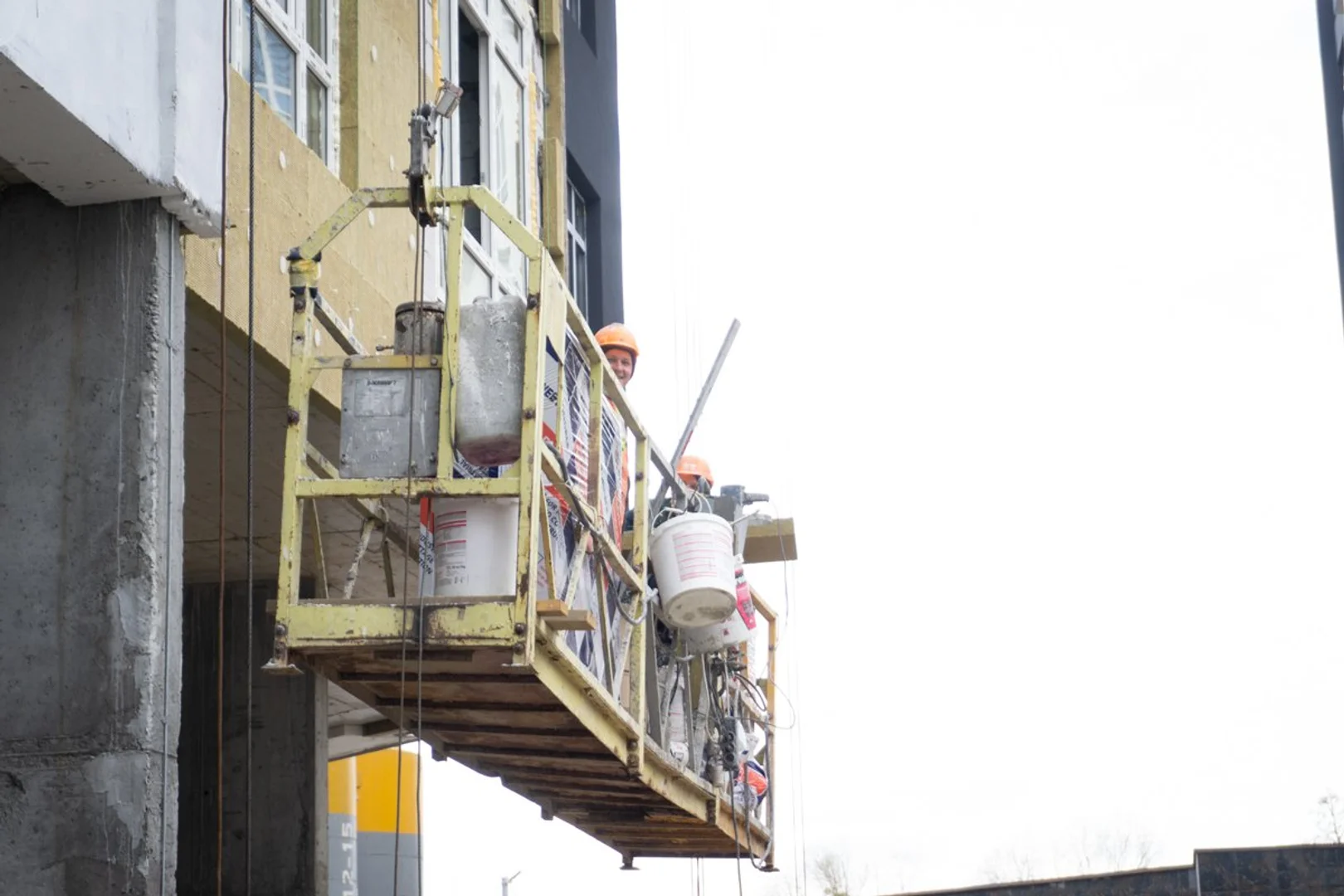

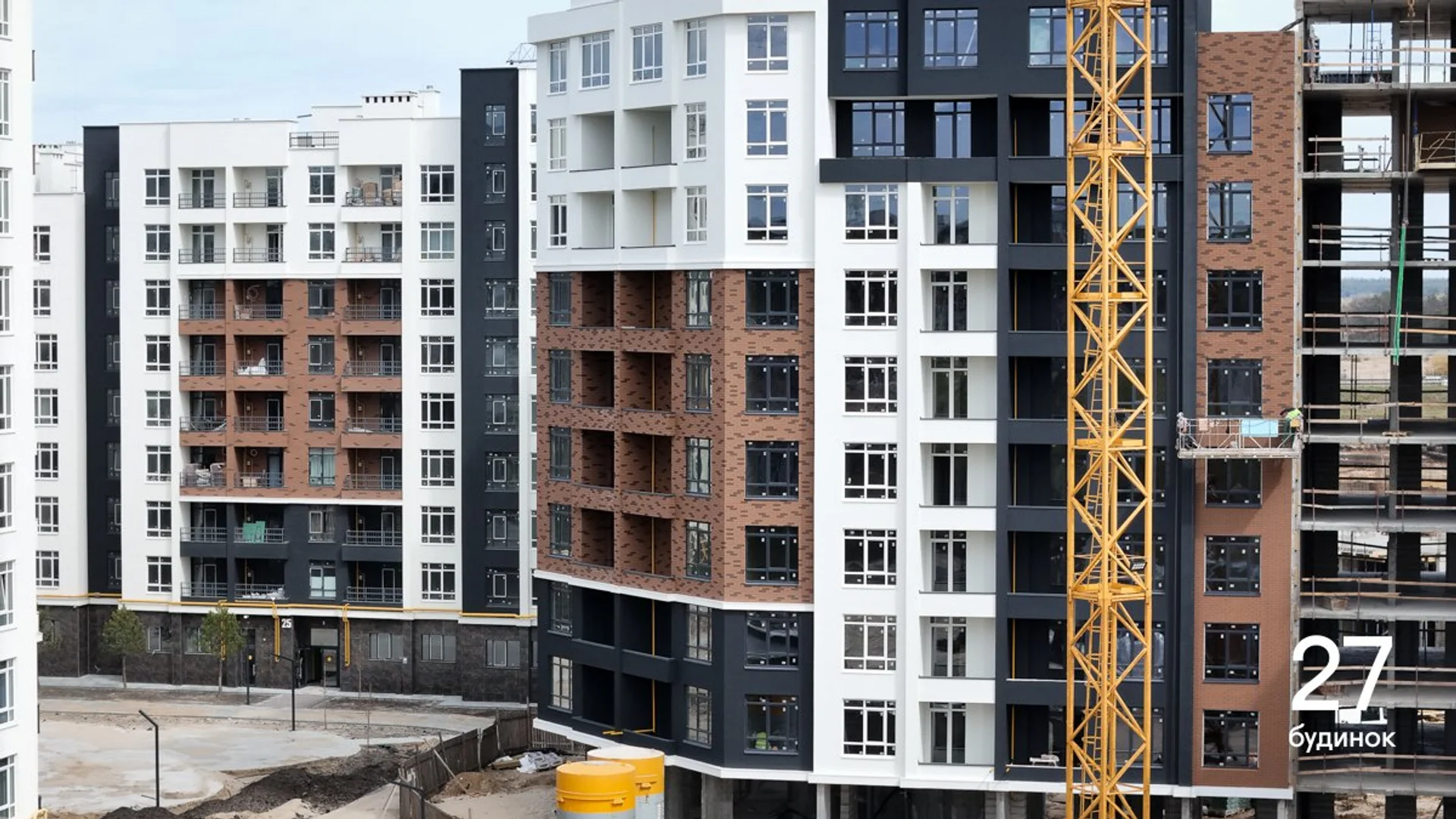

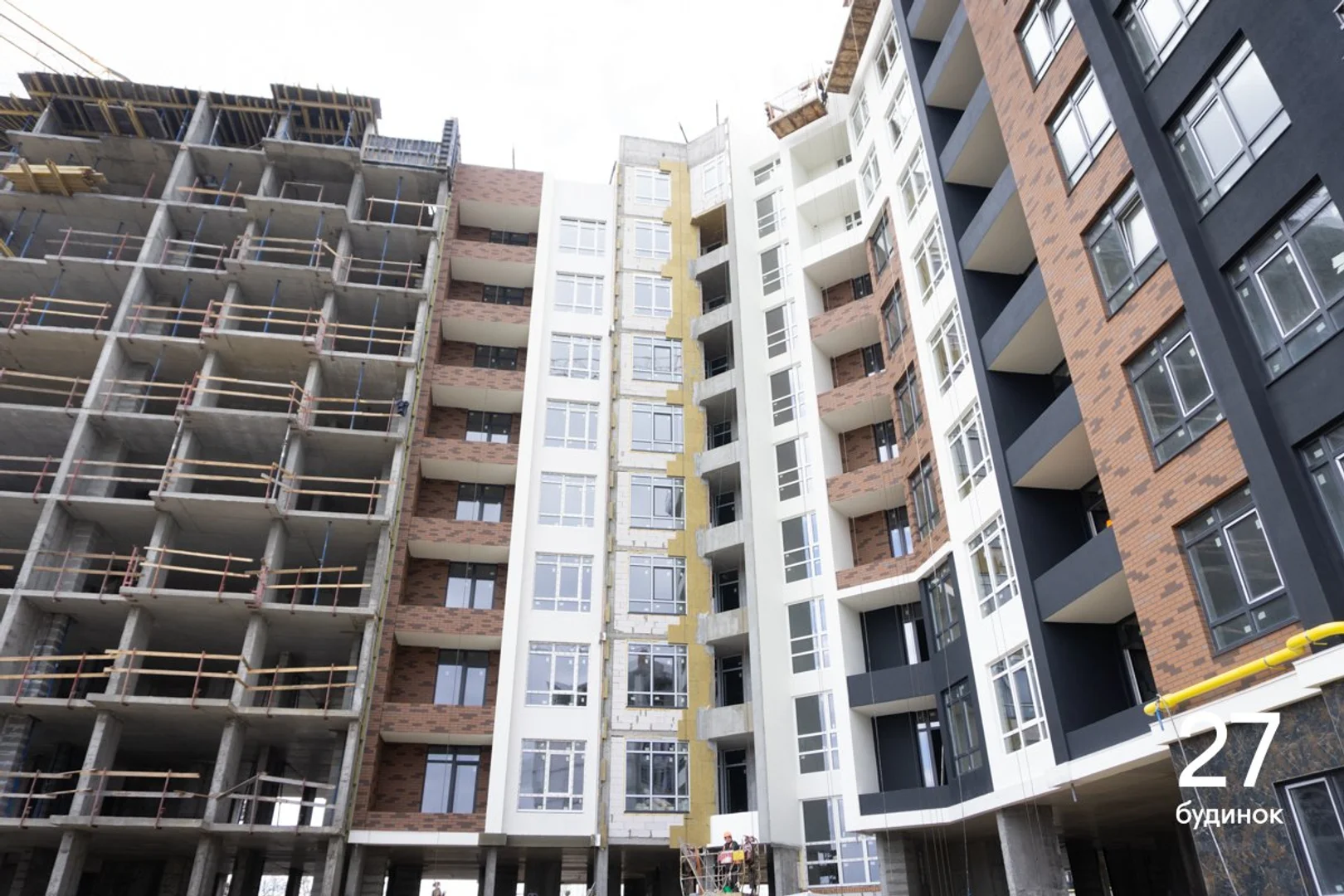

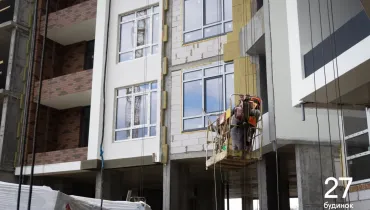

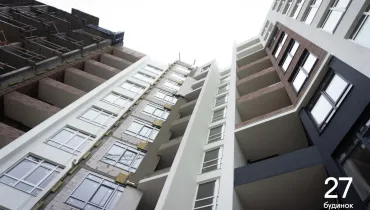

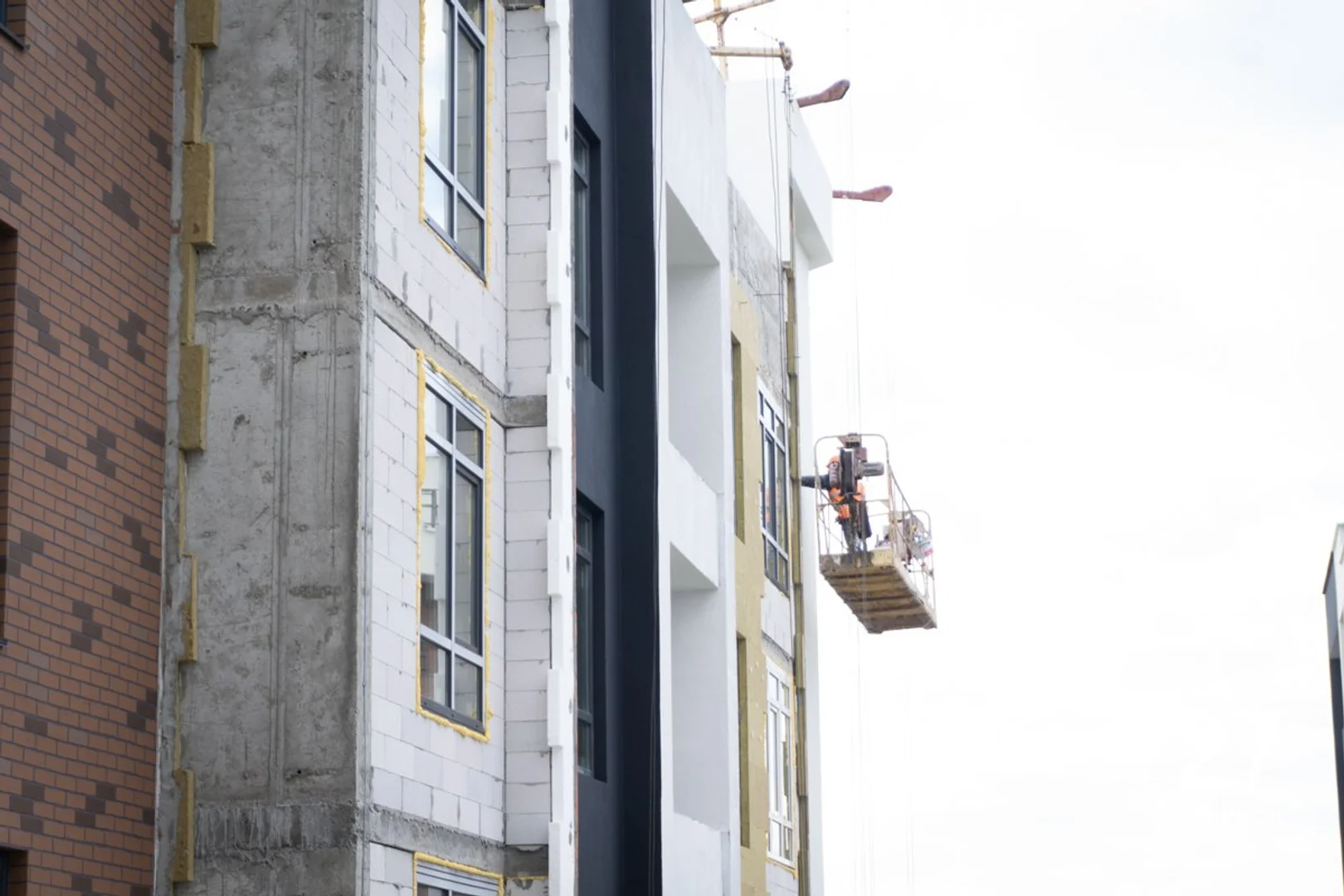

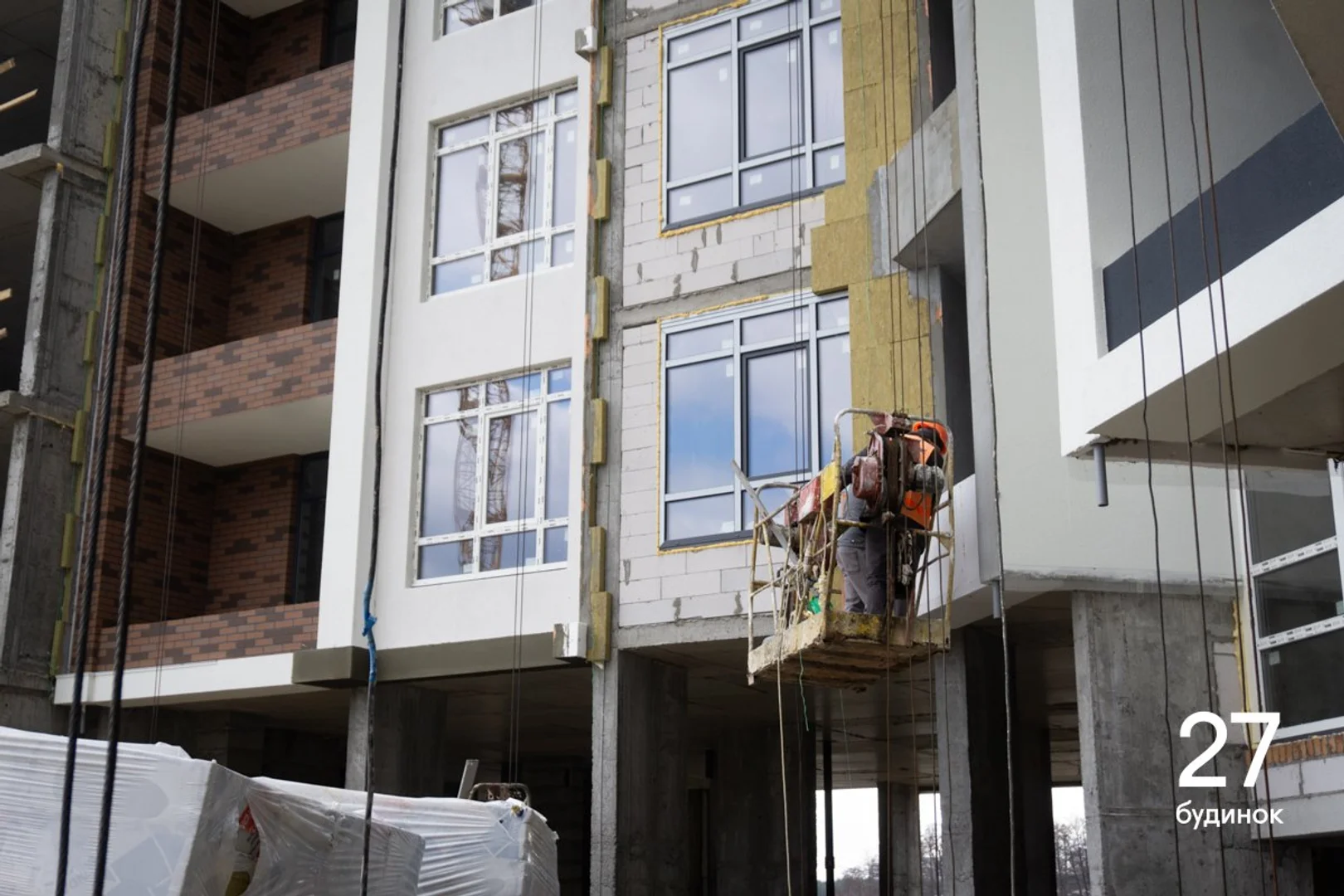

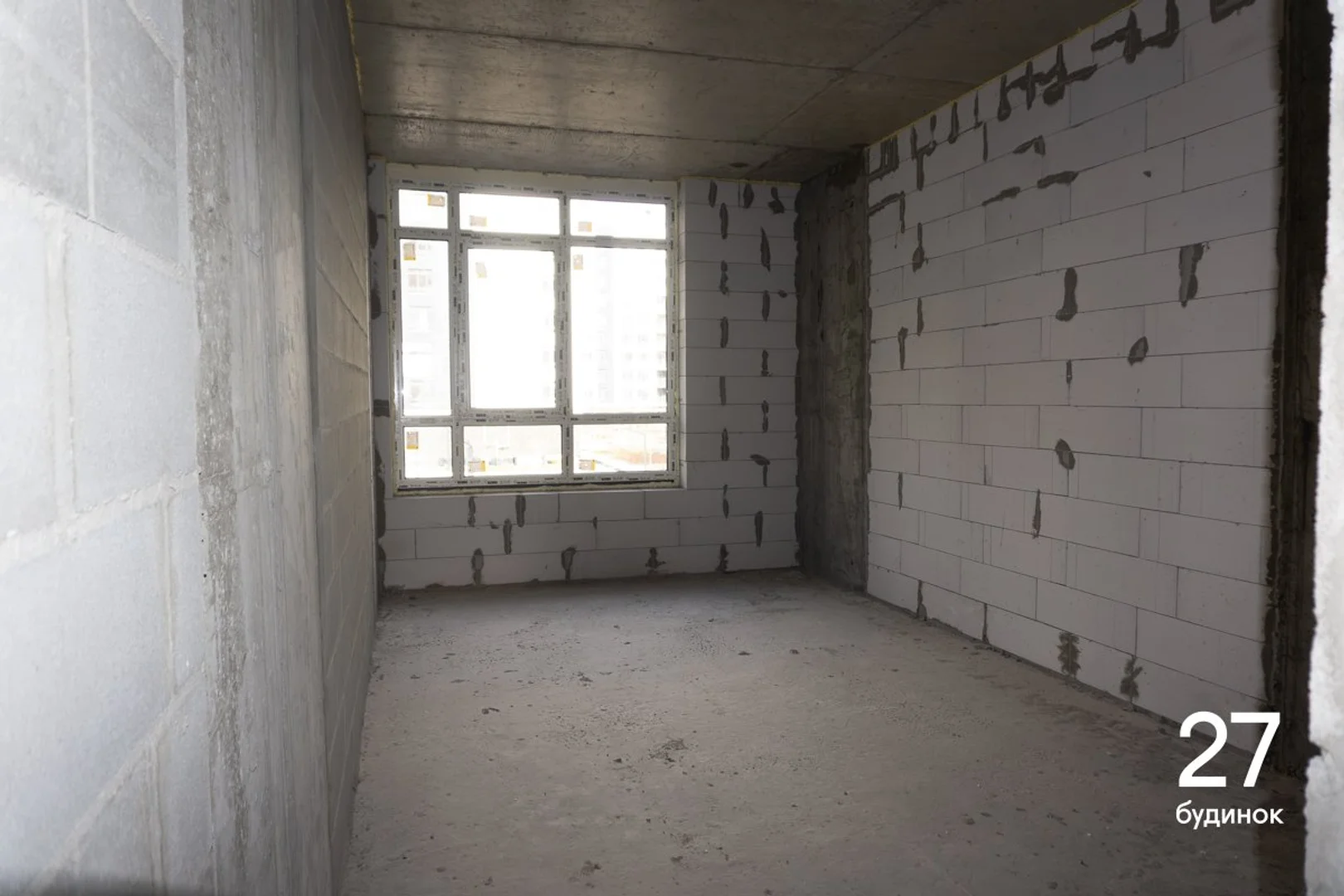

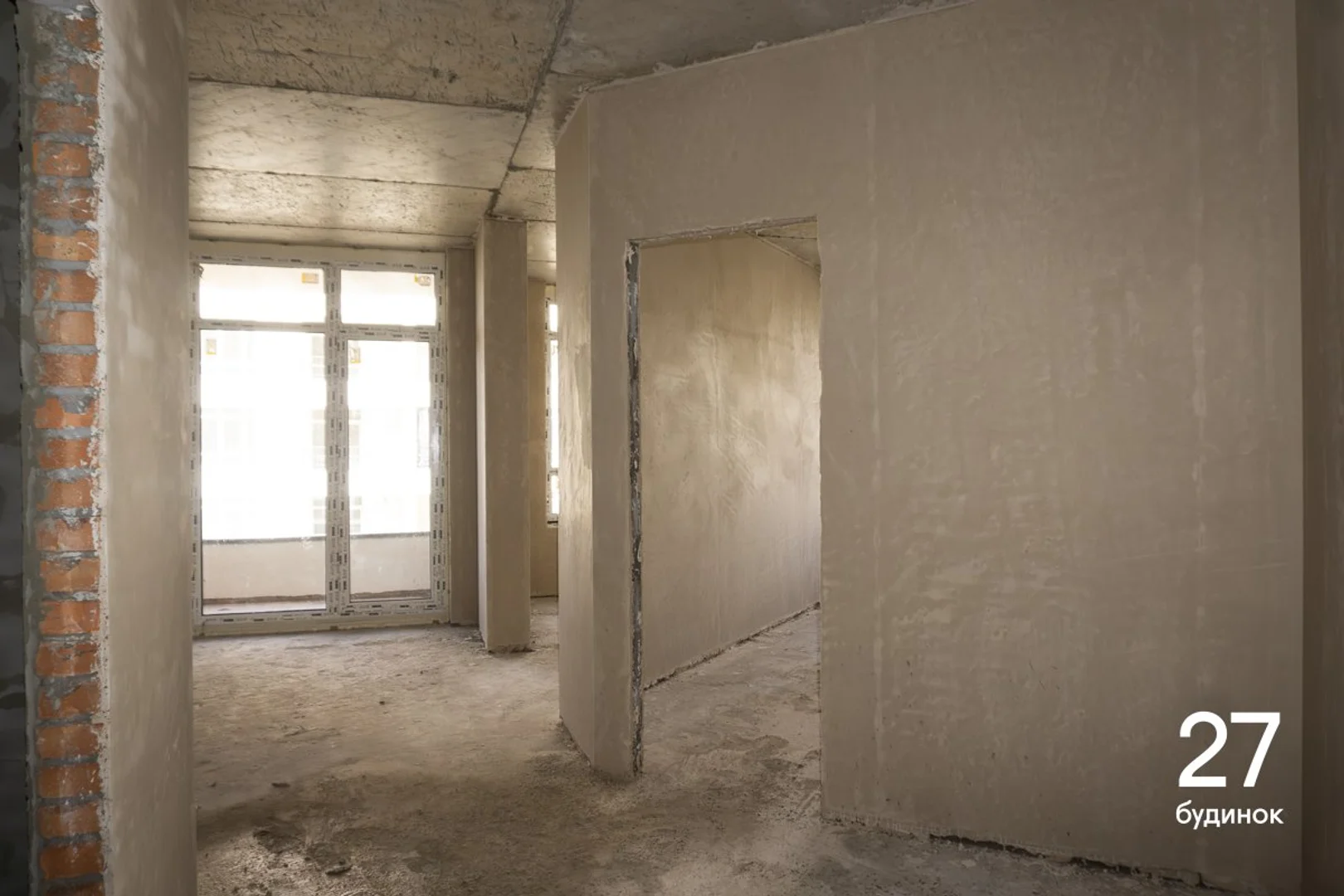

- Завершуємо фасадні роботи.

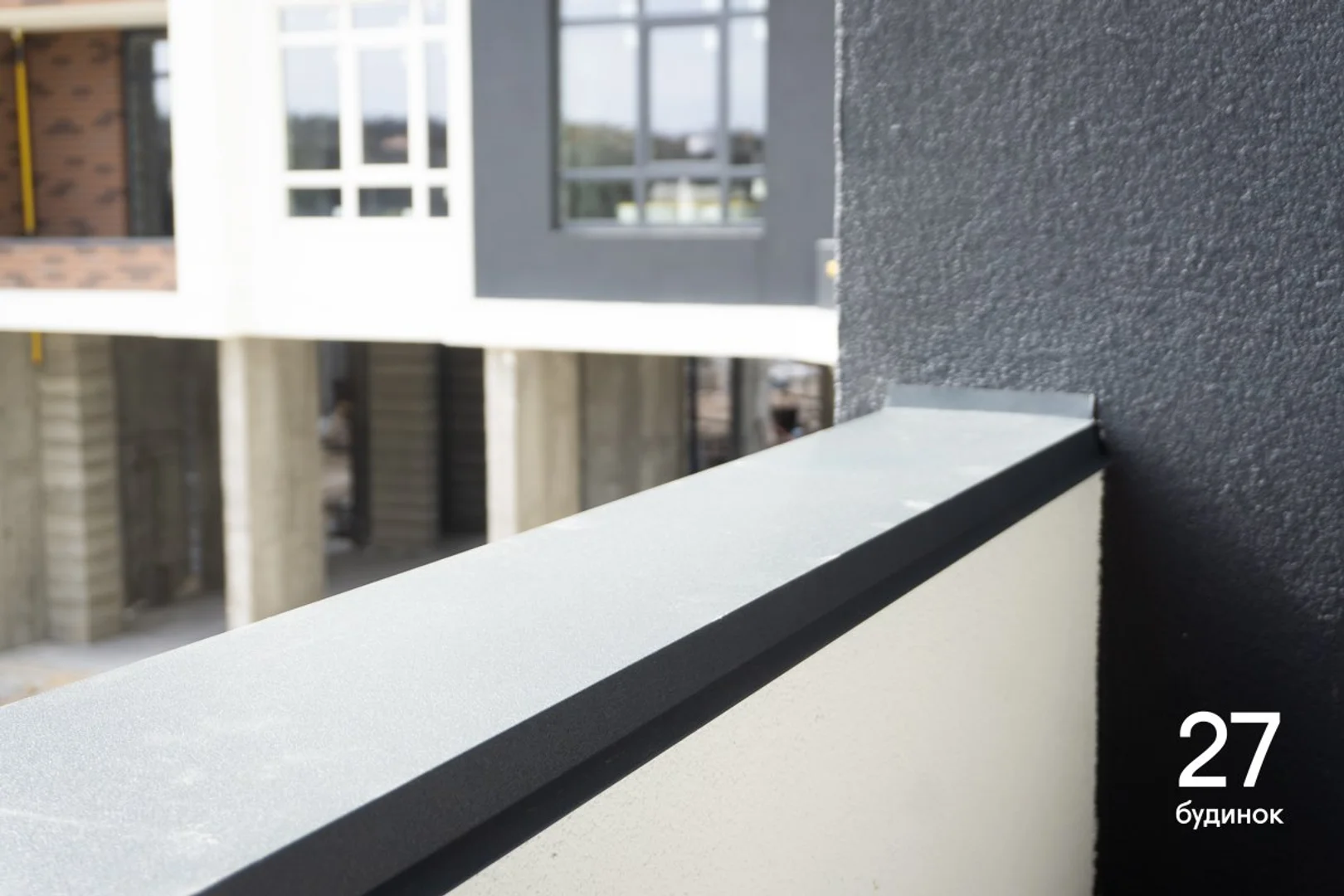

- Завершили монтаж відливів на вікнах і лоджіях.

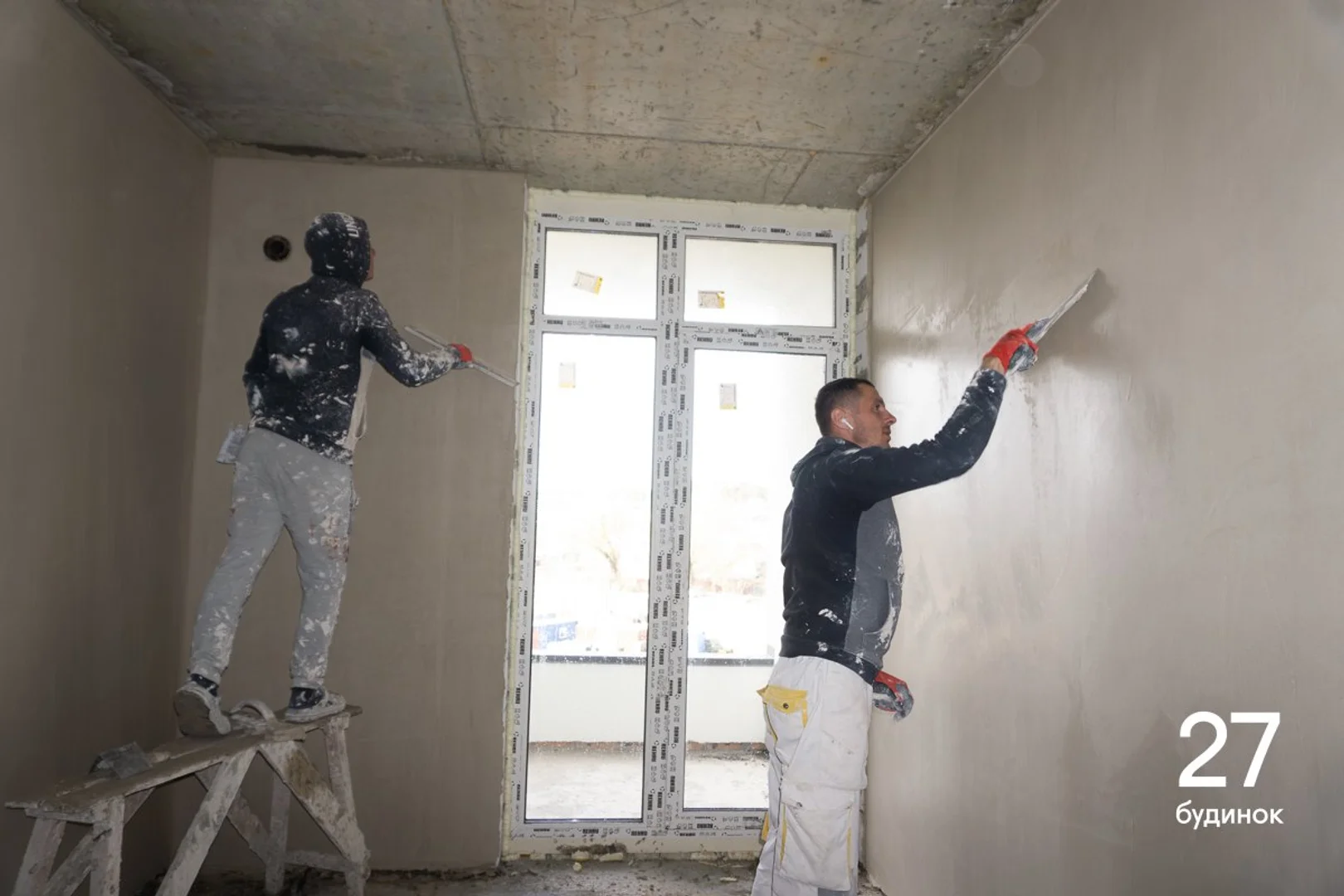

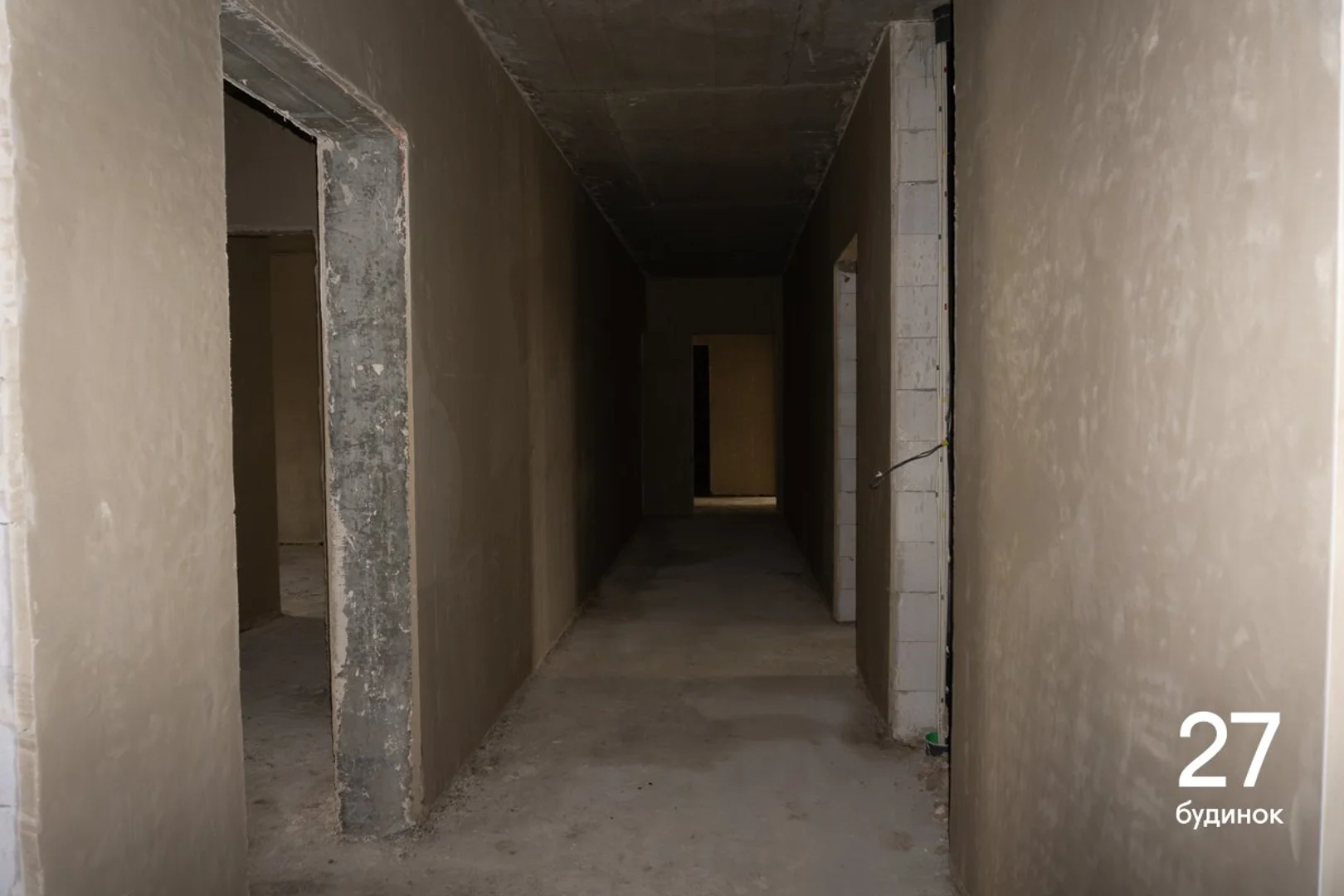

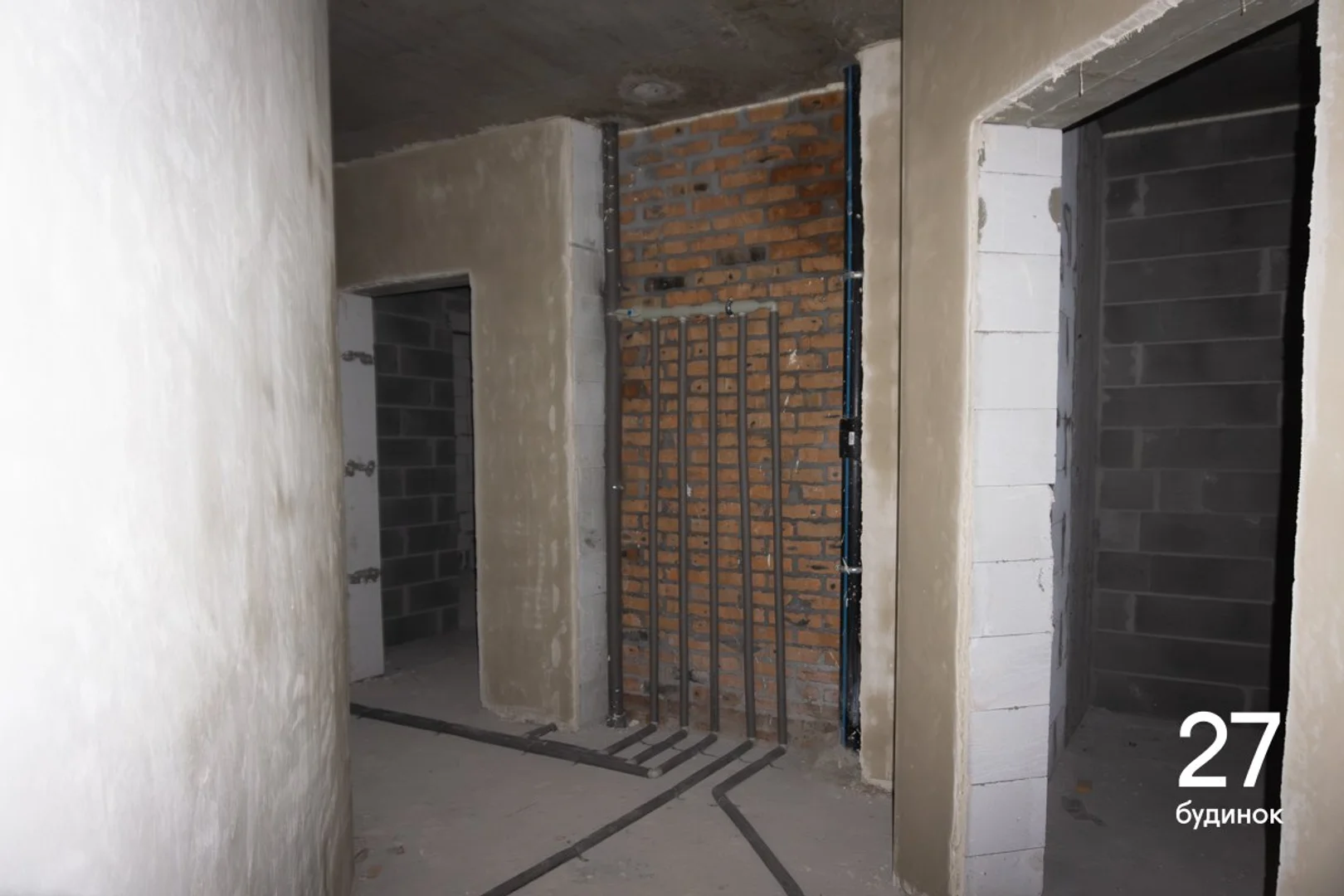

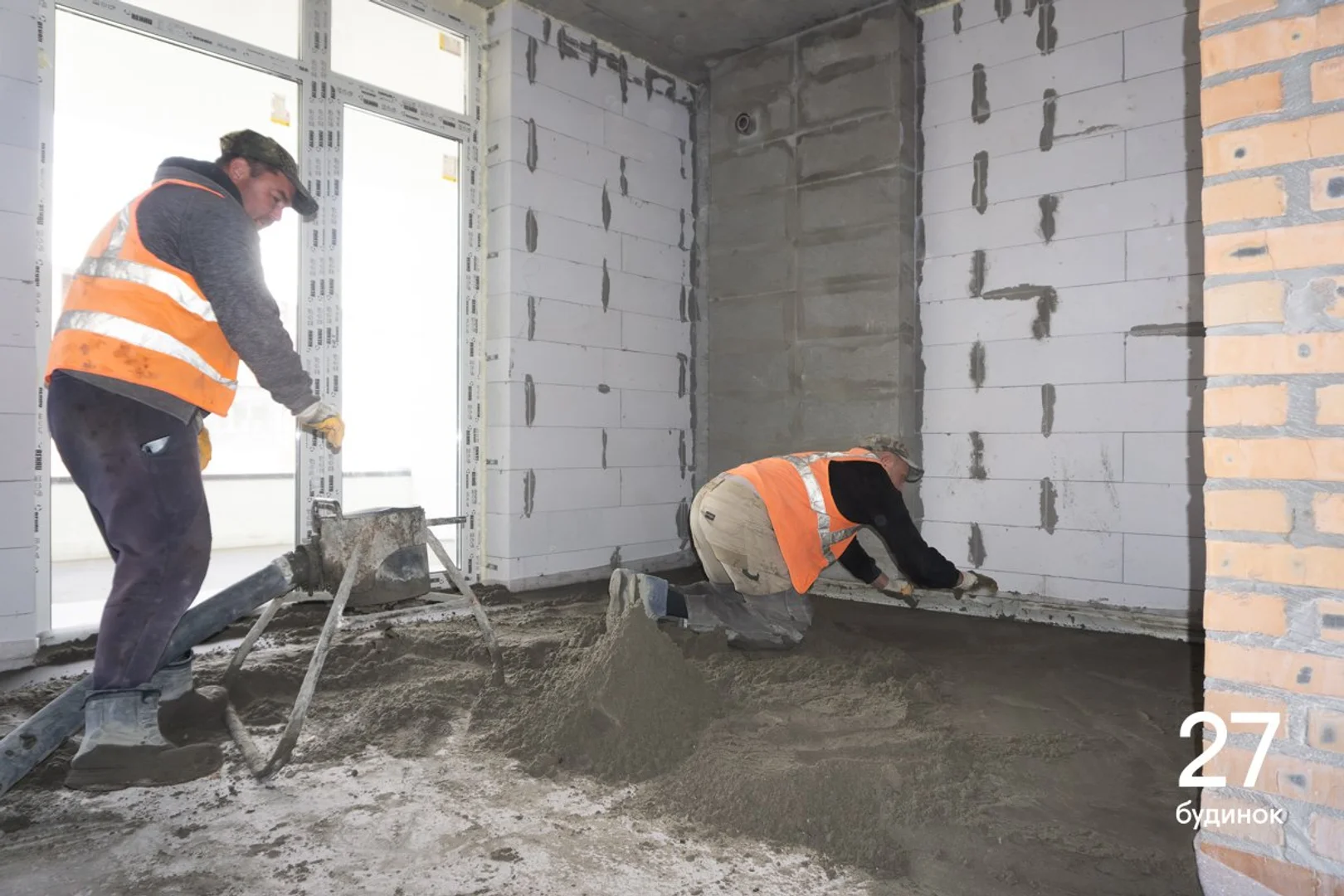

- Розпочали тинькування квартир і спільних коридорів.

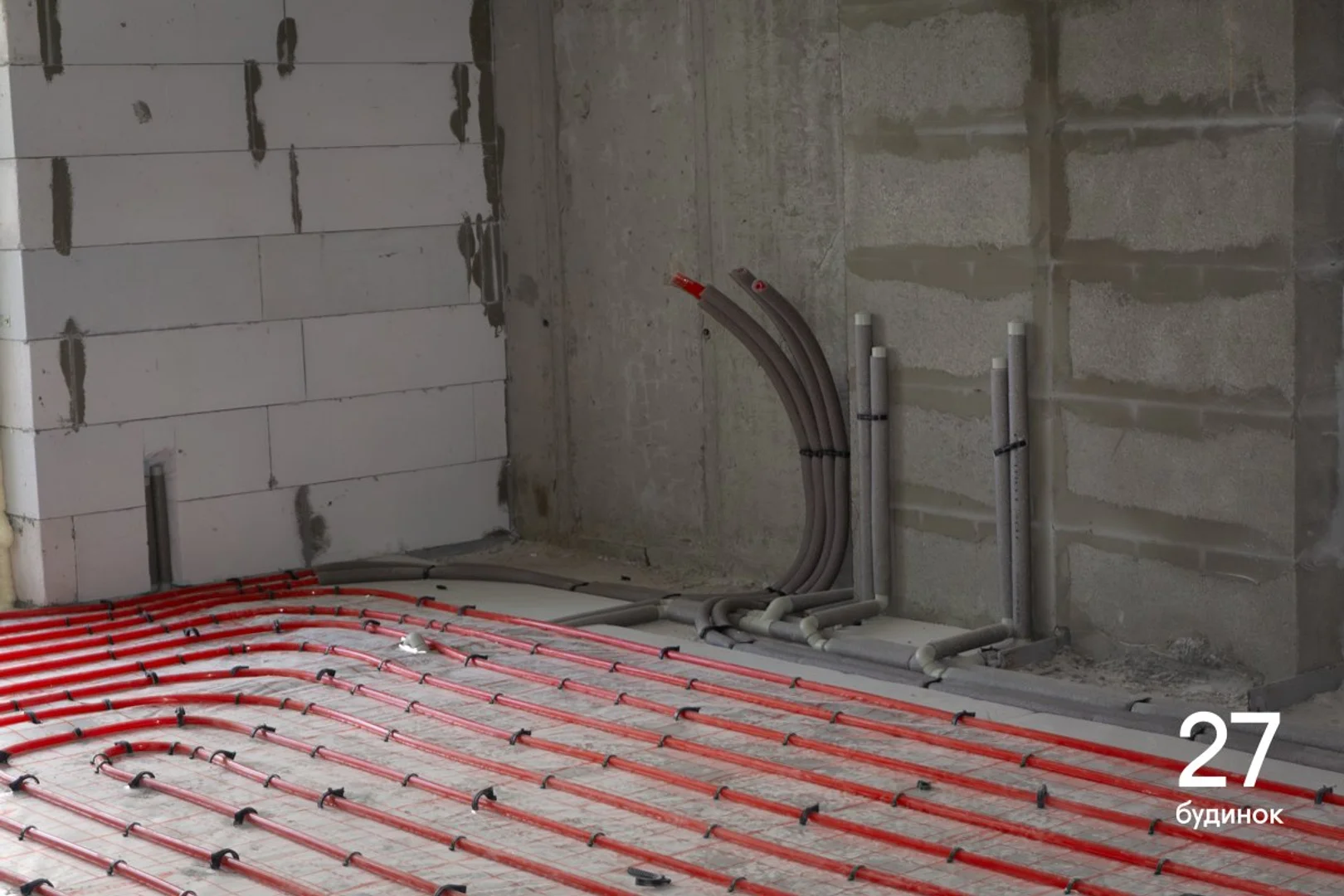

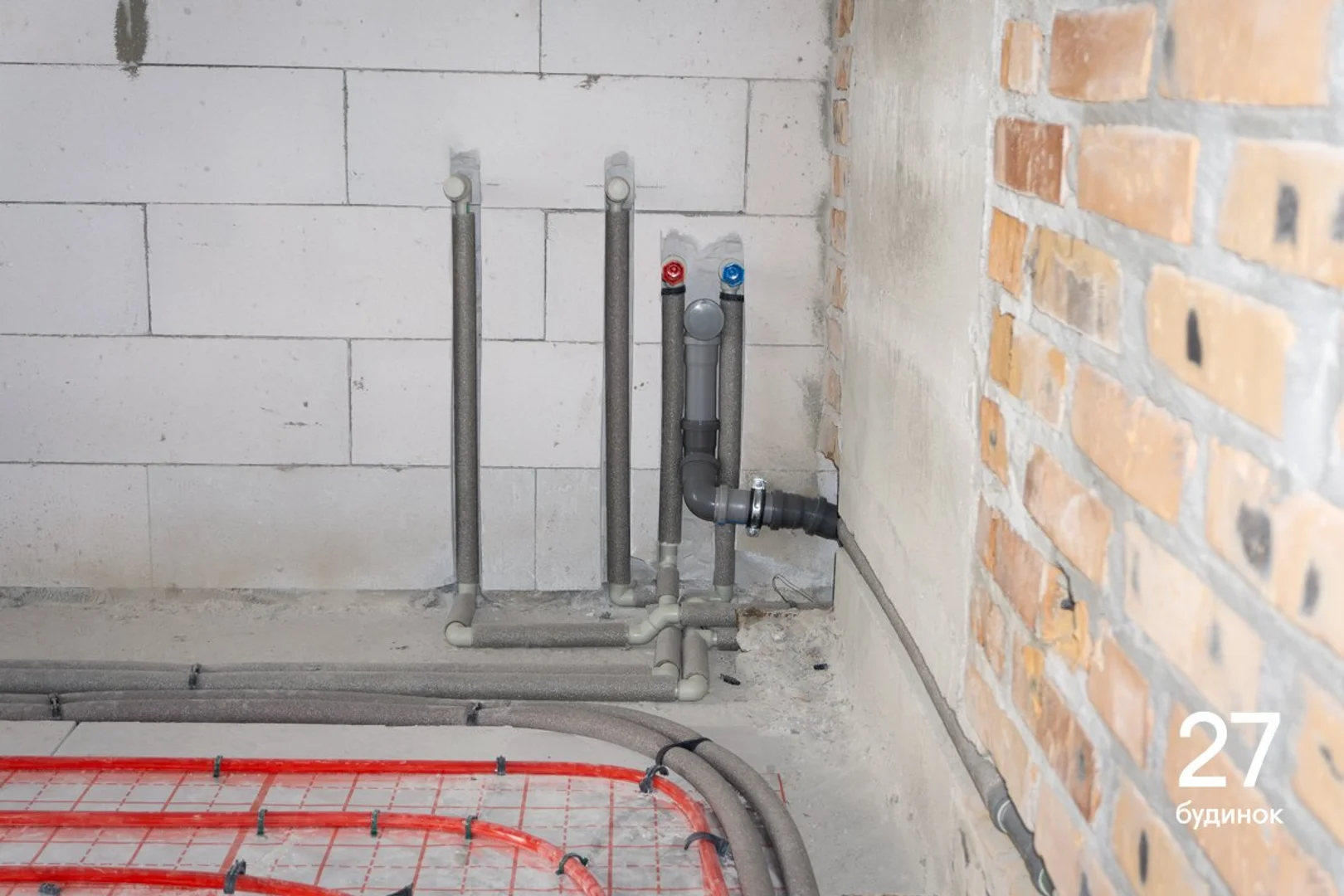

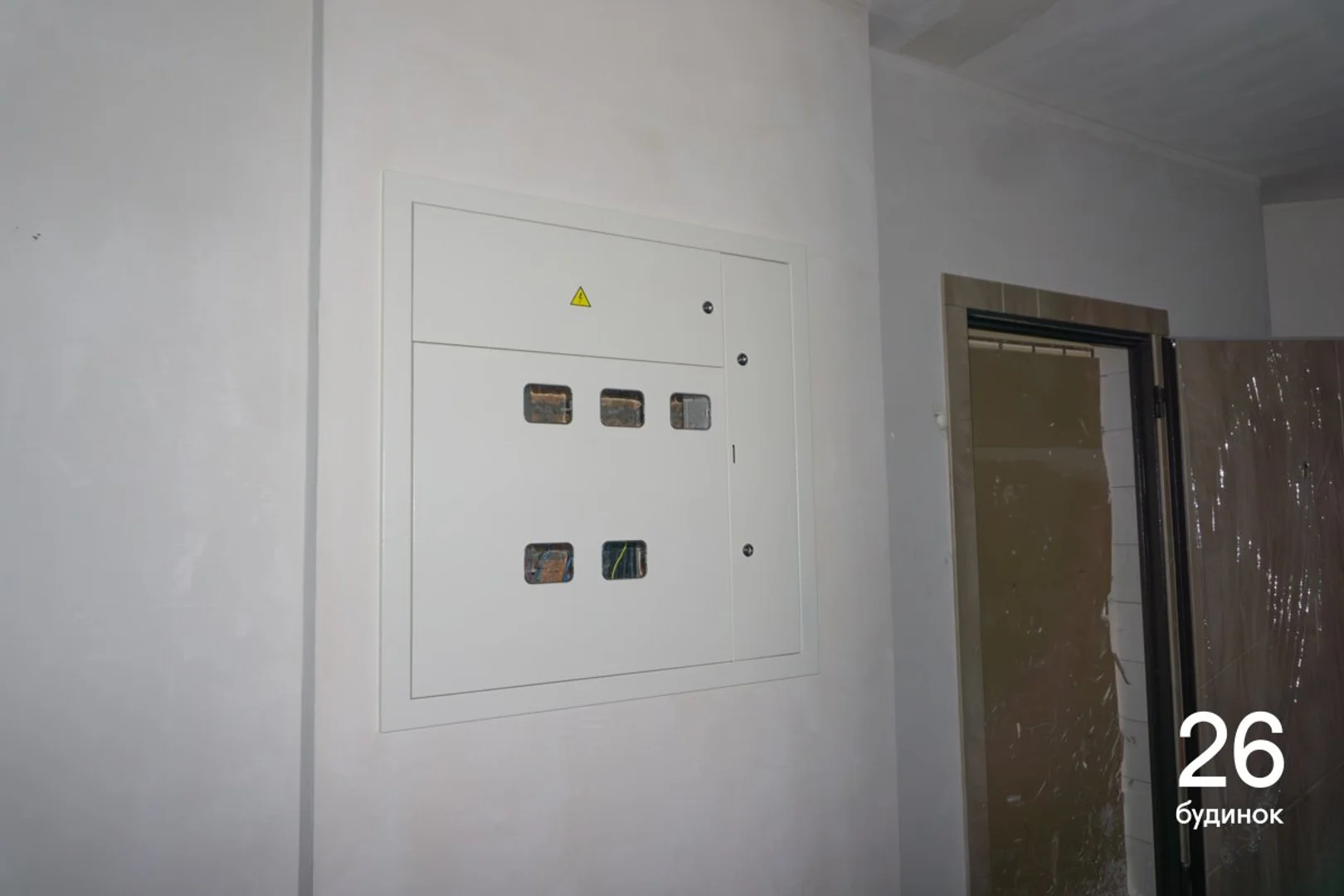

- Розпочали розводку електрики і сантехніки поквартирно на 9-7 поверхах.

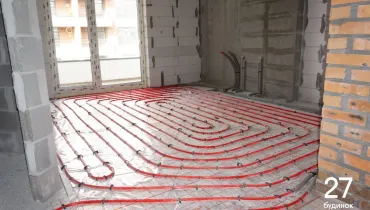

- Розпочали влаштування стяжки підлоги на 9-10 поверхах.

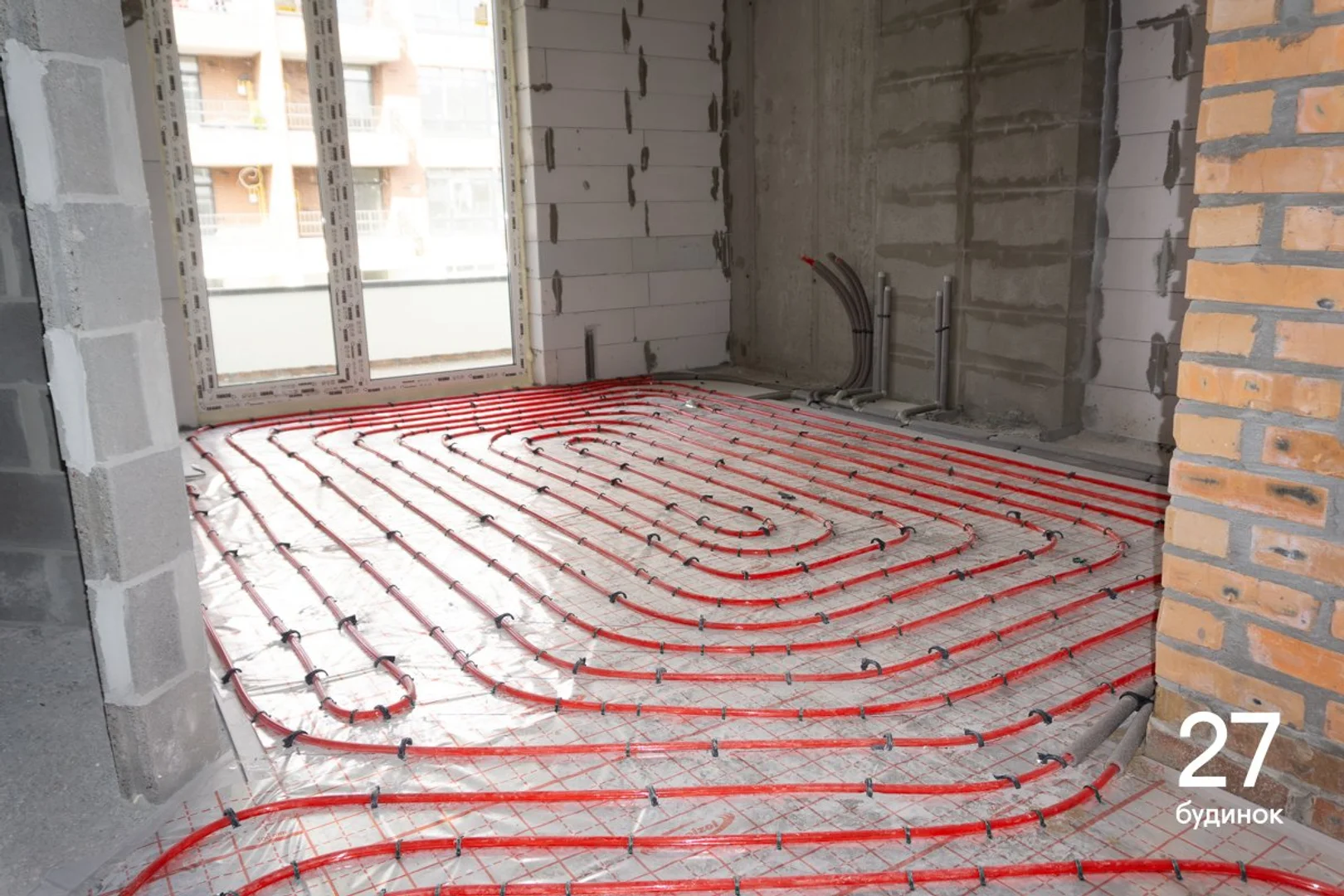

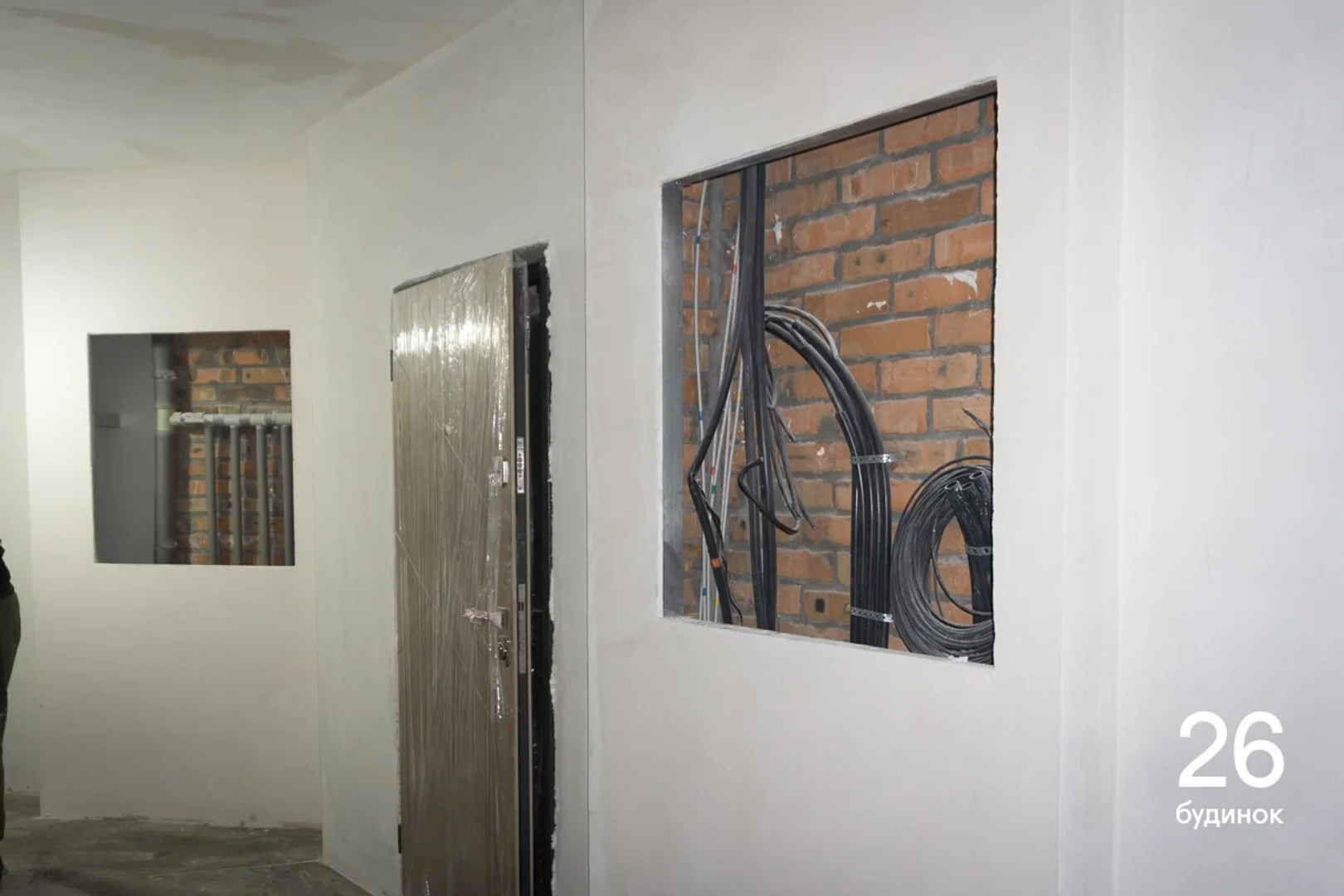

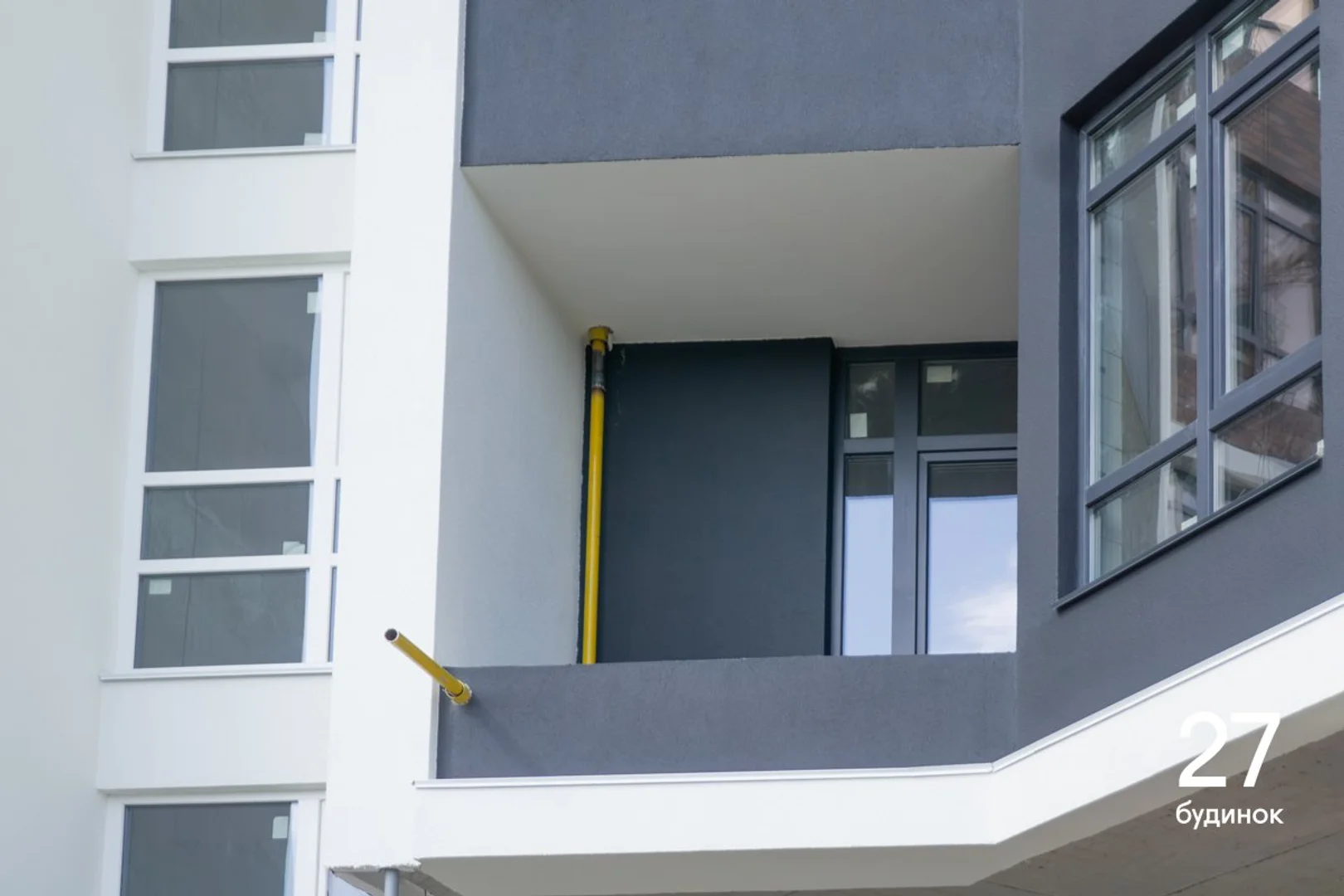

- Розпочали внутрішню газову обв’язку.

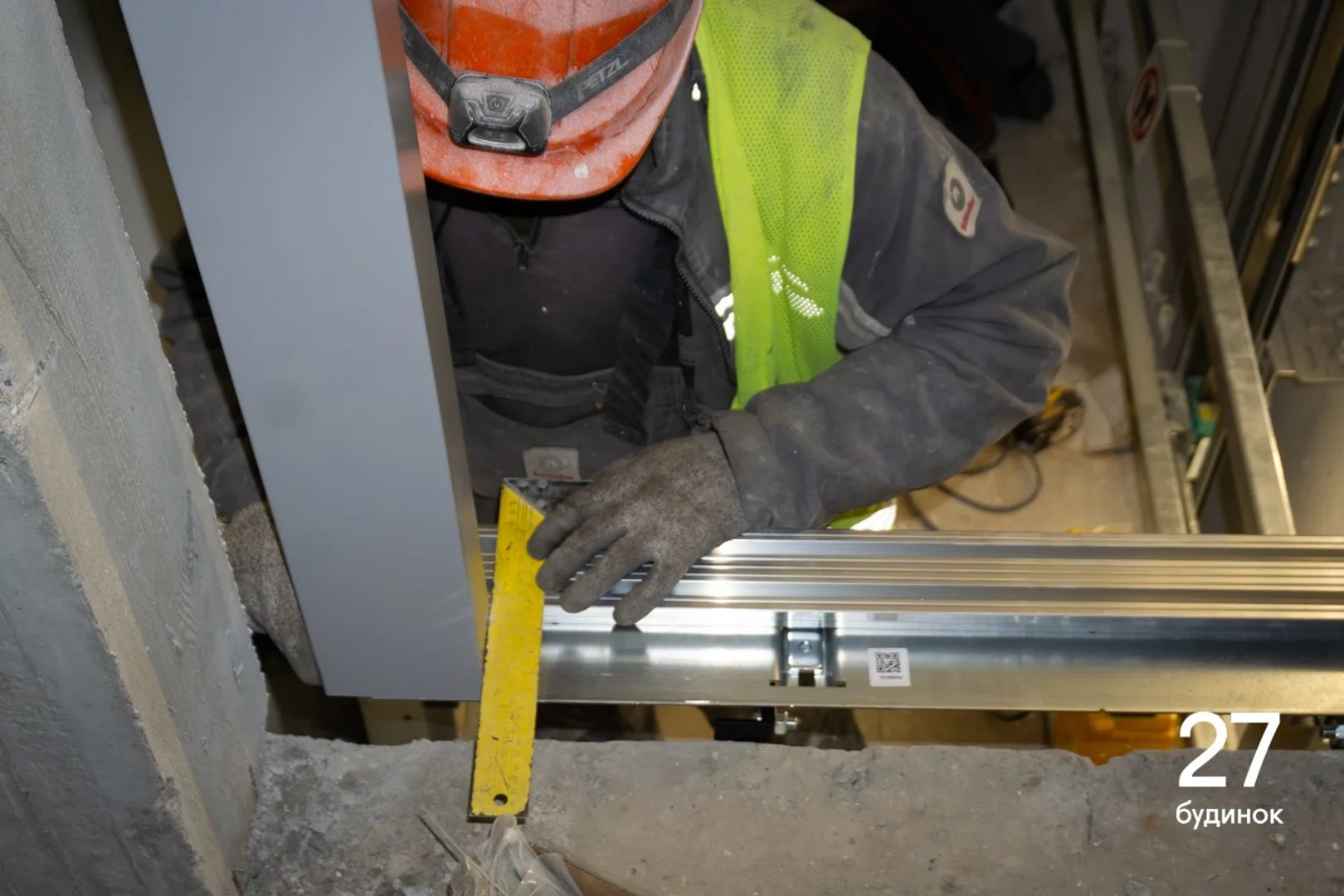

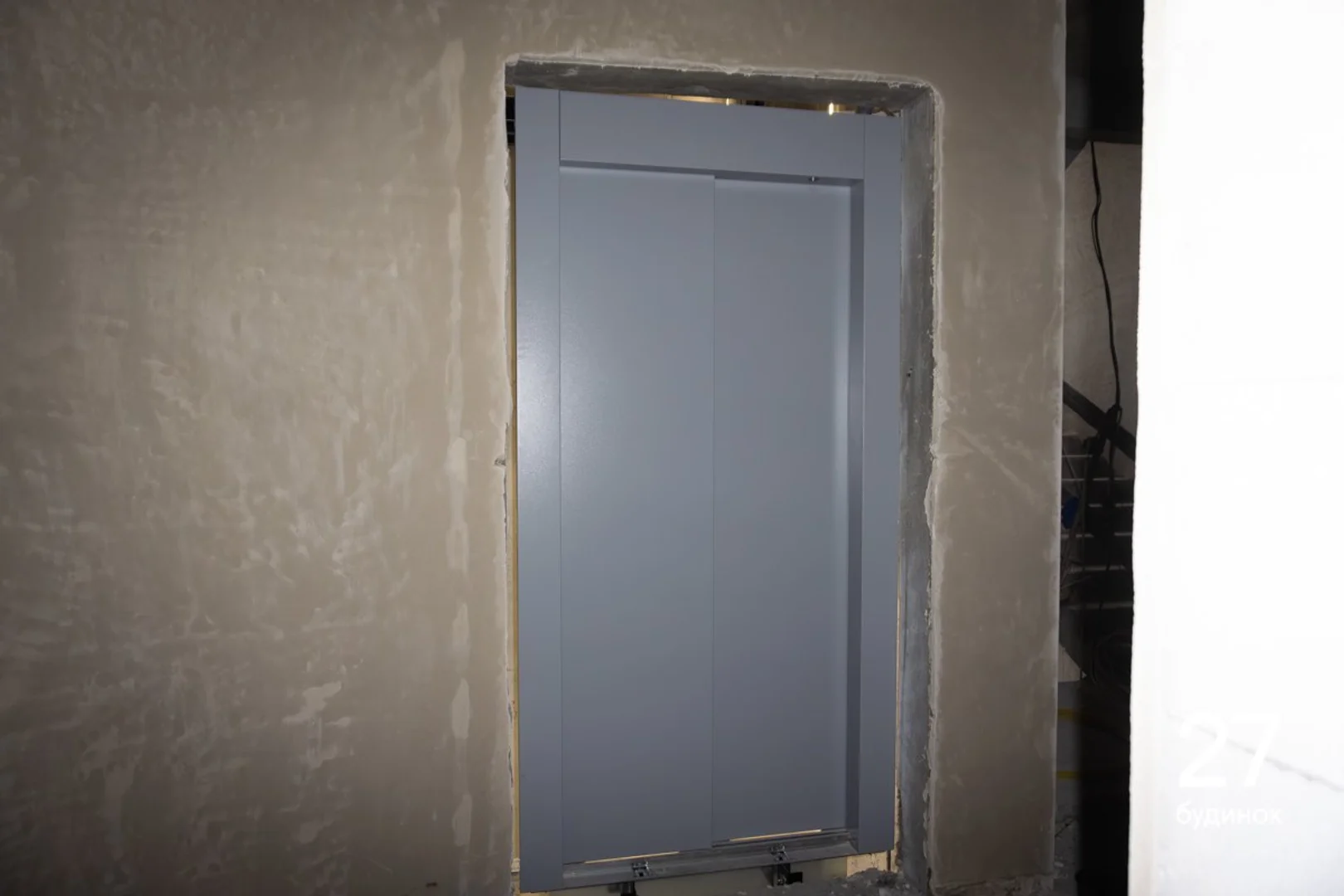

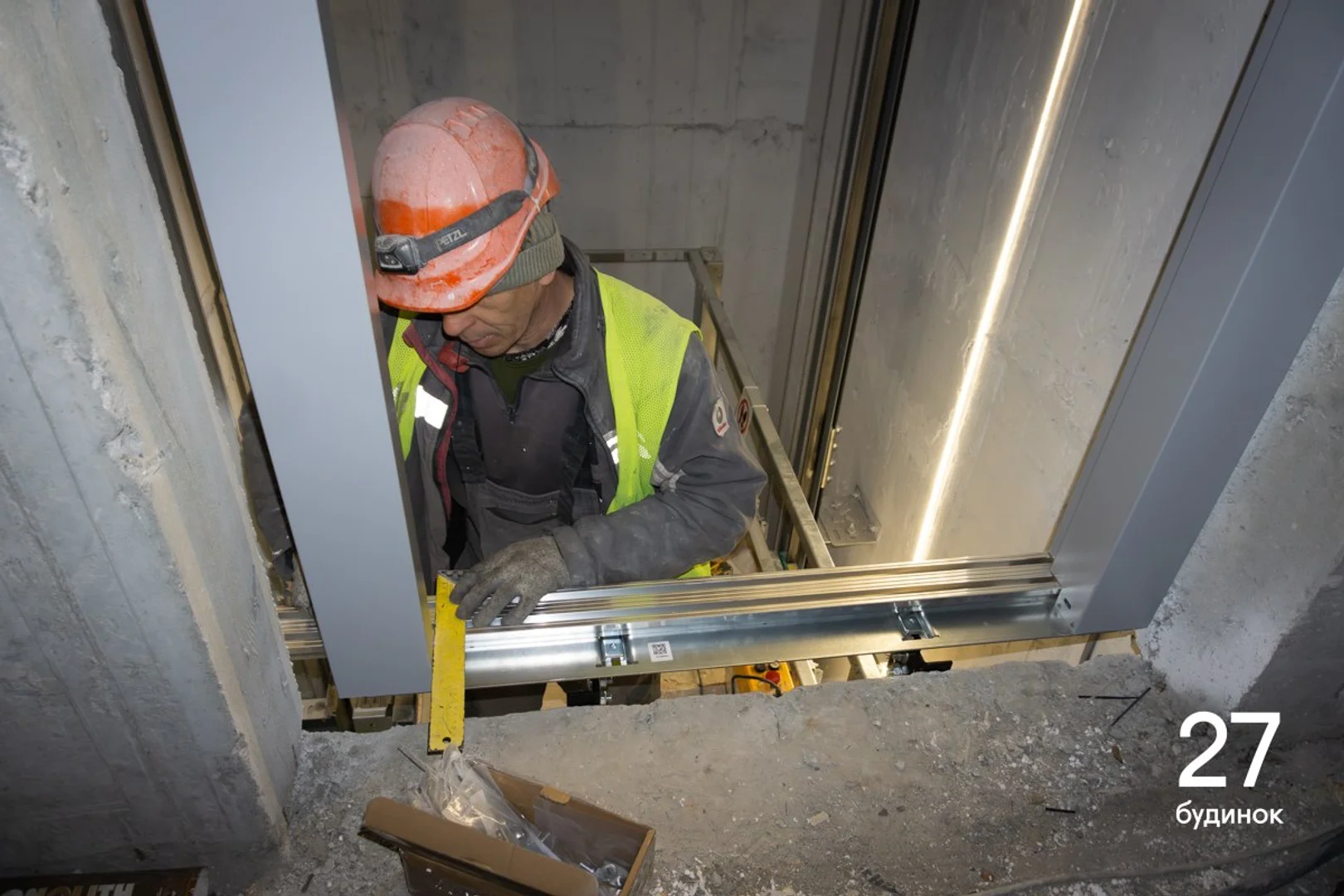

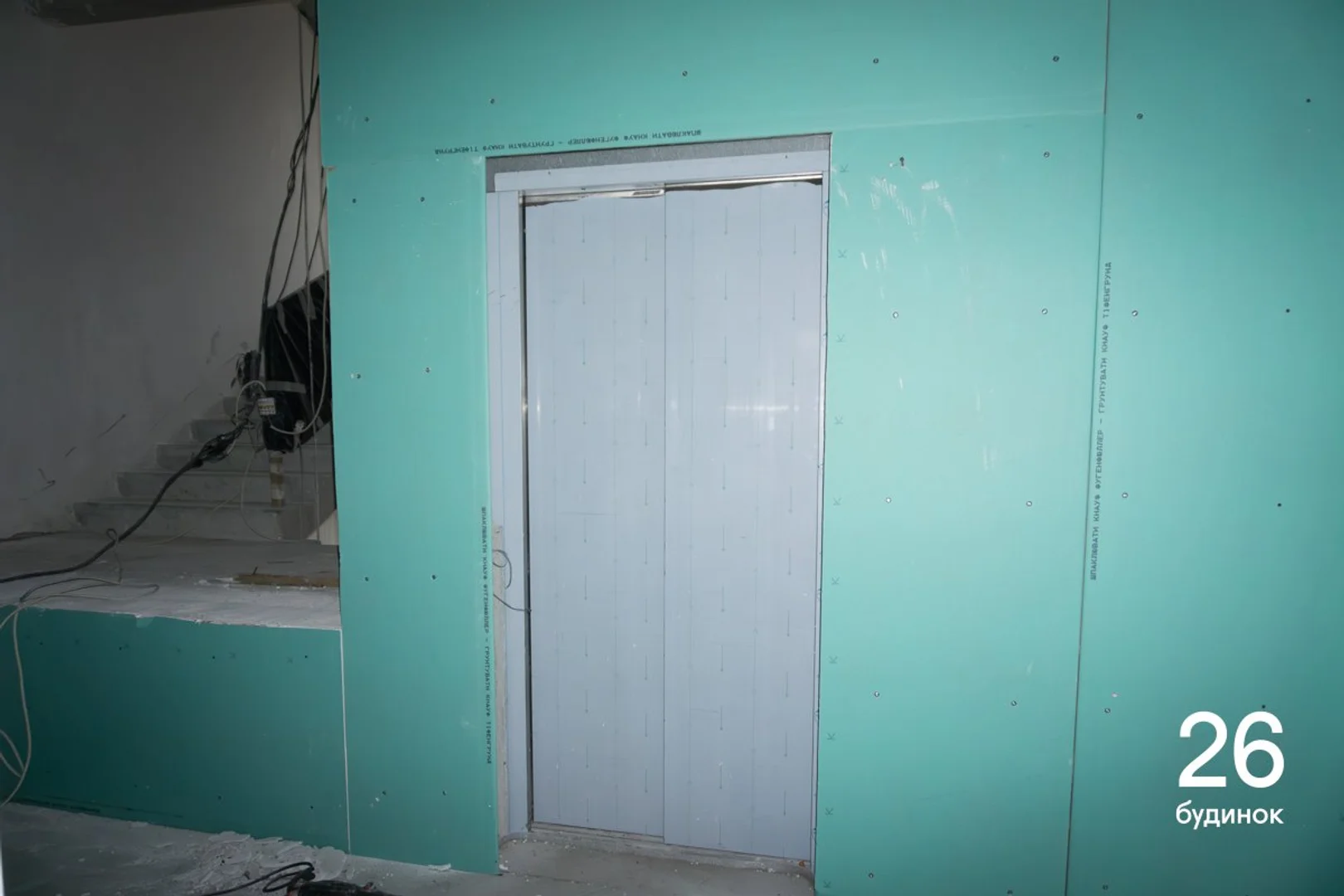

- Встановили ліфт.
- Прокладали сантехнічні комунікації на 1-му поверсі.
- Влаштували бетонну стяжку підлоги на 1-му поверсі.

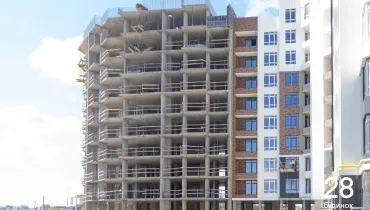

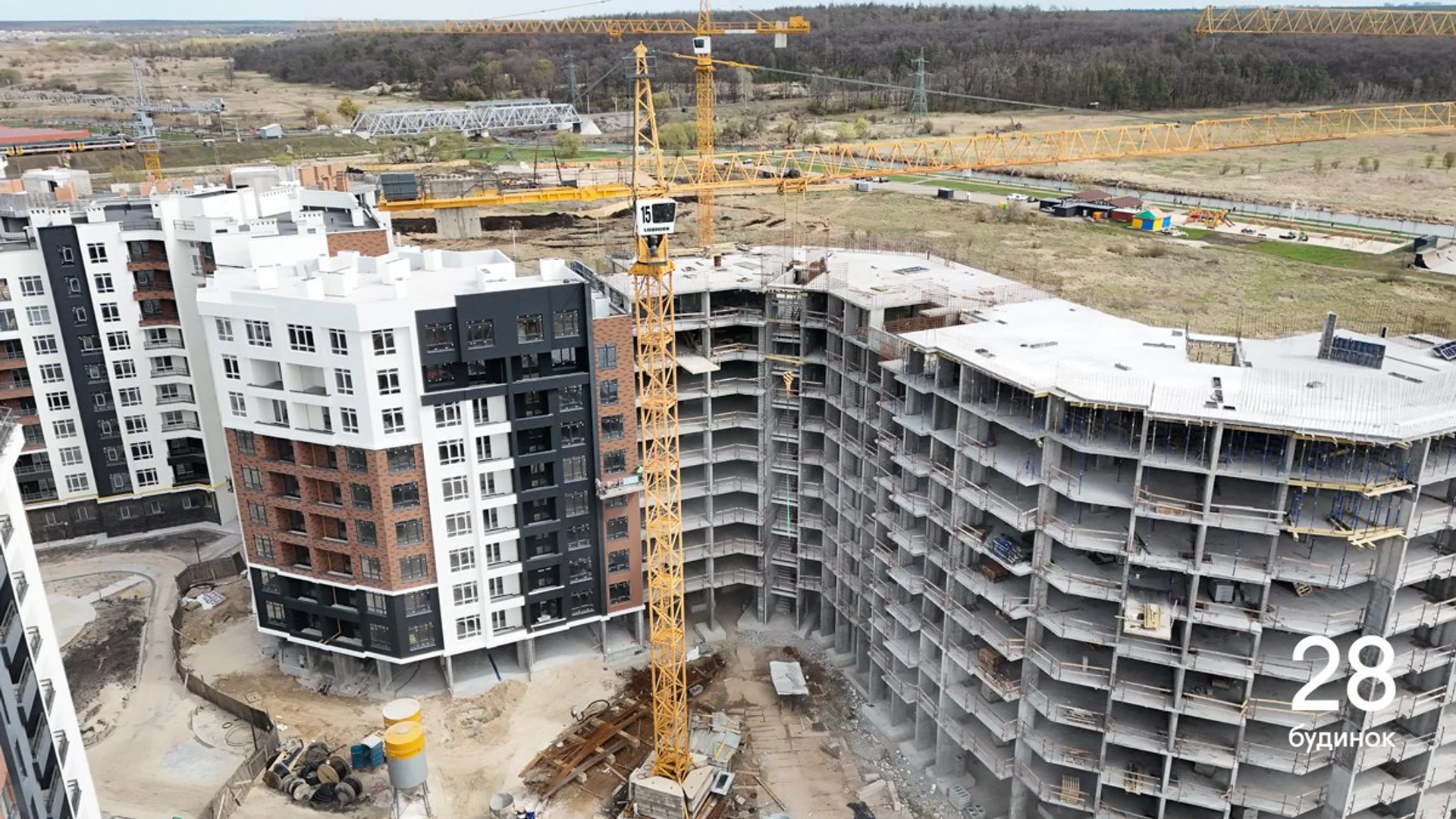

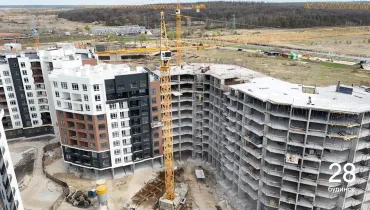

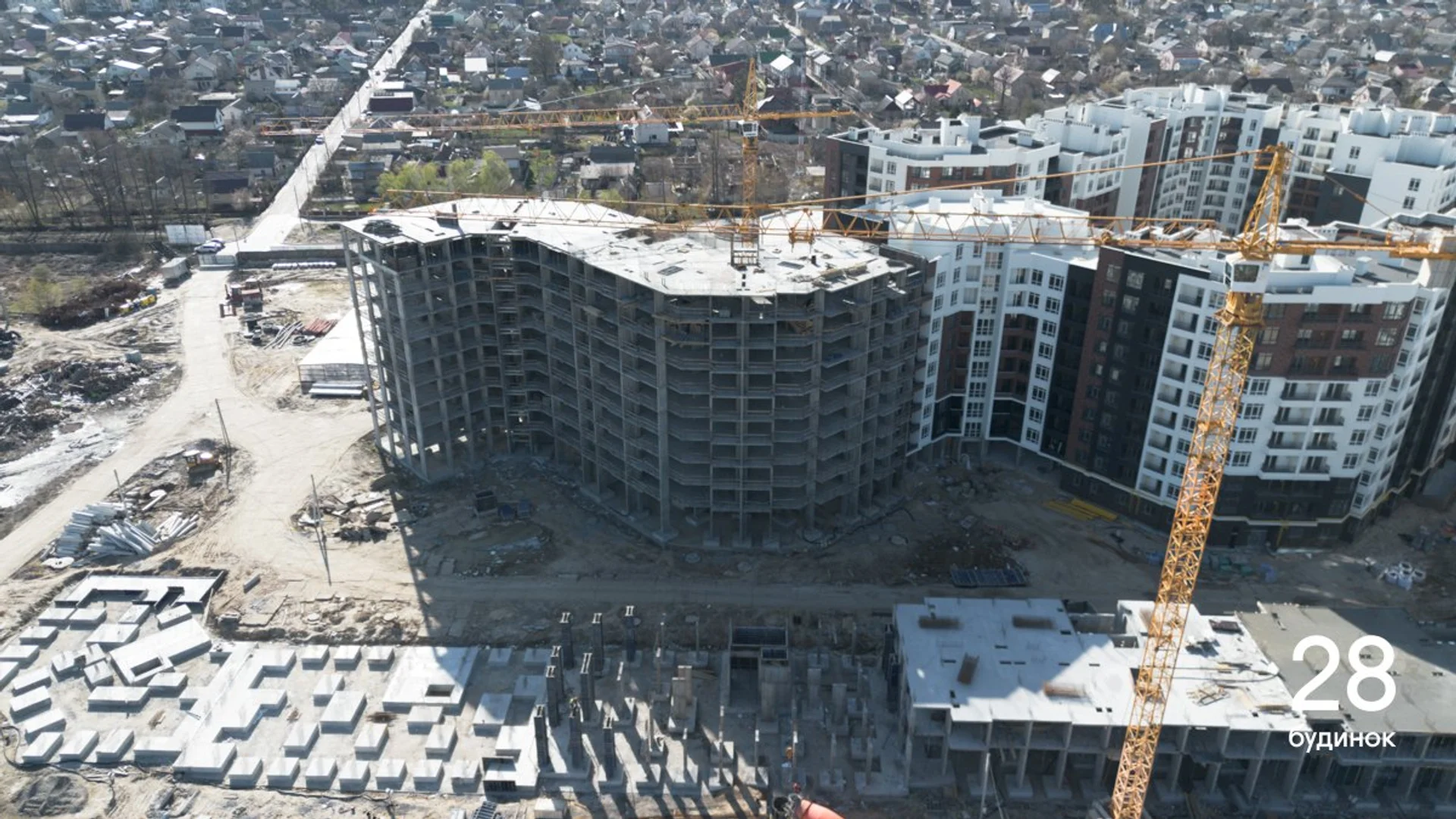

У 28 будинку:

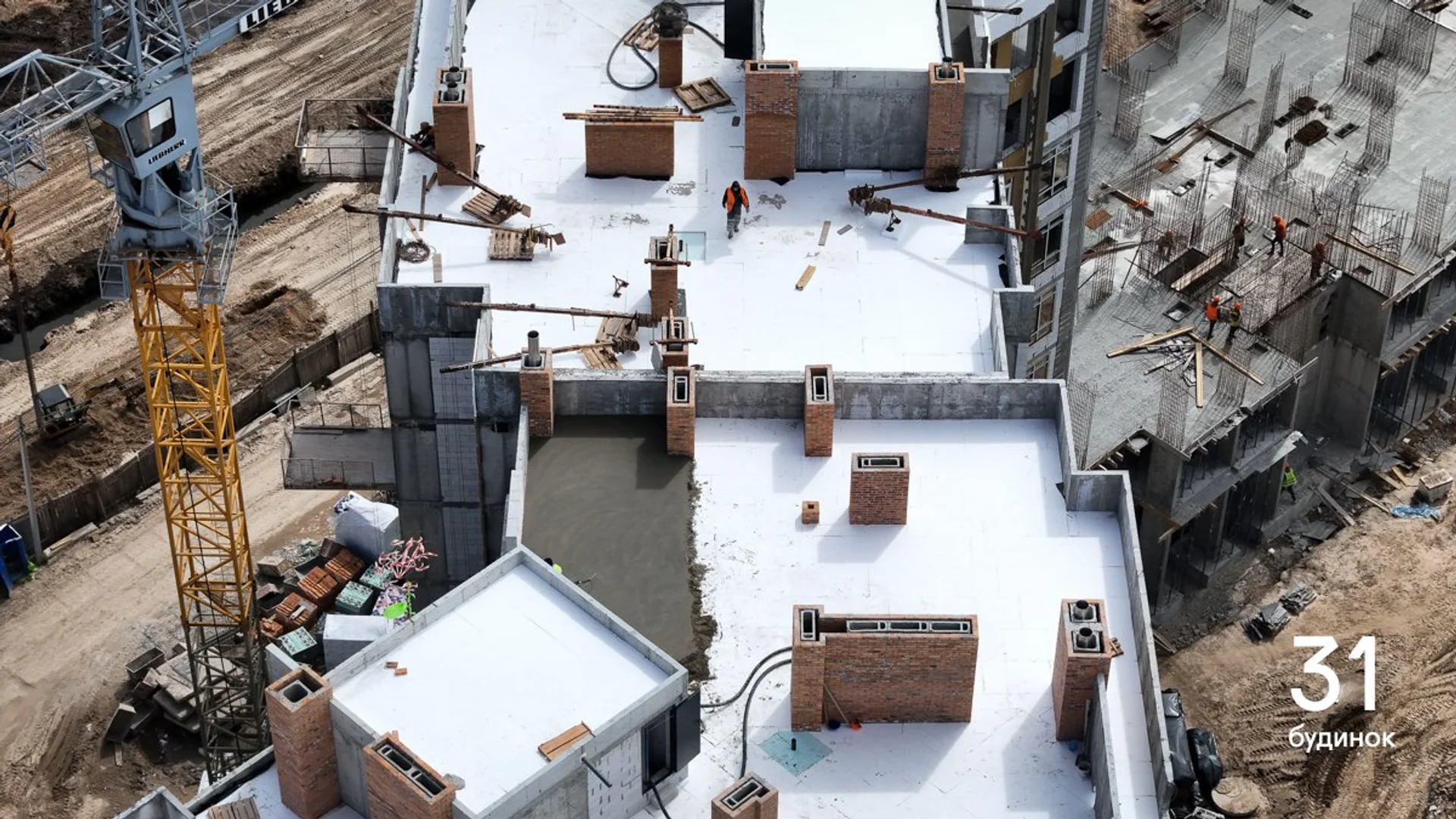

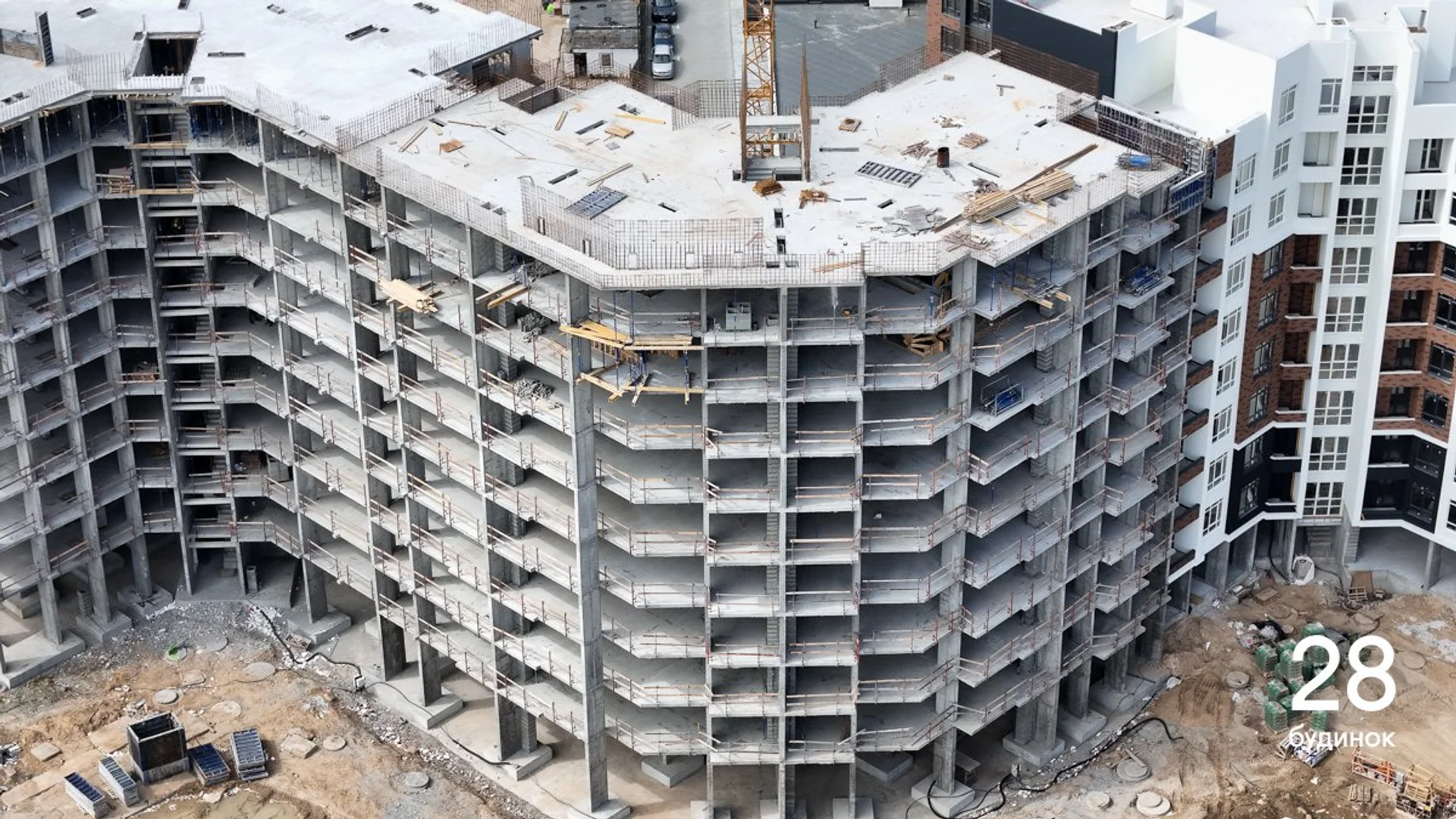

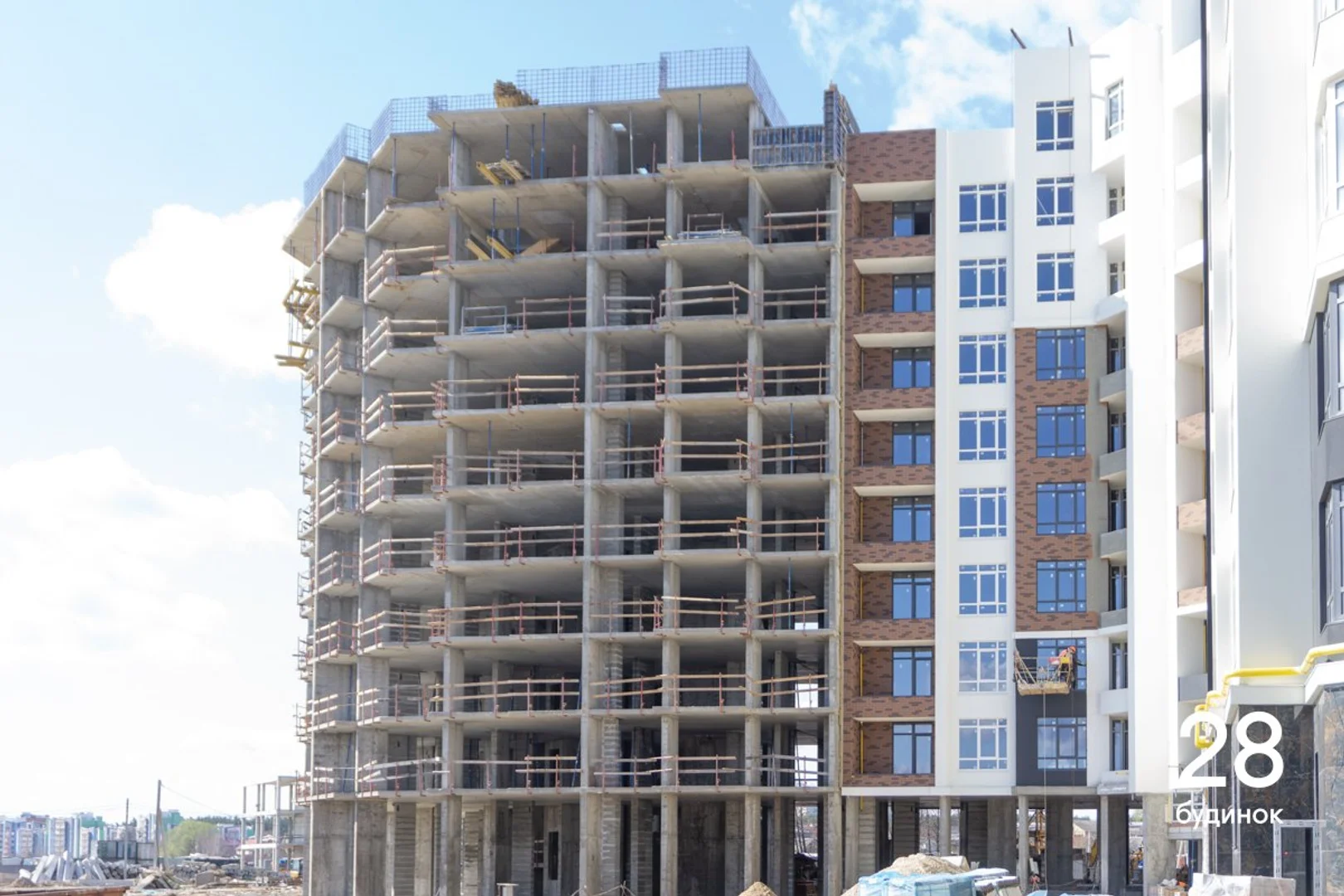

- Завершуємо монолітні роботи: забетонували перекриття 10-го поверху, готуємось до залиття парапетів на даху.
- Продовжуємо монтаж вентиляційних каналів та димоходів на даху.

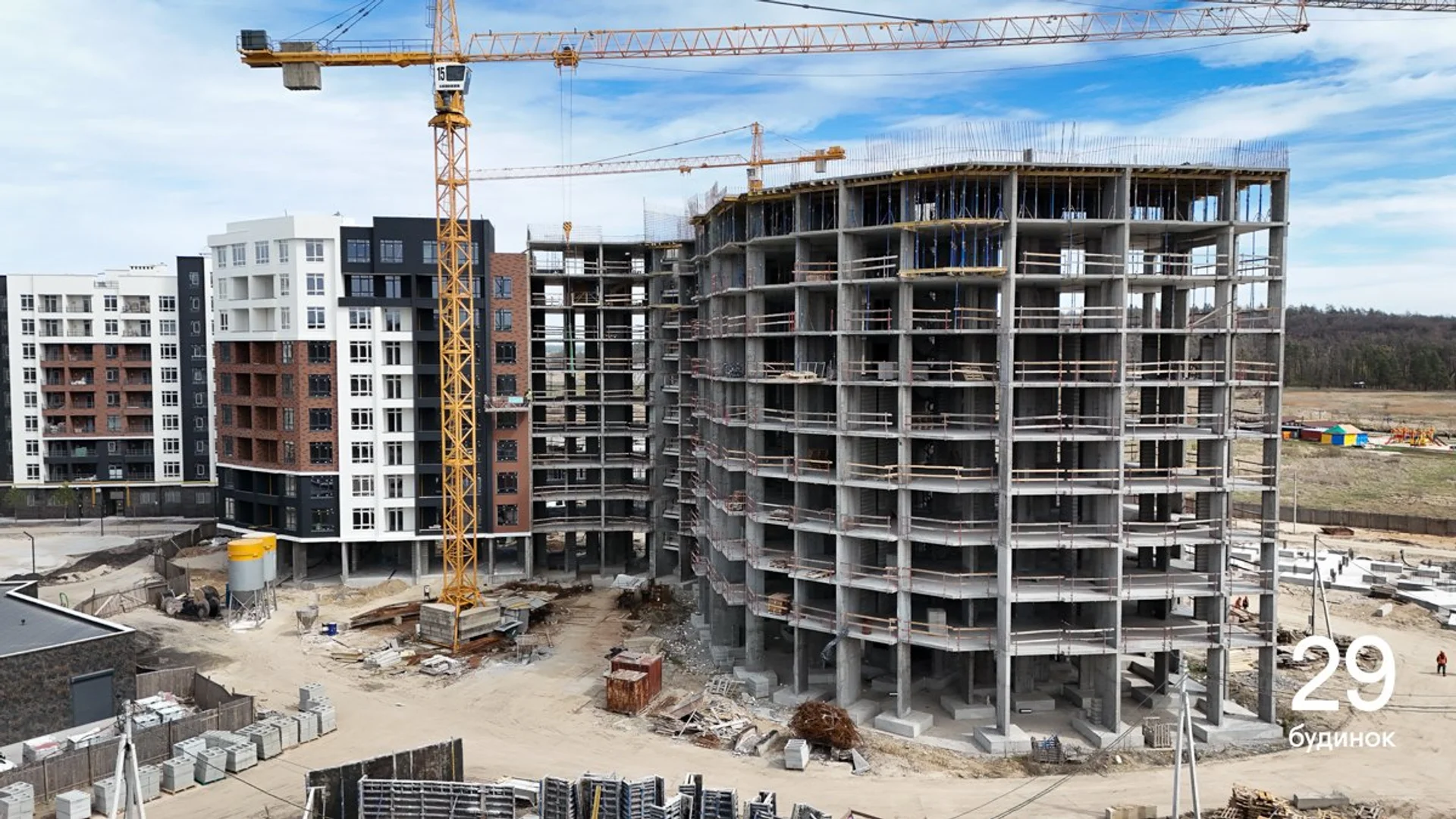

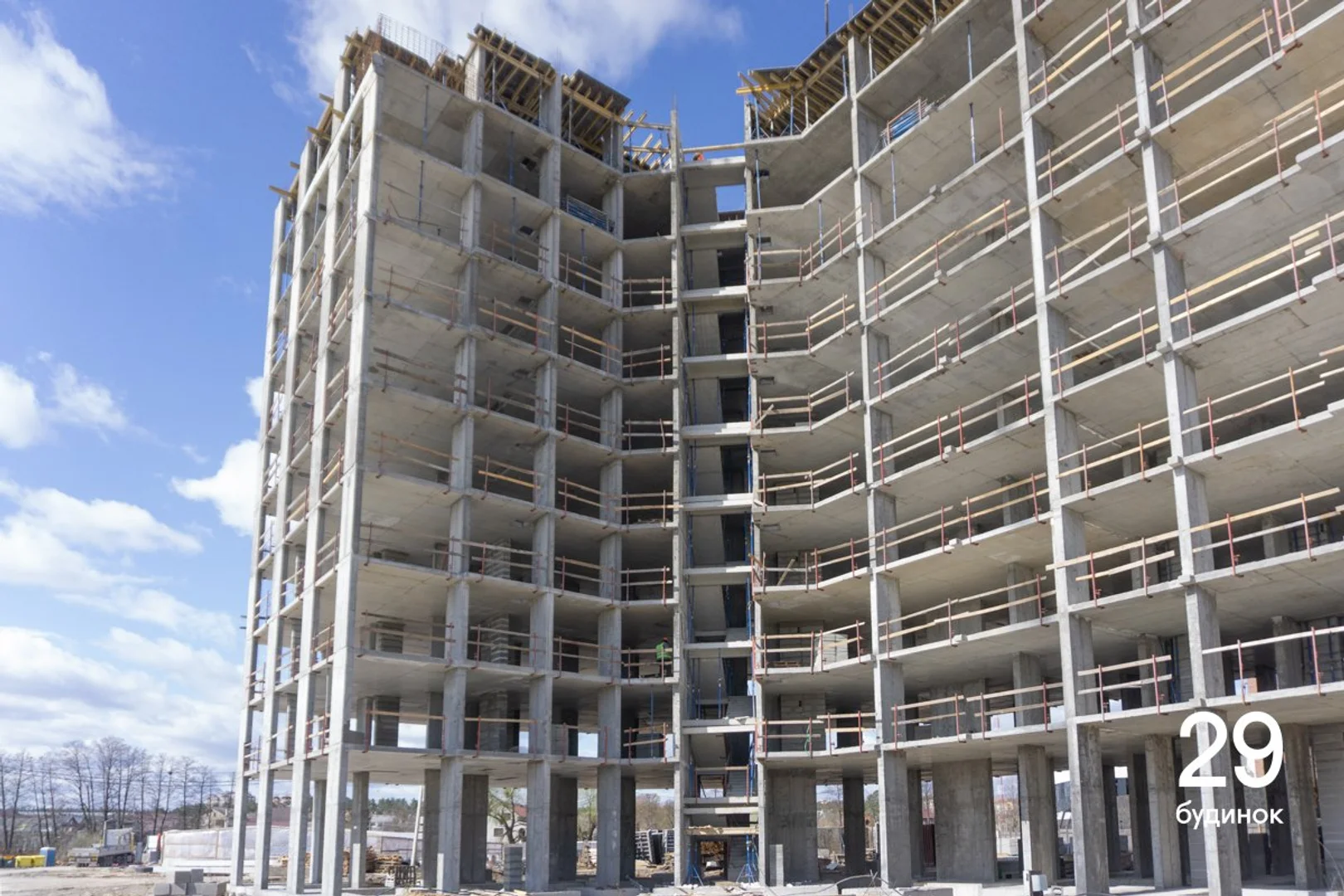

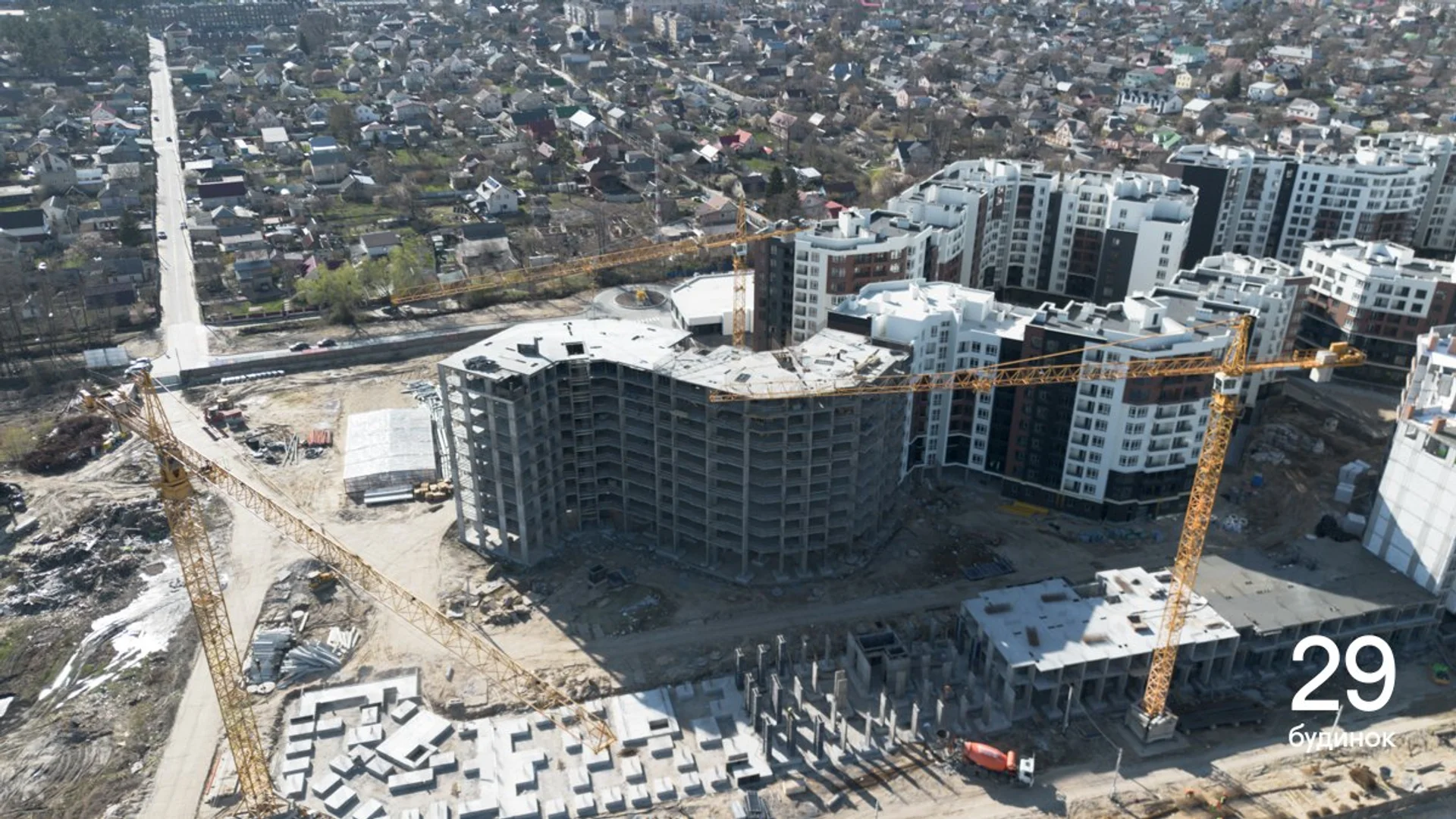

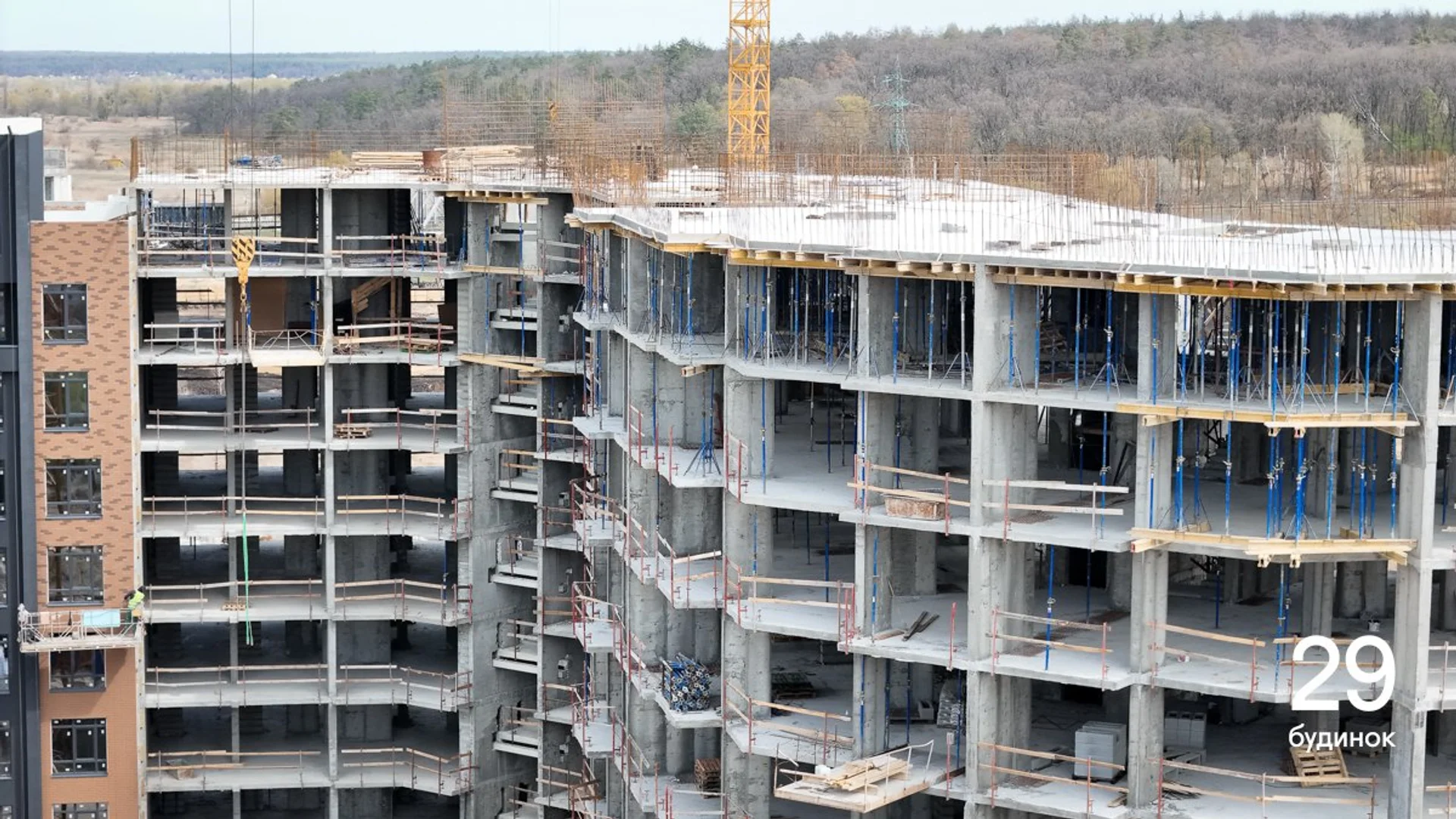

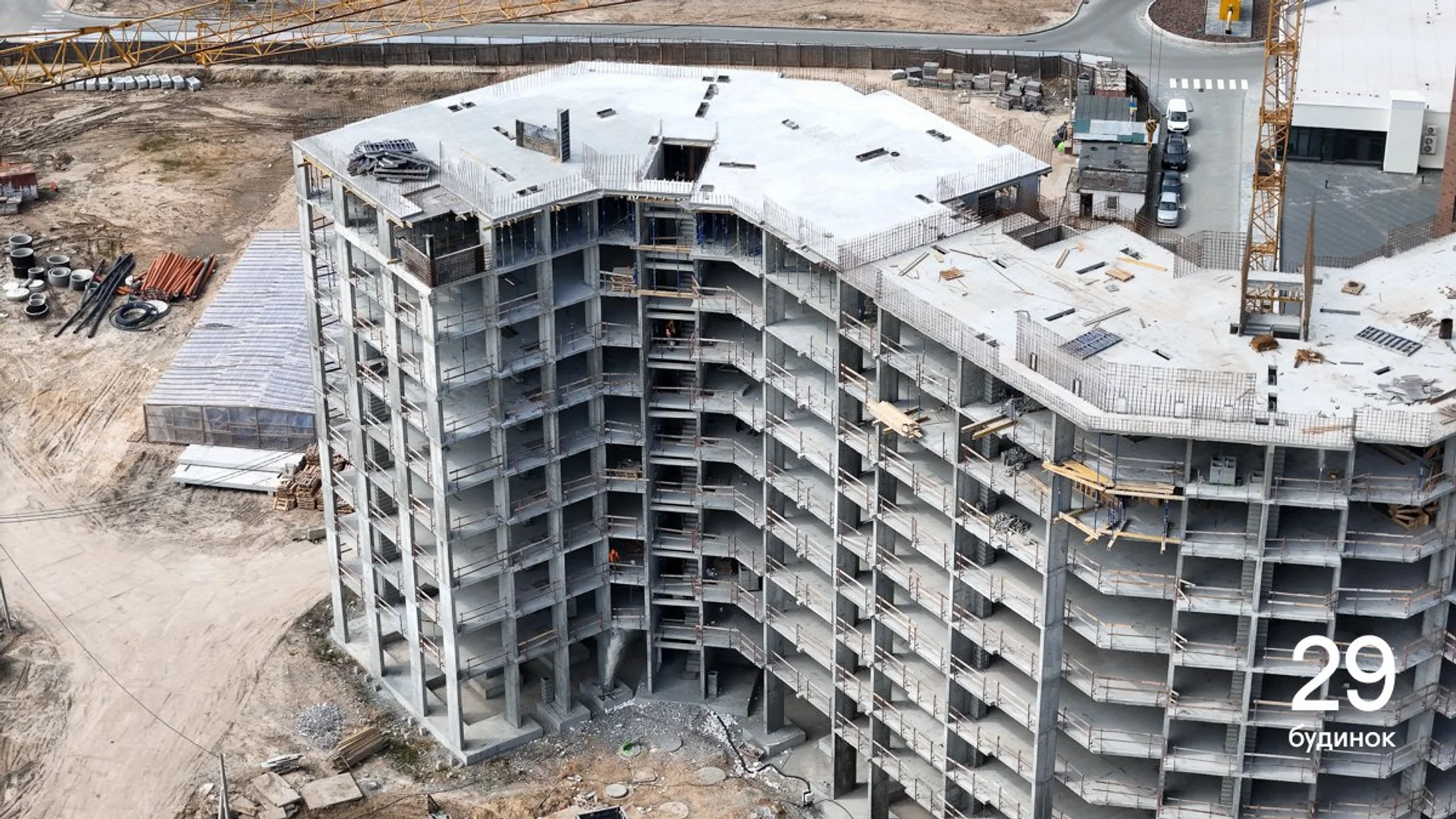

У 29 будинку:

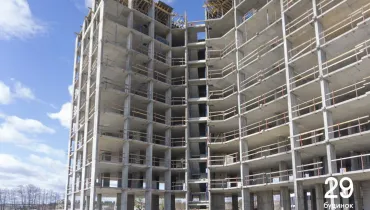

- Тривають монолітні роботи: бетонуємо плиту перекриття 10-го поверху, готуємось до залиття парапетів на даху.
- Продовжуємо монтаж вентиляційних каналів та димоходів на 6-му поверсі.

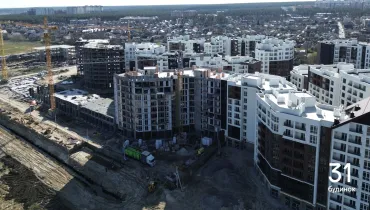

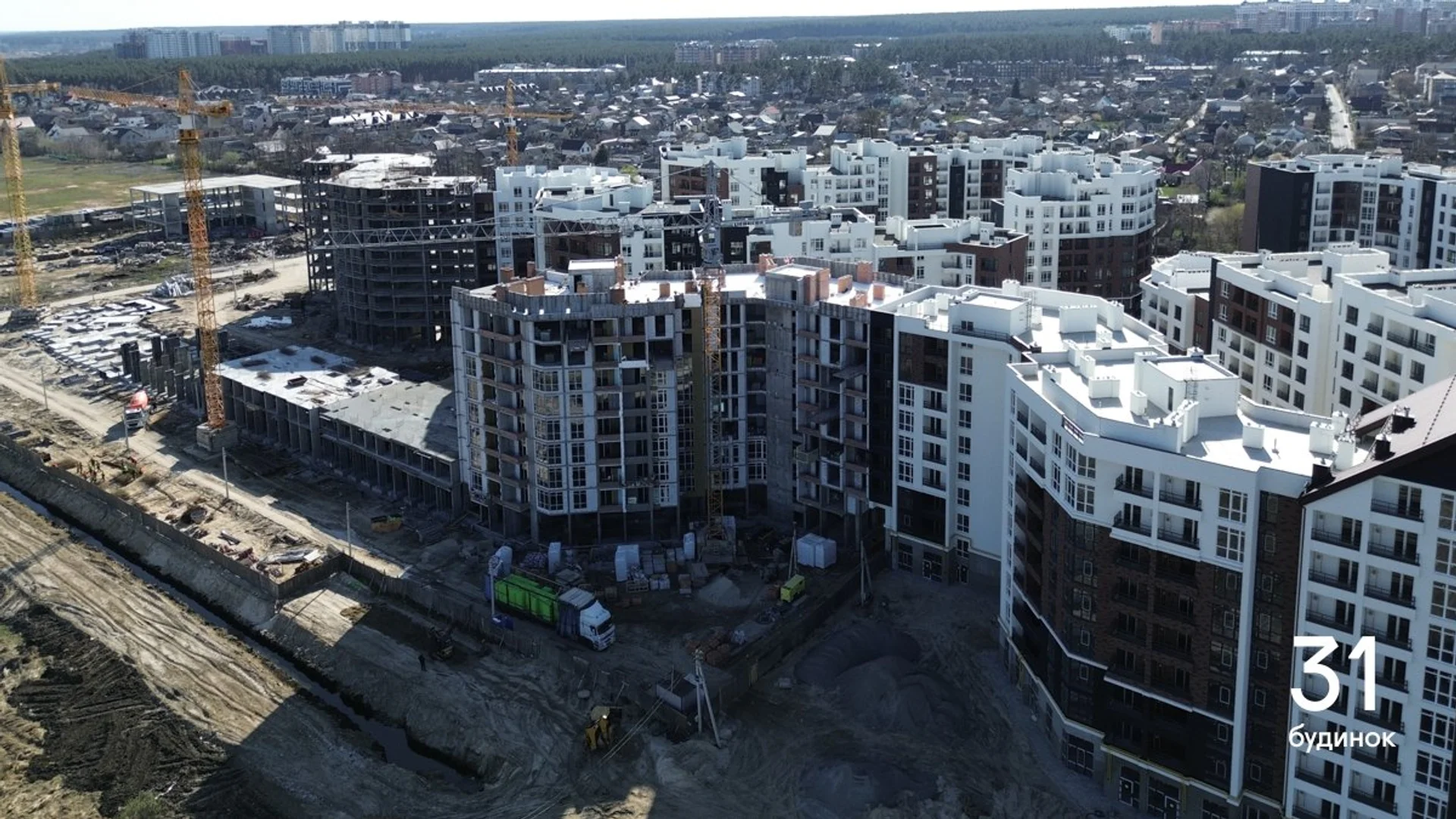

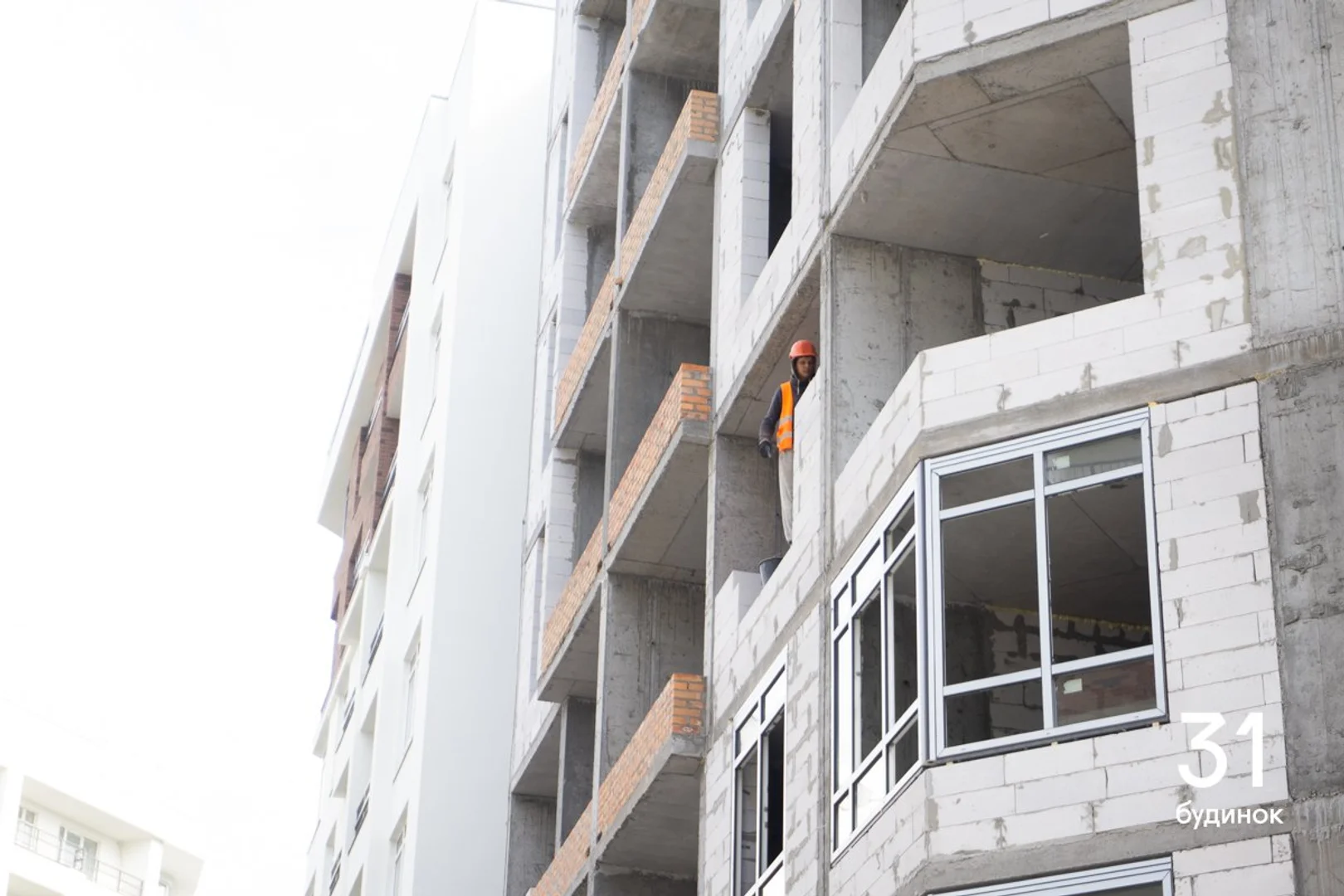

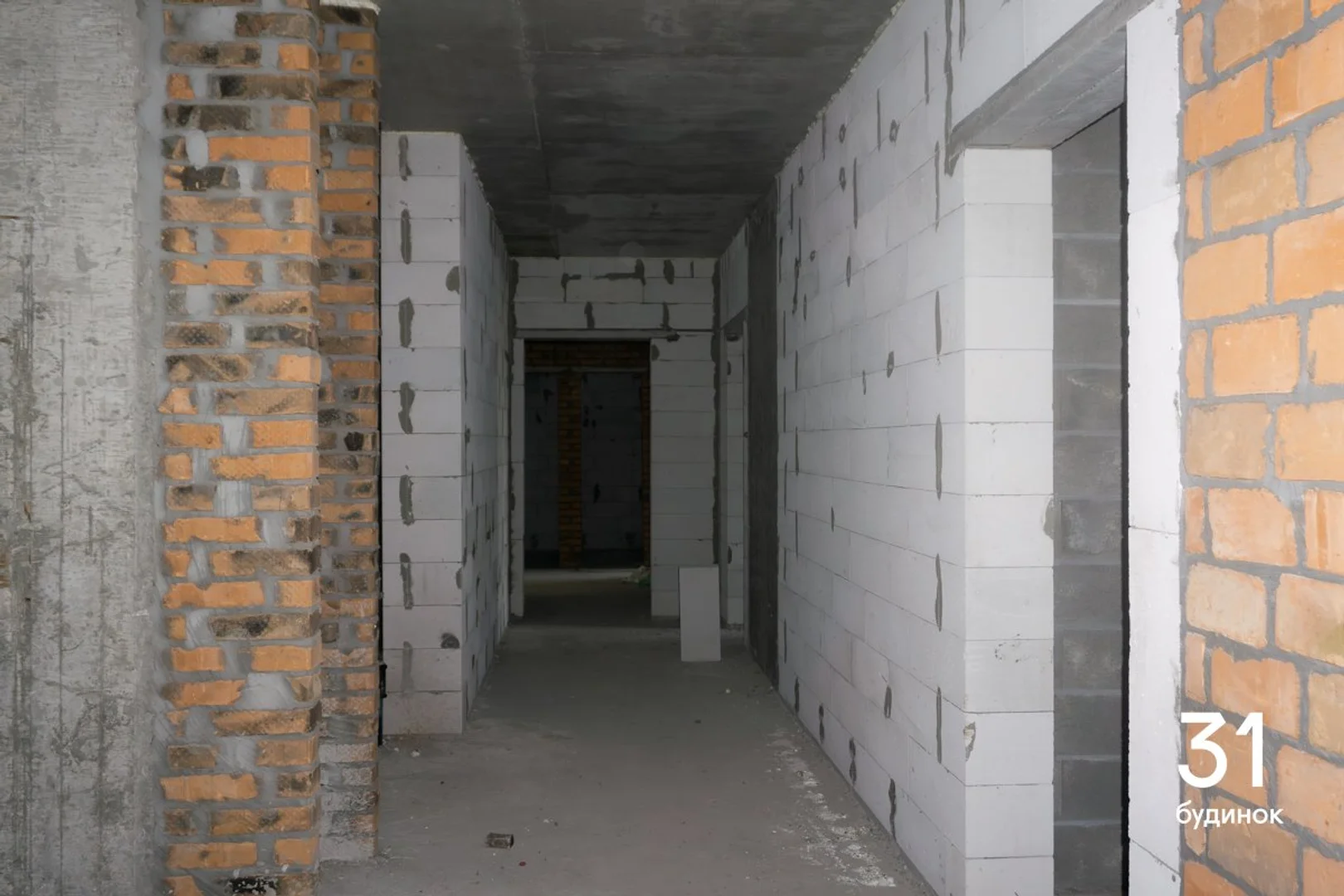

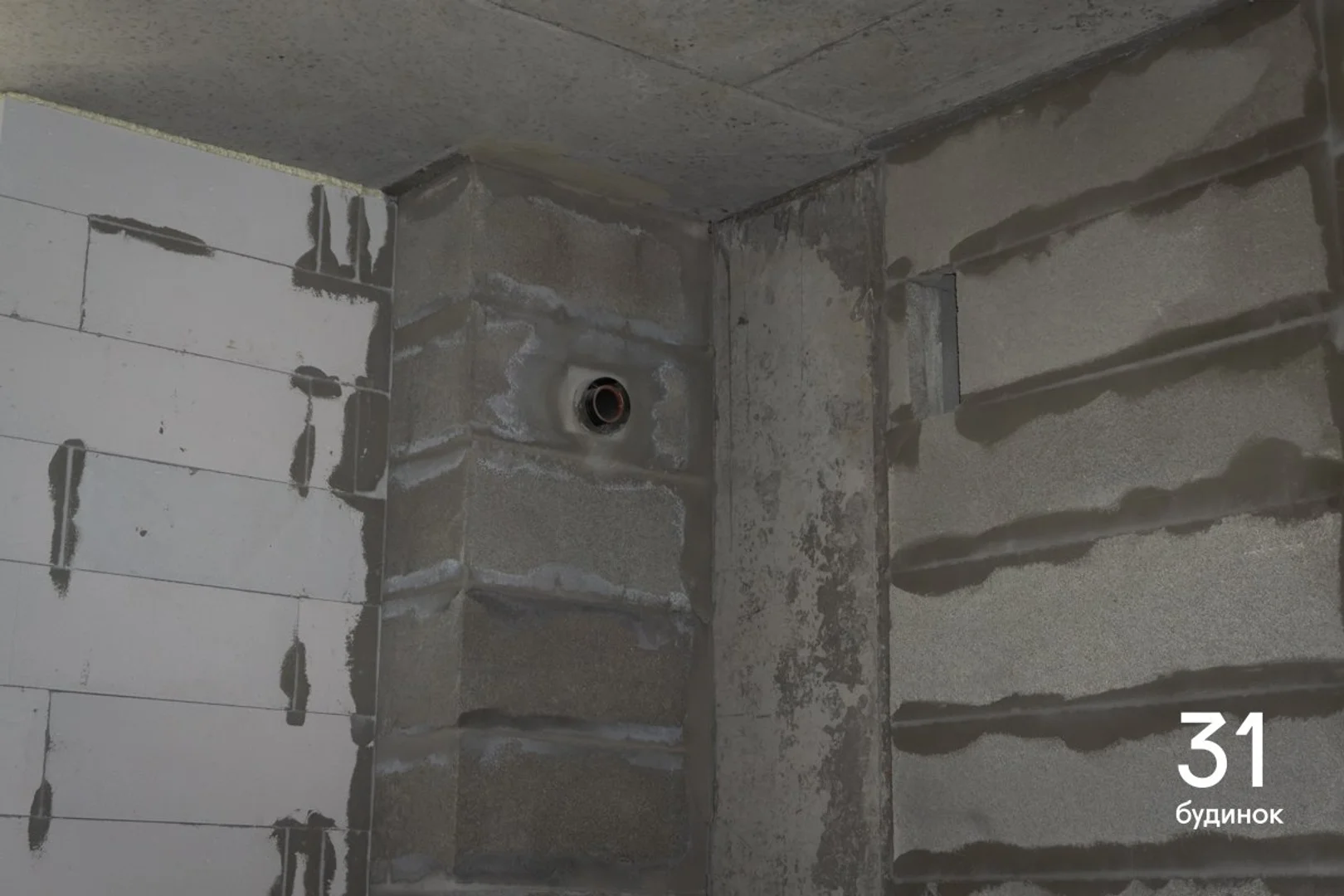

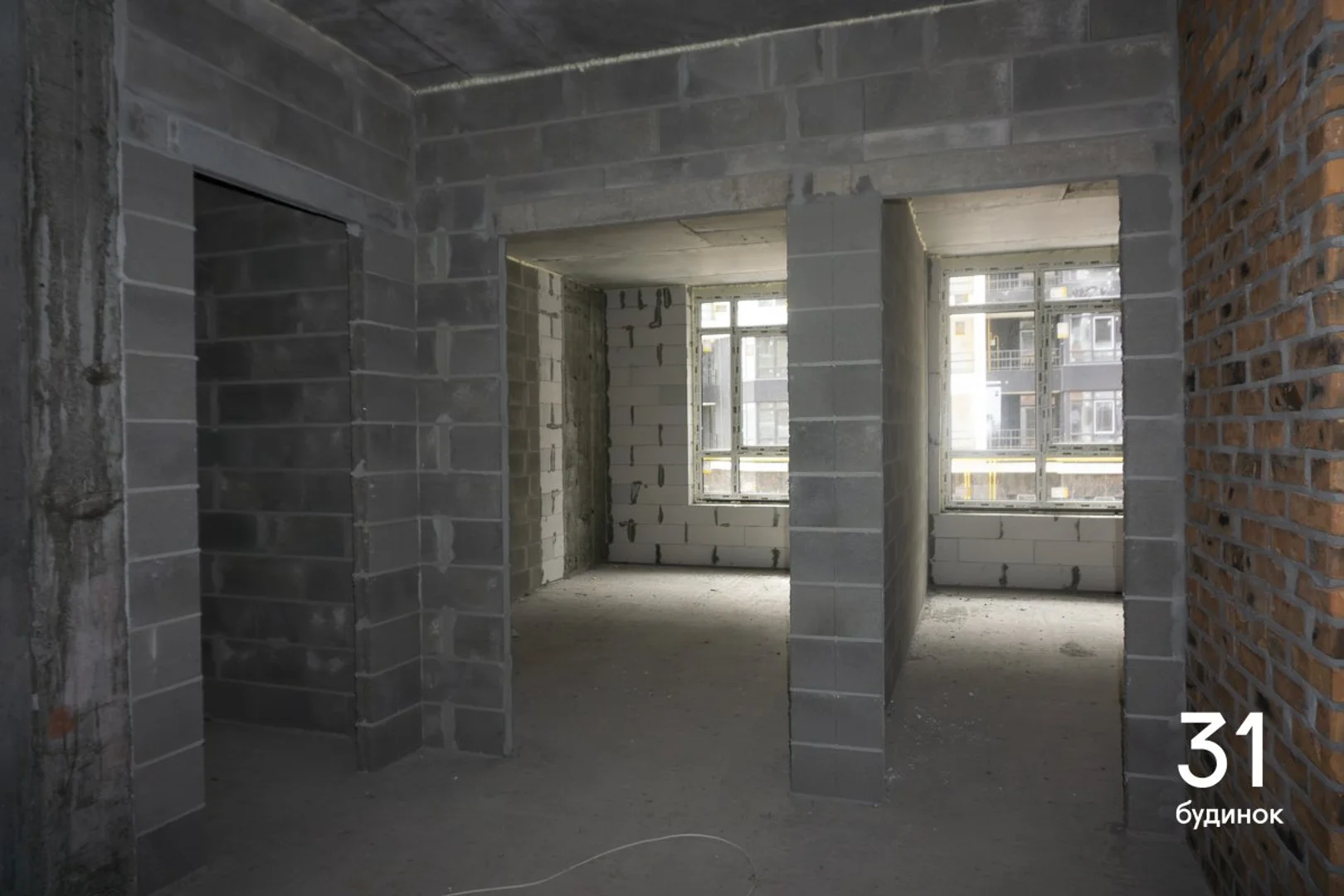

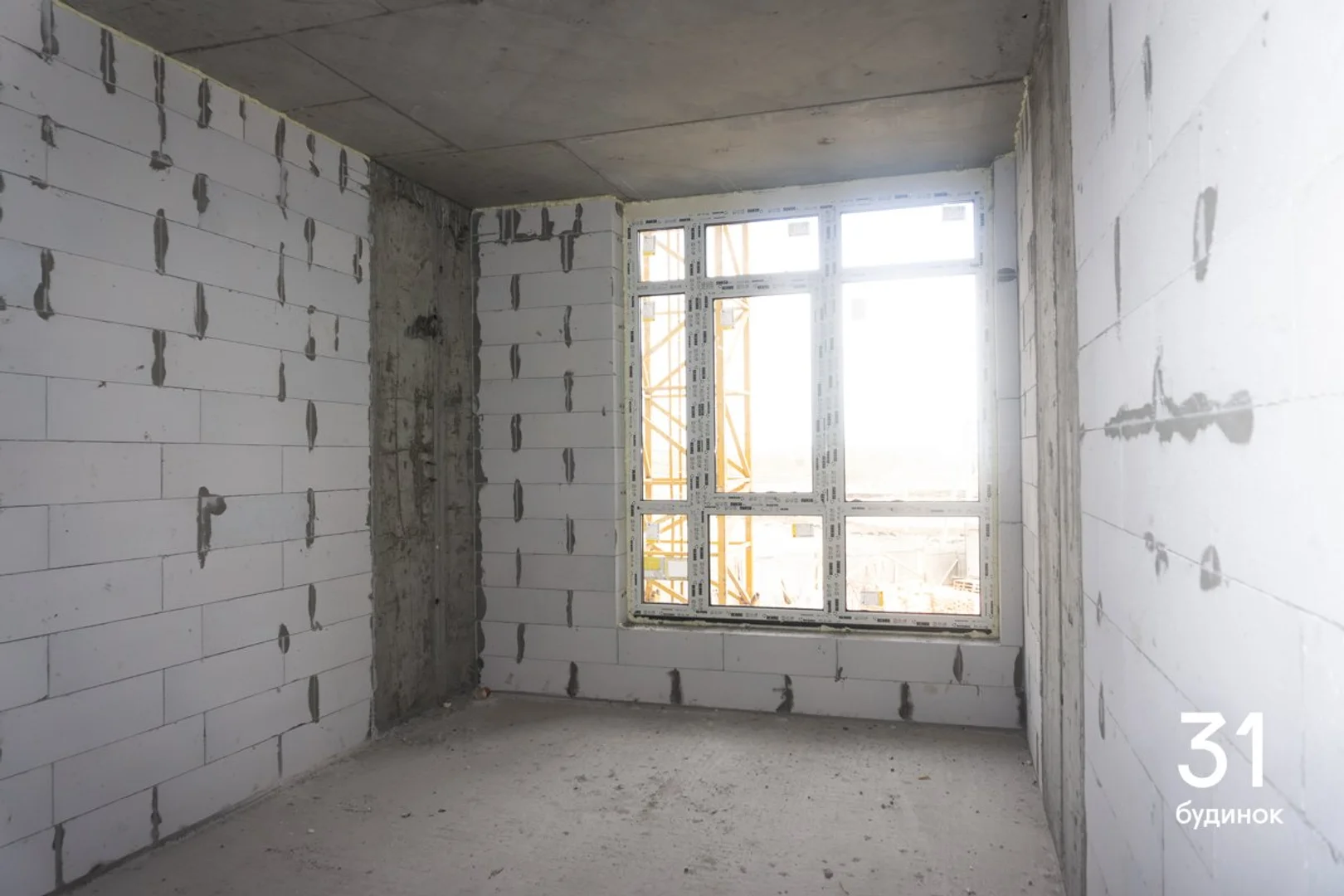

У 31 будинку:

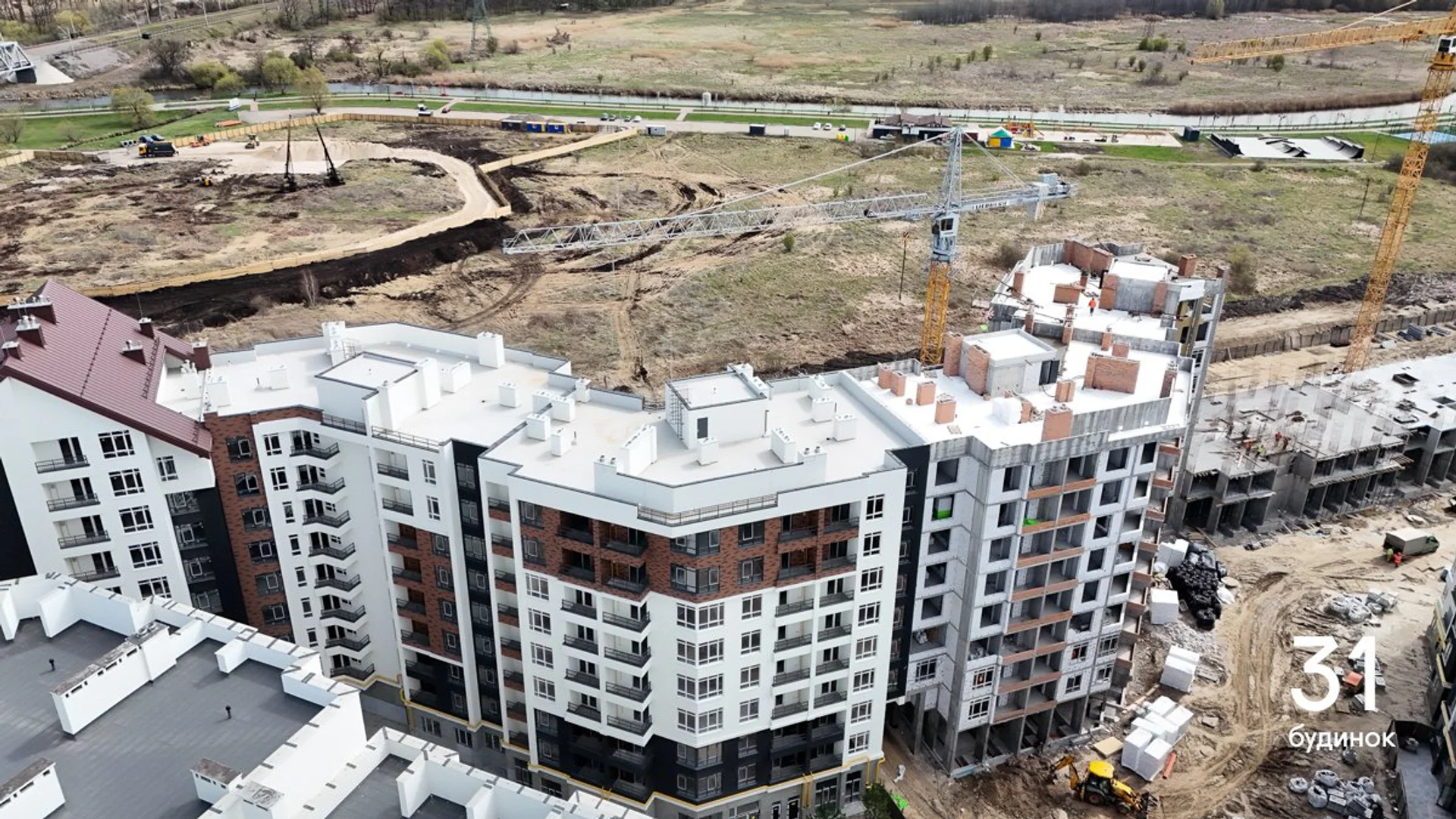

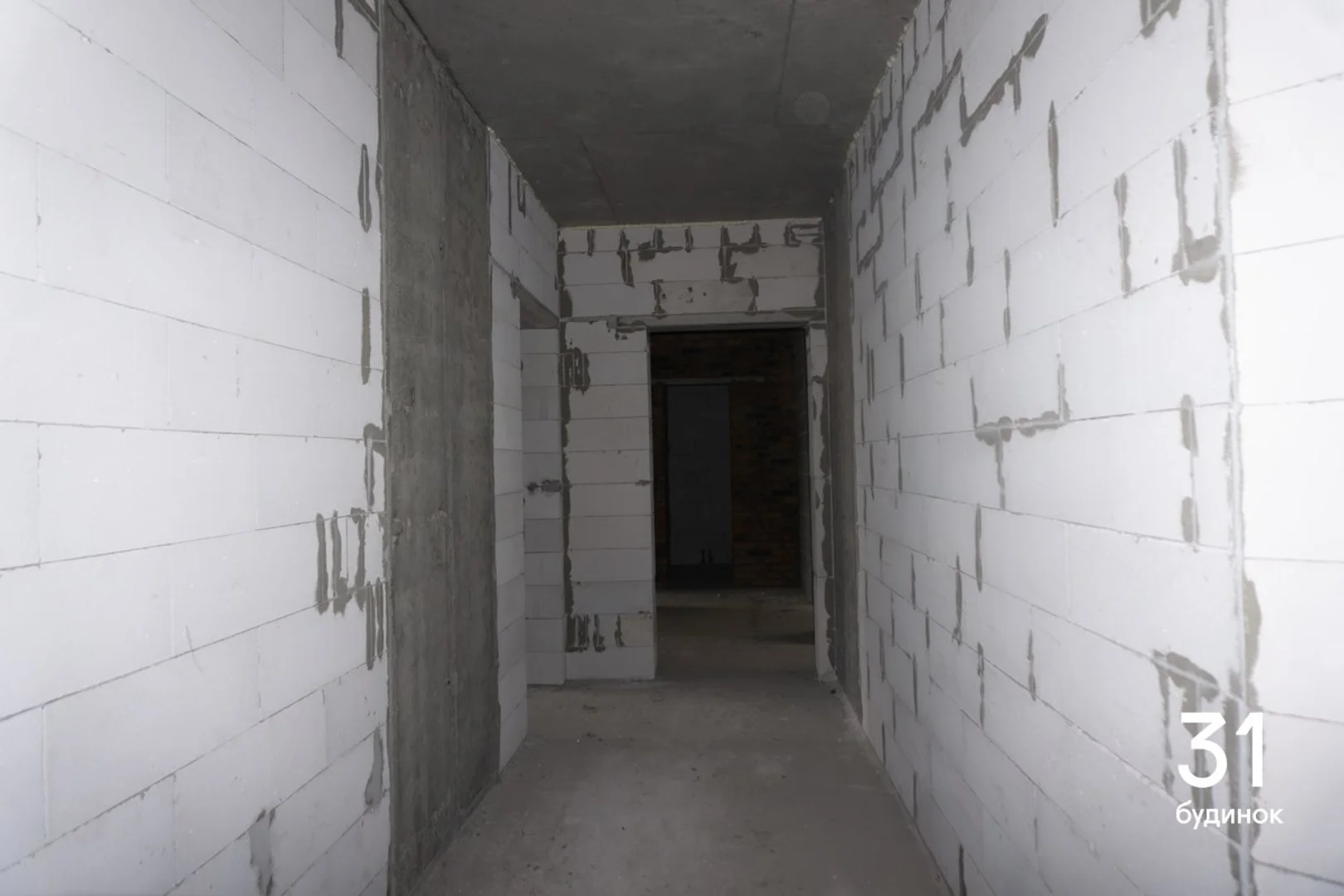

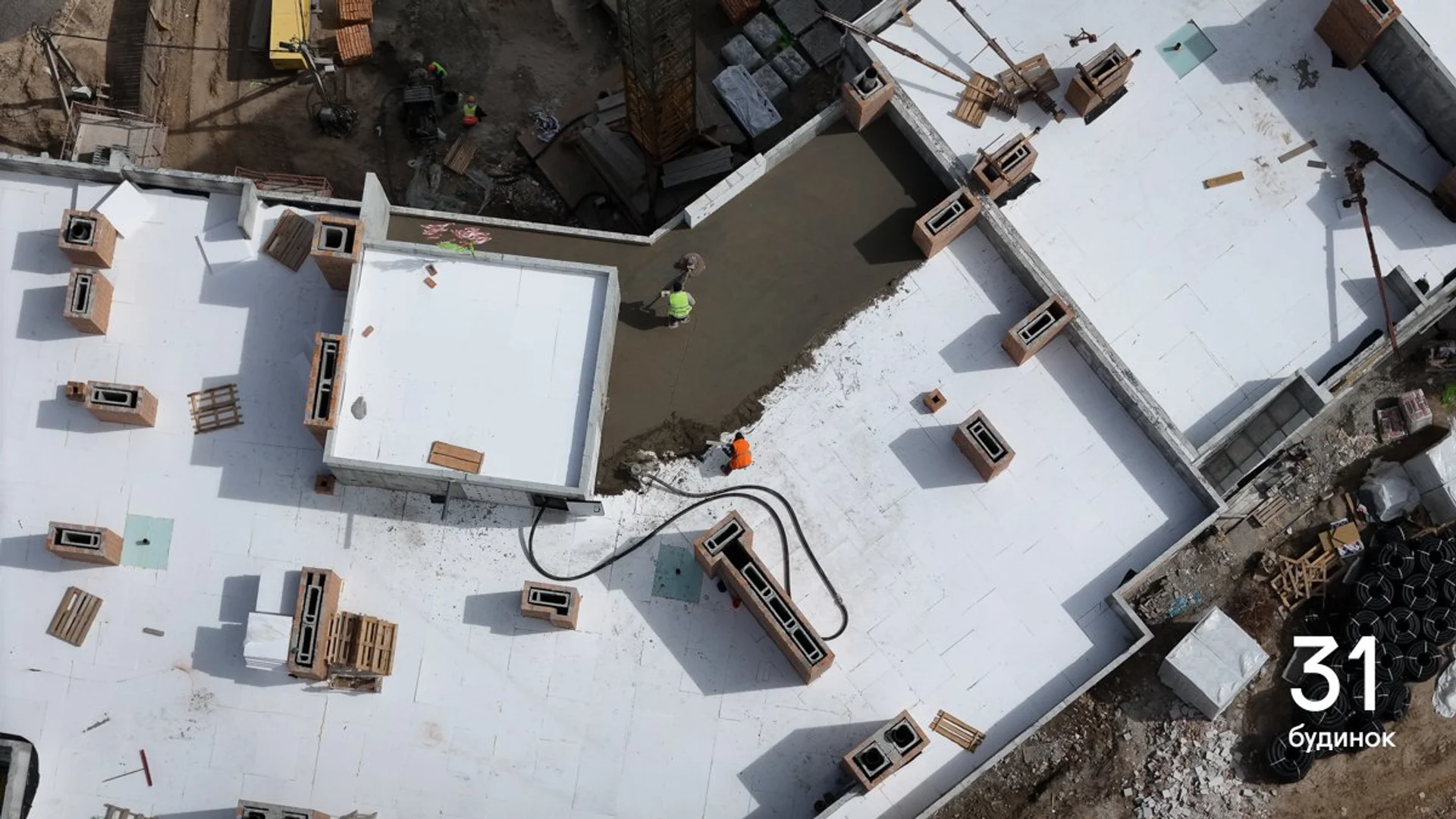

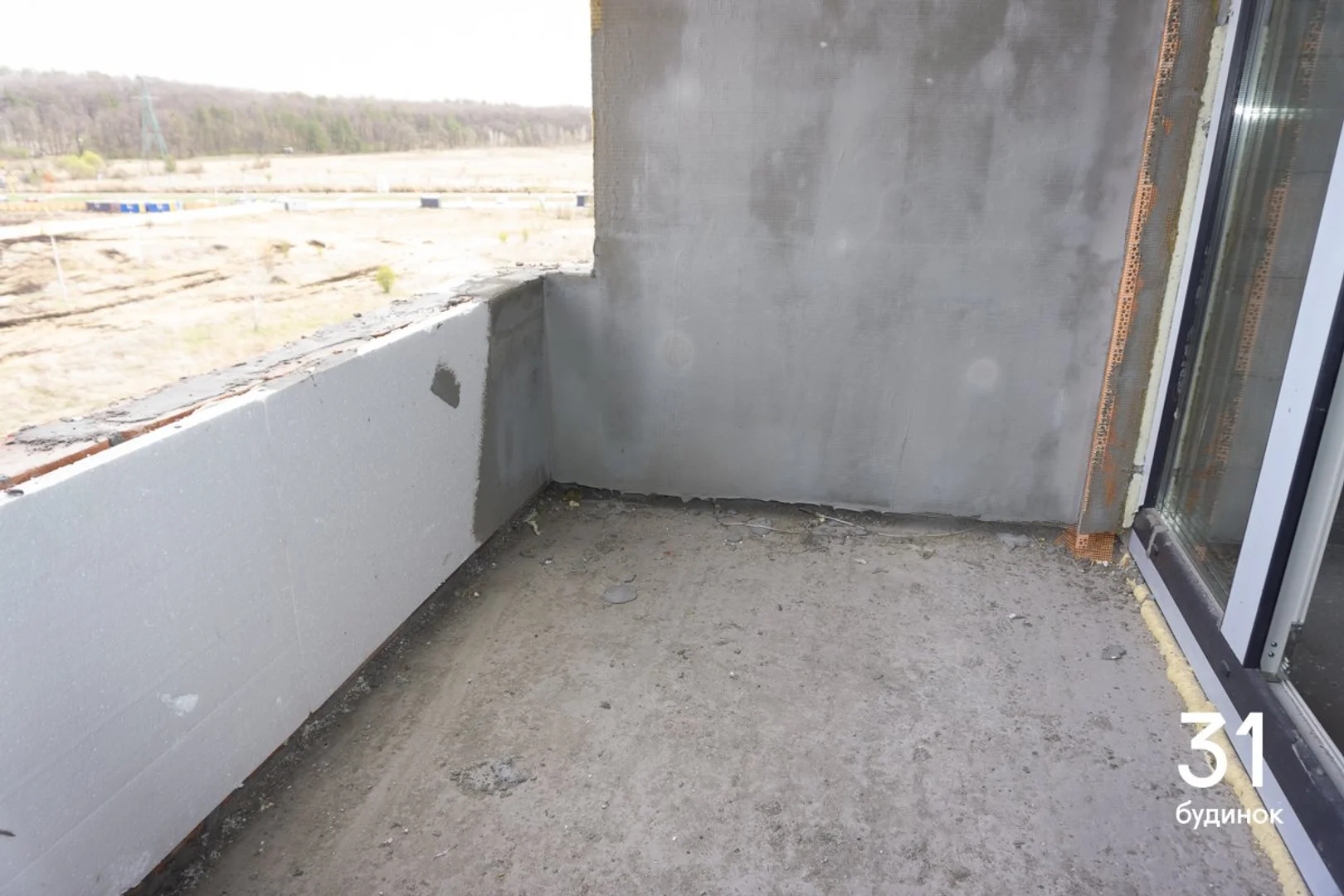

- Завершили монолітні роботи.
- Завершили монтаж вентиляційних каналів та димоходів.

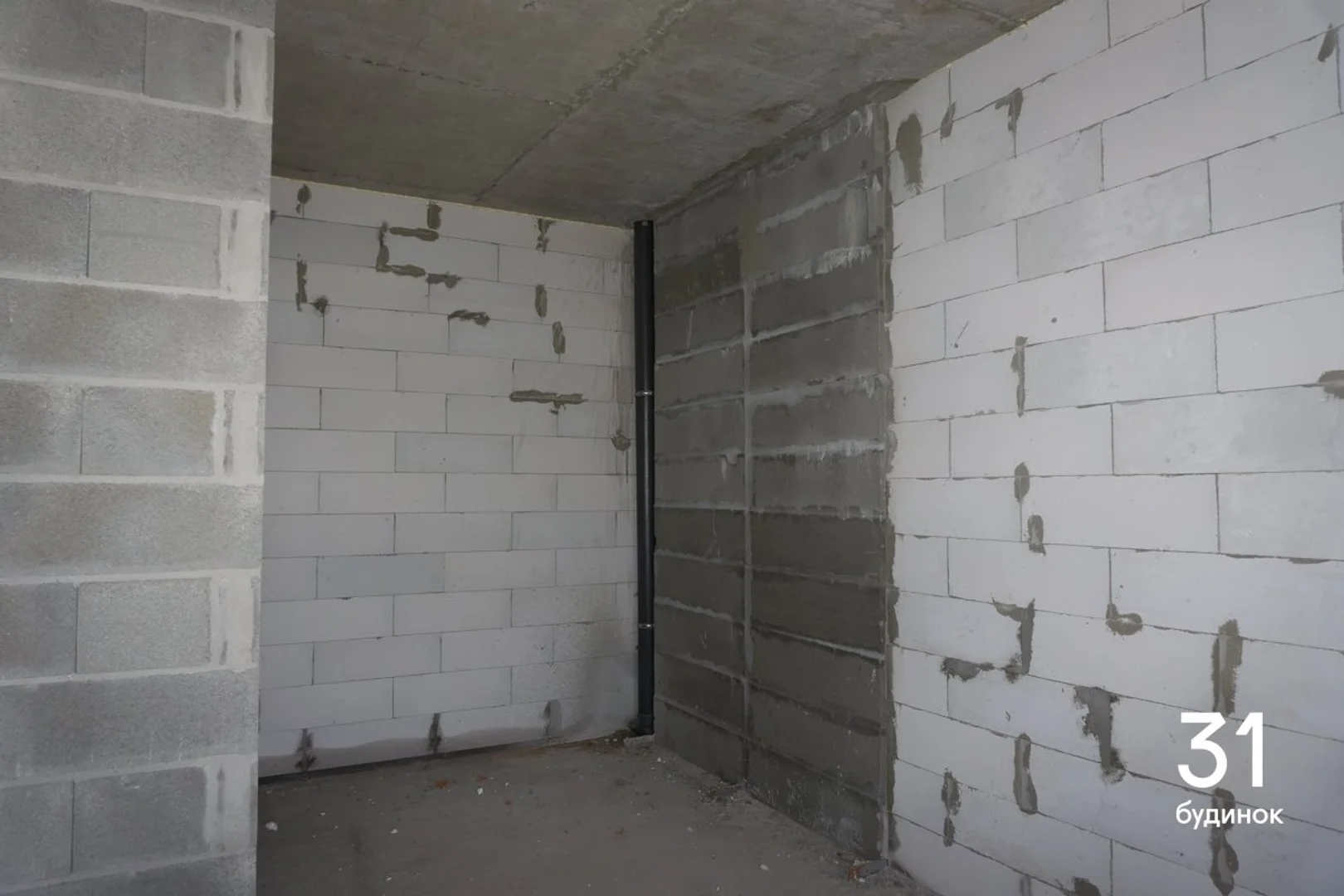

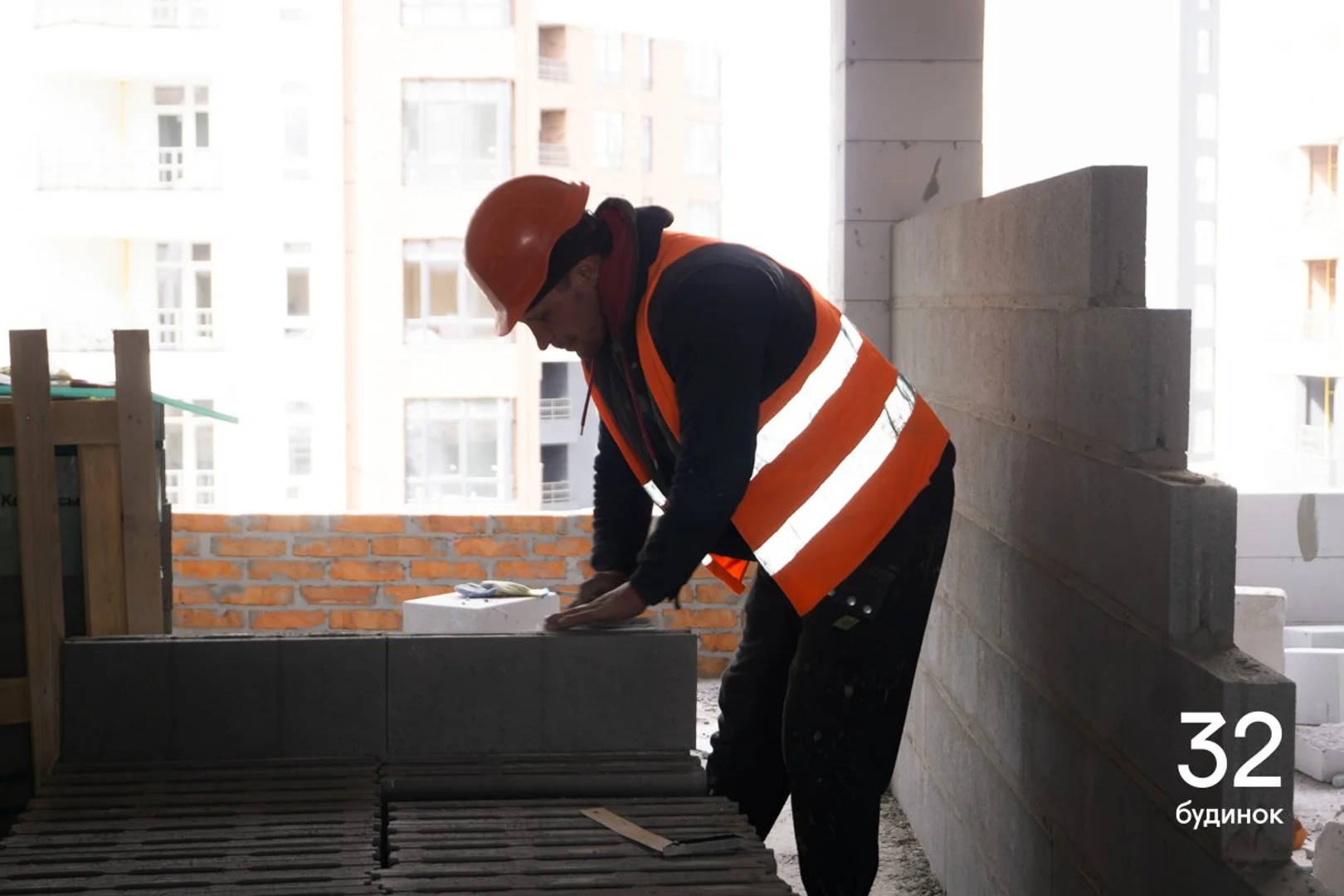

- Продовжуємо мурування стін.

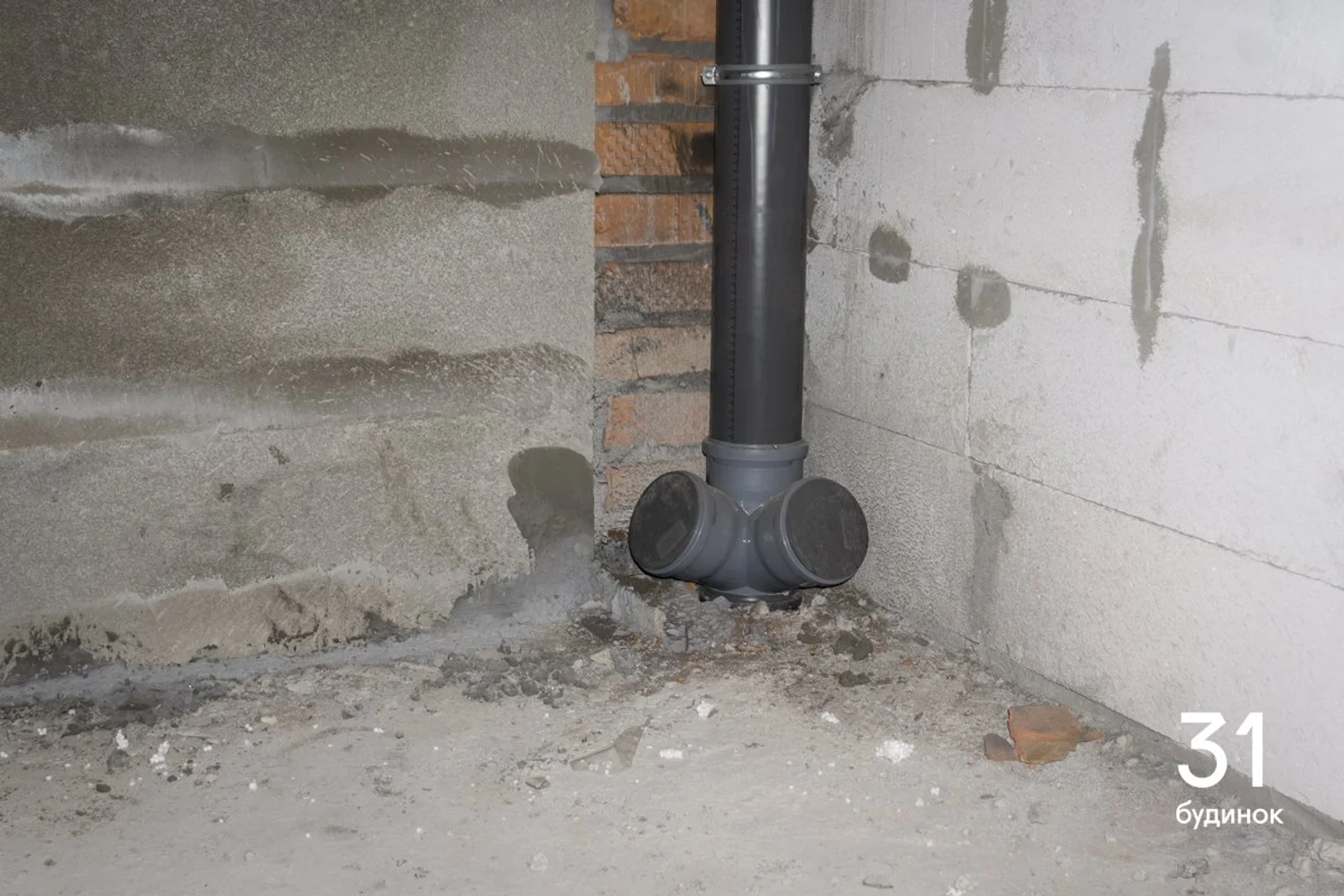

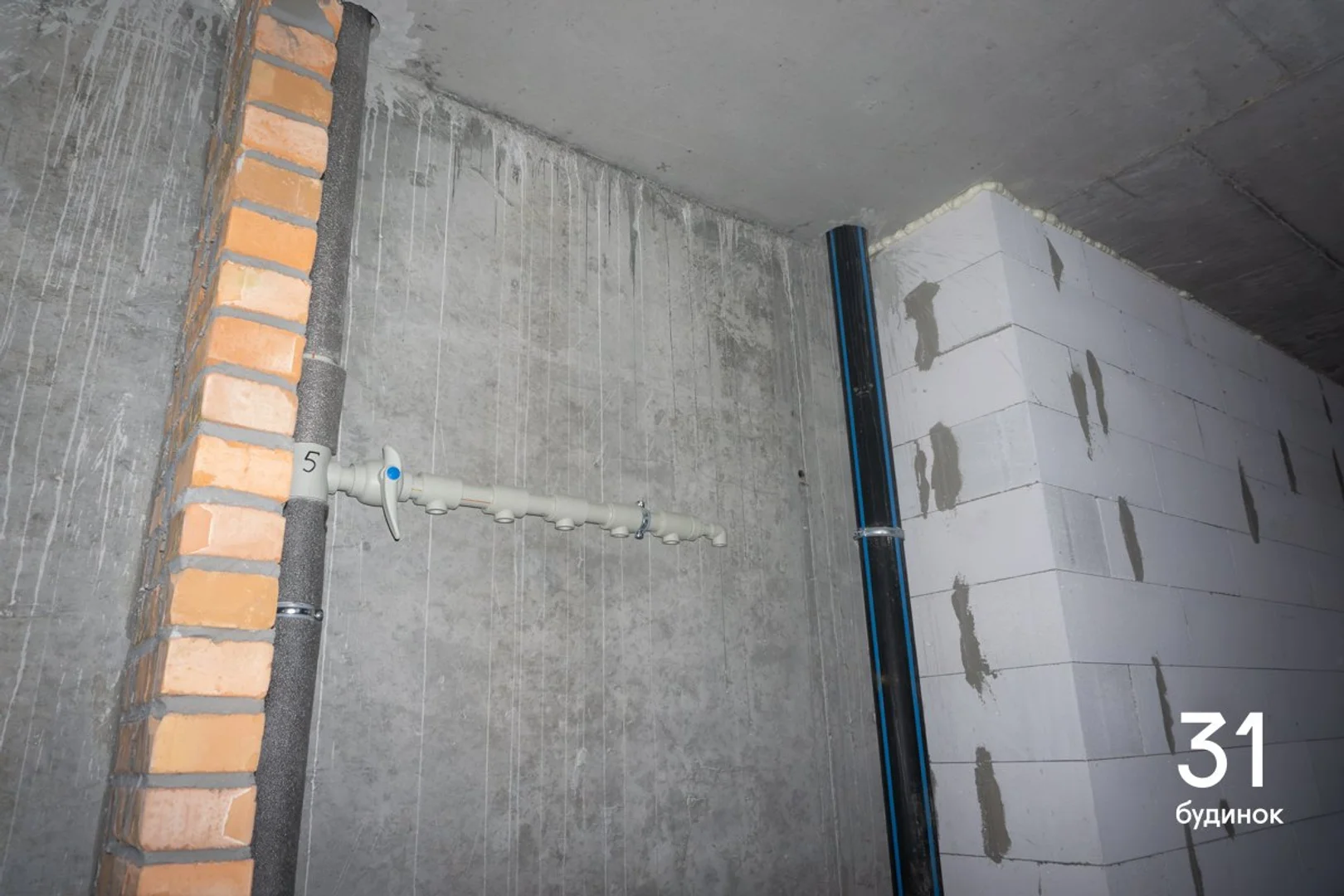

- Завершили прокладання сантехнічних комунікацій на 1-му поверсі.

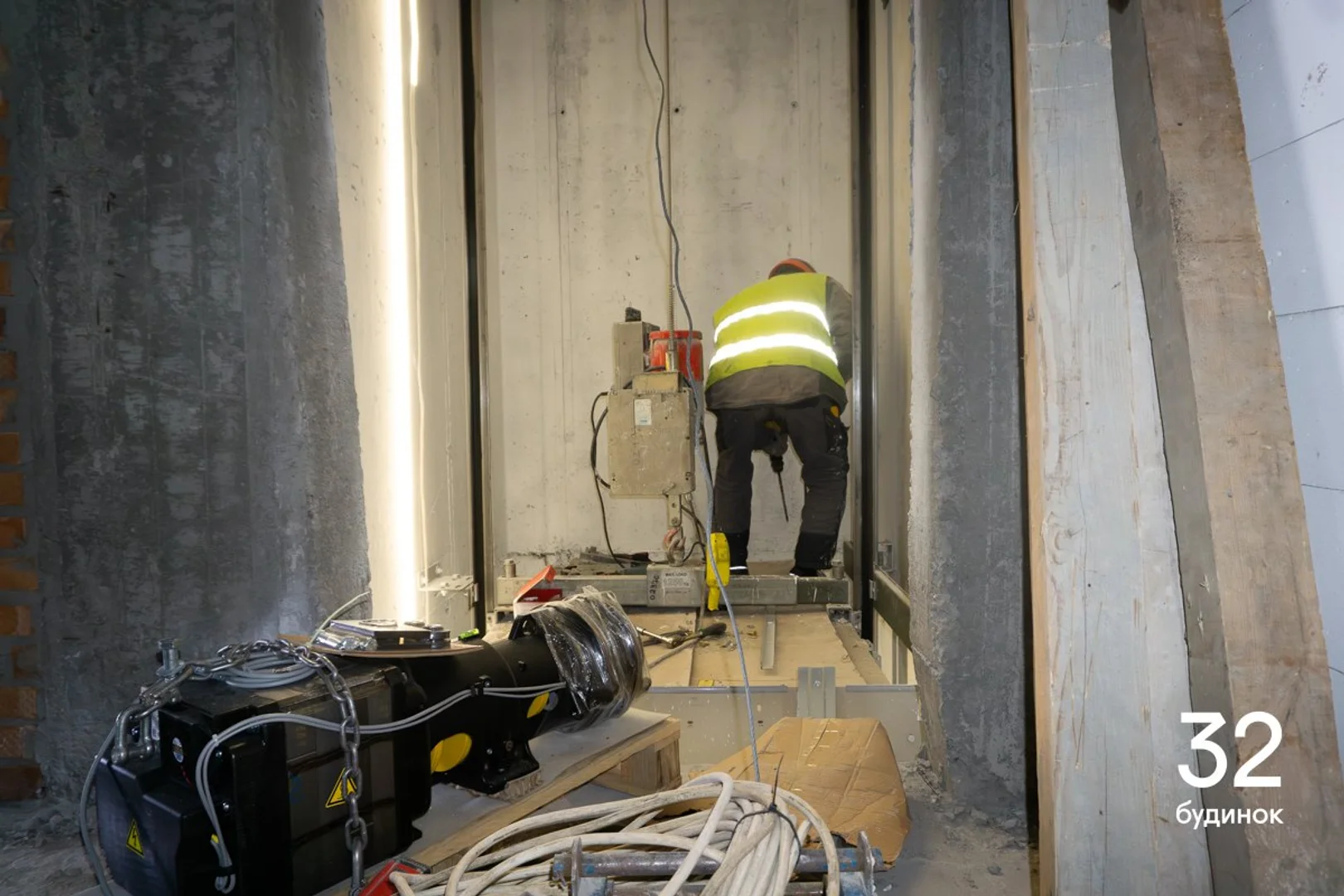

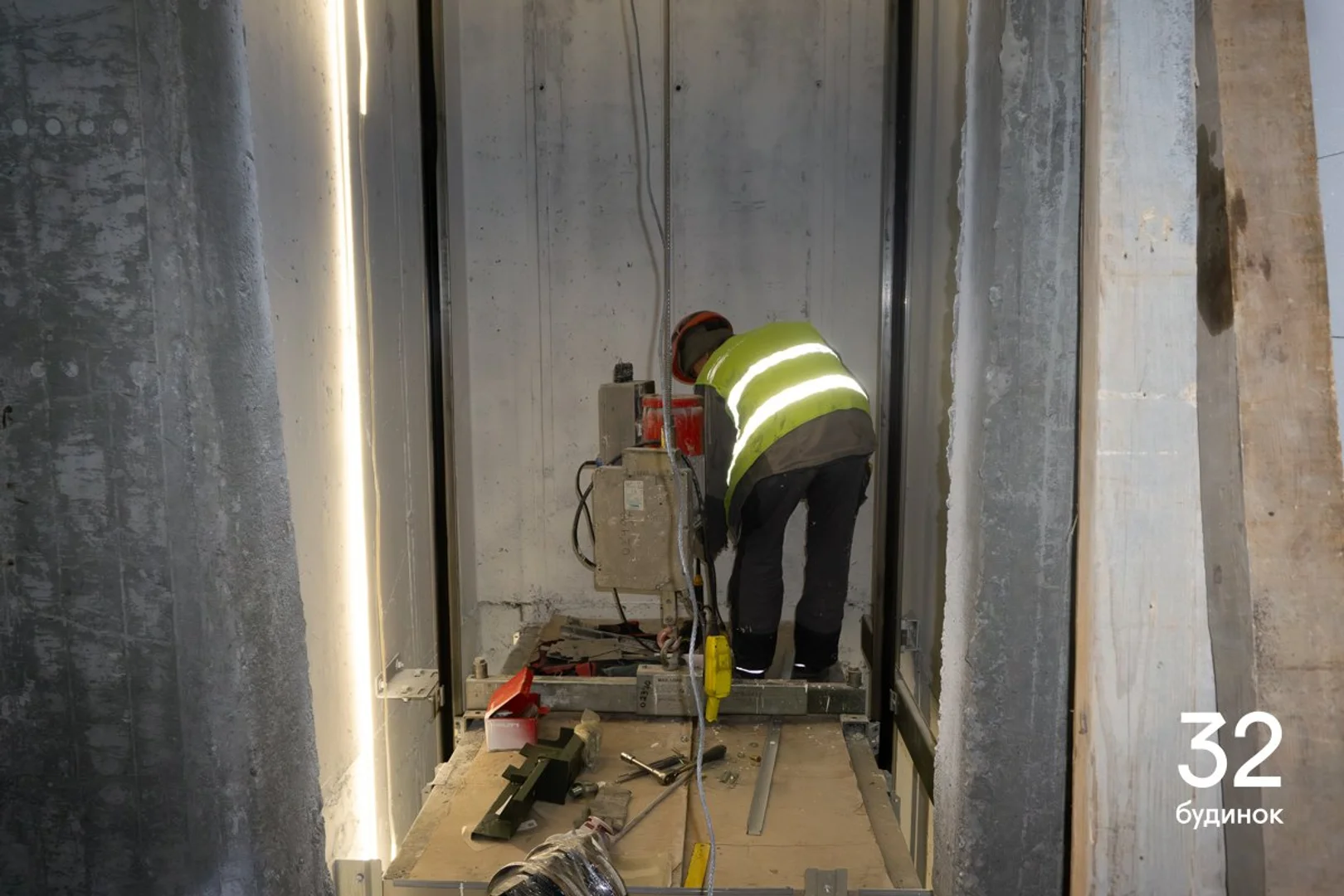

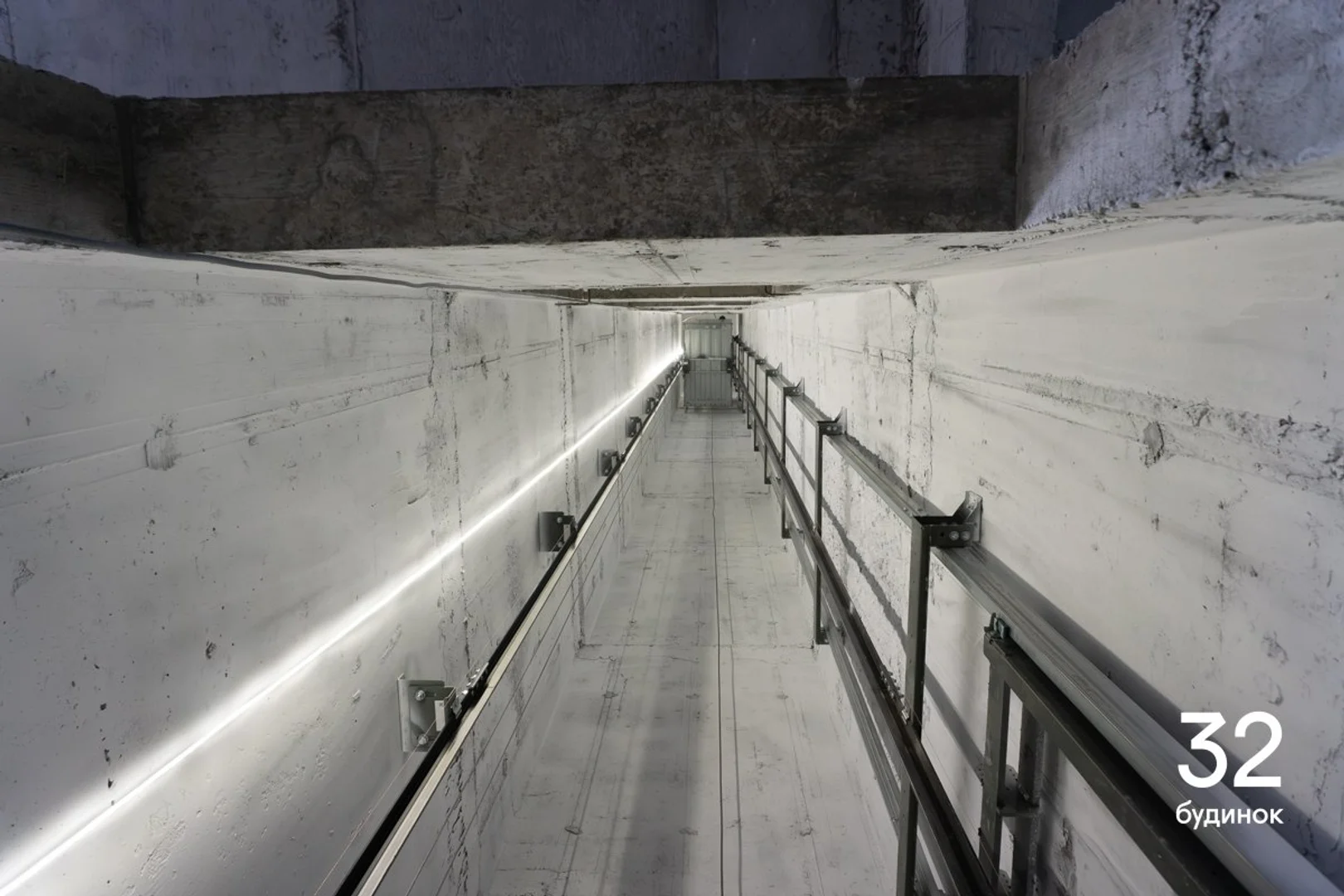

- Розпочали встановлення ліфту.
- Розпочали монтаж блискавкозахисту.
- Змонтували дощову каналізацію.
- Розпочали влаштування даху.

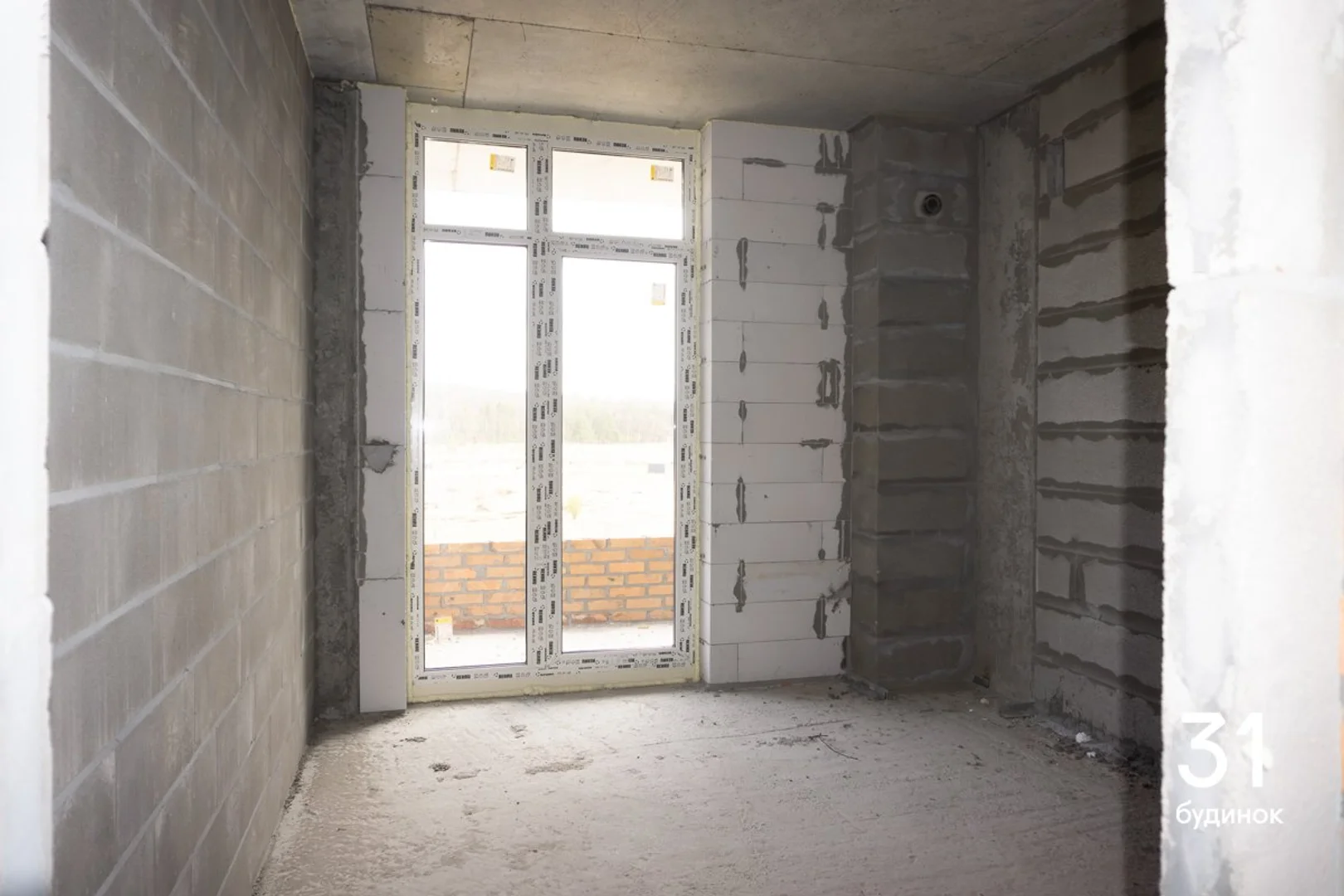

- Розпочали встановлення вікон.
- Розпочали фасадні роботи.

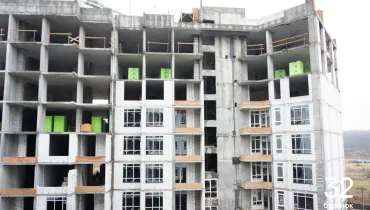

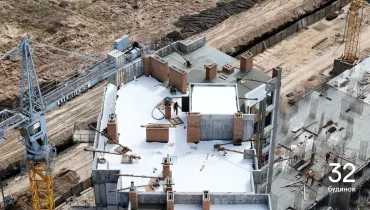

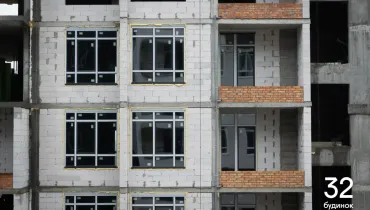

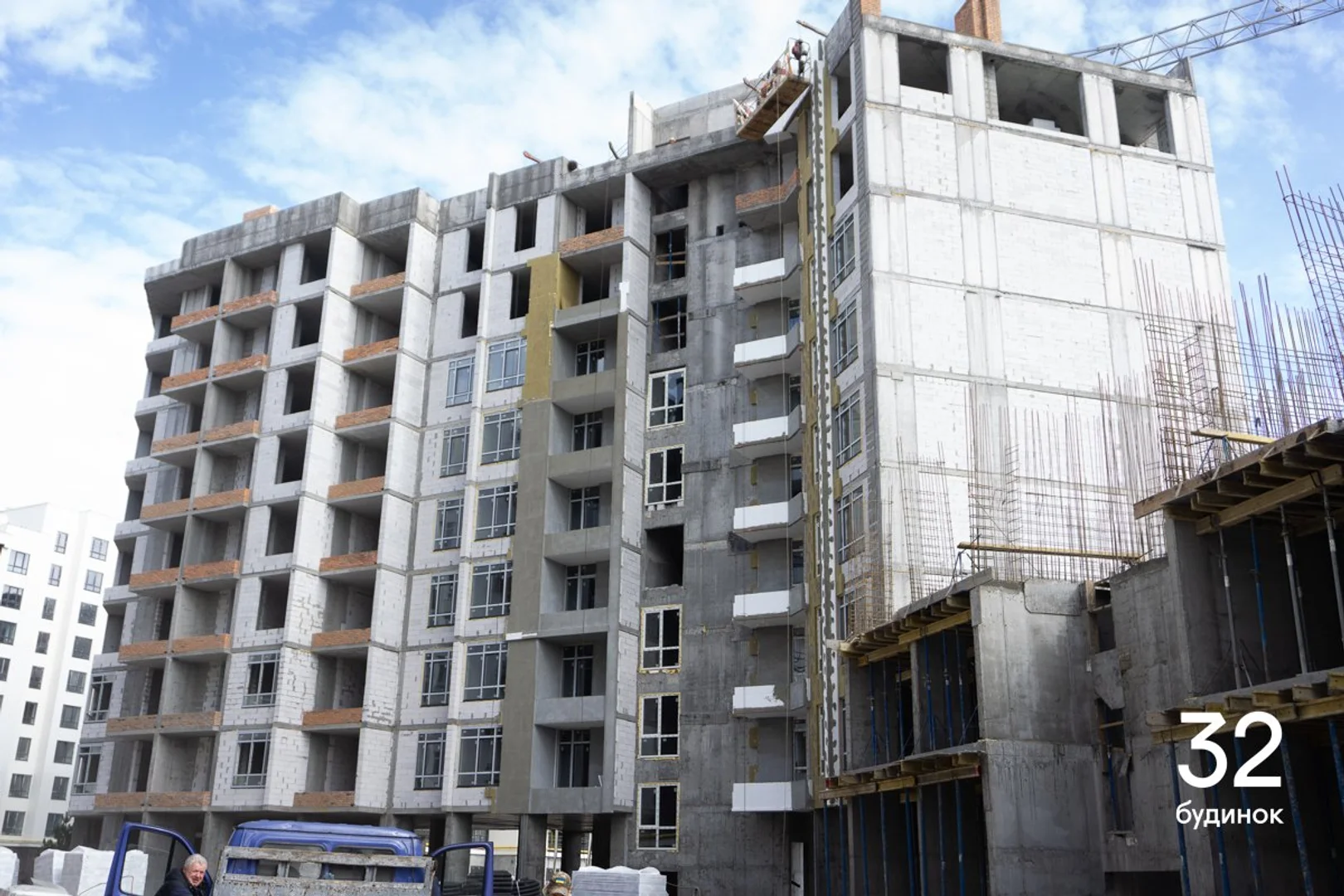

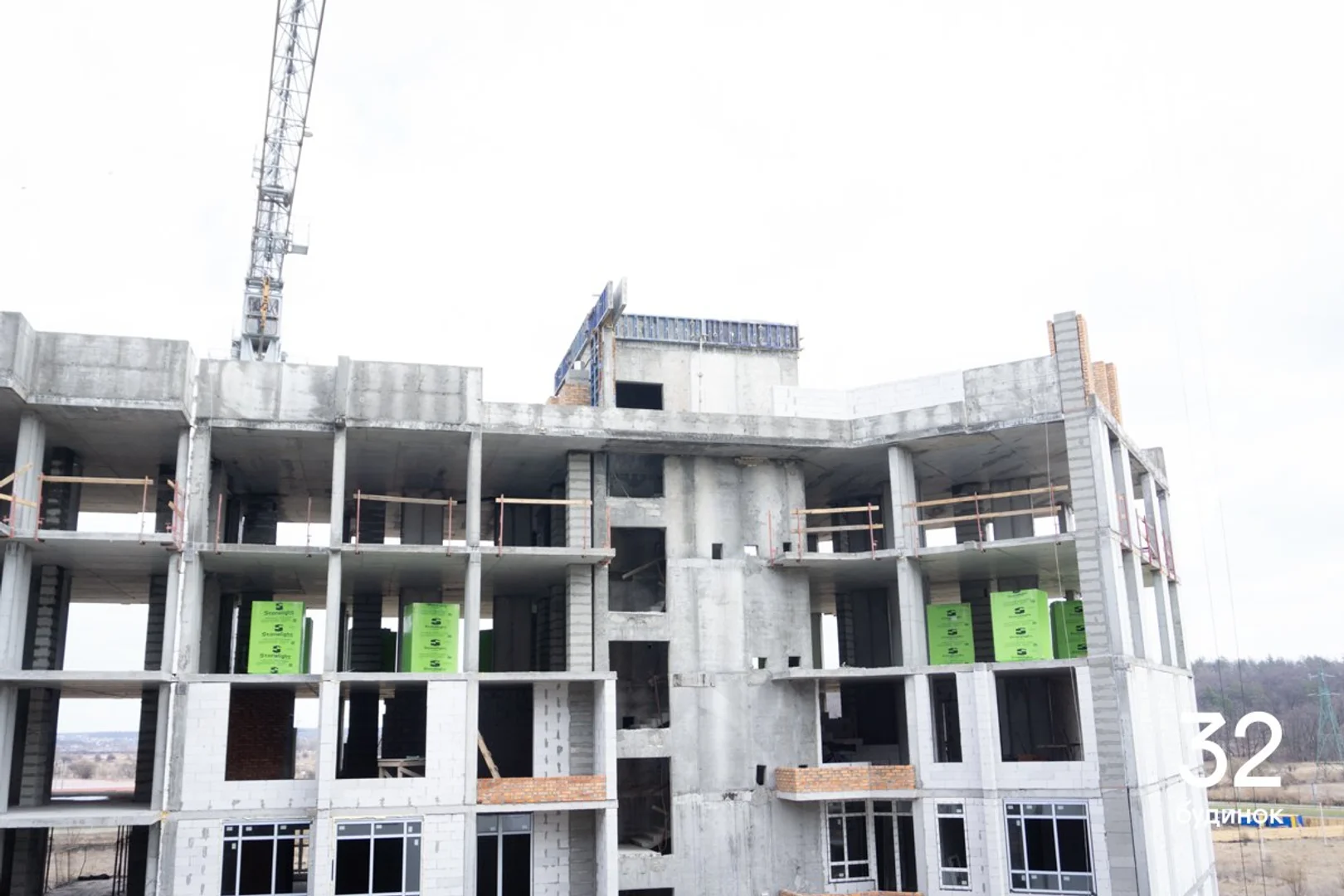

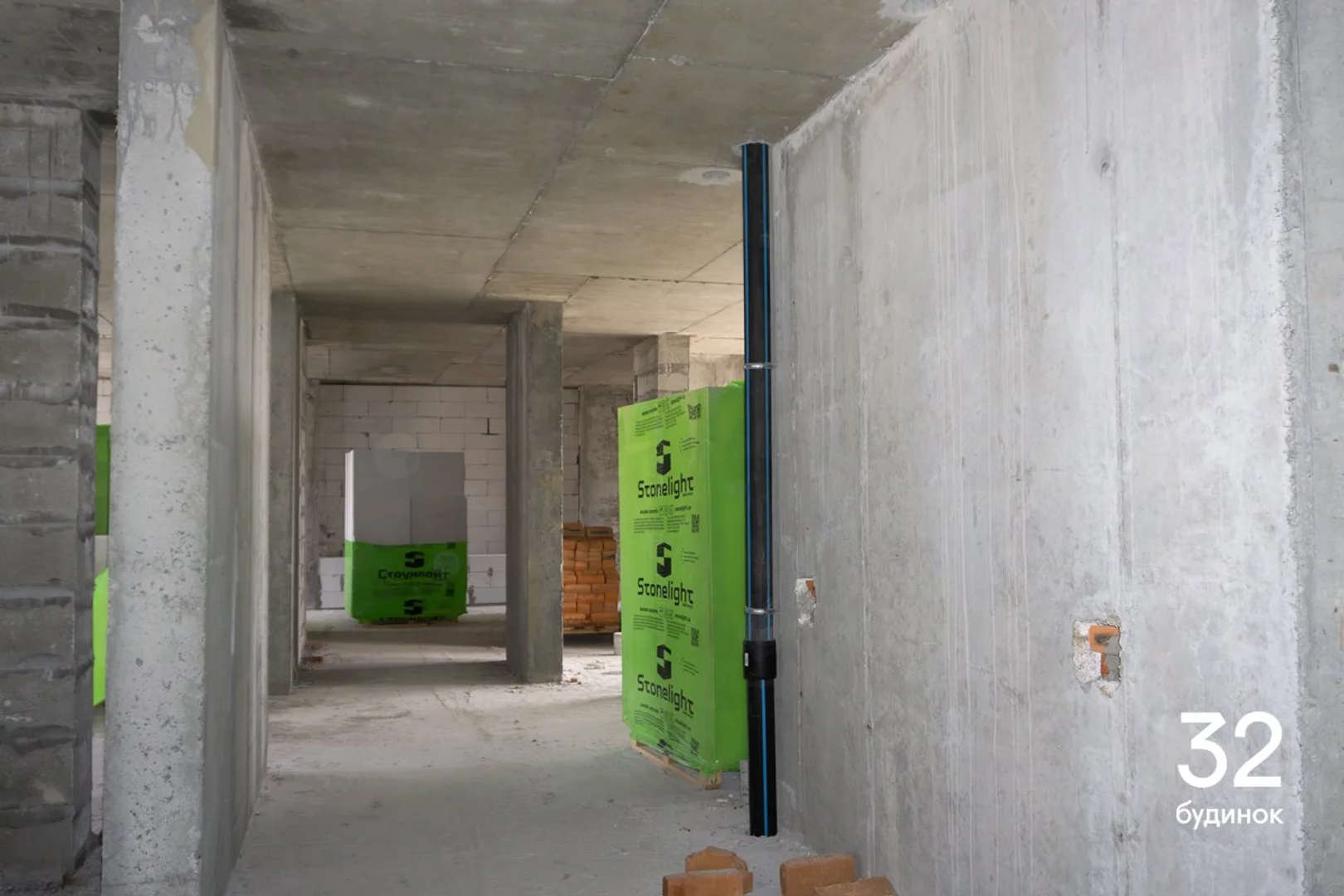

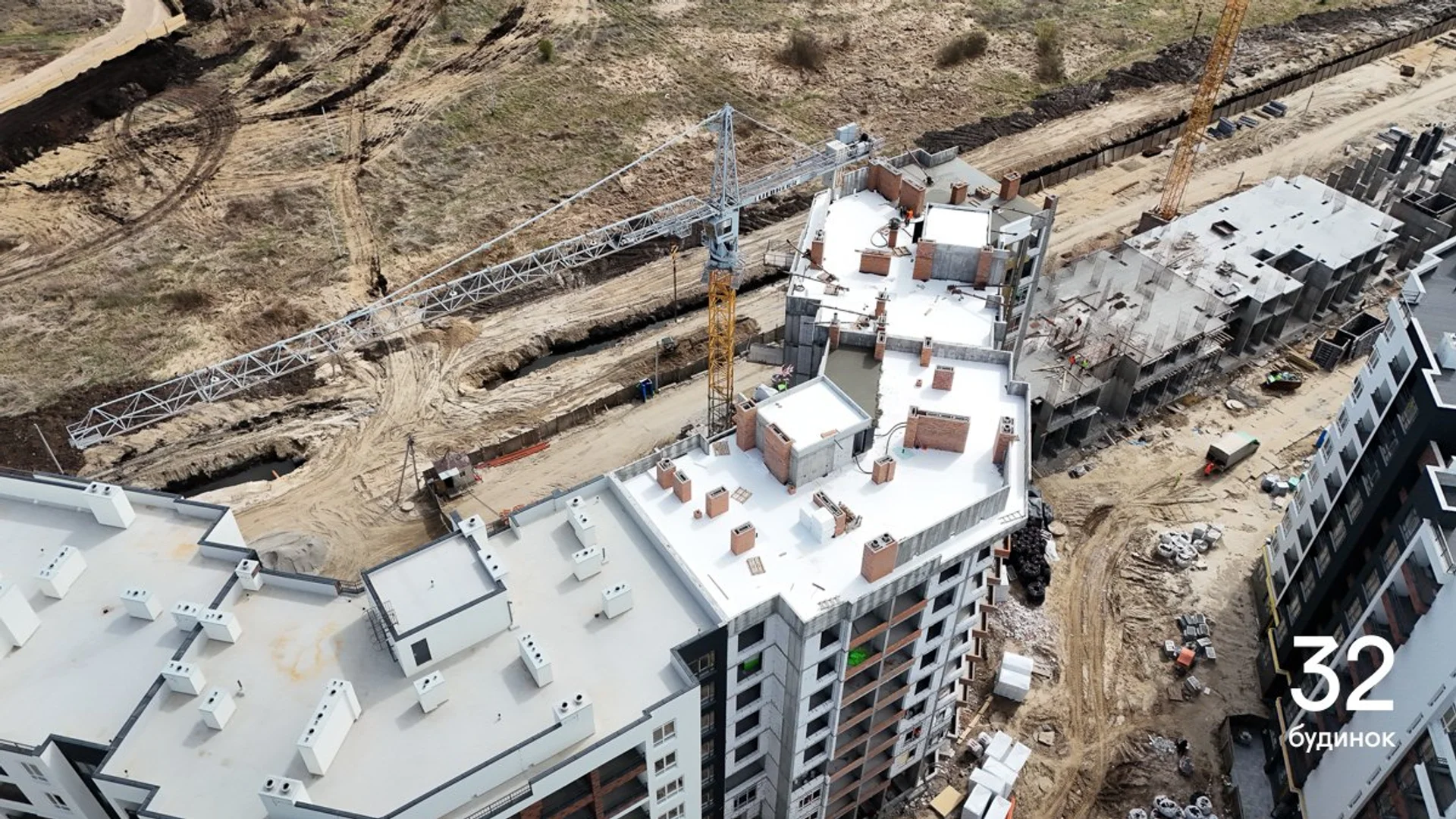

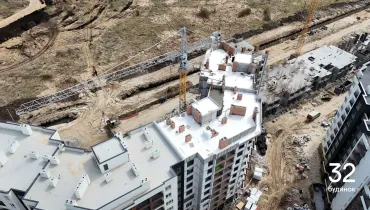

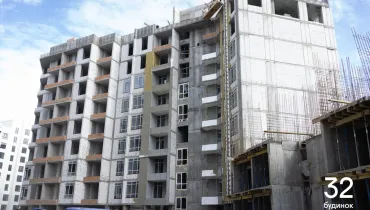

У 32 будинку:
- Завершили монолітні роботи.
- Завершили монтаж вентиляційних каналів та димоходів.

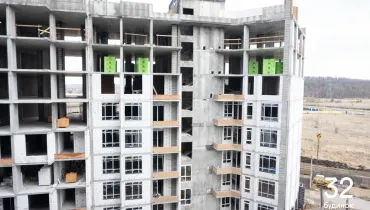

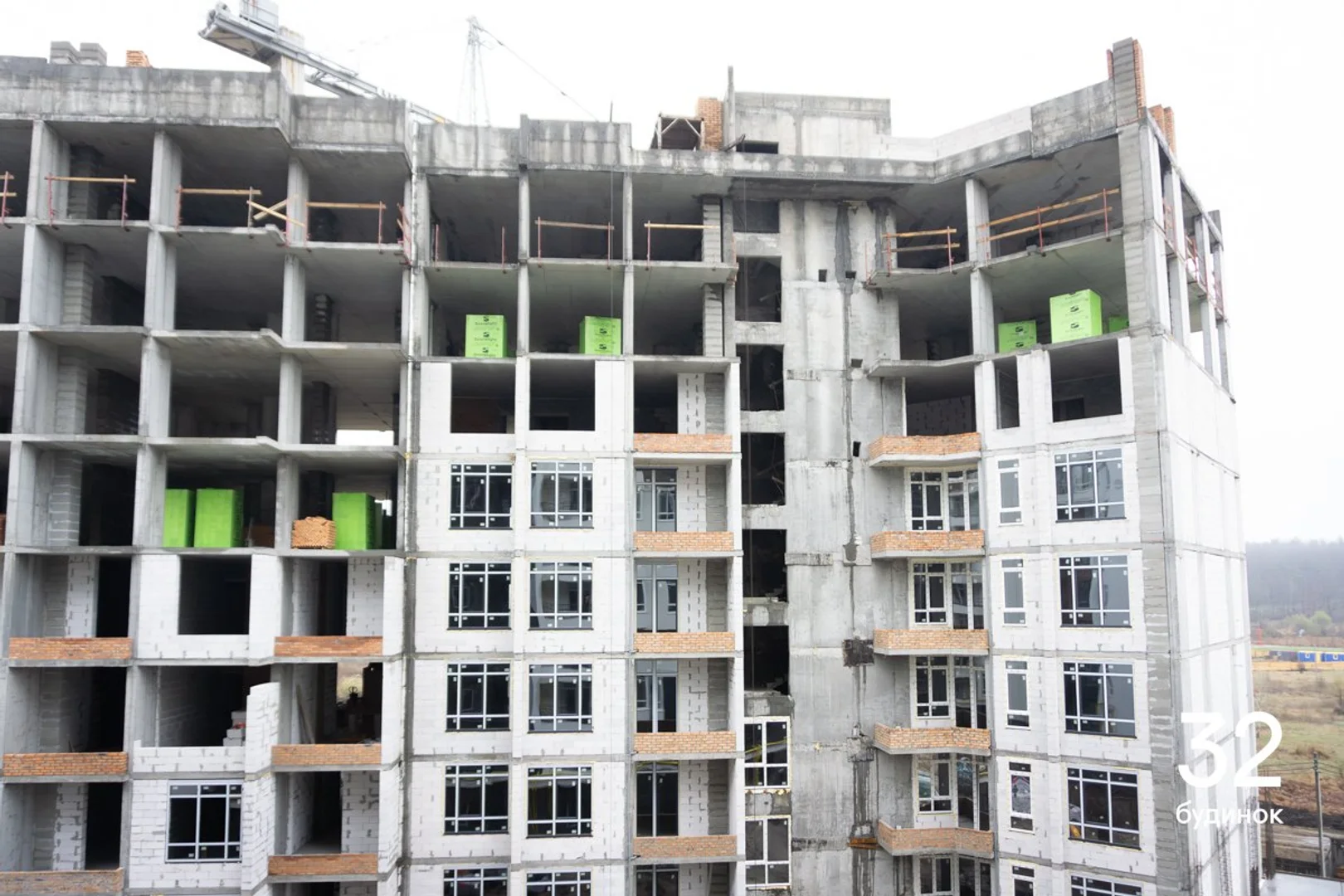

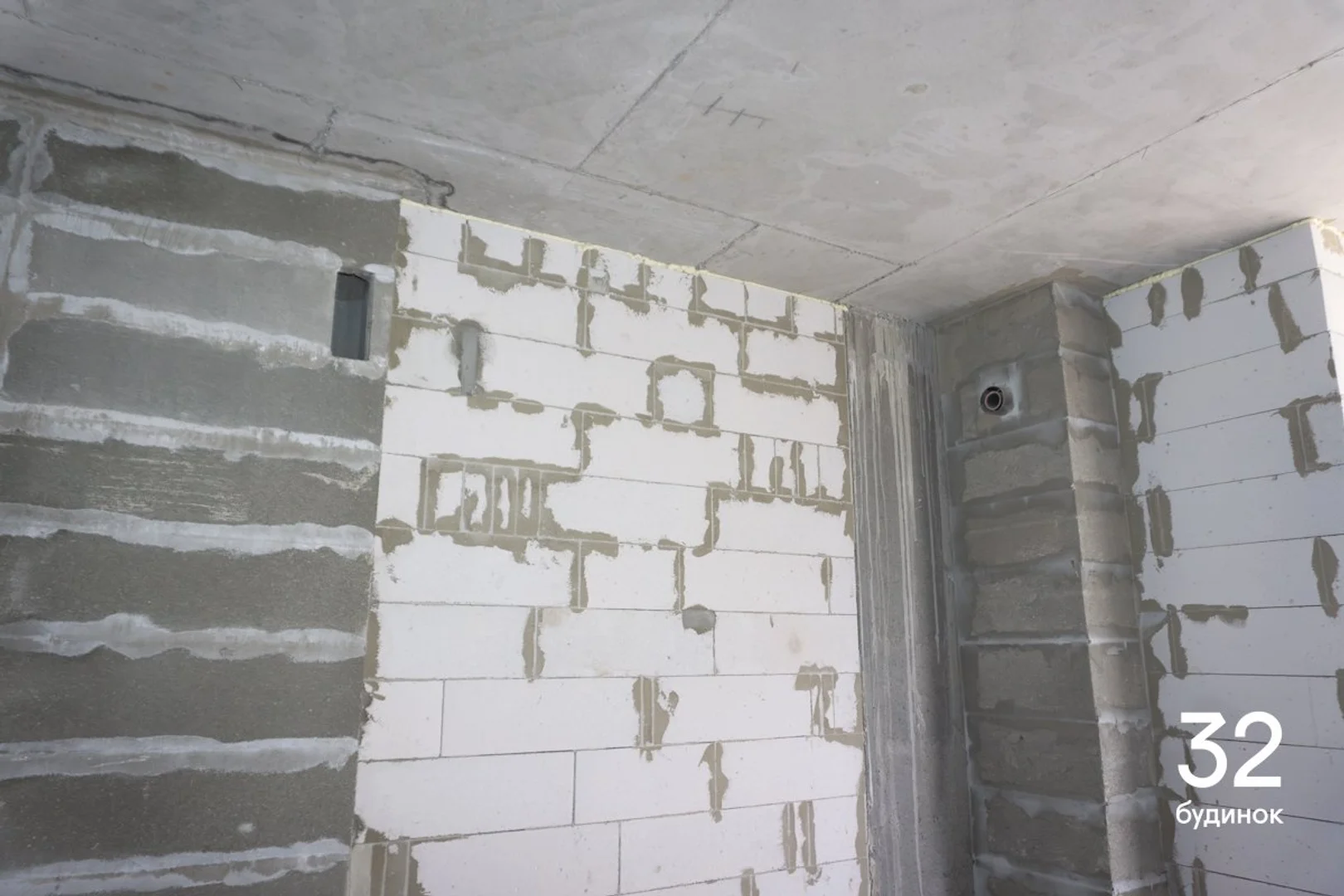

- Продовжуємо мурування стін на 9-му поверсі.

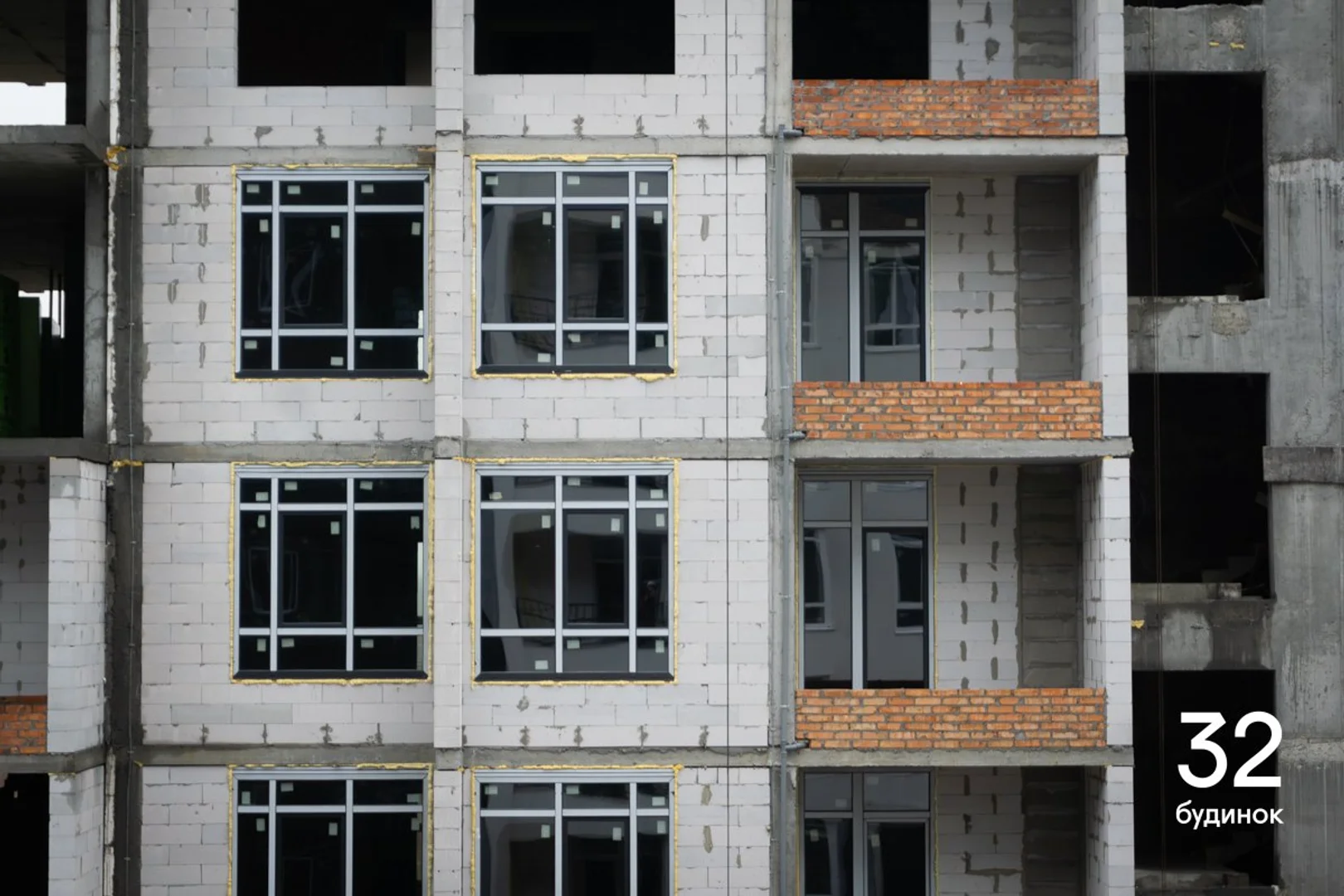

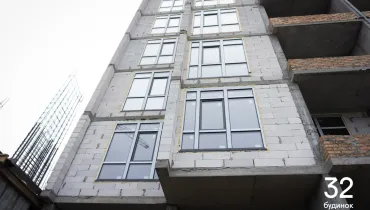

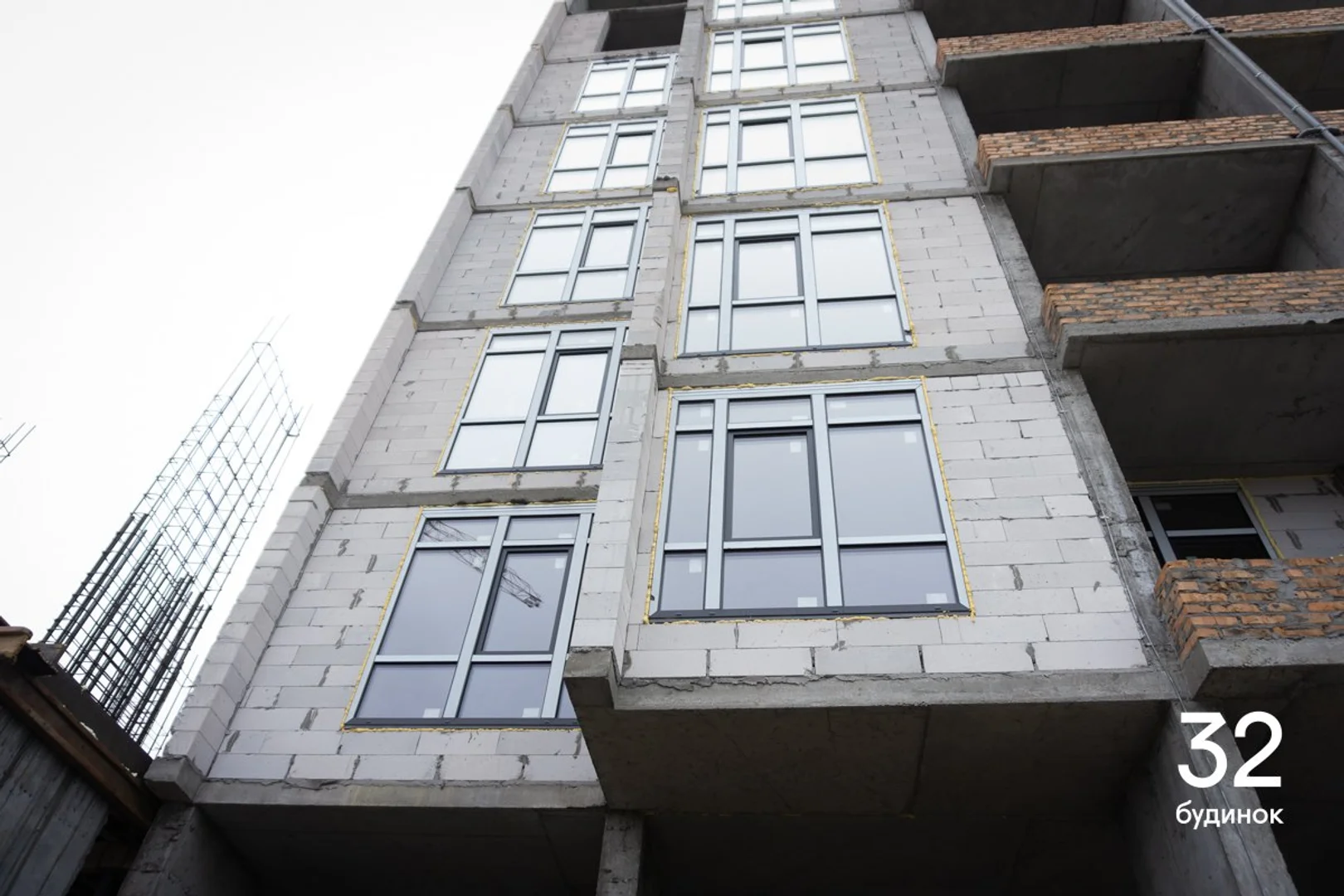

- Продовжуємо встановлення вікон на 7-му поверсі.
- Завершили монтаж водовідводу з лоджій.
- Розпочали фасадні роботи.
- Готуємось до встановлення ліфту.

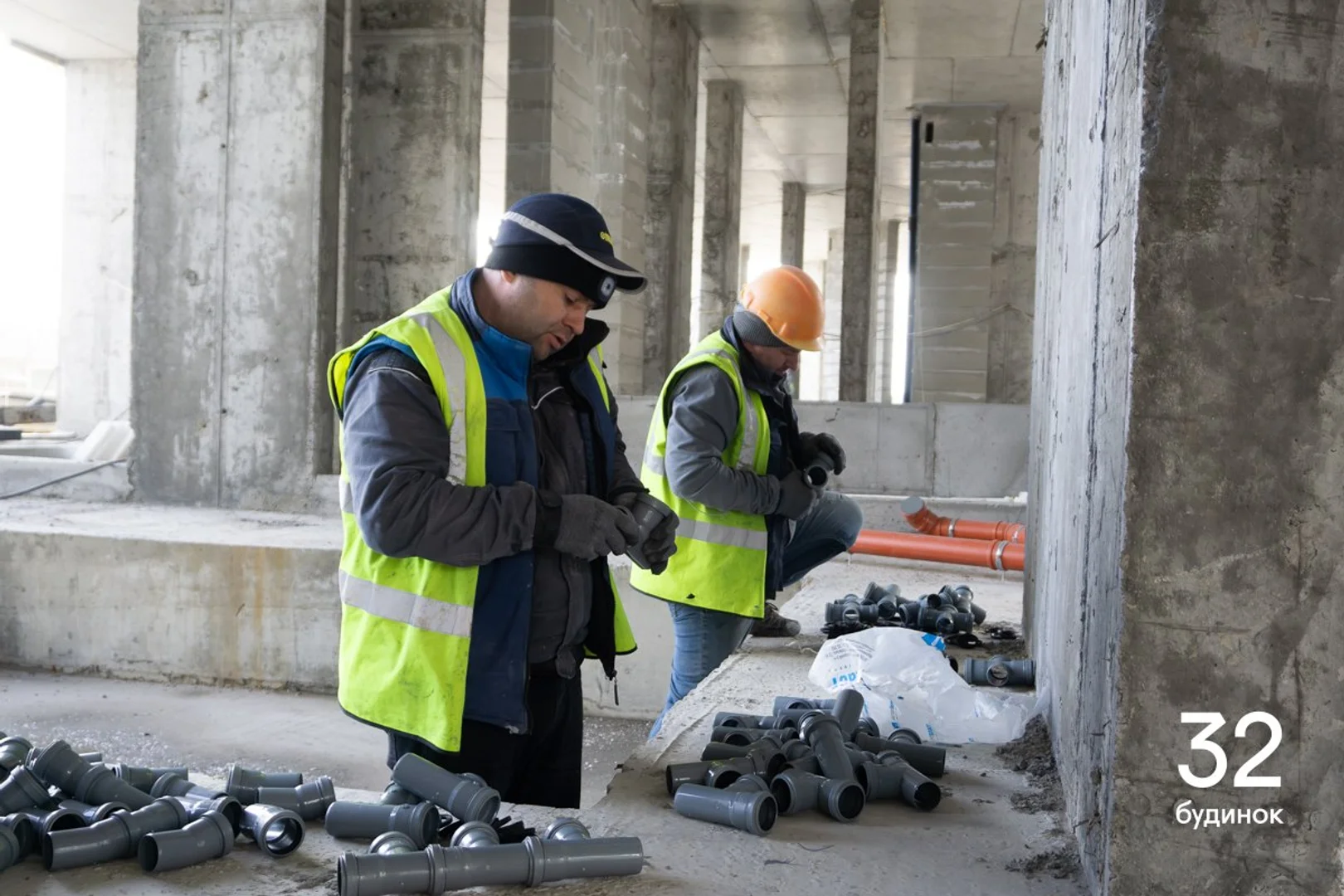

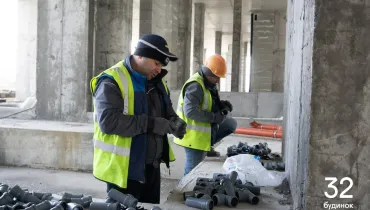

- Розпочали прокладання сантехнічних комунікацій на 1-му поверсі.
- Завершили монтаж блискавкозахисту.

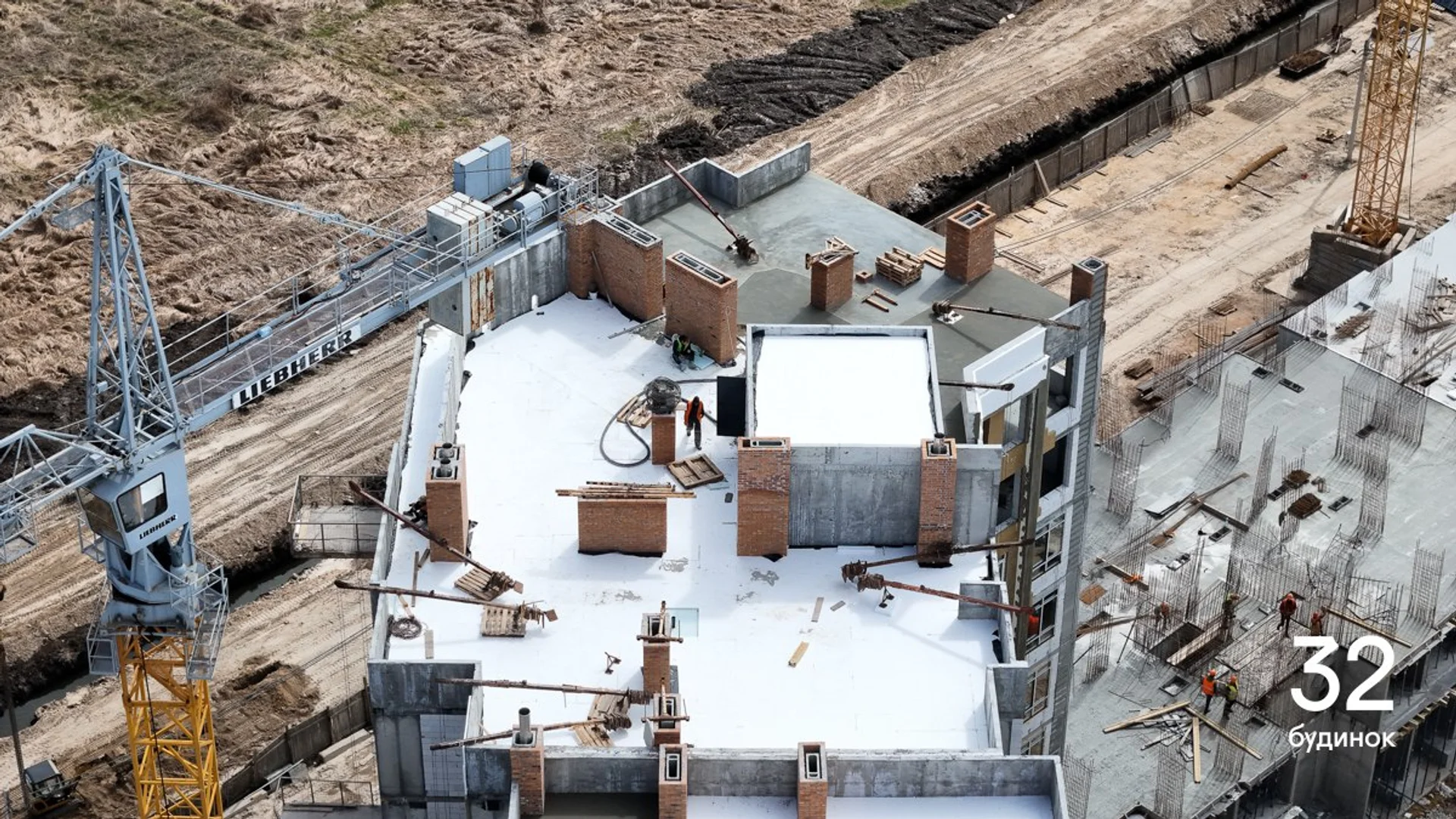

- Розпочали влаштування даху.

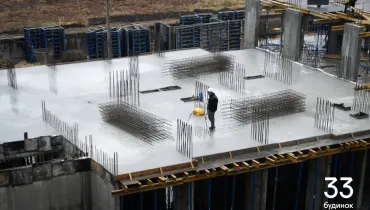

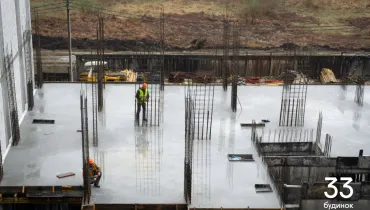

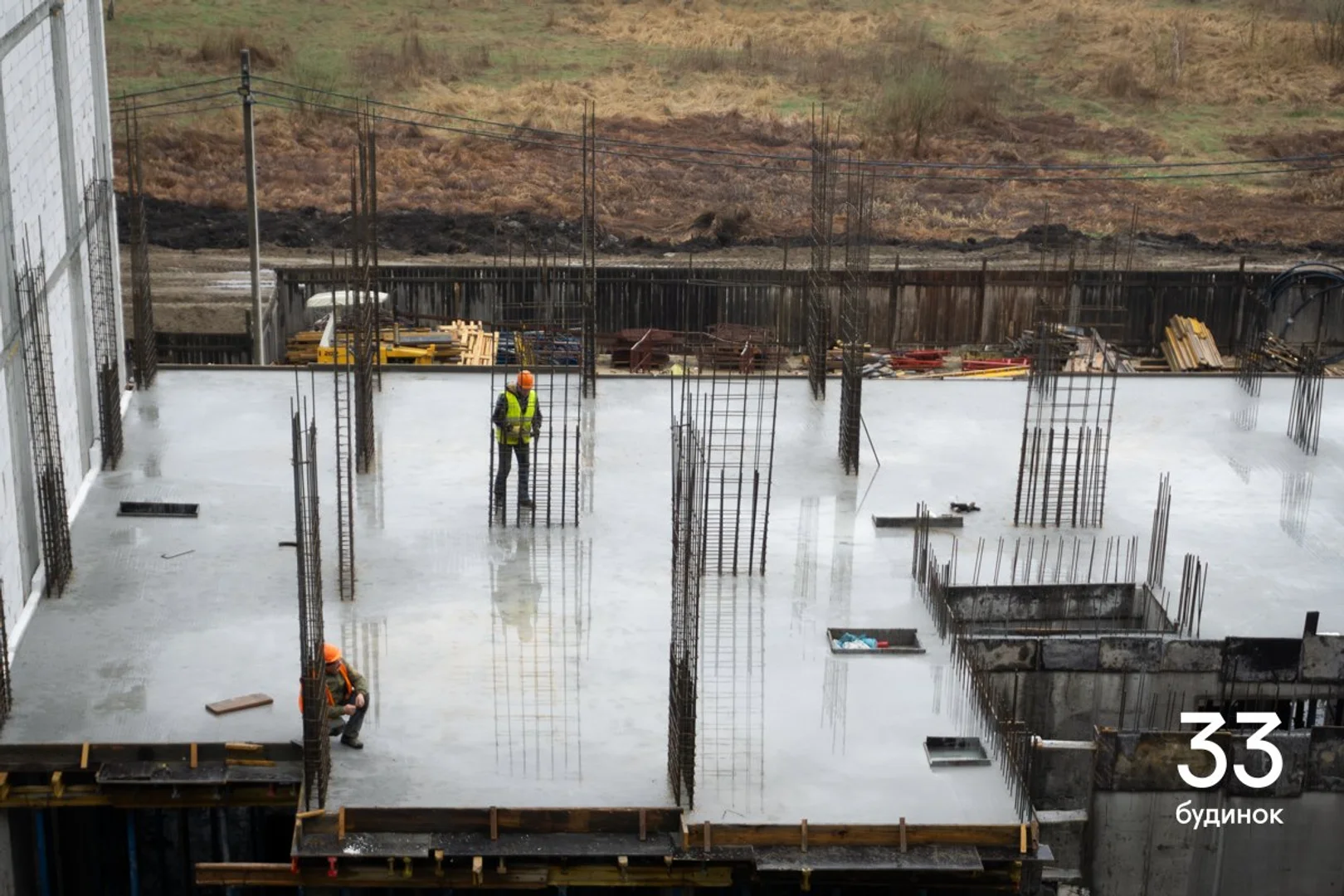

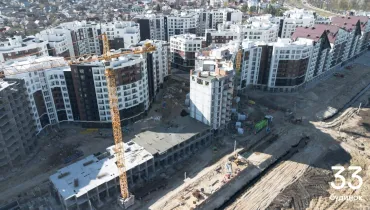

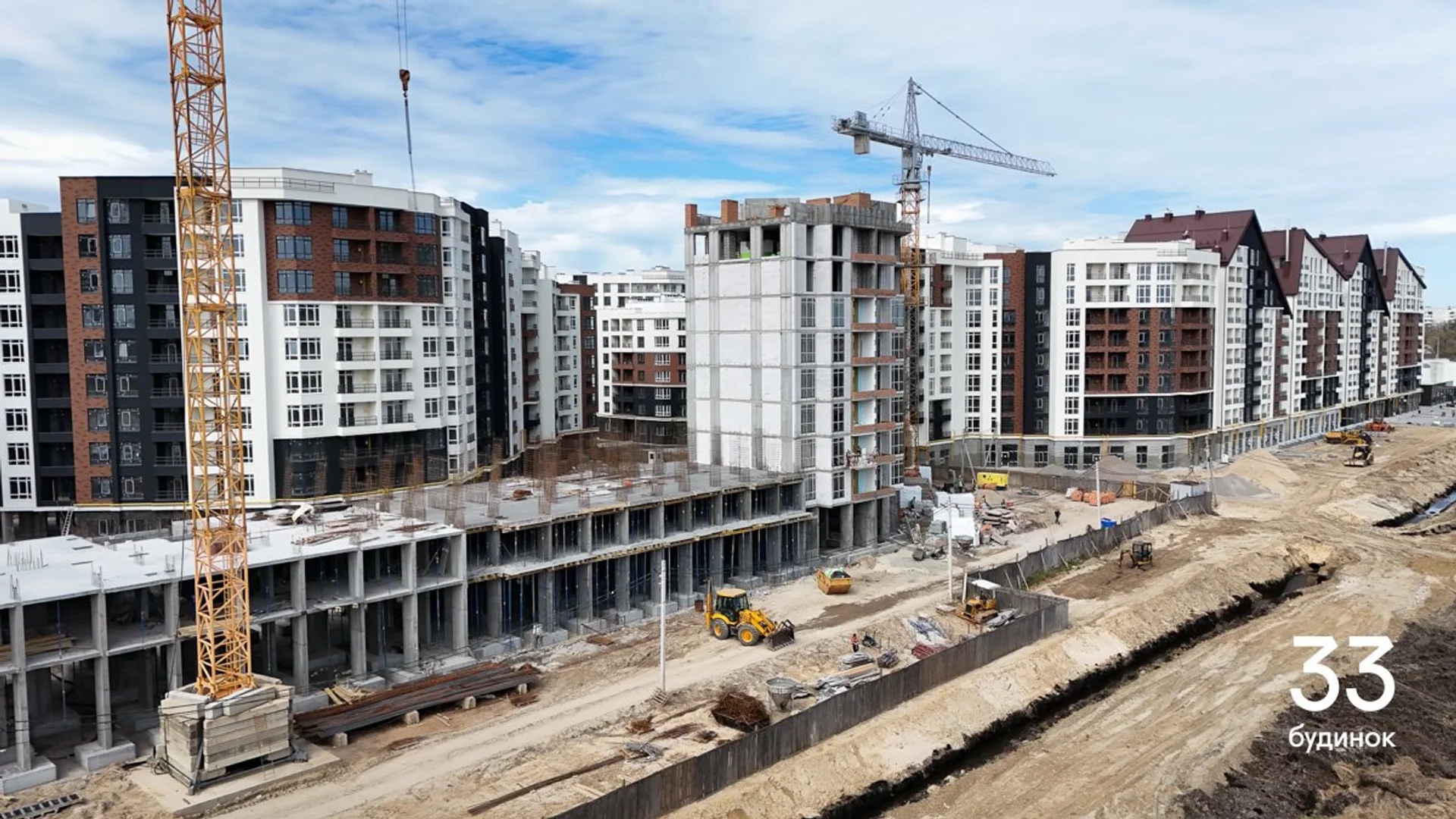

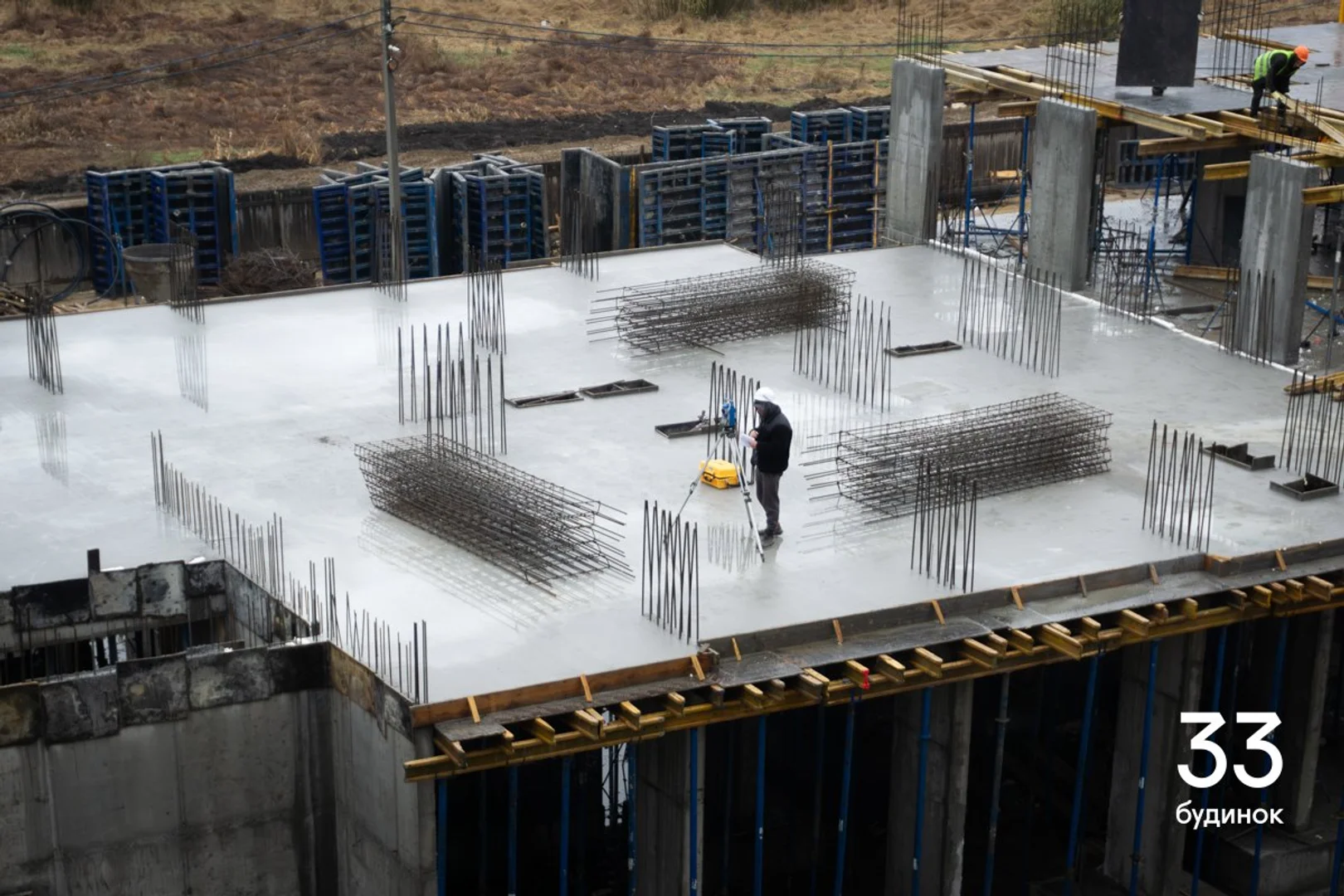

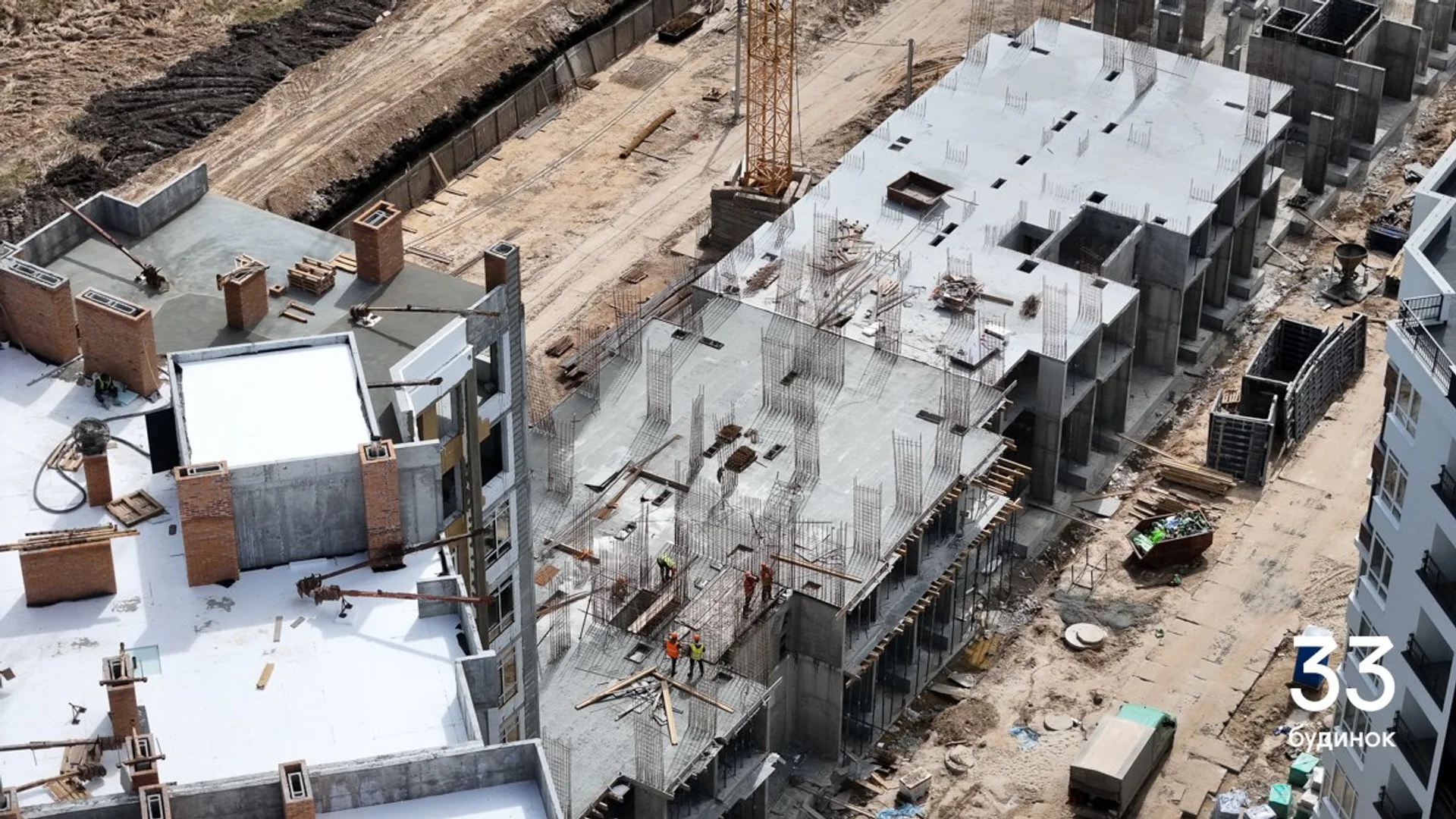

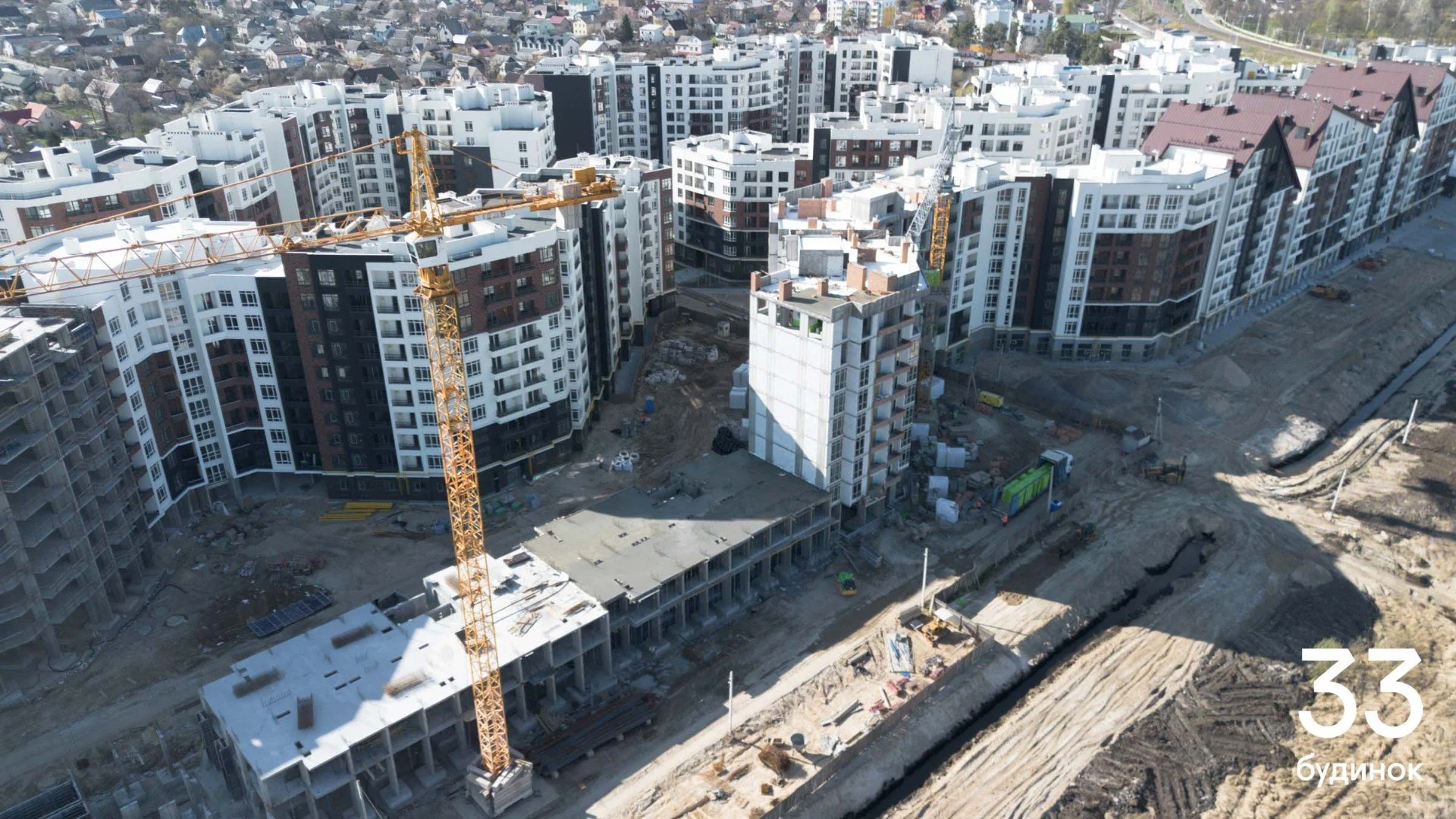

У 33 будинку тривають монолітні роботи: заливаємо плиту перекриття 2-го поверху.
У 34 будинку тривають монолітні роботи: заливаємо плиту перекриття 2-го поверху.

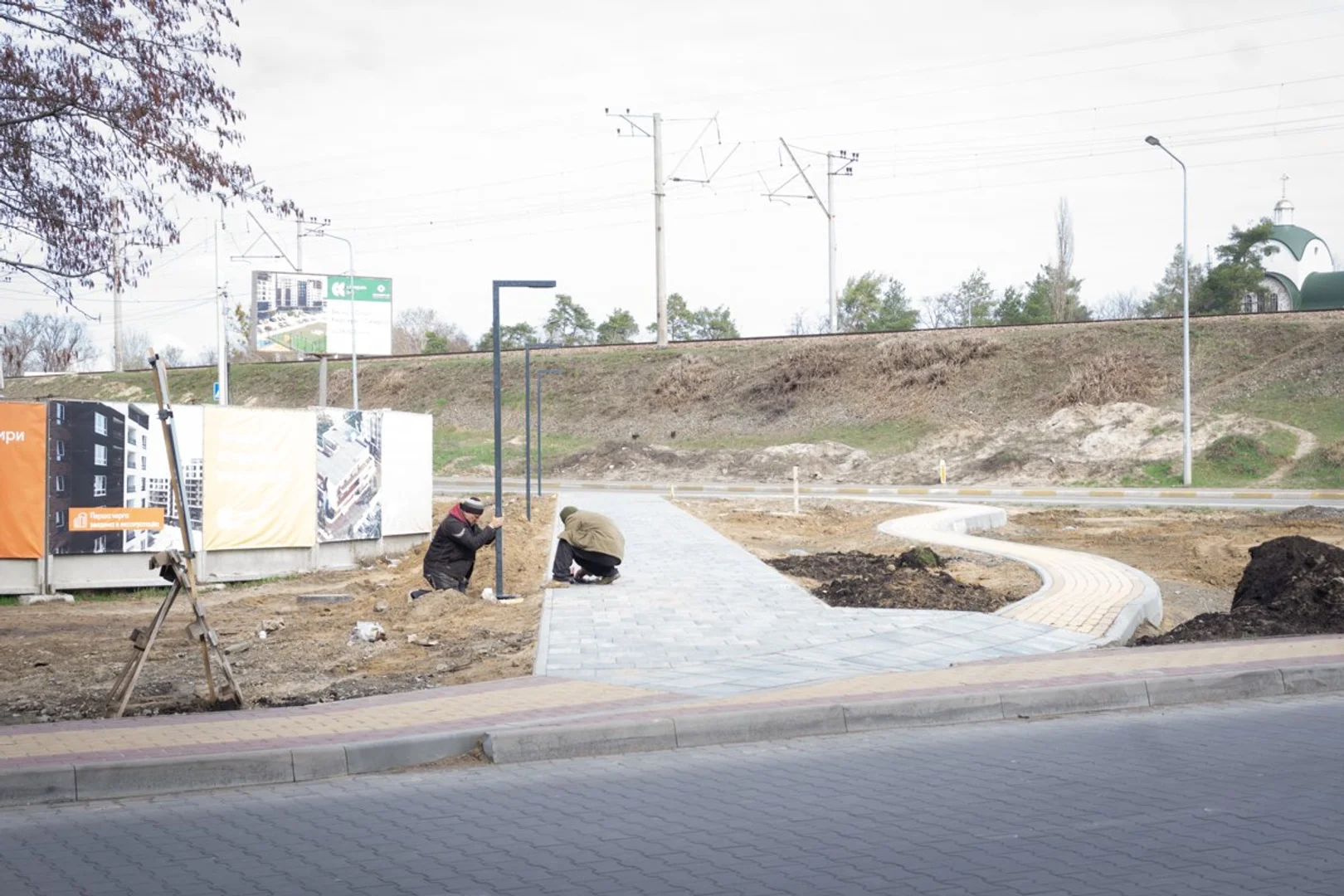

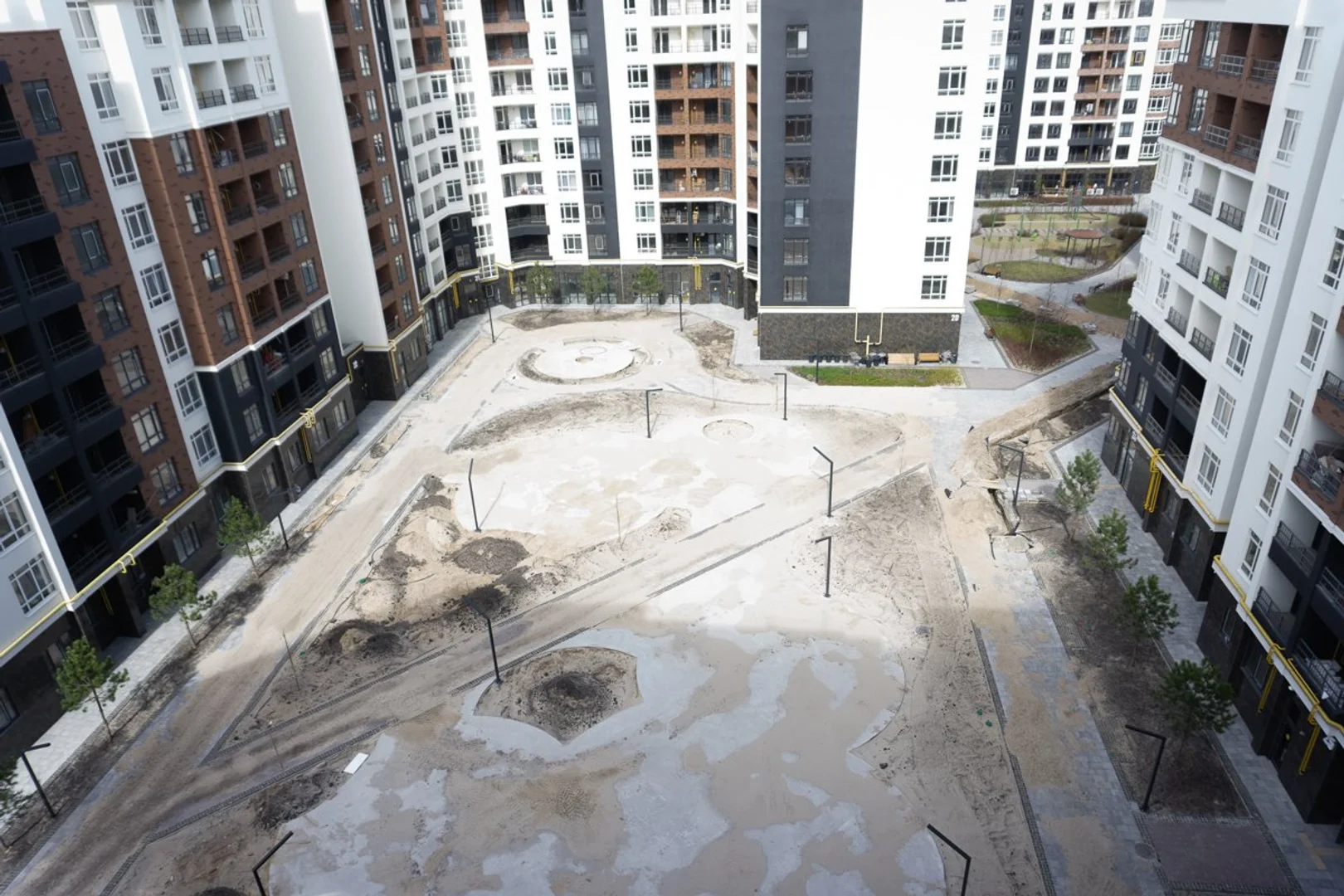

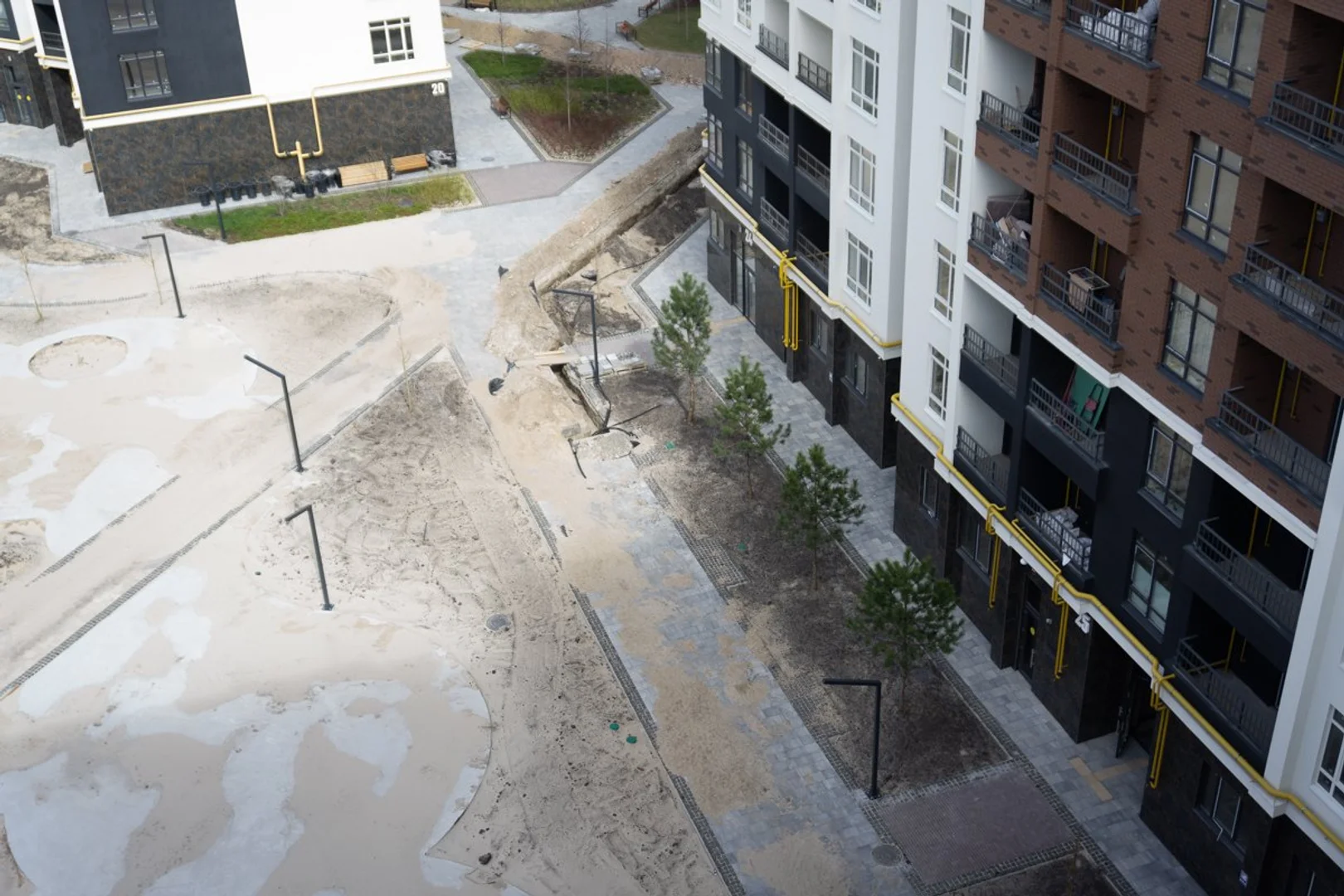

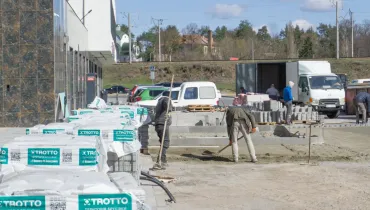

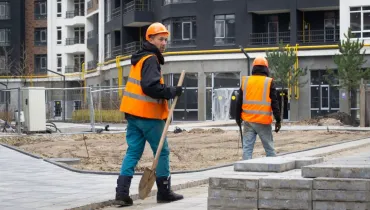

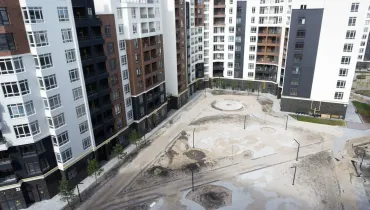

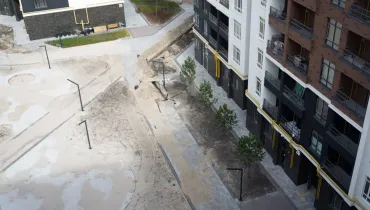

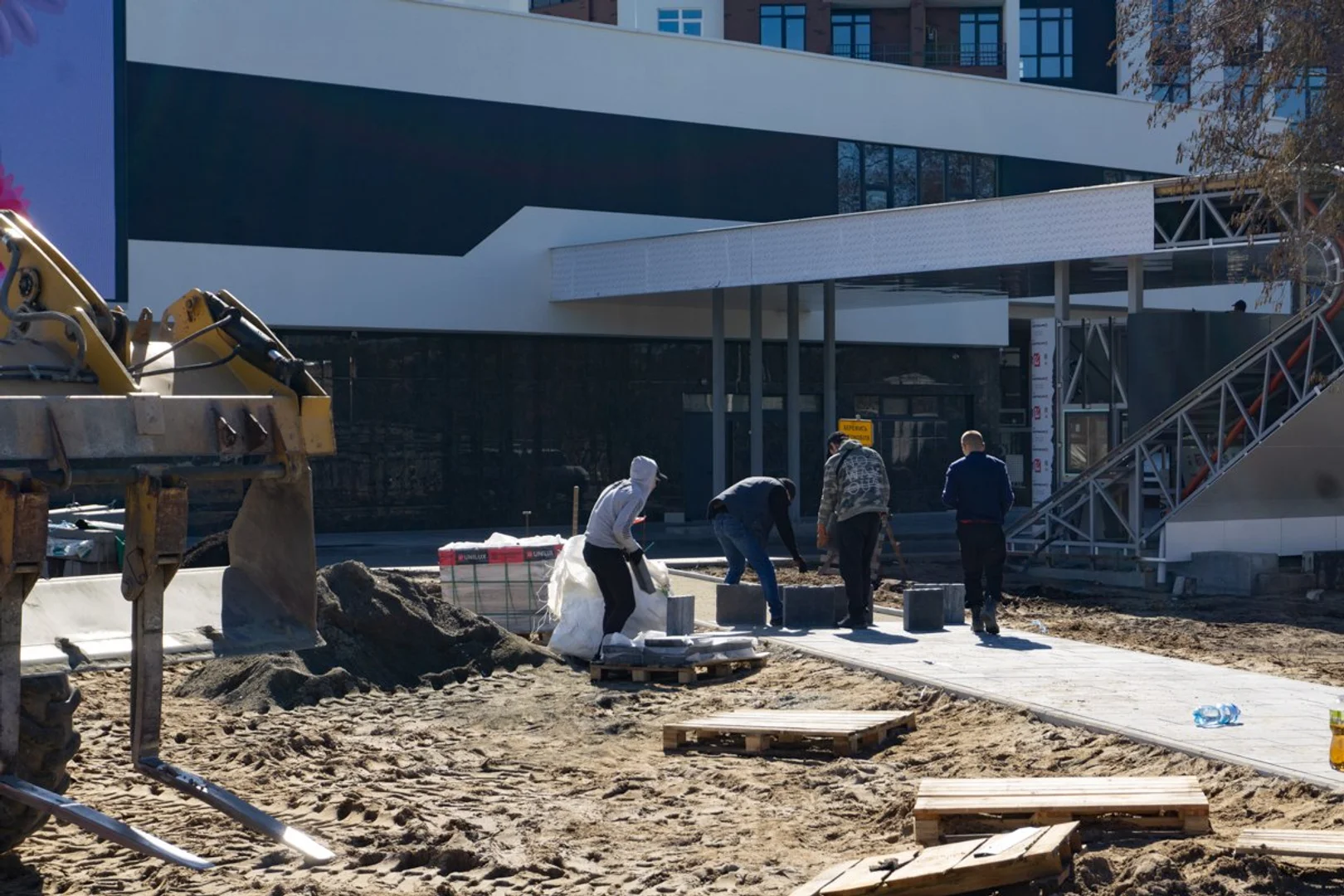

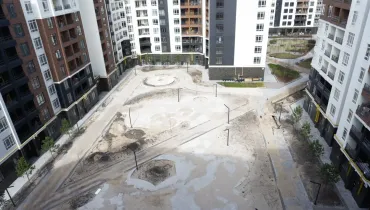

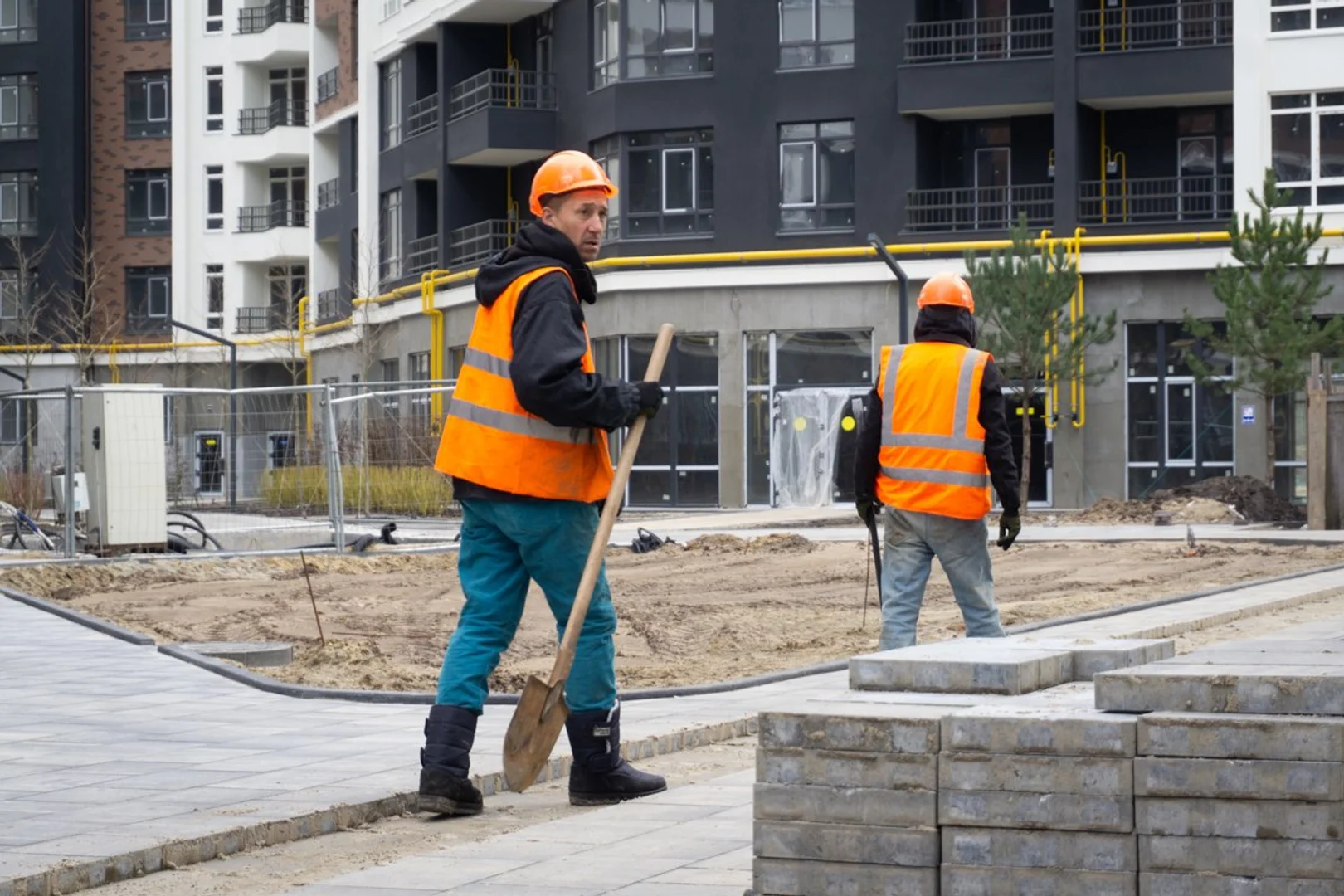

Влаштовуємо благоустрій:

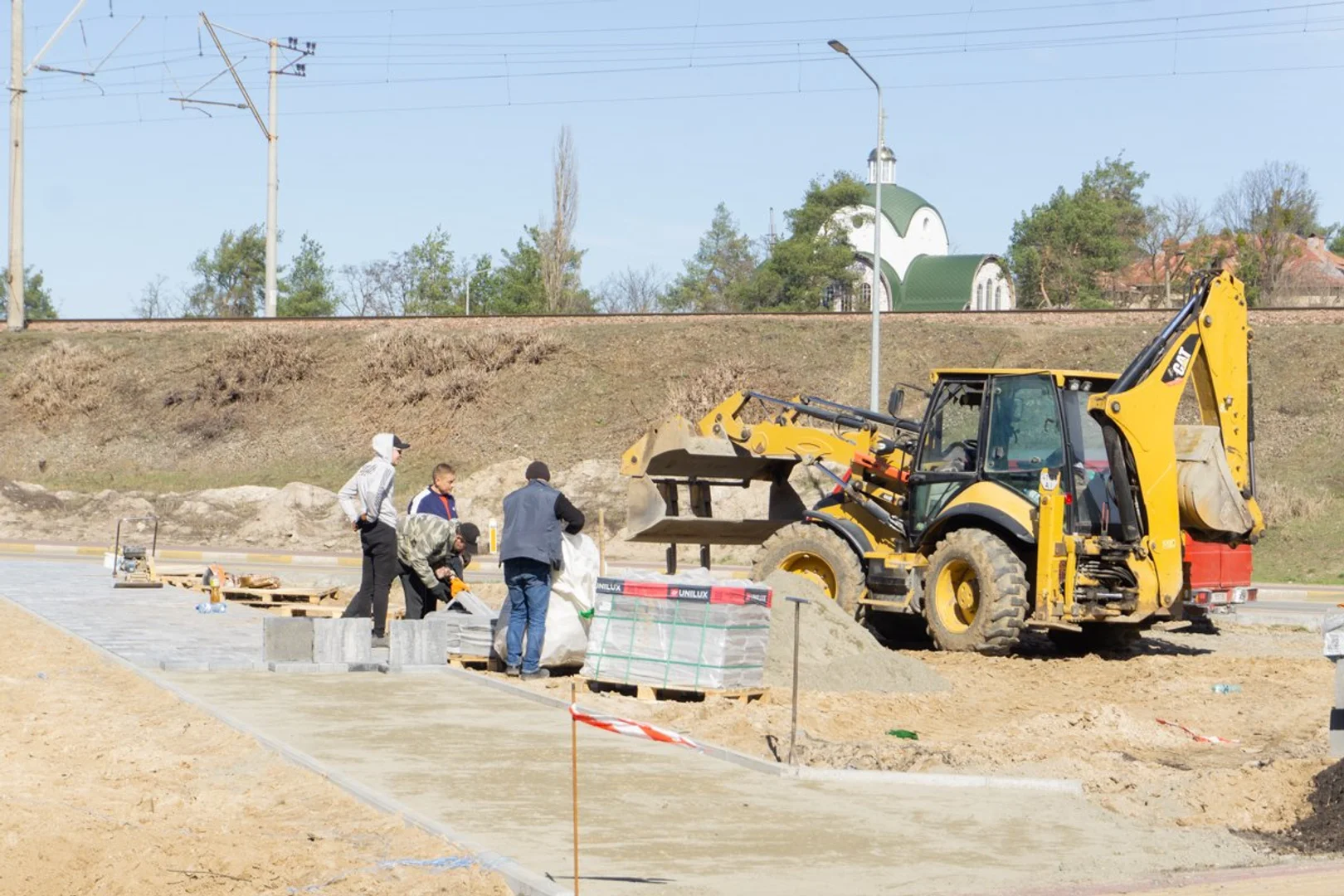

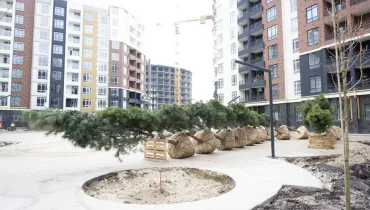

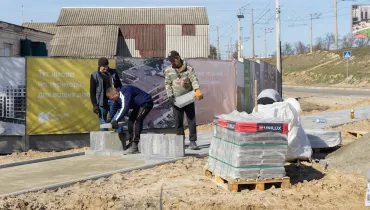

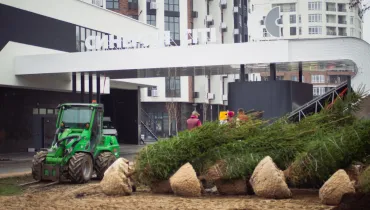

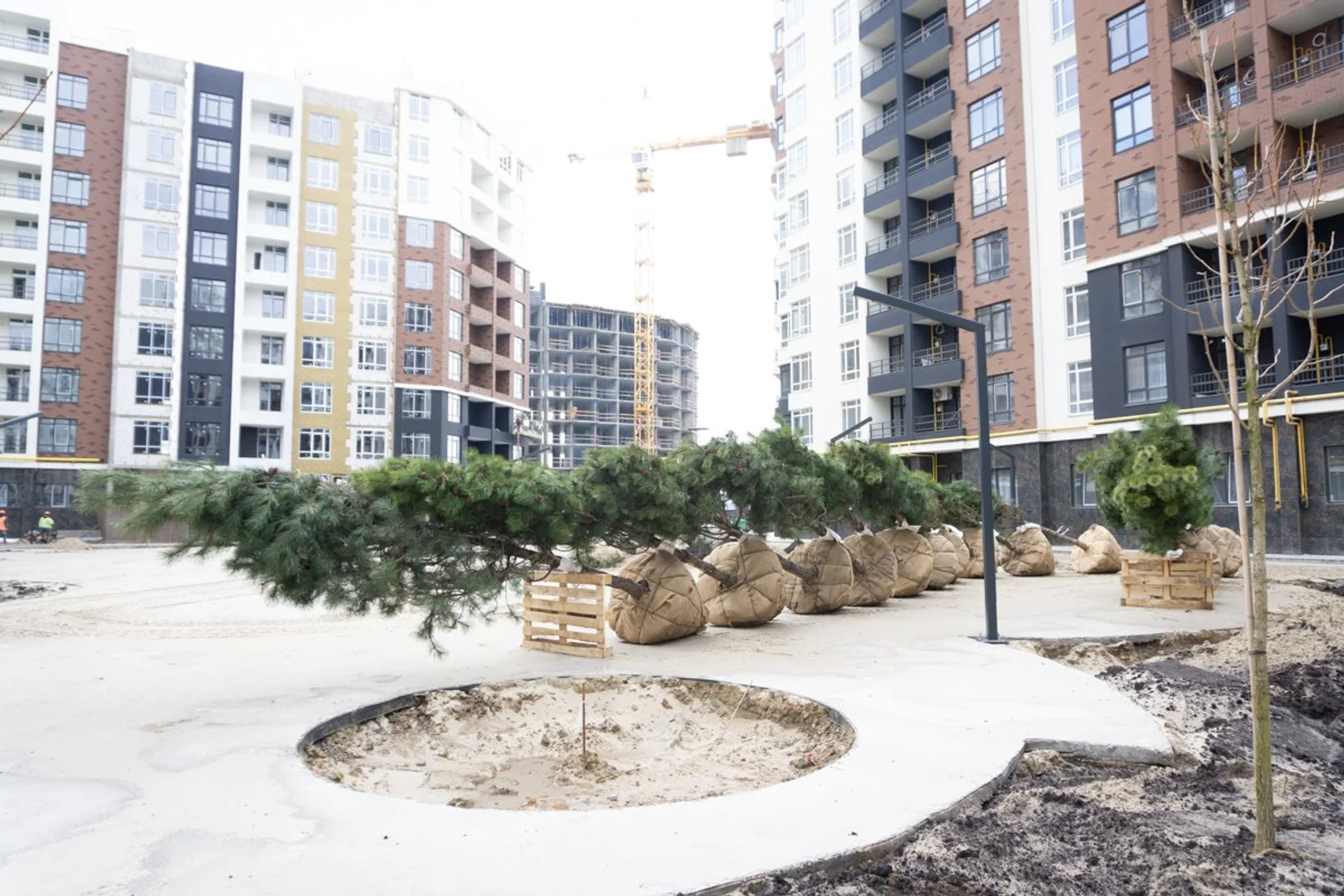

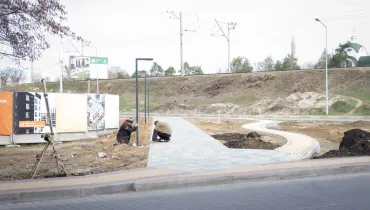

- Почали висадження дерев у двір-саду між 5 і 6 чергою будинків.

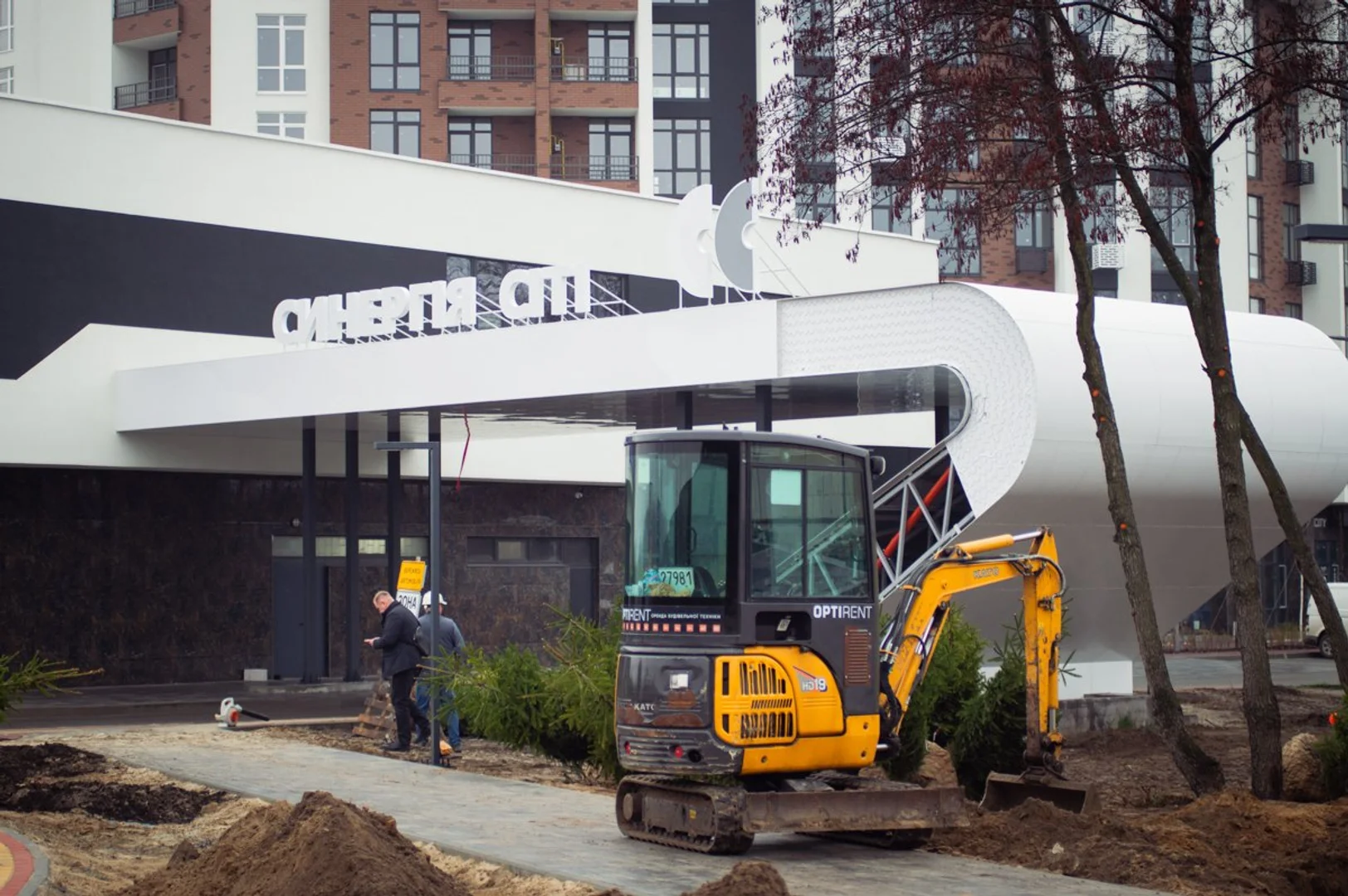

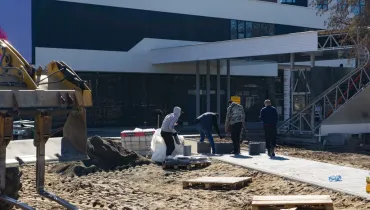

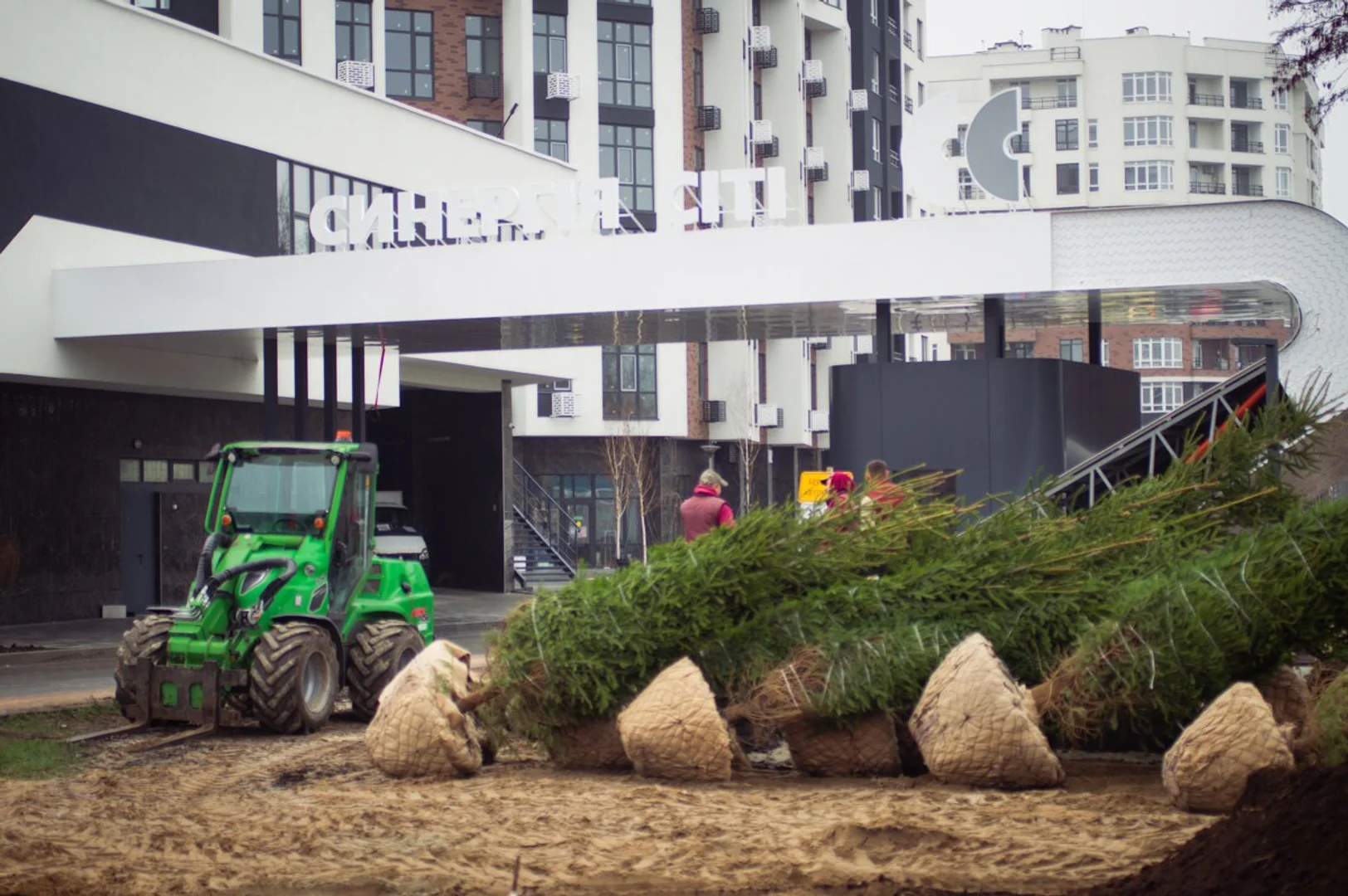

- У welcome-зоні завершили вкладання бруківки, висадили дерева, встановили ліхтарі та завершили монтаж арки.

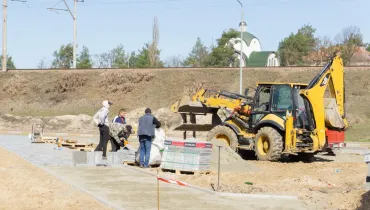

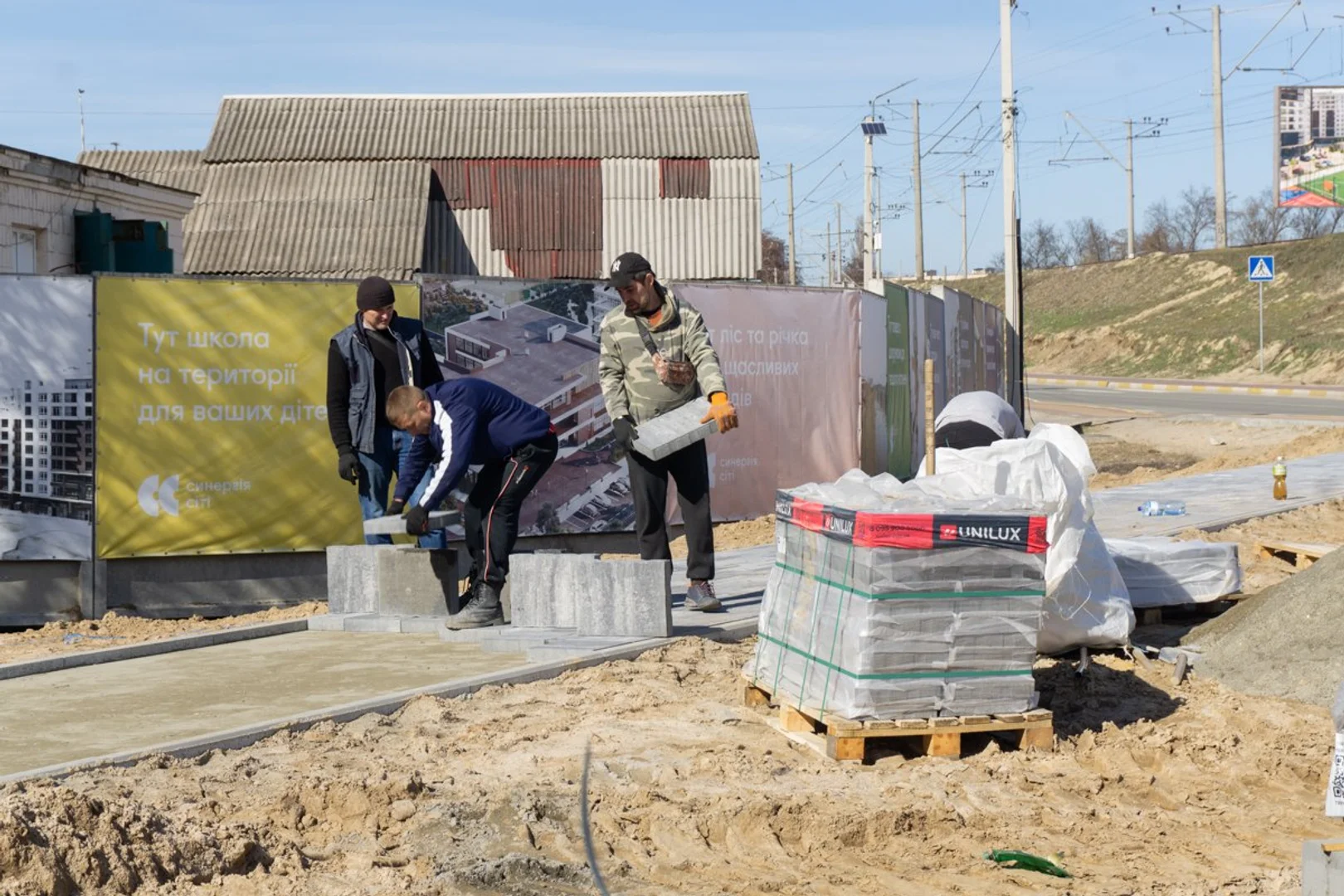

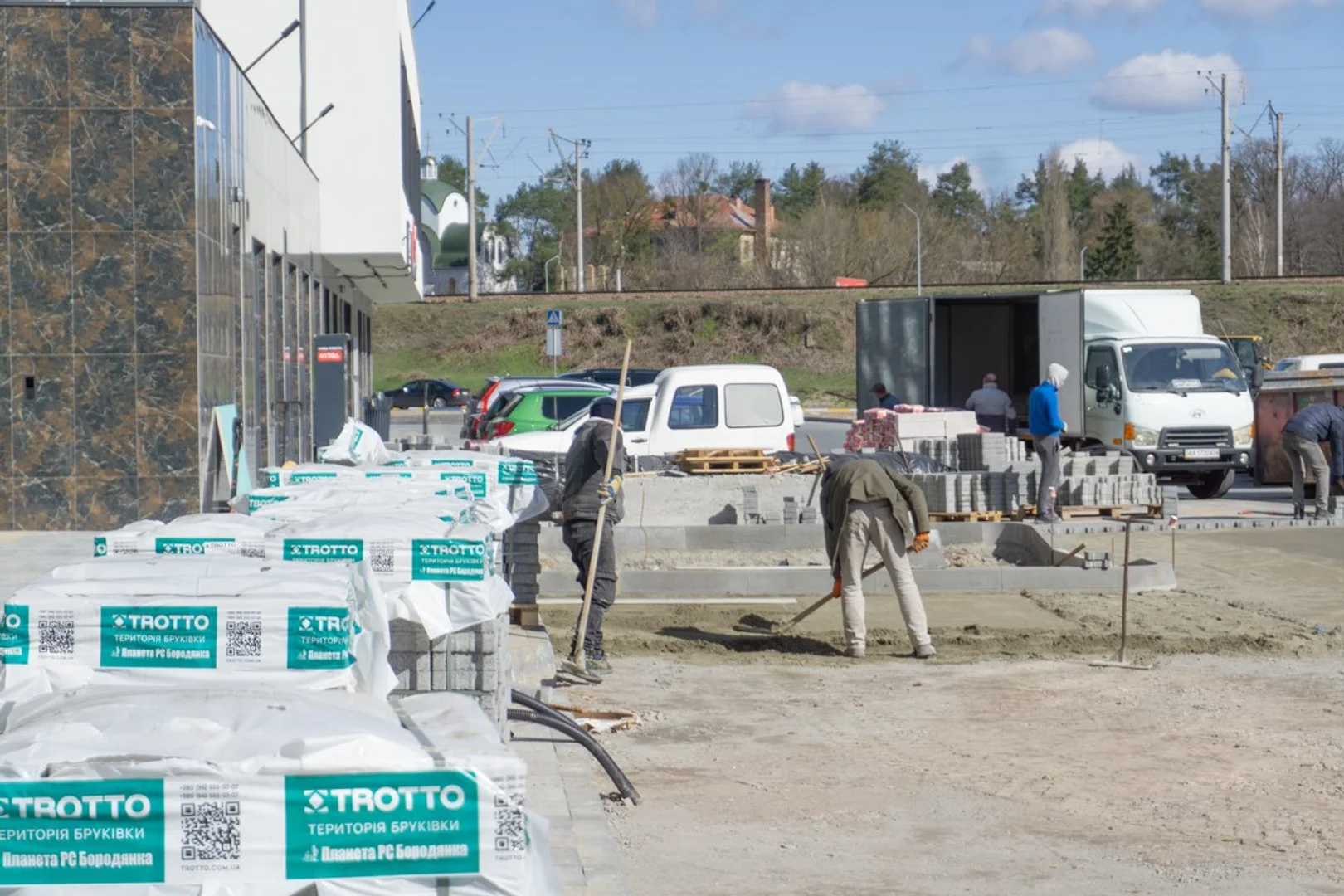

- Влаштовуємо парковку вздовж 14-18 будинків.
