Хід будівництва — Травень 2025

DSC05362DSC05355DSC05356IMG_9443DSC05083DSC05096DSC05260DSC05331IMG_2901IMG_3064IMG_9418IMG_9439IMG_9440DSC04896DSC05168-Улучшено-Ум. шумаDSC05166DSC05165DSC05164DSC05162DSC05158DSC05089DSC05070IMG_9441DSC05361DSC05360DSC05169-Улучшено-Ум. шумаDSC05170-Улучшено-Ум. шумаDSC05172-Улучшено-Ум. шумаDSC05174-Улучшено-Ум. шумаDSC05176DSC05181-Улучшено-Ум. шумаDSC05186-Улучшено-Ум. шумаDSC05188DSC05191DSC05192DSC05193DSC05194DSC05225DSC05322-Улучшено-Ум. шумаDSC05326-Улучшено-Ум. шумаDSC05329-Улучшено-Ум. шумаDSC04897DSC04899DSC04901DSC04923DSC04925DSC04929DSC04933DSC05052DSC05057DSC05308DSC05309DSC05313DSC05363DSC05364DSC05365IMG_3078IMG_3079IMG_3088IMG_3091IMG_3095IMG_3096DSC04555-Улучшено-Ум. шумаDSC04557DSC04562-Улучшено-Ум. шумаDSC04563-Улучшено-Ум. шумаDSC04567-Улучшено-Ум. шумаDSC04568DSC04570DSC04572DSC04573-Улучшено-Ум. шумаDSC05201-Улучшено-Ум. шумаDSC05202-Улучшено-Ум. шумаDSC05203-Улучшено-Ум. шумаDSC05205-Улучшено-Ум. шумаDSC05209-Улучшено-Ум. шумаDSC05211-Улучшено-Ум. шумаDSC05212-Улучшено-Ум. шумаDSC05216-Улучшено-Ум. шумаDSC05217DSC05219DSC05228-Улучшено-Ум. шумаDSC05230-Улучшено-Ум. шумаDSC05231-Улучшено-Ум. шумаDSC05302DSC05303DSC04581DSC04582DSC04585-Улучшено-Ум. шумаDSC04586-Улучшено-Ум. шумаDSC04587-Улучшено-Ум. шумаDSC04589-Улучшено-Ум. шумаDSC04590-Улучшено-Ум. шумаDSC05093-Улучшено-Ум. шумаDSC05095-Улучшено-Ум. шумаDSC05232DSC05236DSC05238-Улучшено-Ум. шумаDSC05241-Улучшено-Ум. шумаDSC05244-Улучшено-Ум. шумаDSC05249-Улучшено-Ум. шумаDSC05251-Улучшено-Ум. шумаDSC05252-Улучшено-Ум. шумаDSC05280DSC05304IMG_9436DSC04603-Улучшено-Ум. шумаDSC04604-Улучшено-Ум. шумаDSC04607DSC04608DSC04616DSC05255DSC05258DSC05263-Улучшено-Ум. шумаDSC05264-Улучшено-Ум. шумаDSC05265-Улучшено-Ум. шумаDSC05266DSC05267DSC05343-Улучшено-Ум. шумаDSC05348-Улучшено-Ум. шумаIMG_9413IMG_9416IMG_9438DSC05276-Улучшено-Ум. шумаDSC05279DSC05337DSC05338DSC05340-Улучшено-Ум. шумаIMG_9419DSC04547-Улучшено-Ум. шумаDSC05066DSC05168-Улучшено-Ум. шумаDSC05224DSC05281-Улучшено-Ум. шумаDSC05283-Улучшено-Ум. шумаDSC05284-Улучшено-Ум. шумаDSC05286-Улучшено-Ум. шумаDSC05289-Улучшено-Ум. шумаDSC05290-Улучшено-Ум. шумаDSC05320

Фотозвіт з будівництва ЖК Синергія Сіті від 15 травня 2025 року

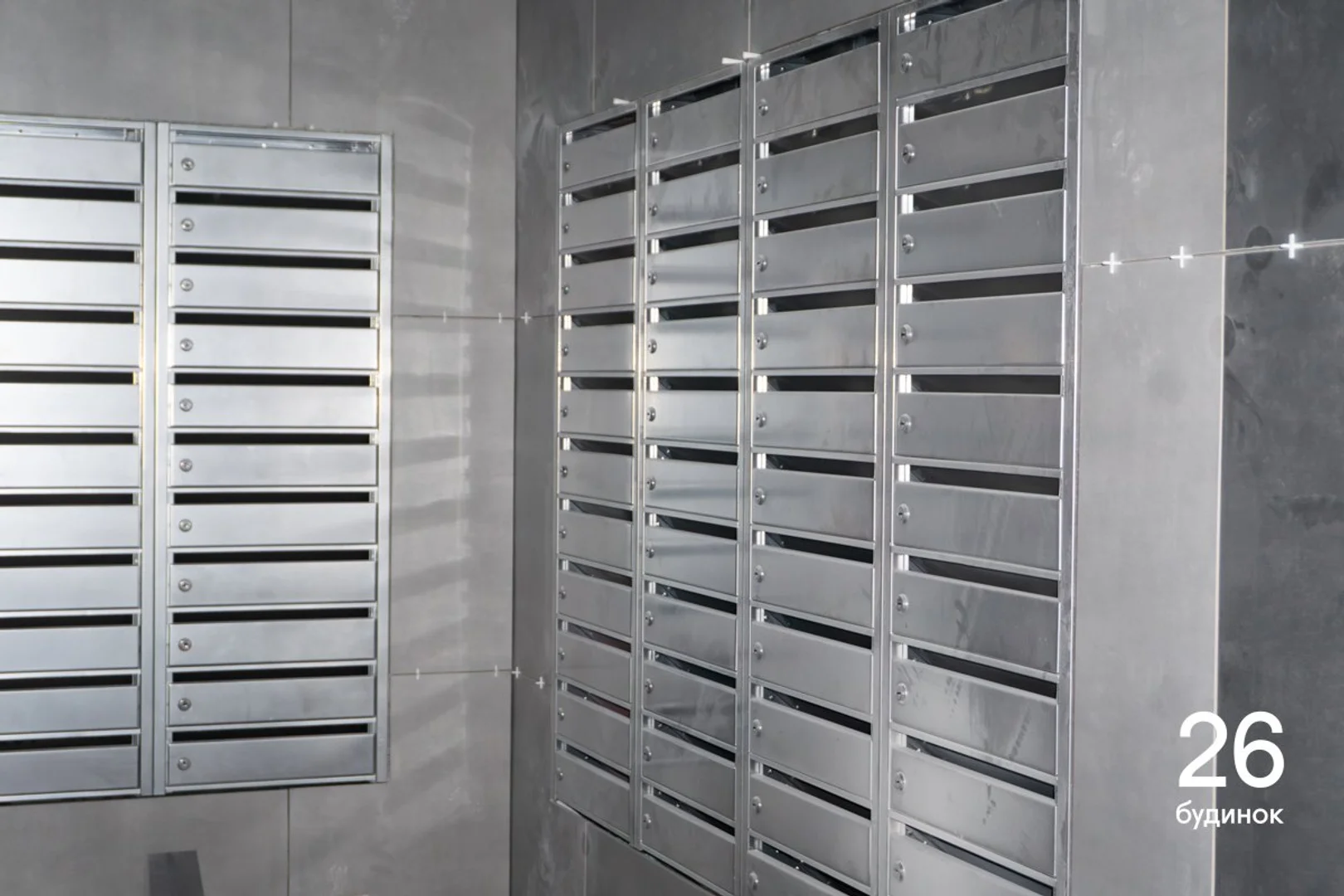

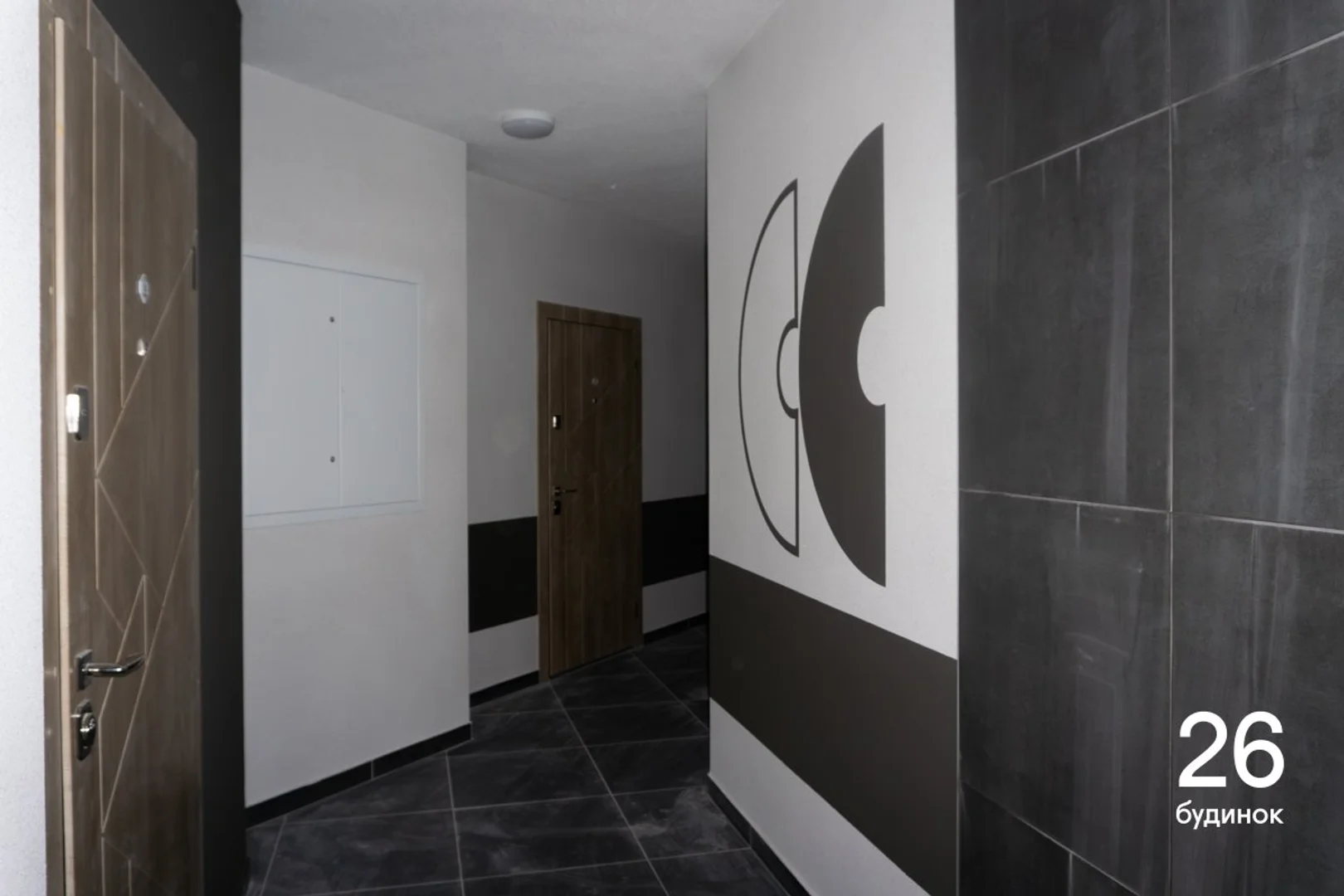

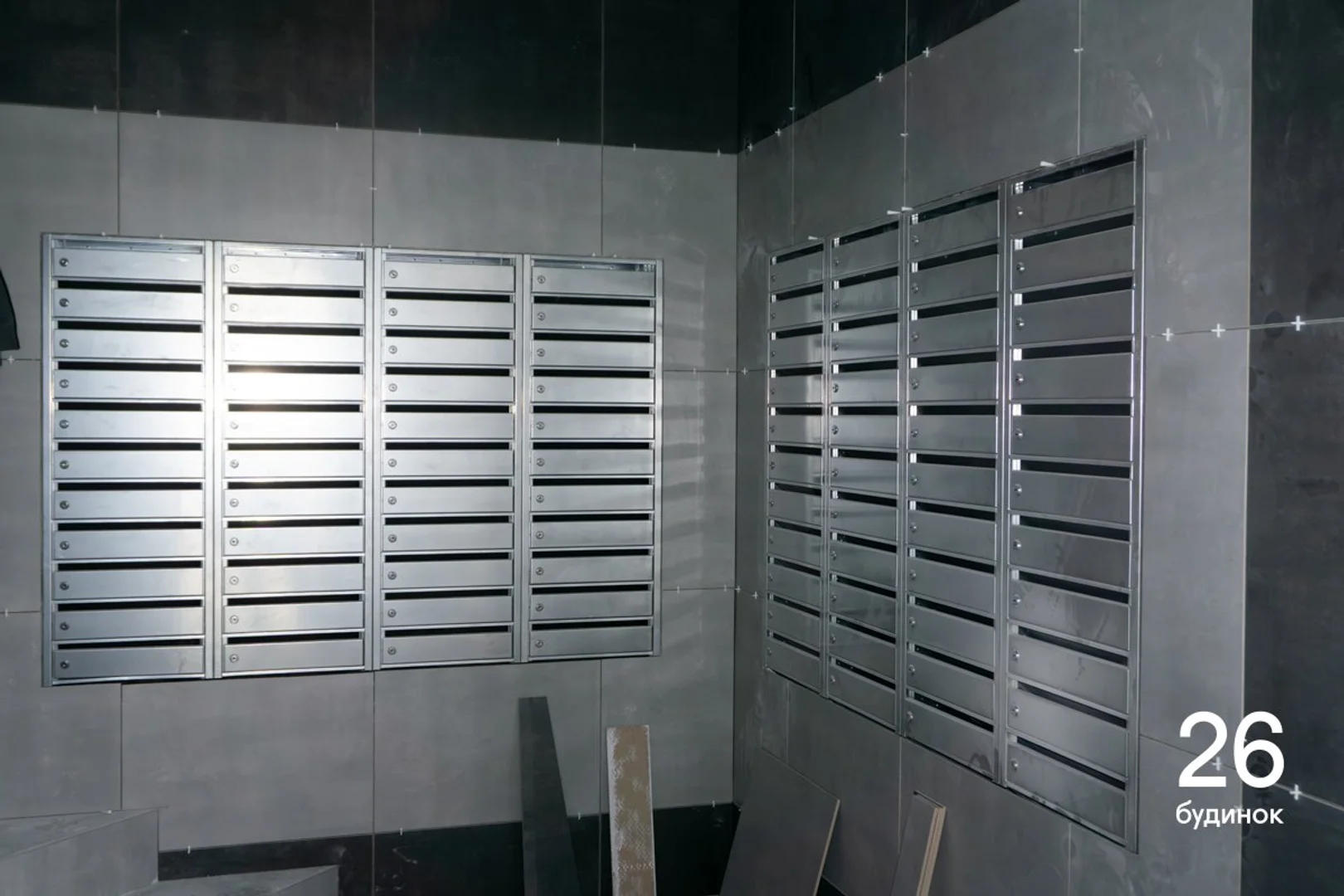

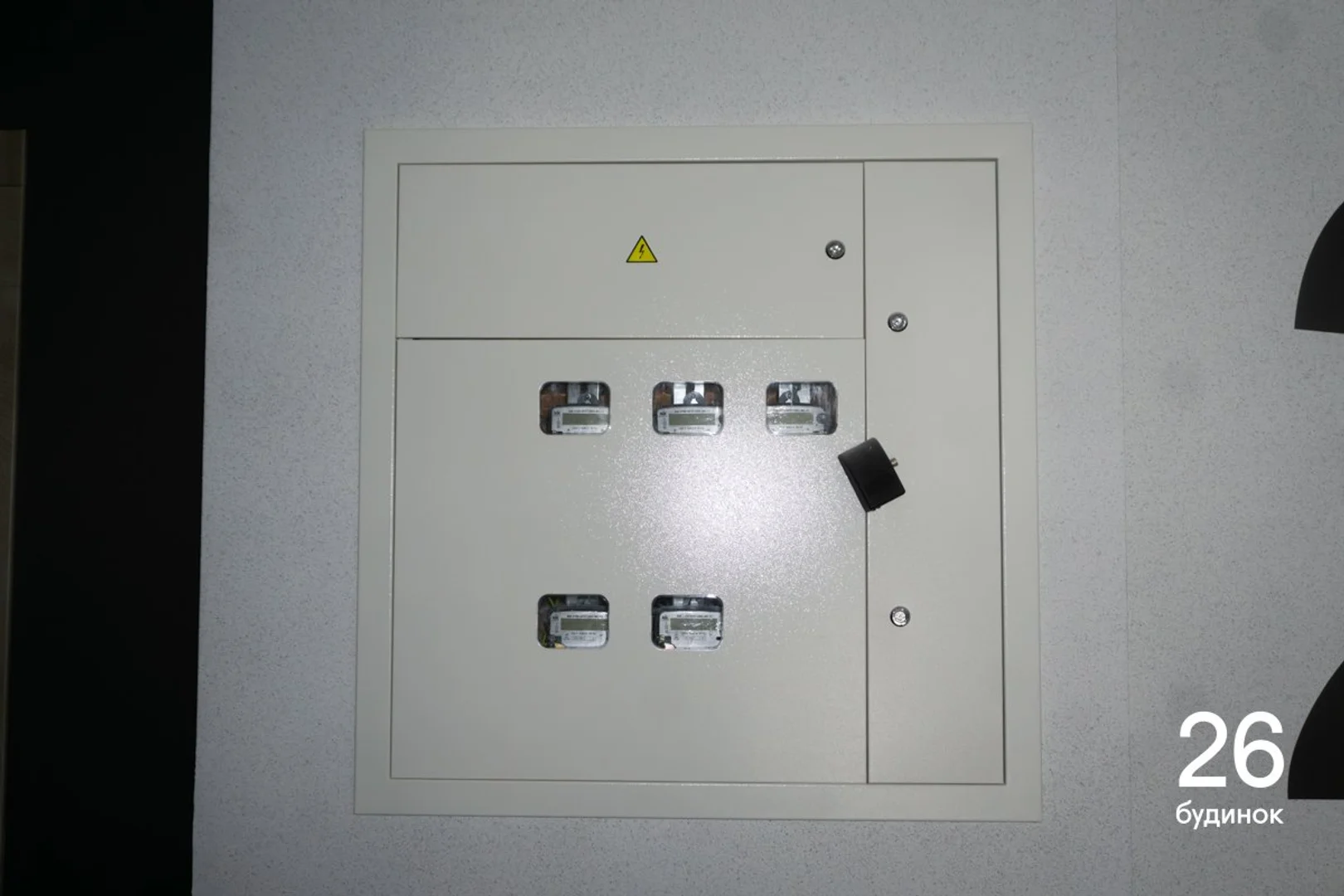

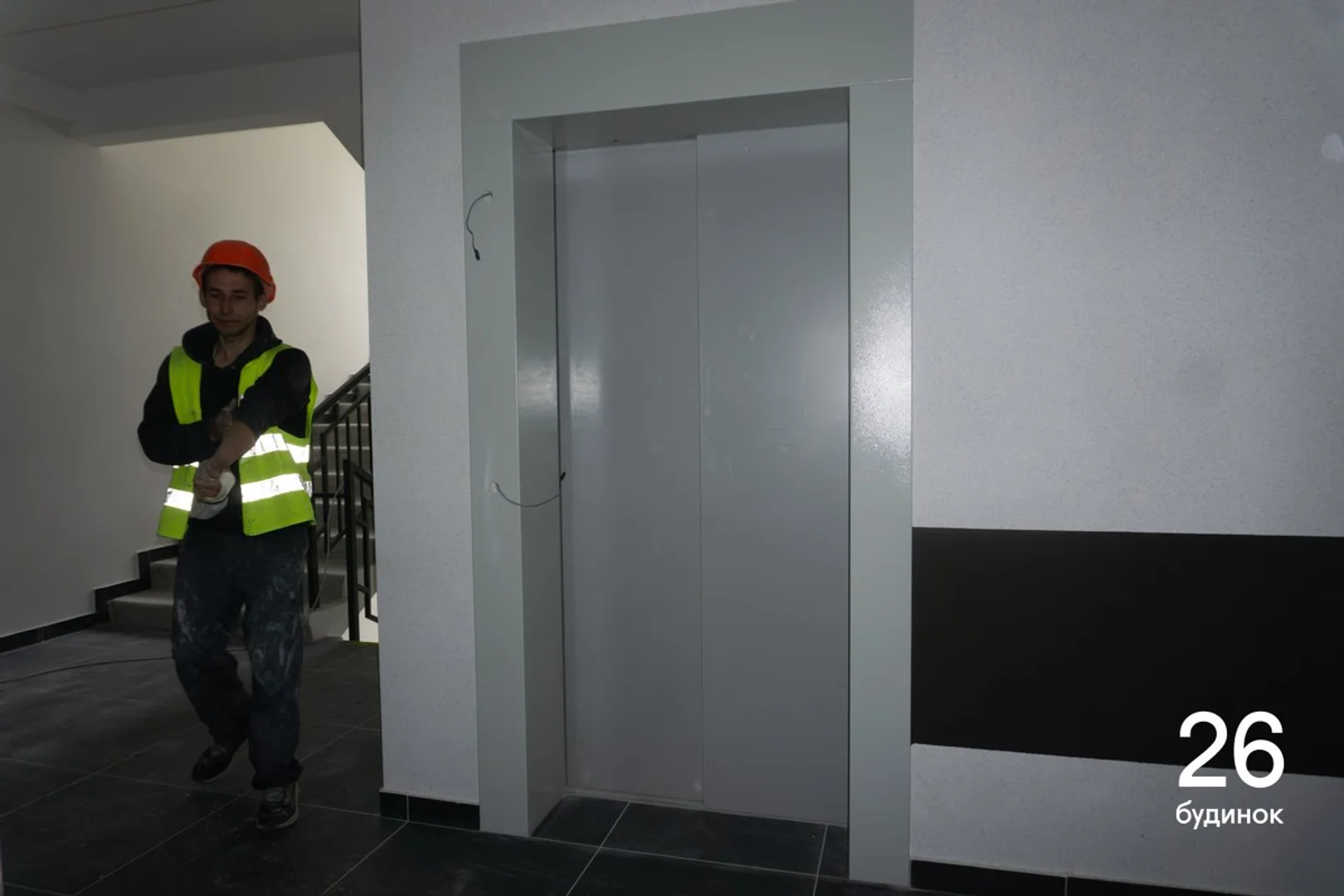

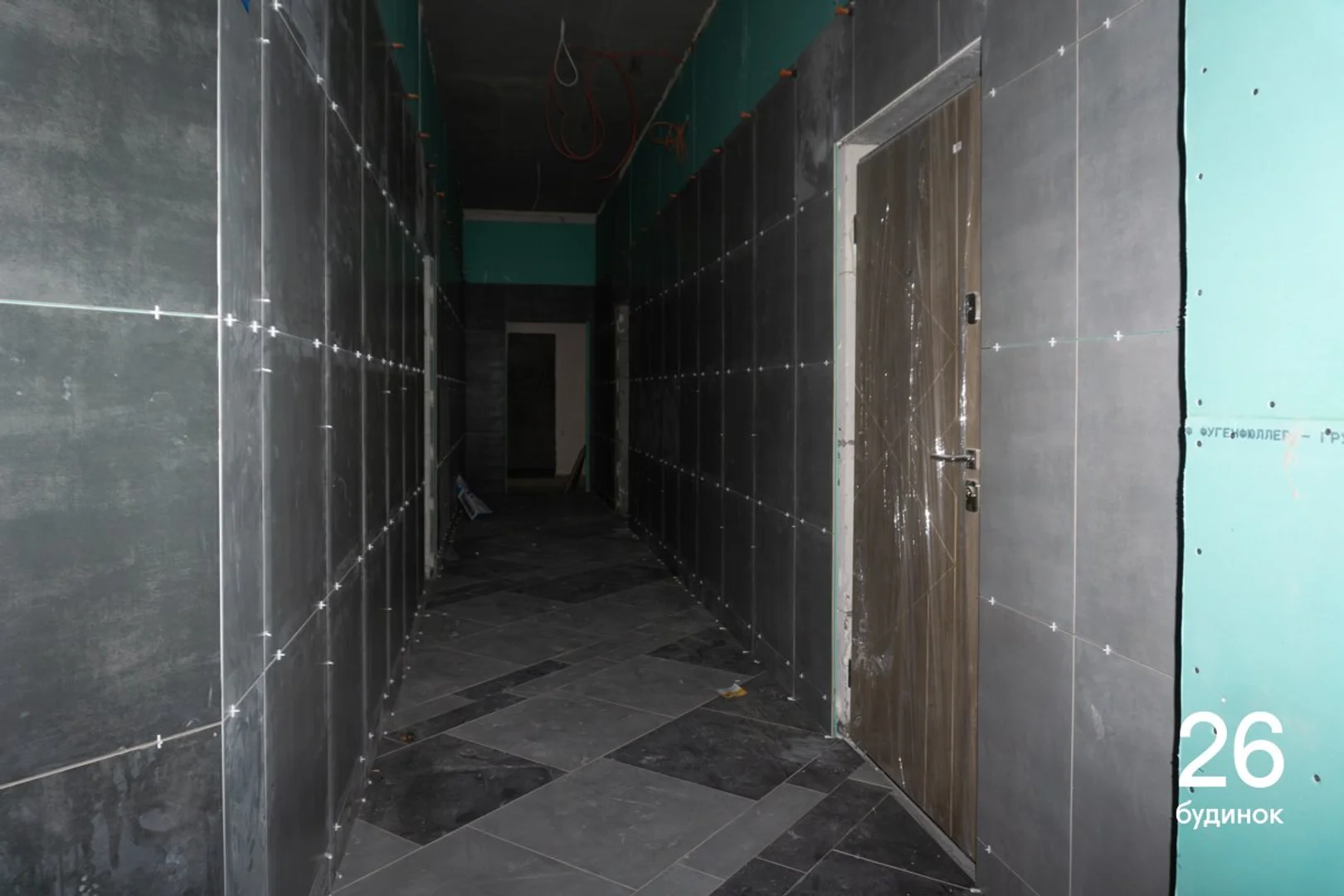

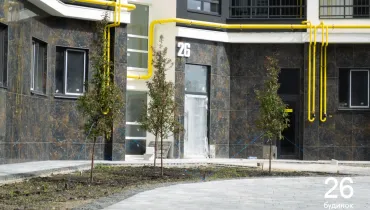

У 26 будинку:

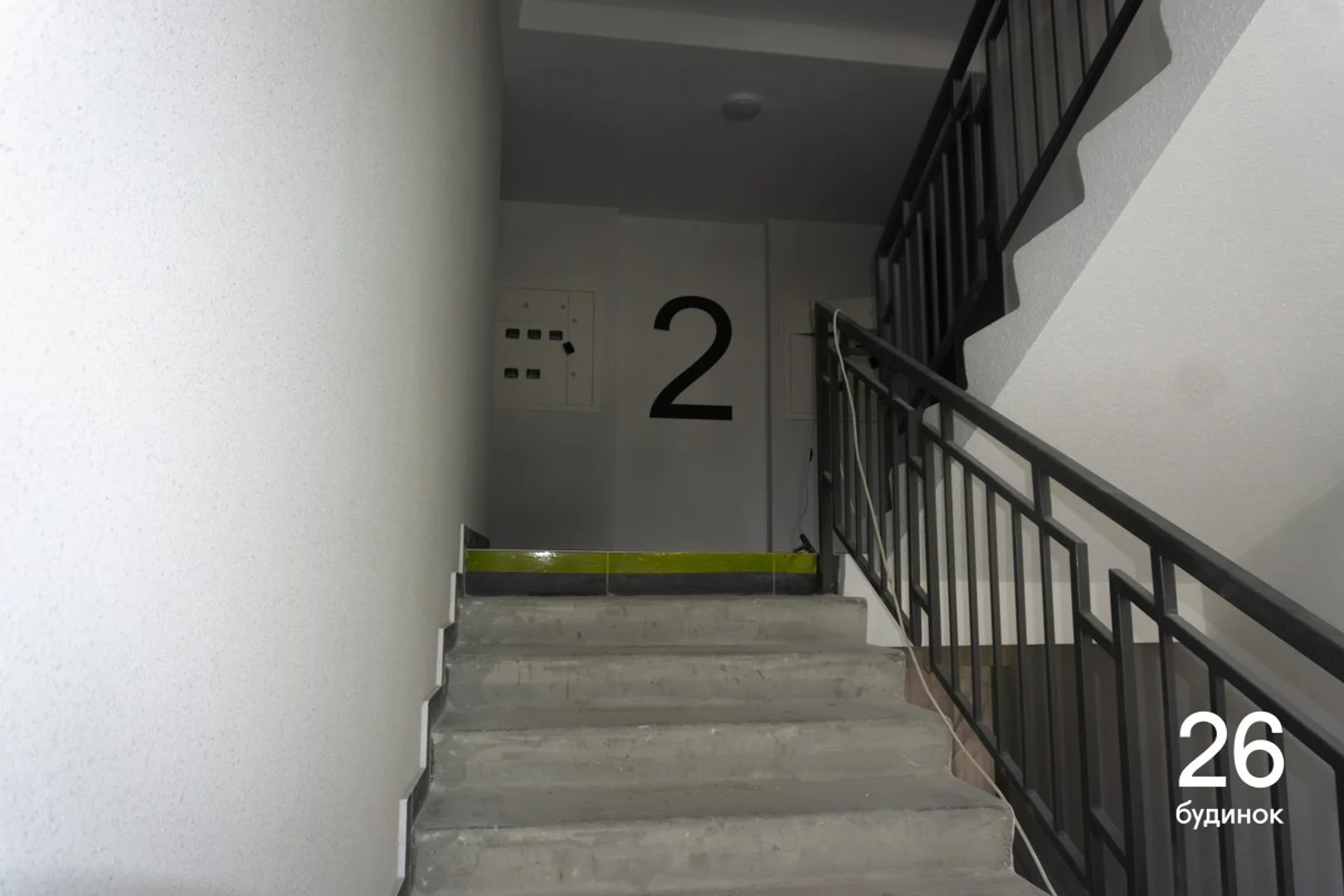

  • Встановили поручні на сходах

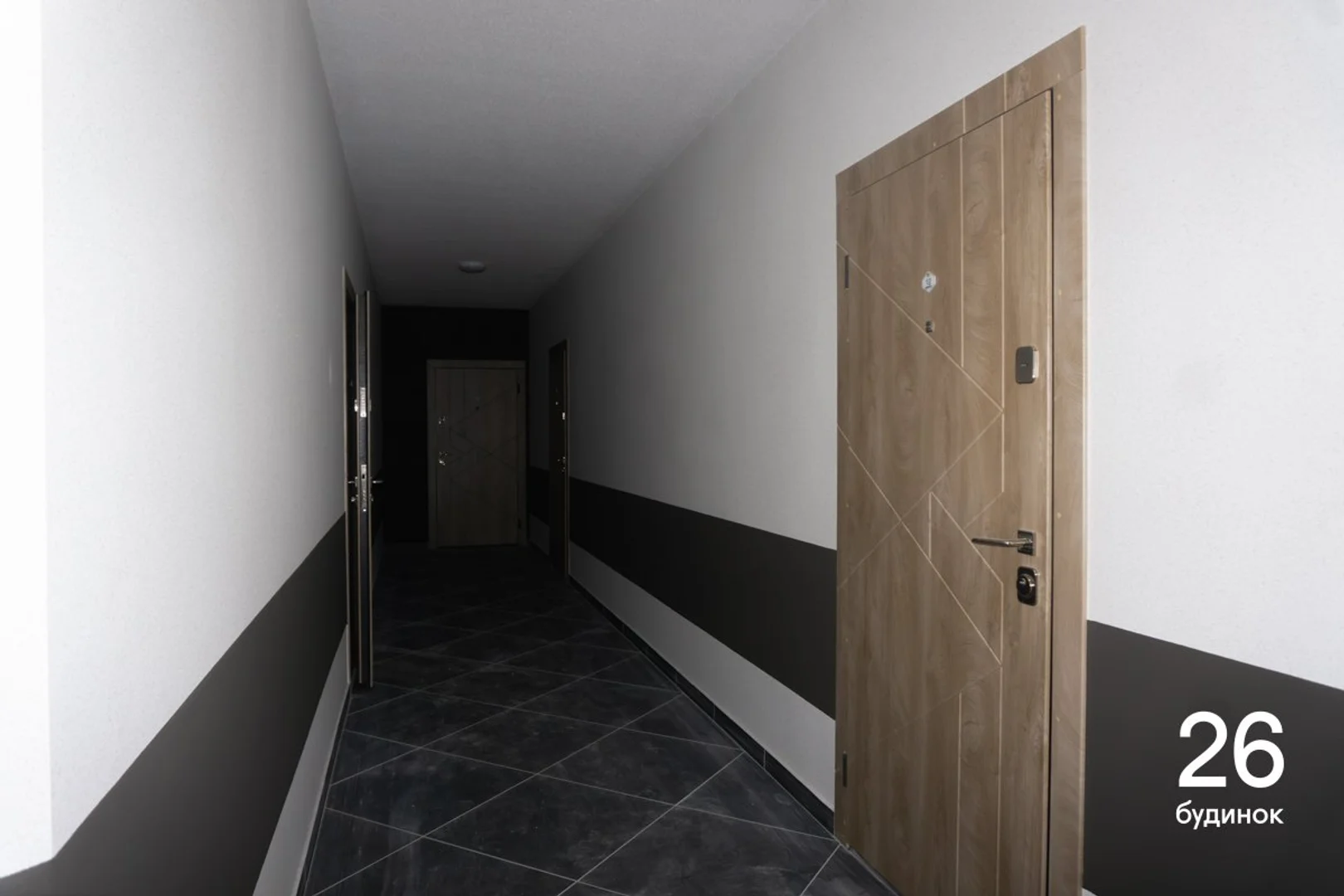

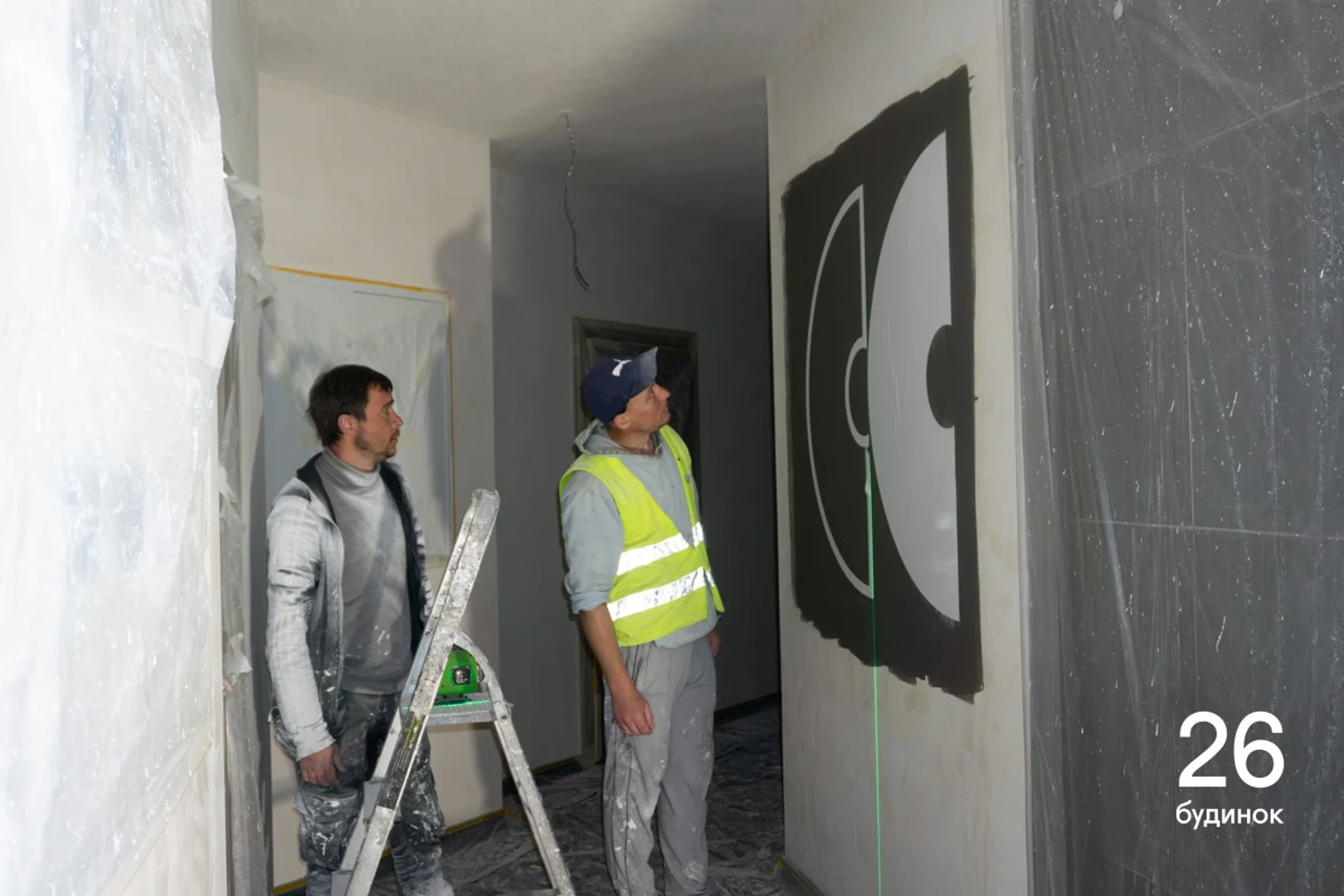

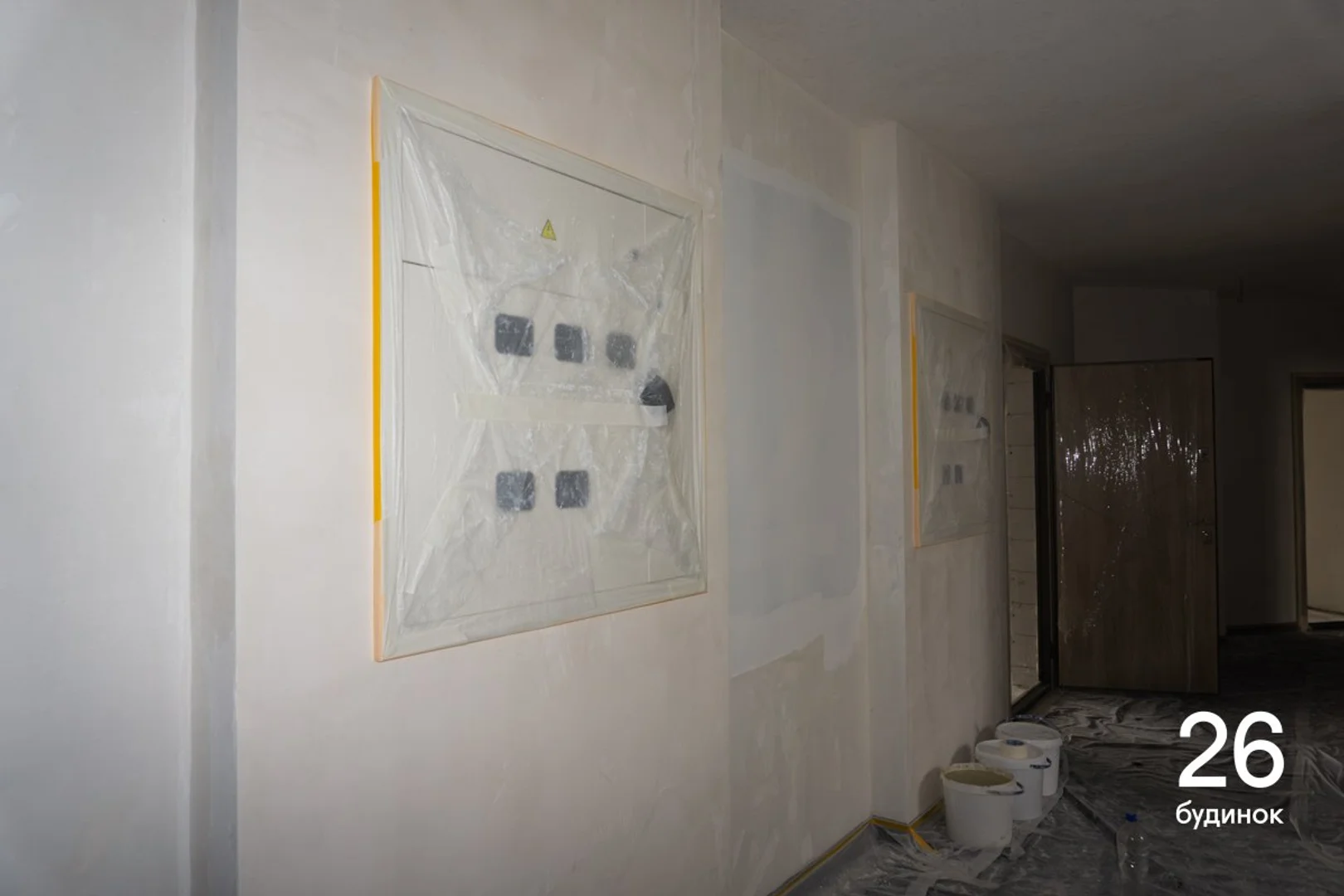

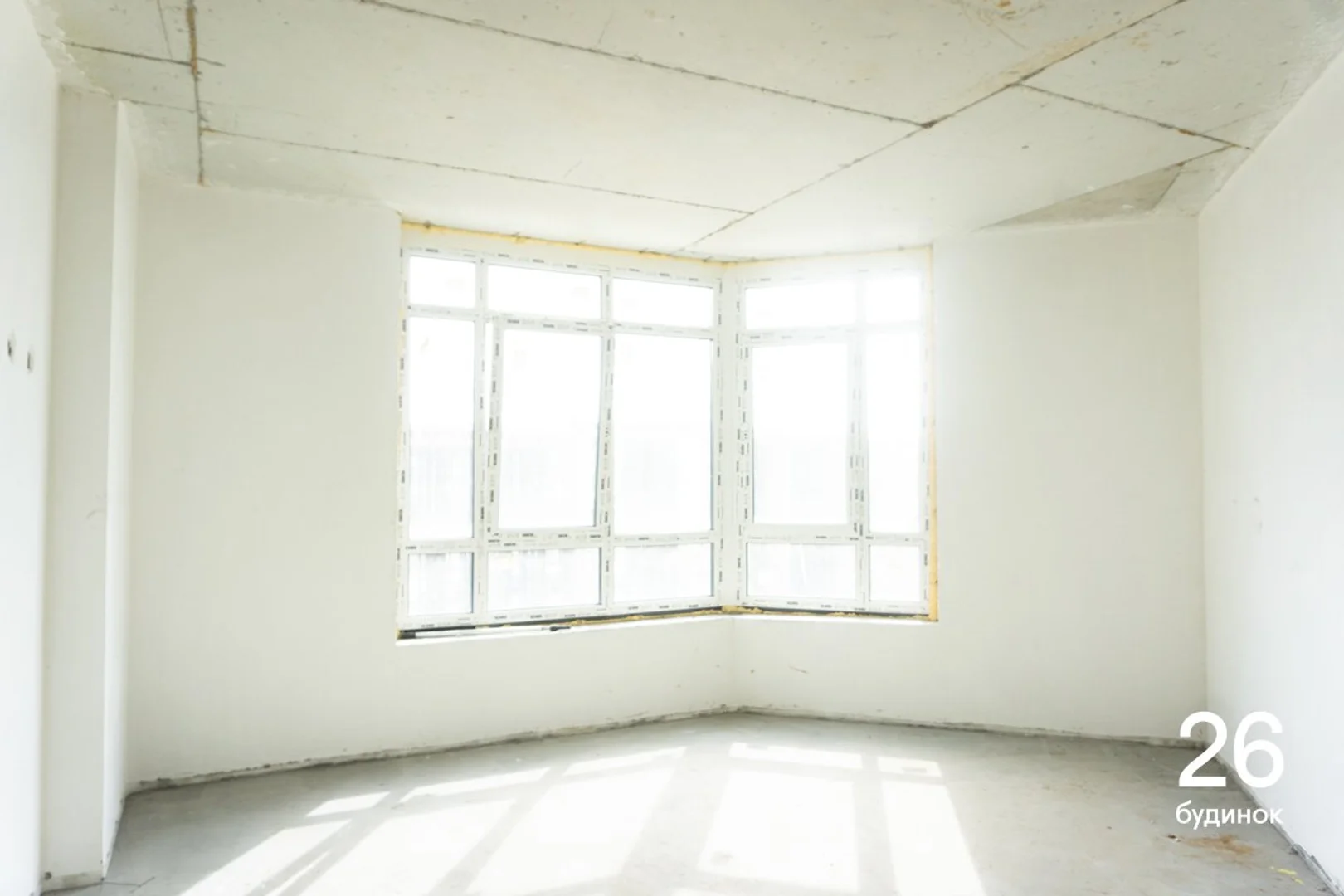

  • Завершили малярні роботи у спільних коридорах.

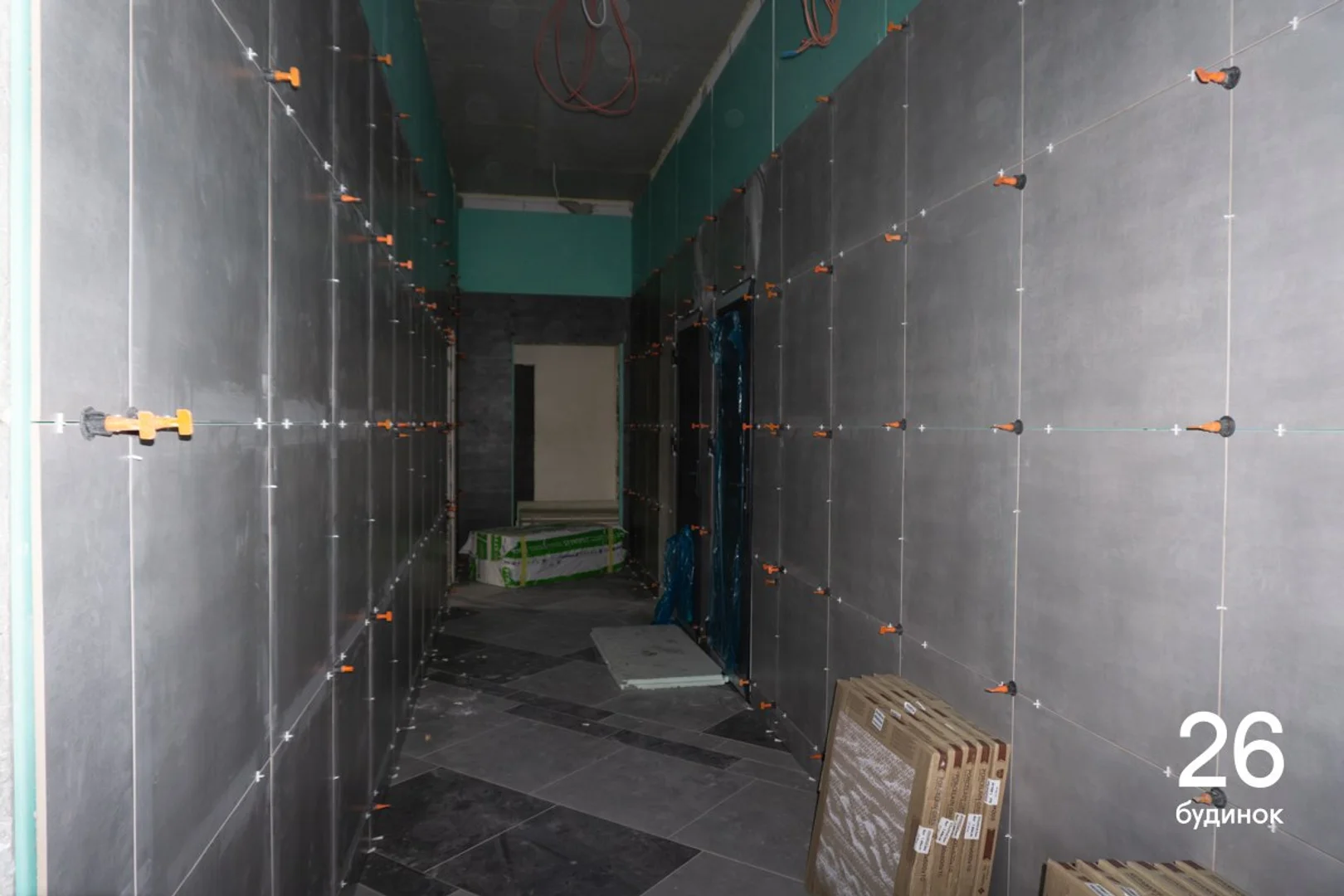

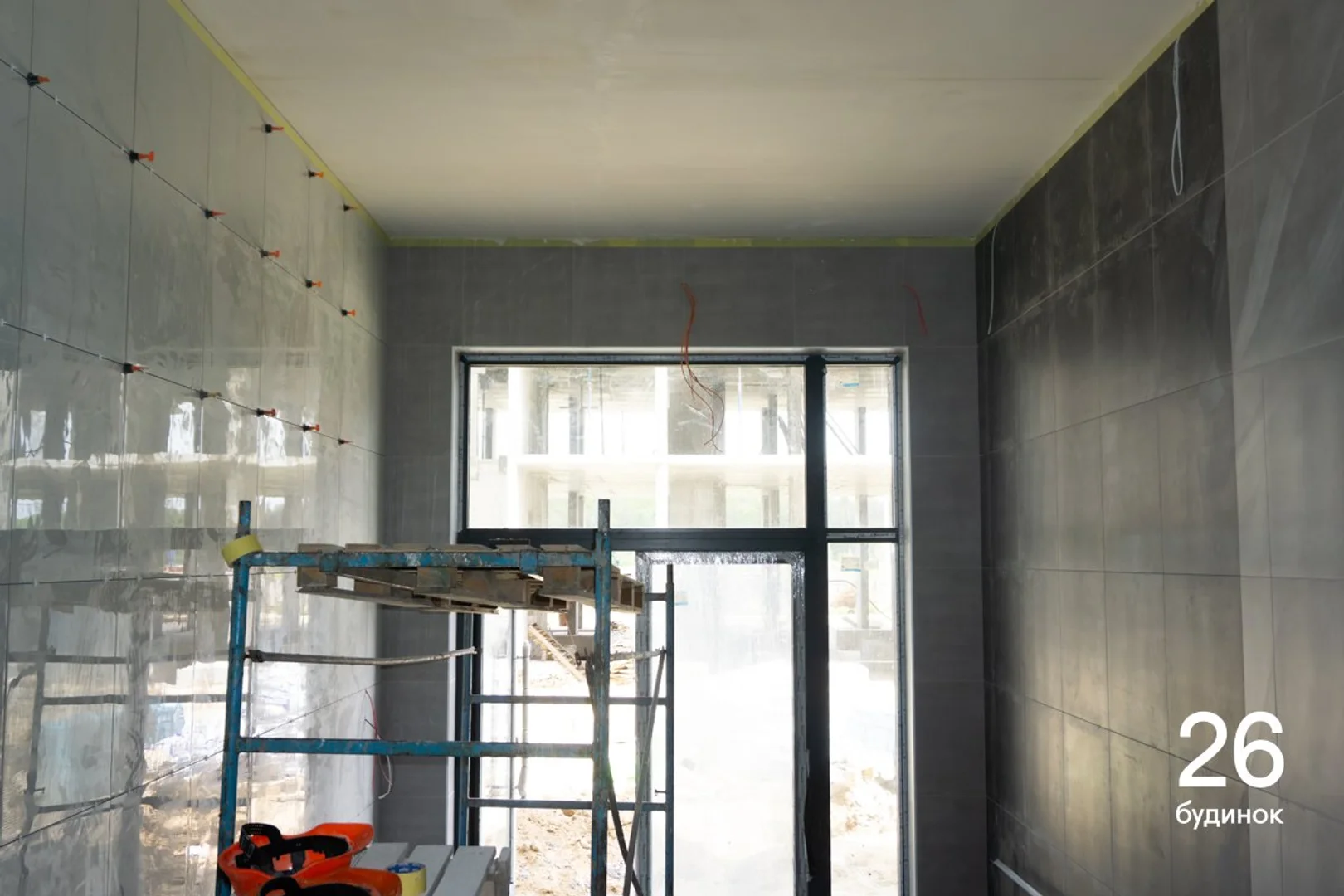

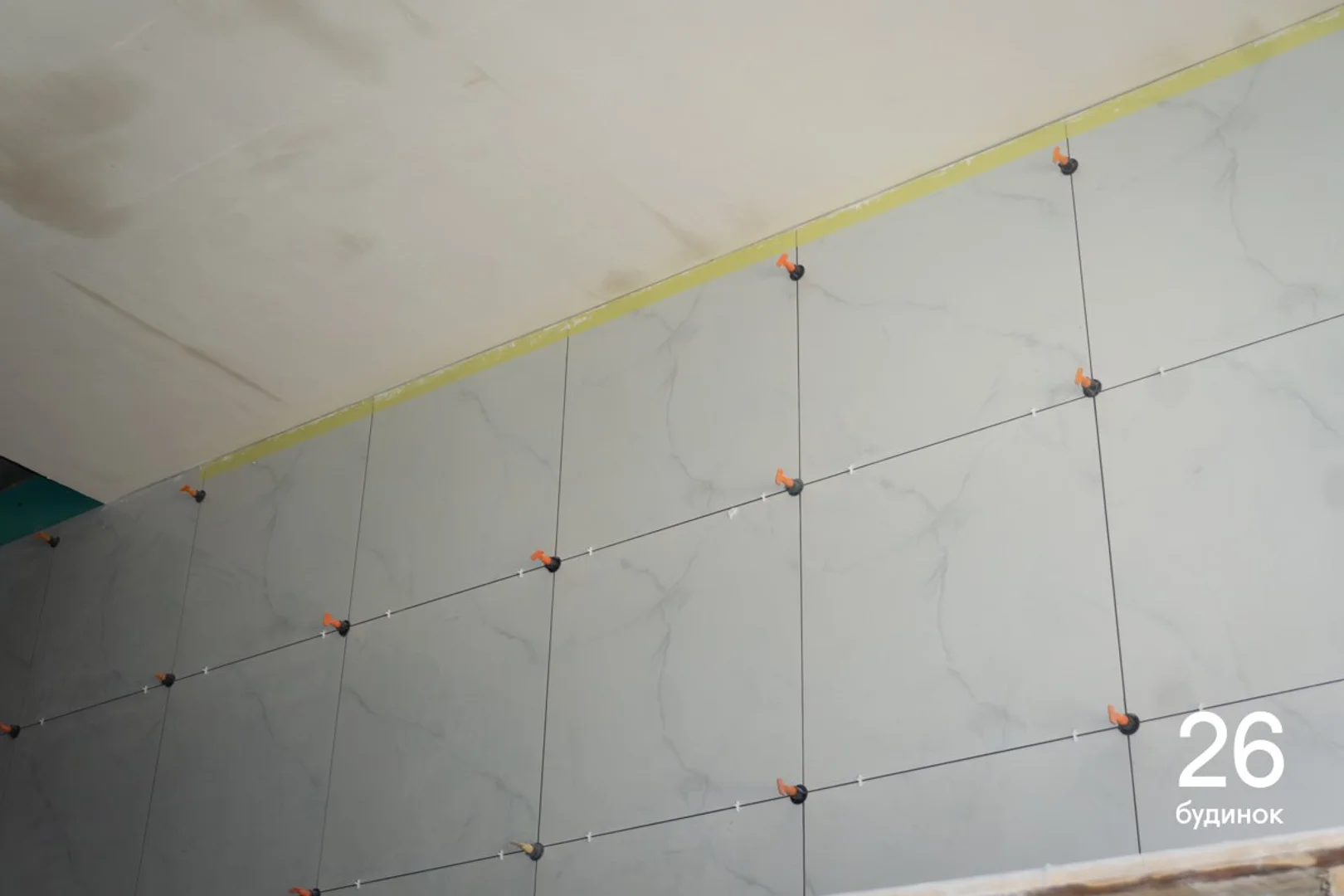

  • Завершуємо укладання плитки у лобі.

  • Розпочали влаштування прибудинкової території.

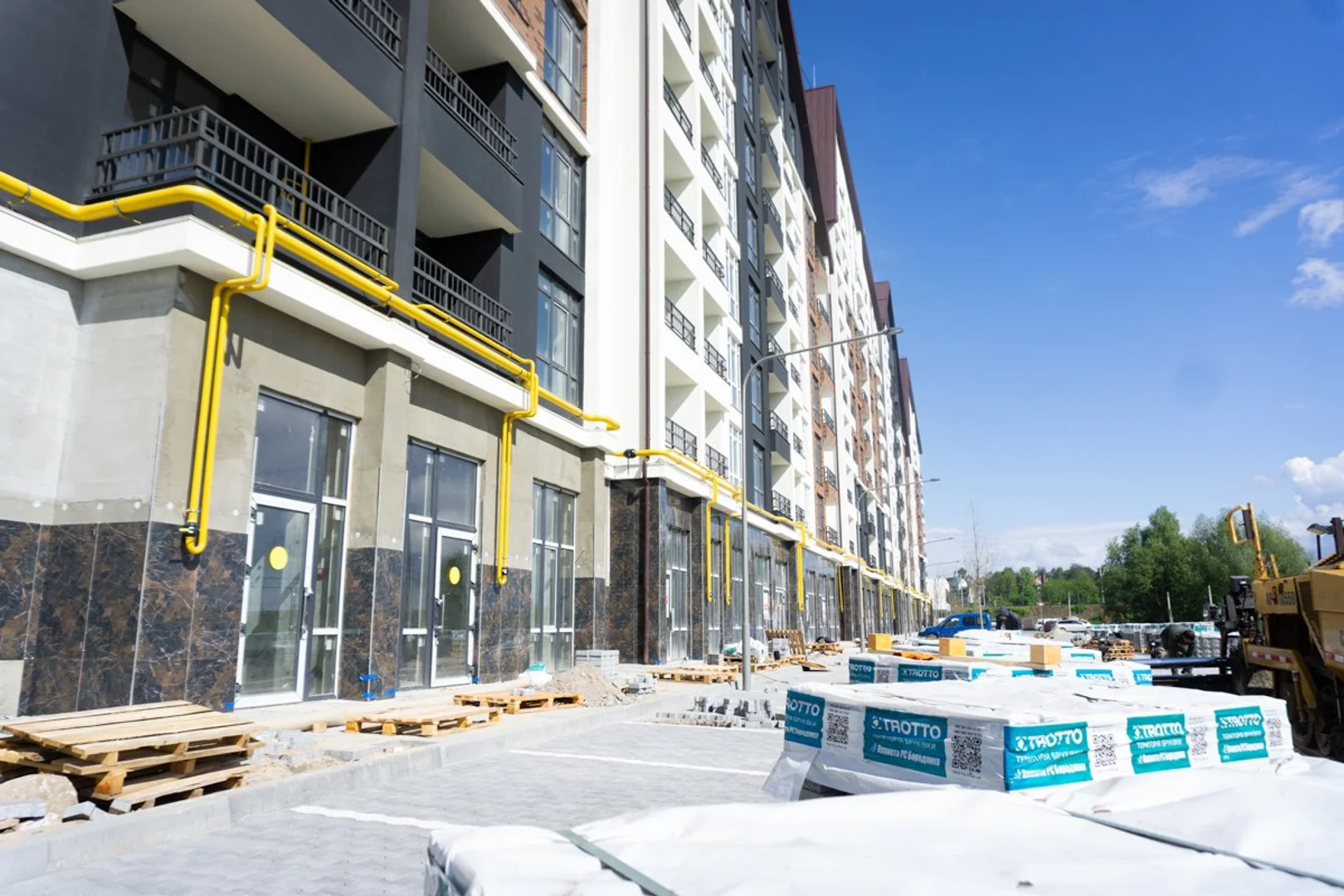

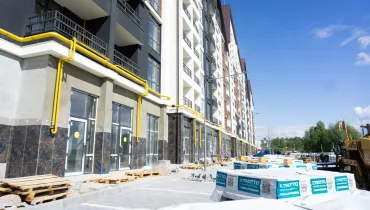

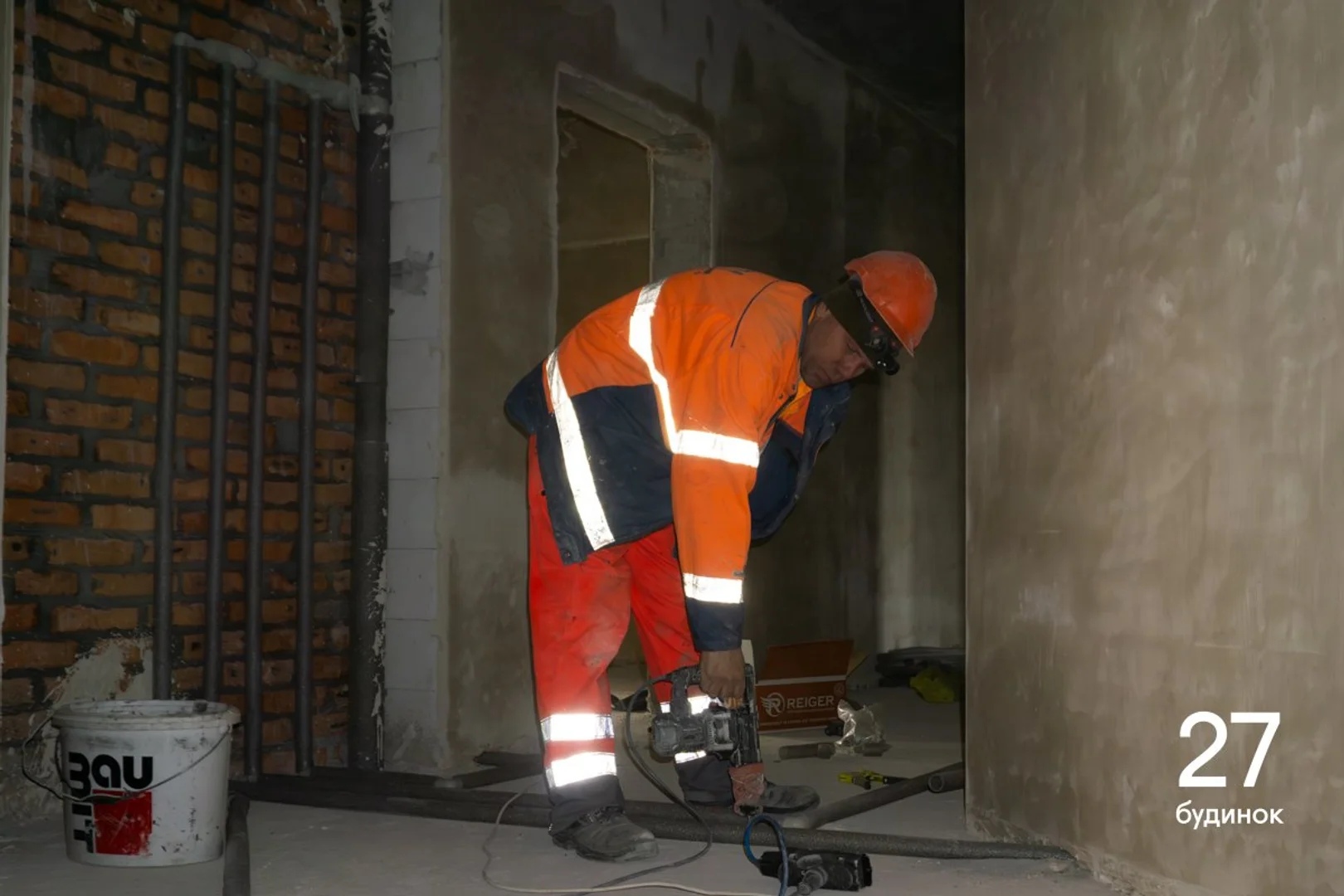

У 27 будинку:

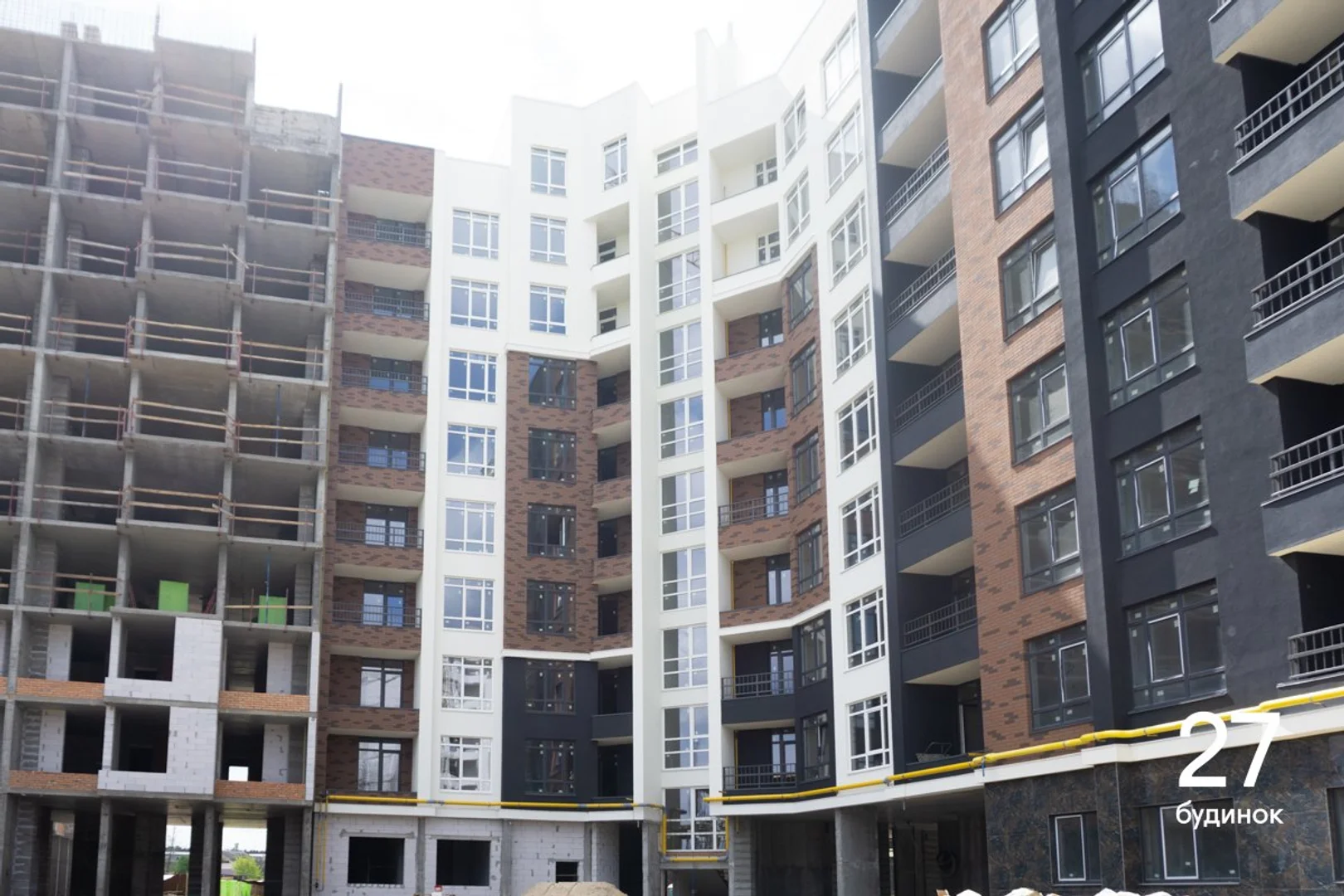

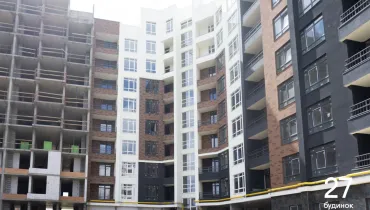

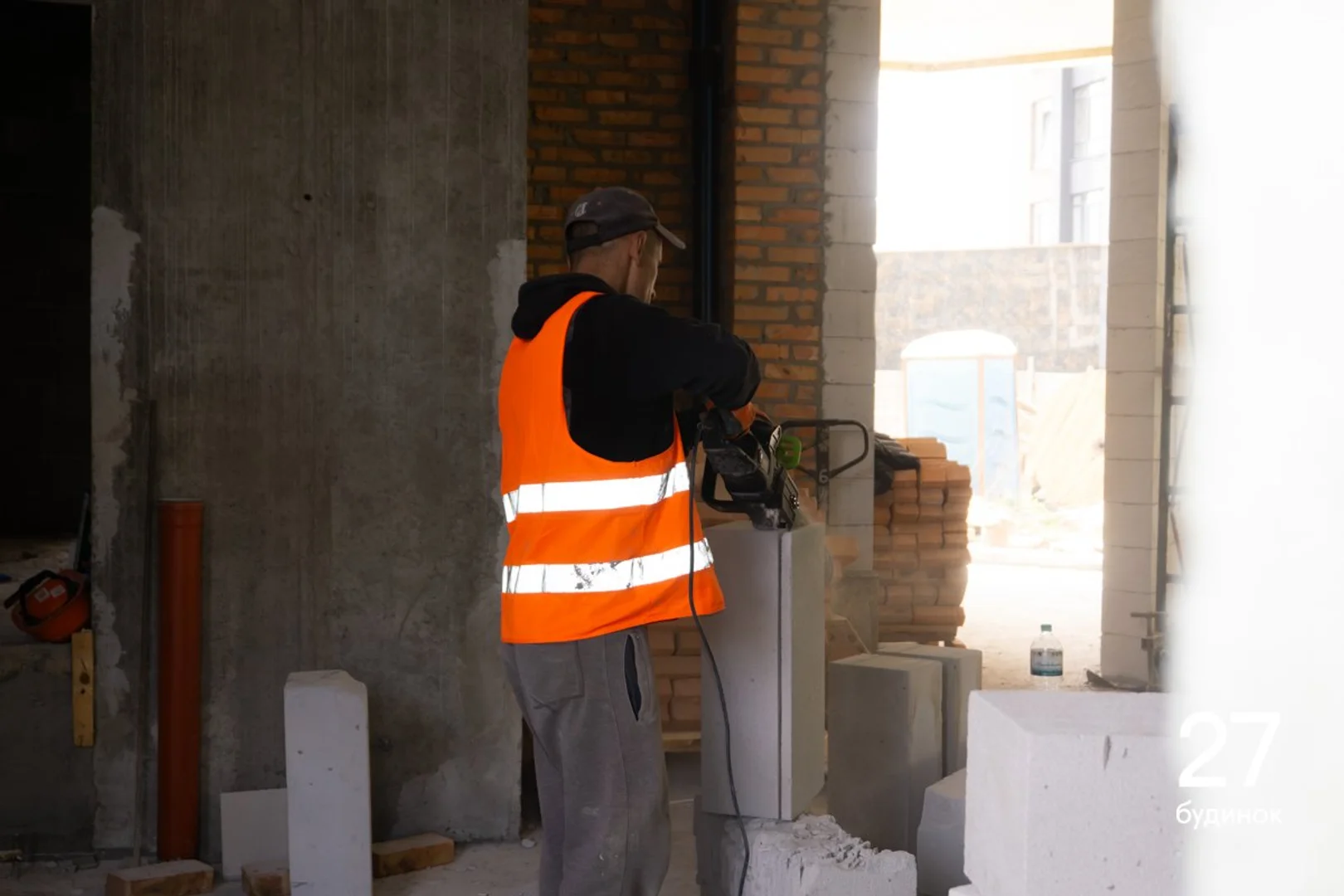

  • Завершили фасадні роботи.

  • Змонтували накривки на парапети на даху.

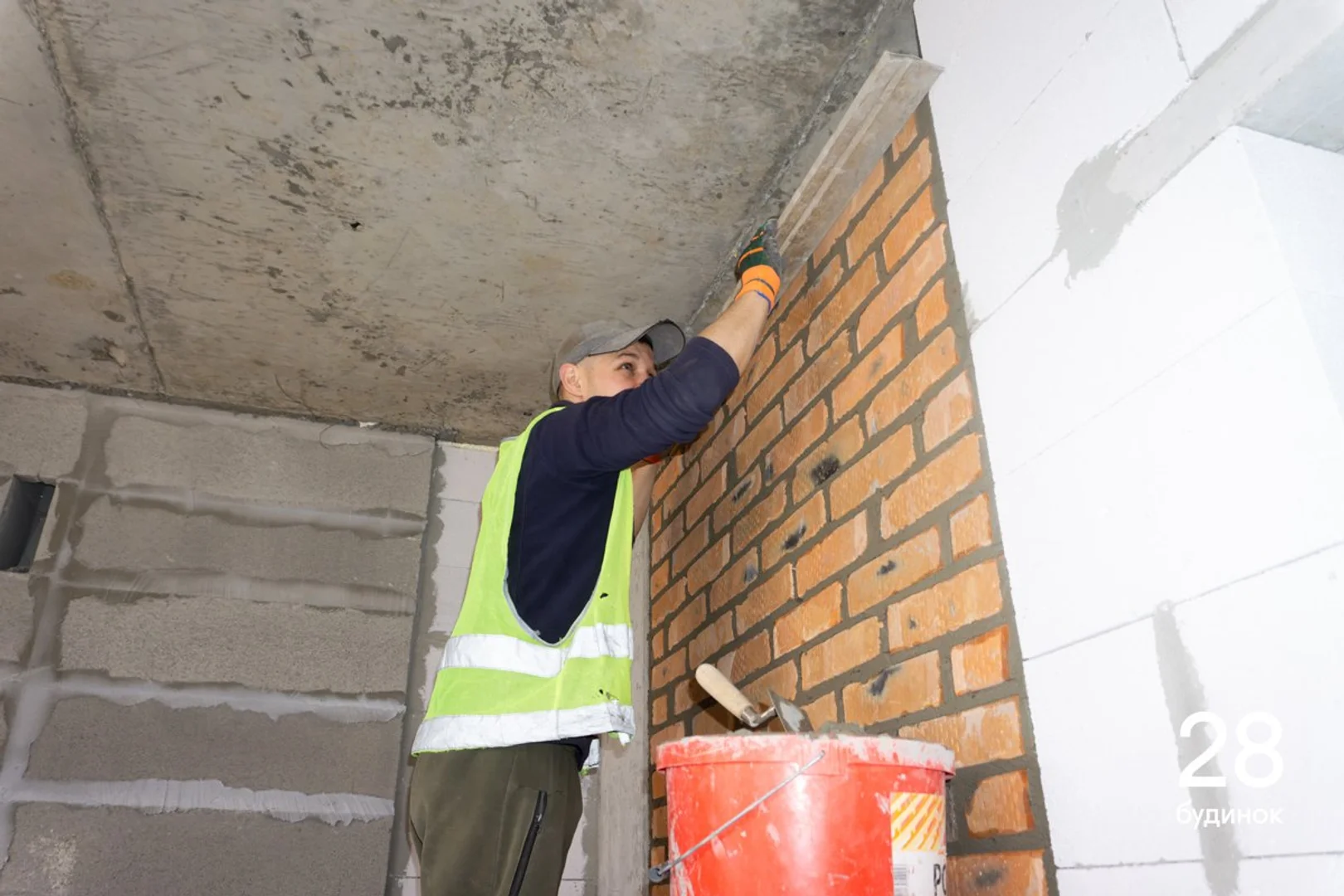

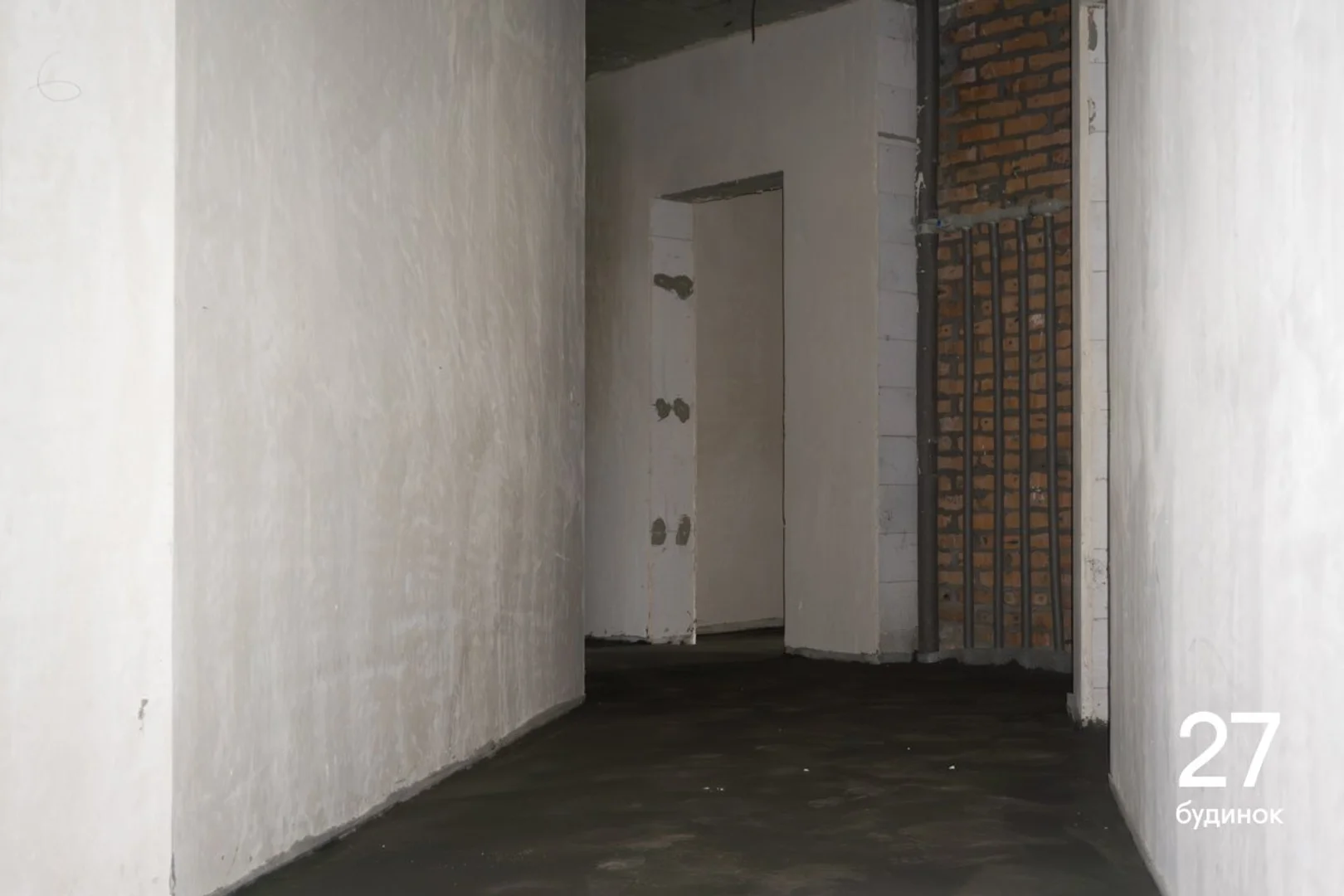

  • Завершили тинькування квартир і спільних коридорів.

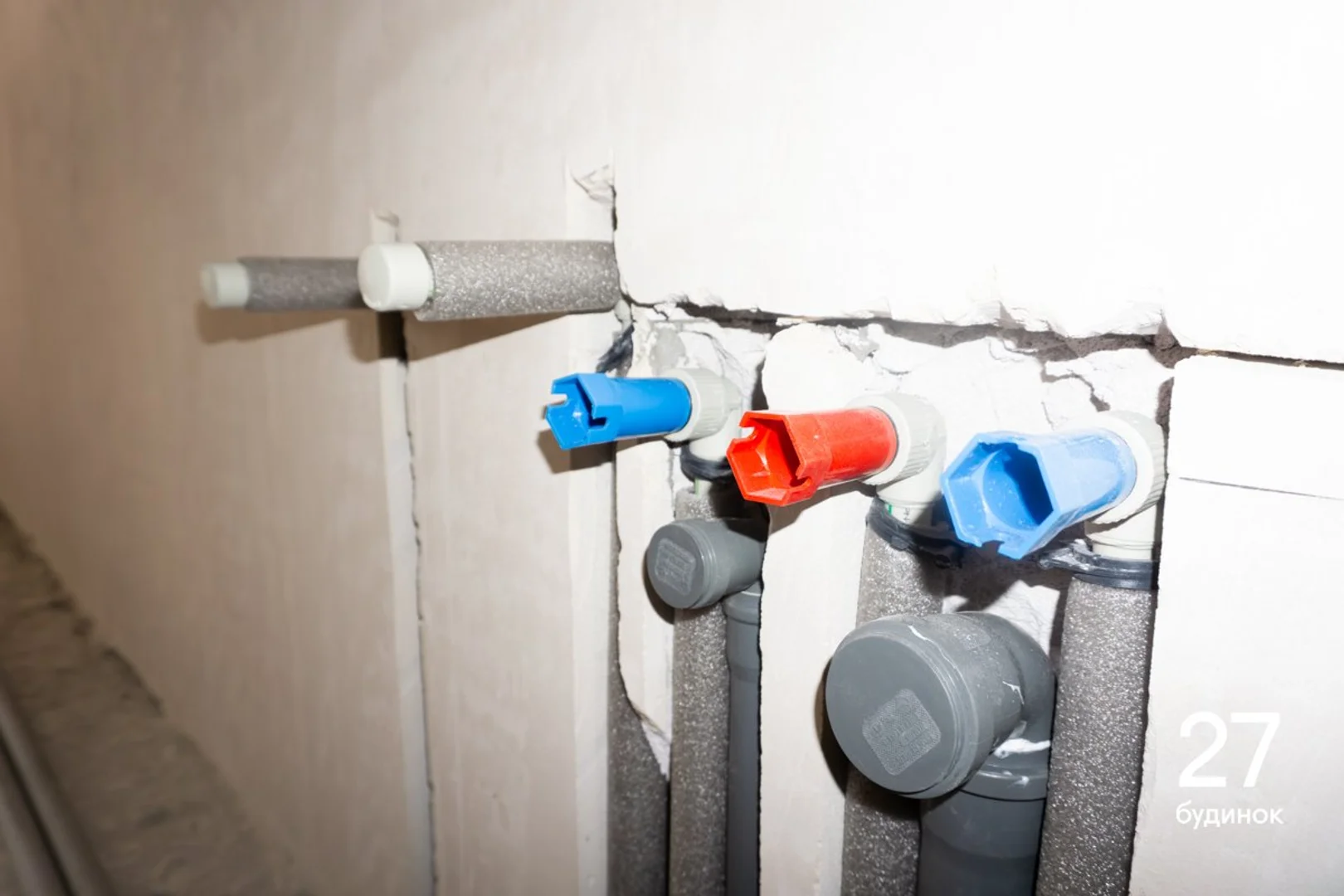

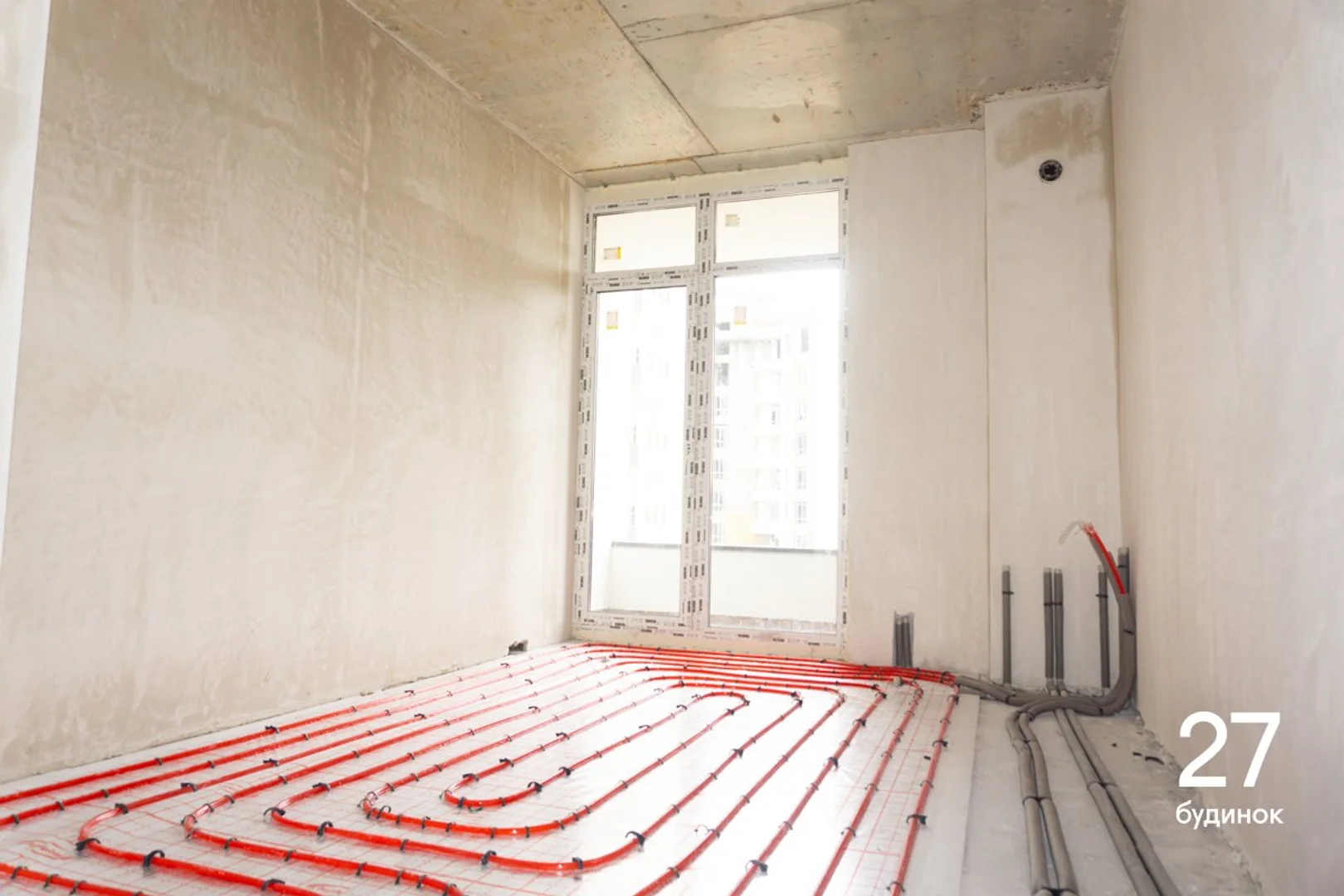

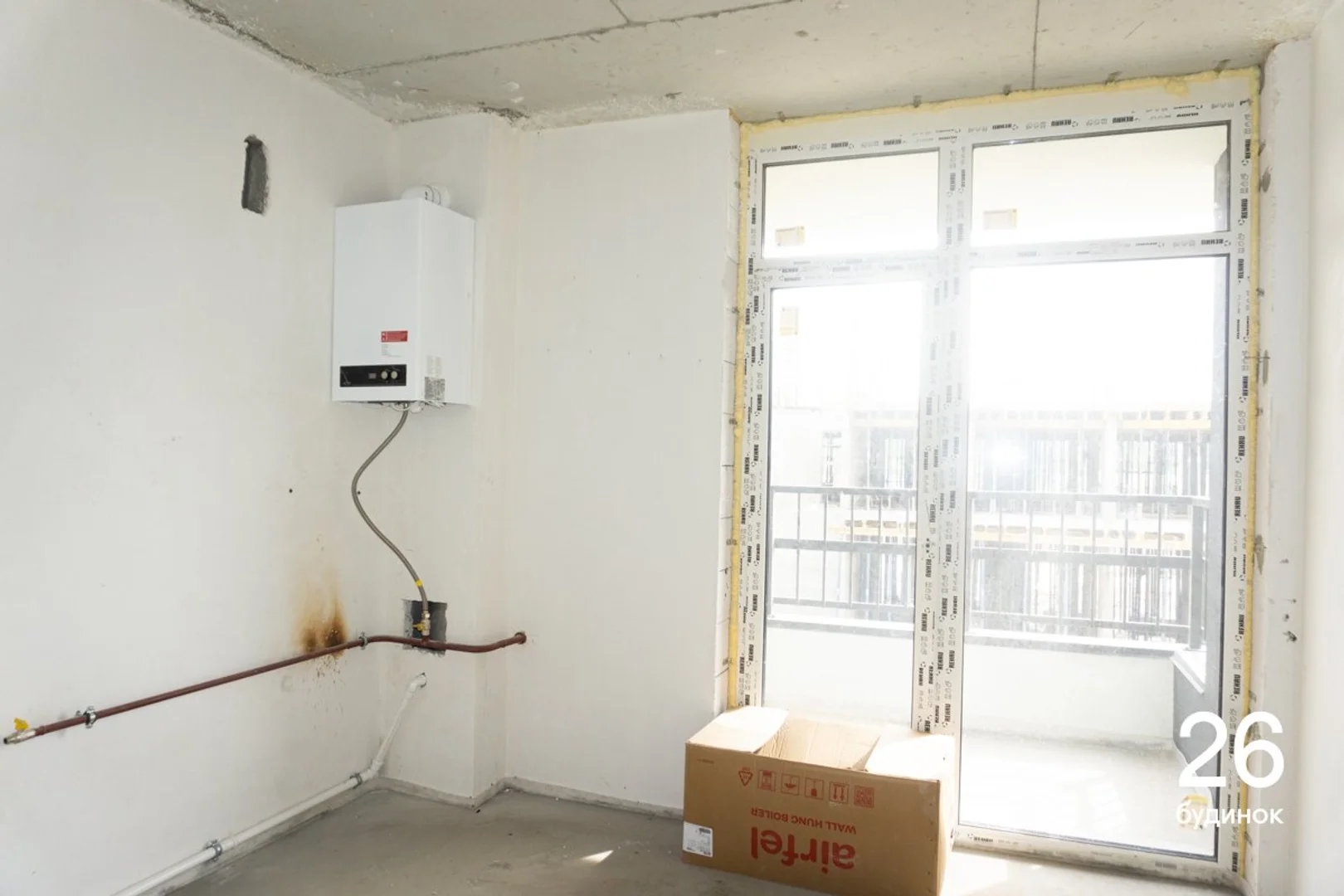

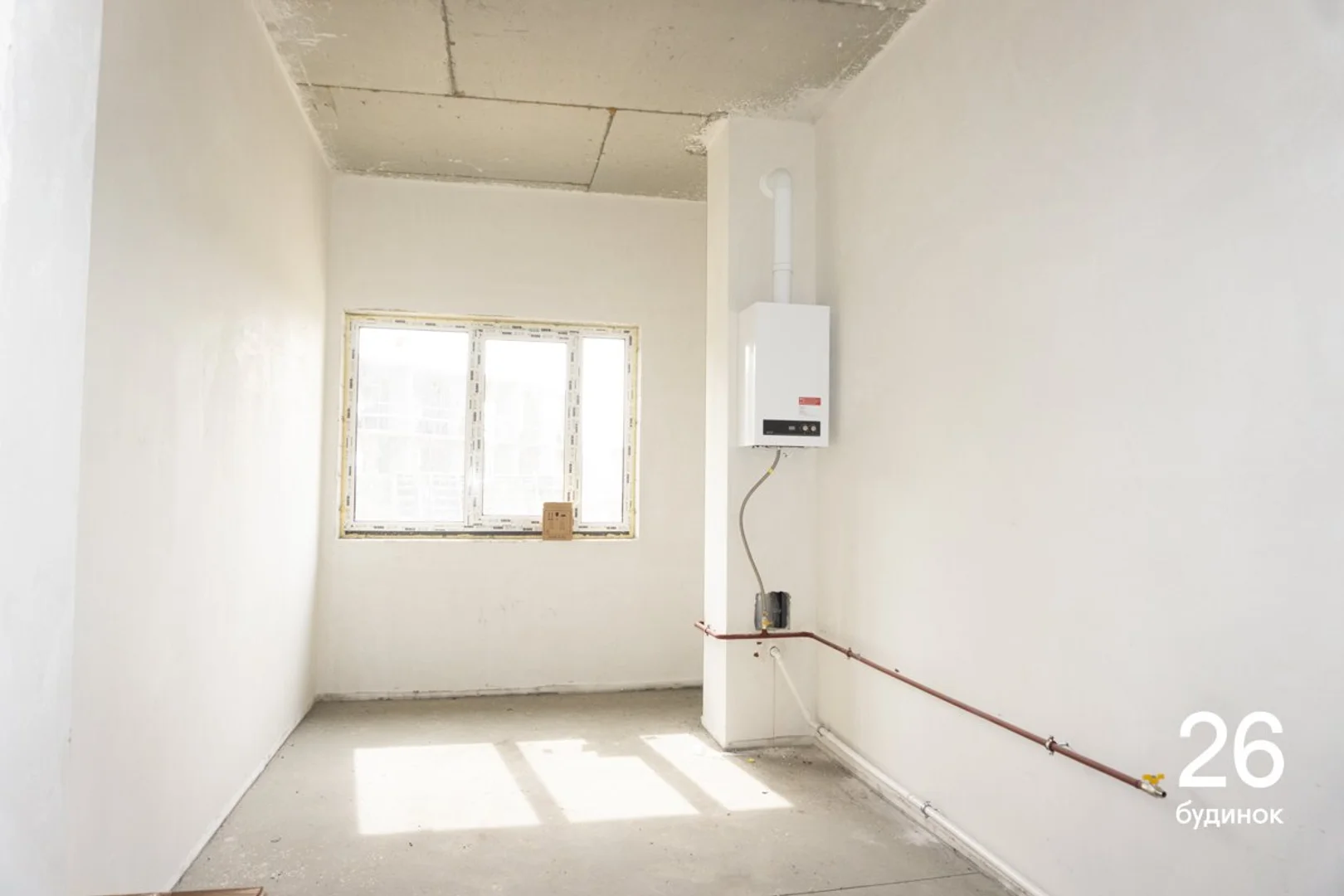

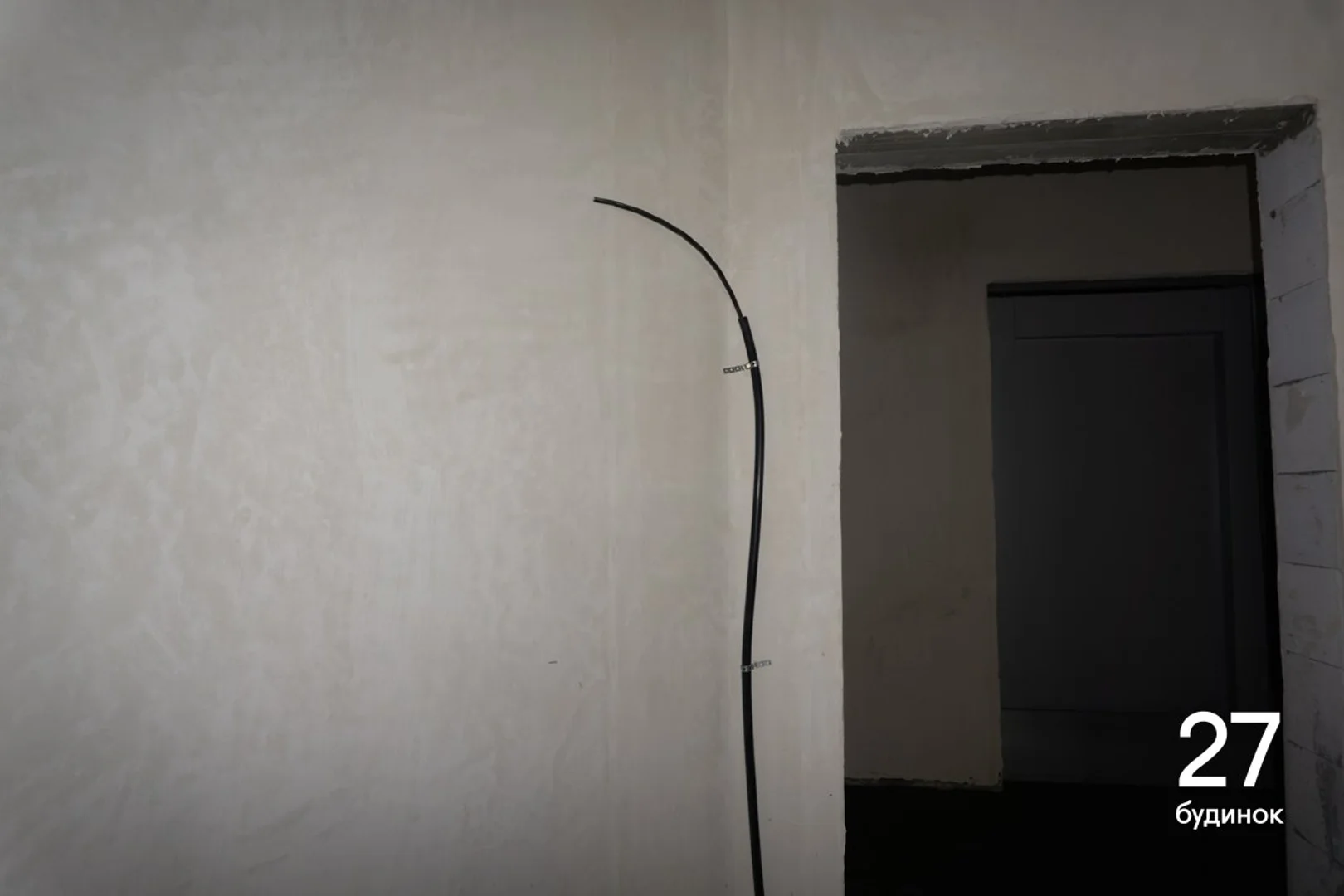

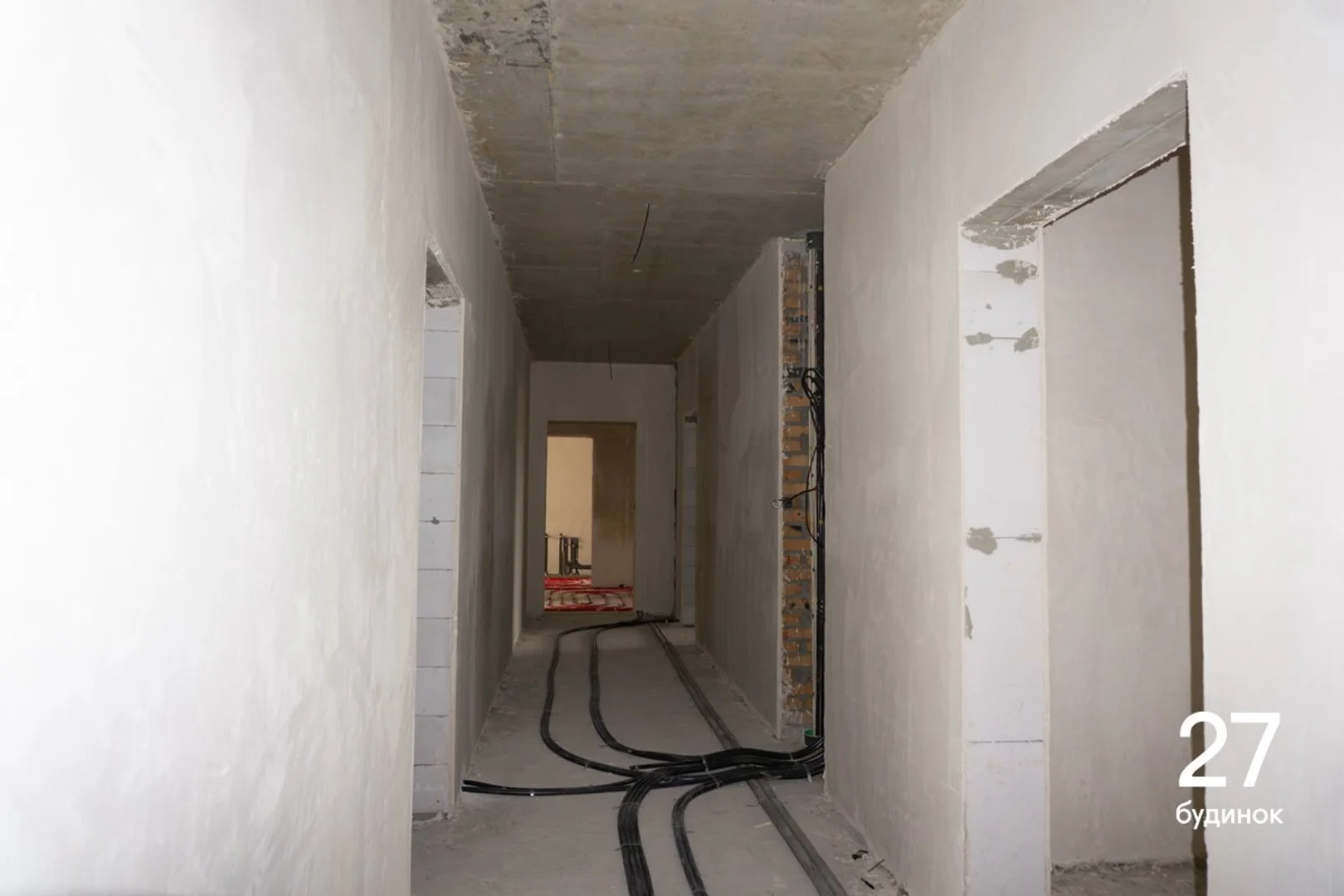

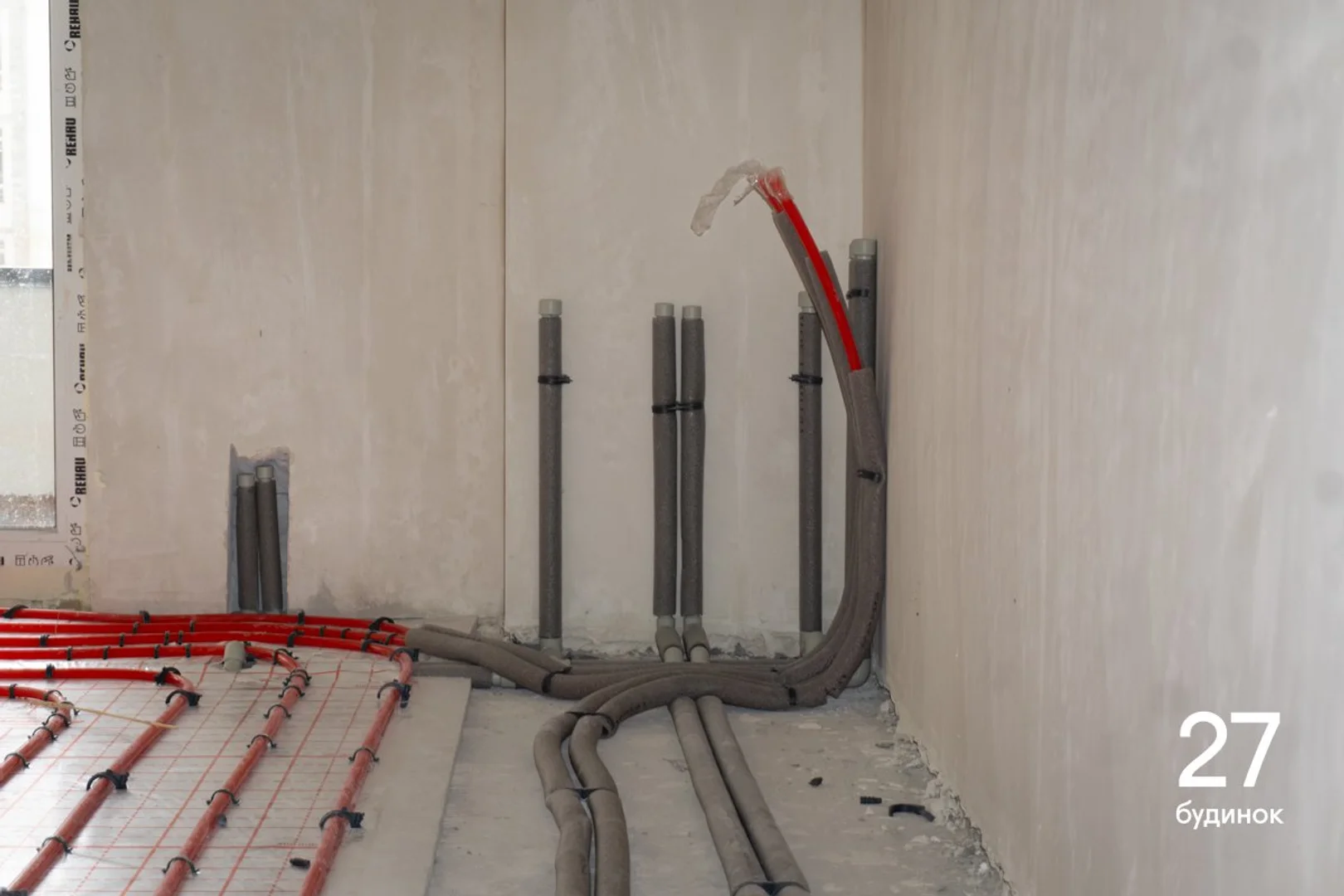

  • Продовжуємо розводку електрики і сантехніки поквартирно

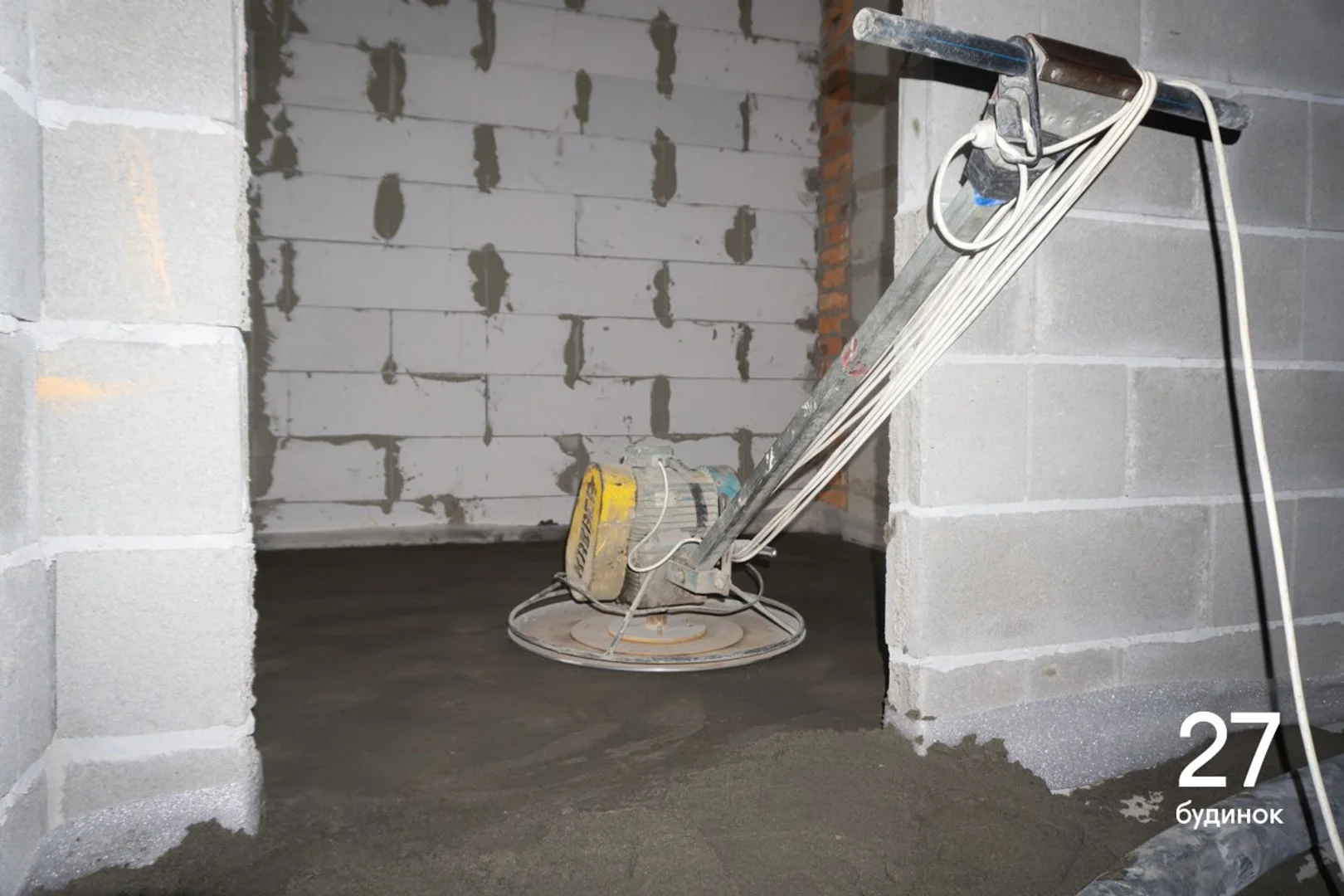

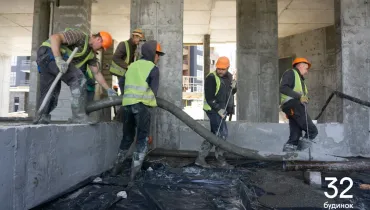

  • Продовжуємо влаштування стяжки підлоги на 5-му поверсі.

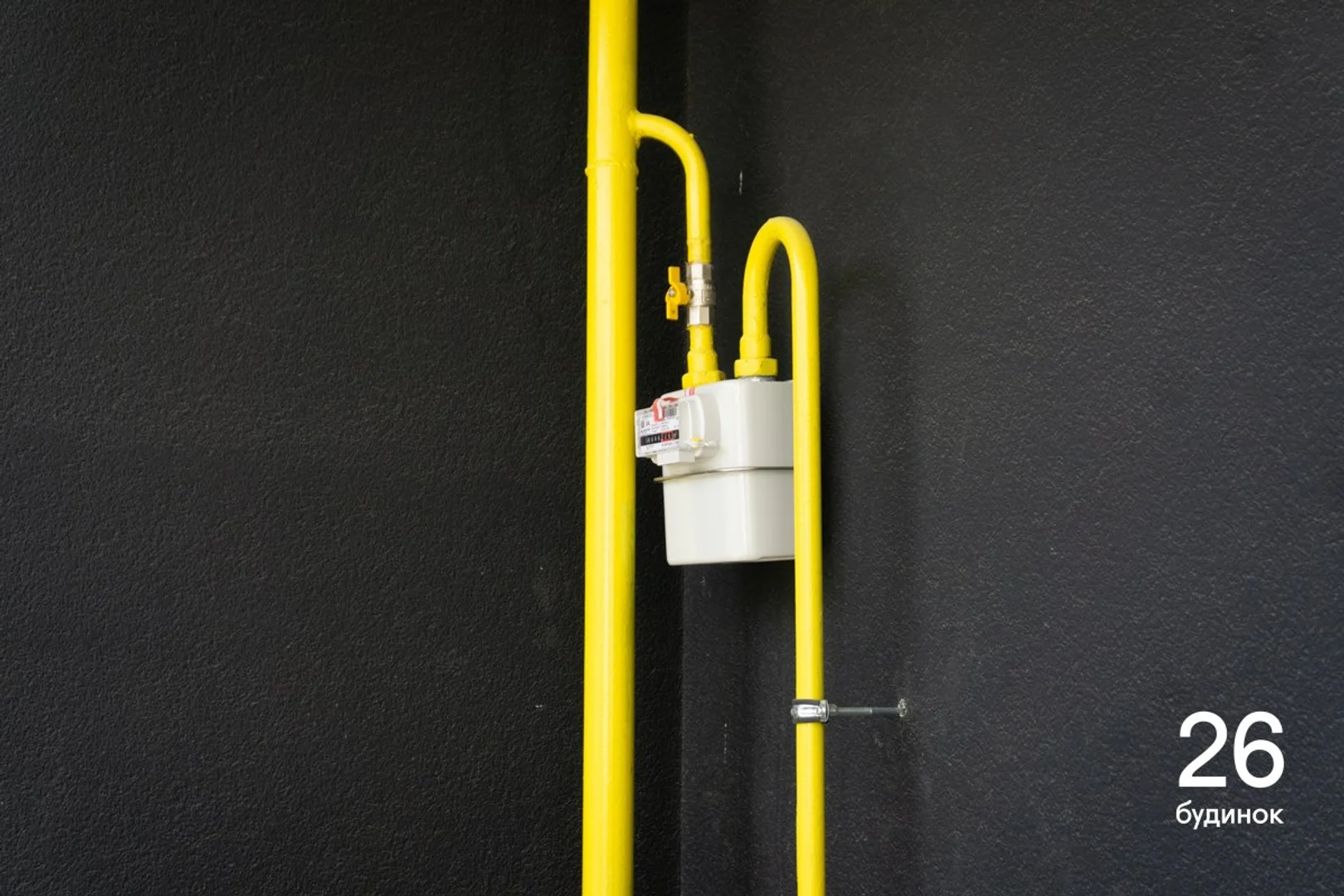

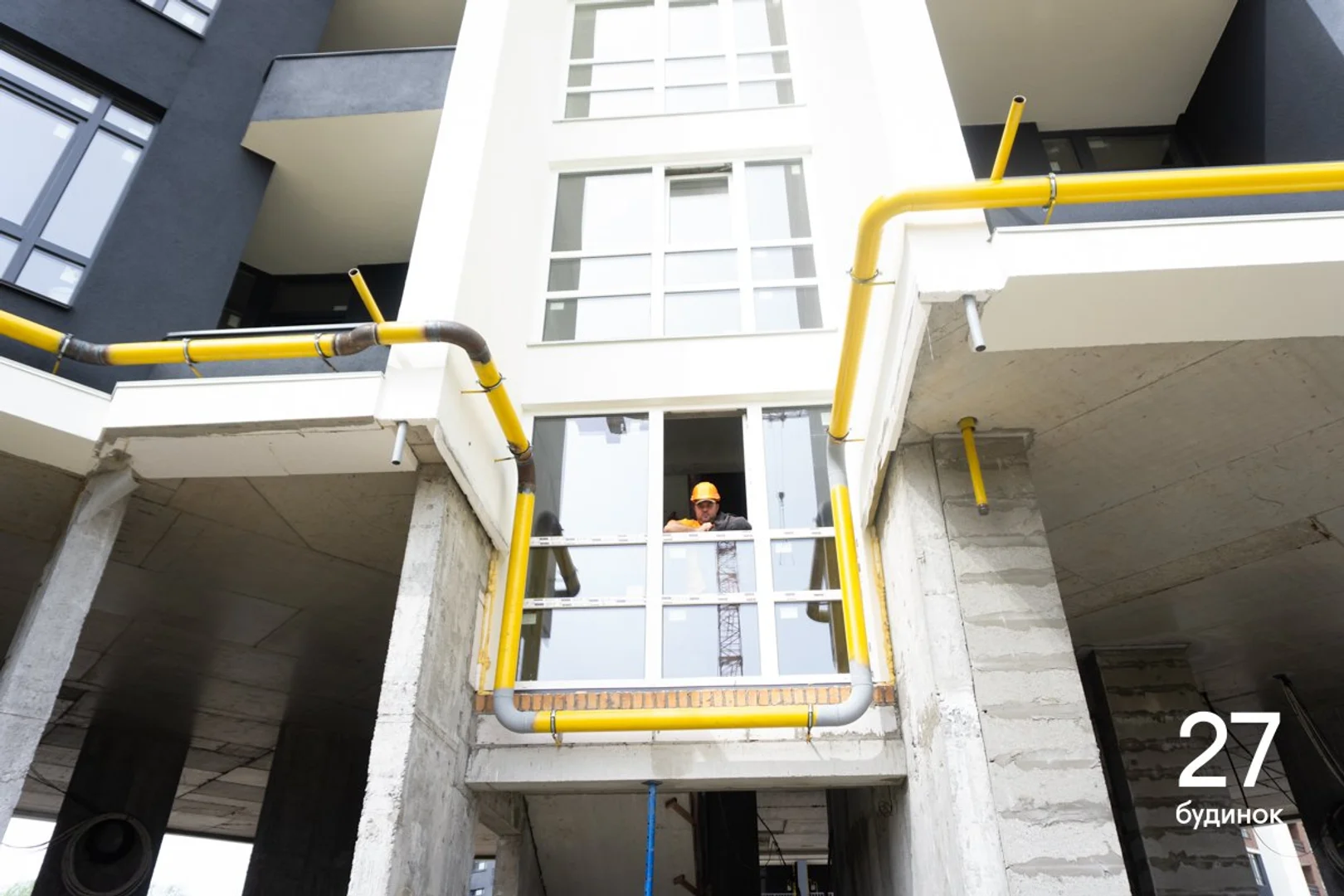

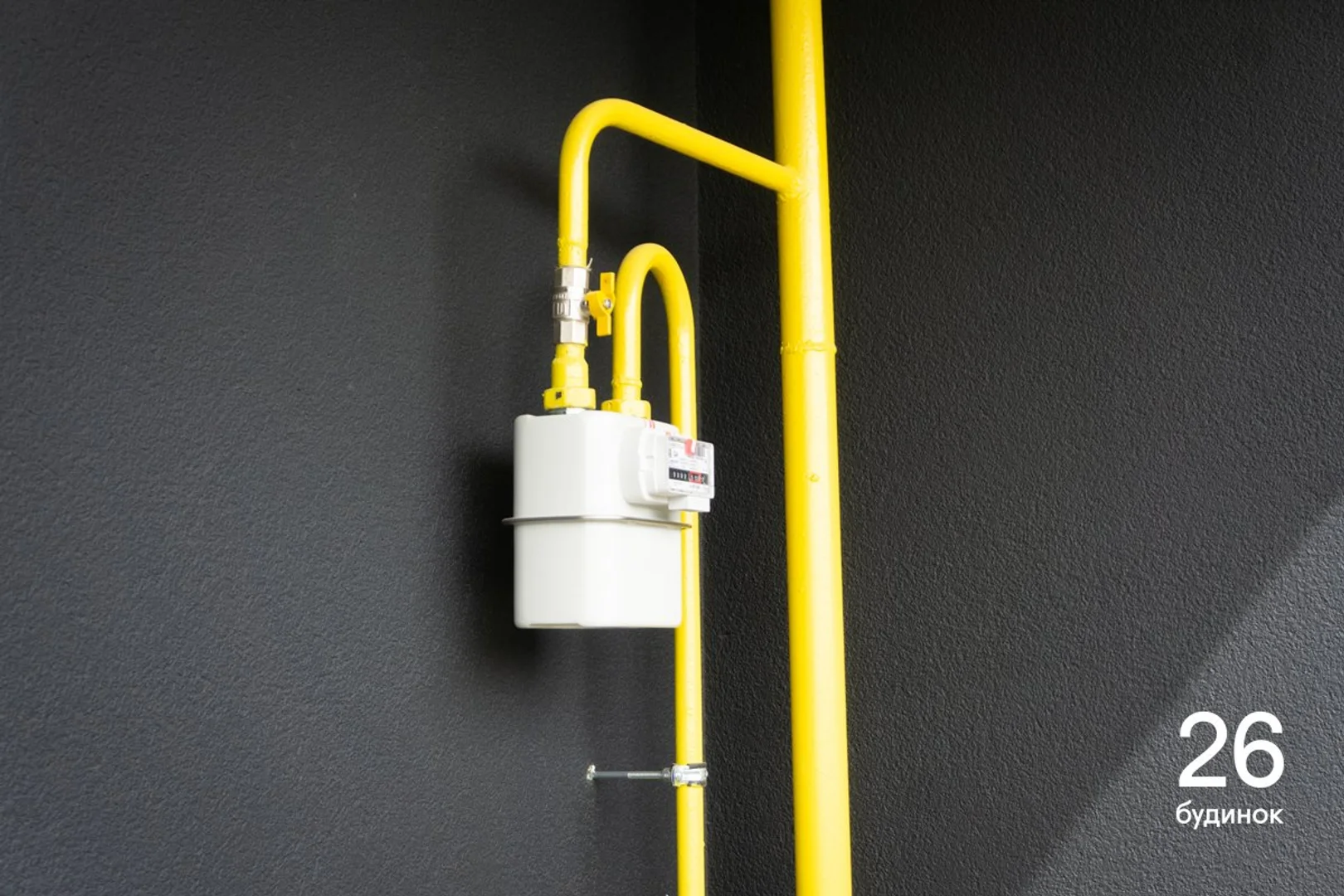

  • Продовжуємо внутрішню і зовнішню газову обв’язку.

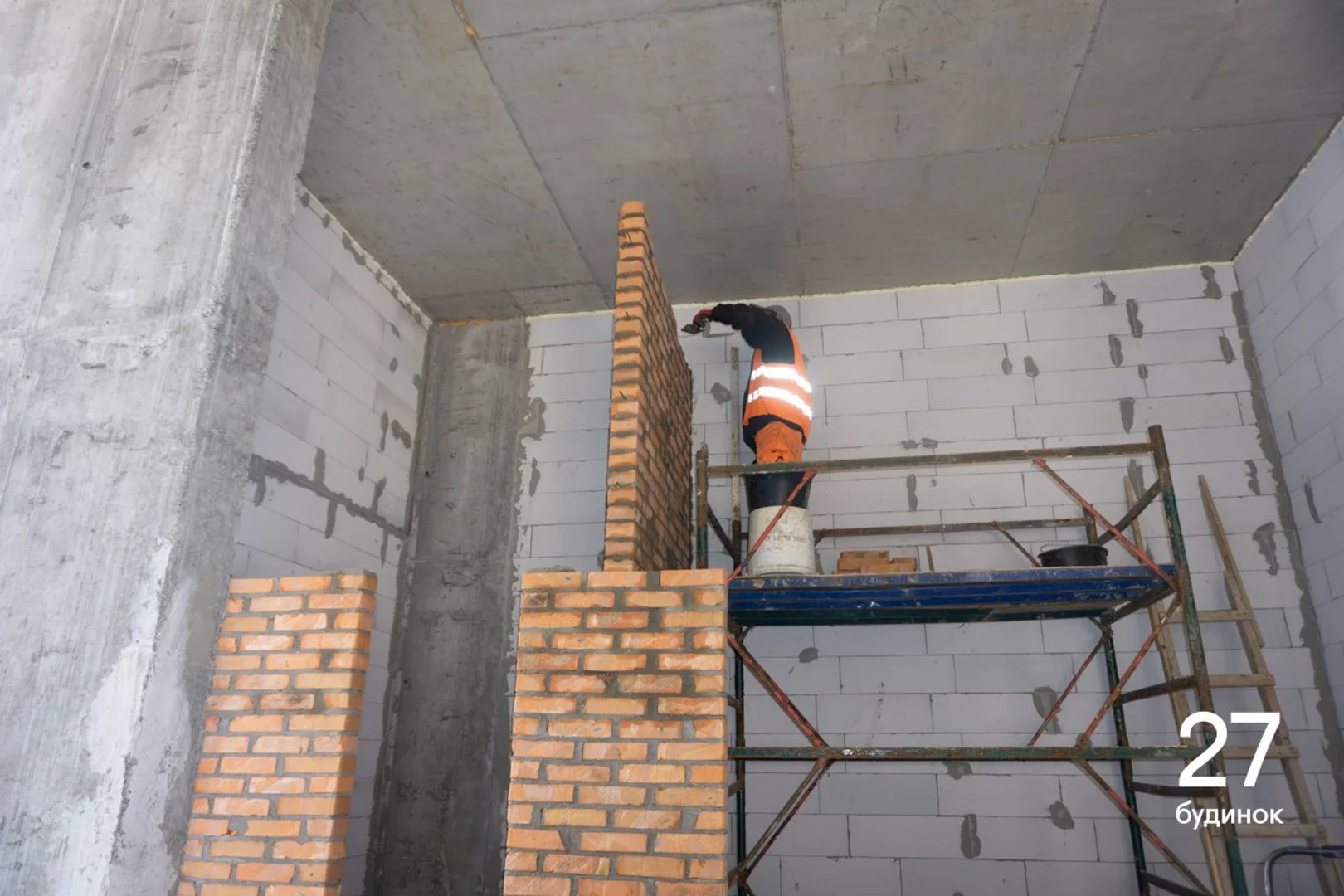

  • Розпочали мурування стін на 1-му поверсі.

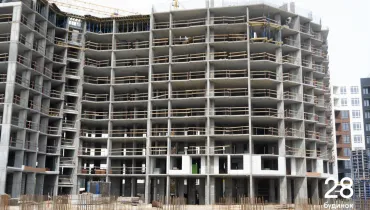

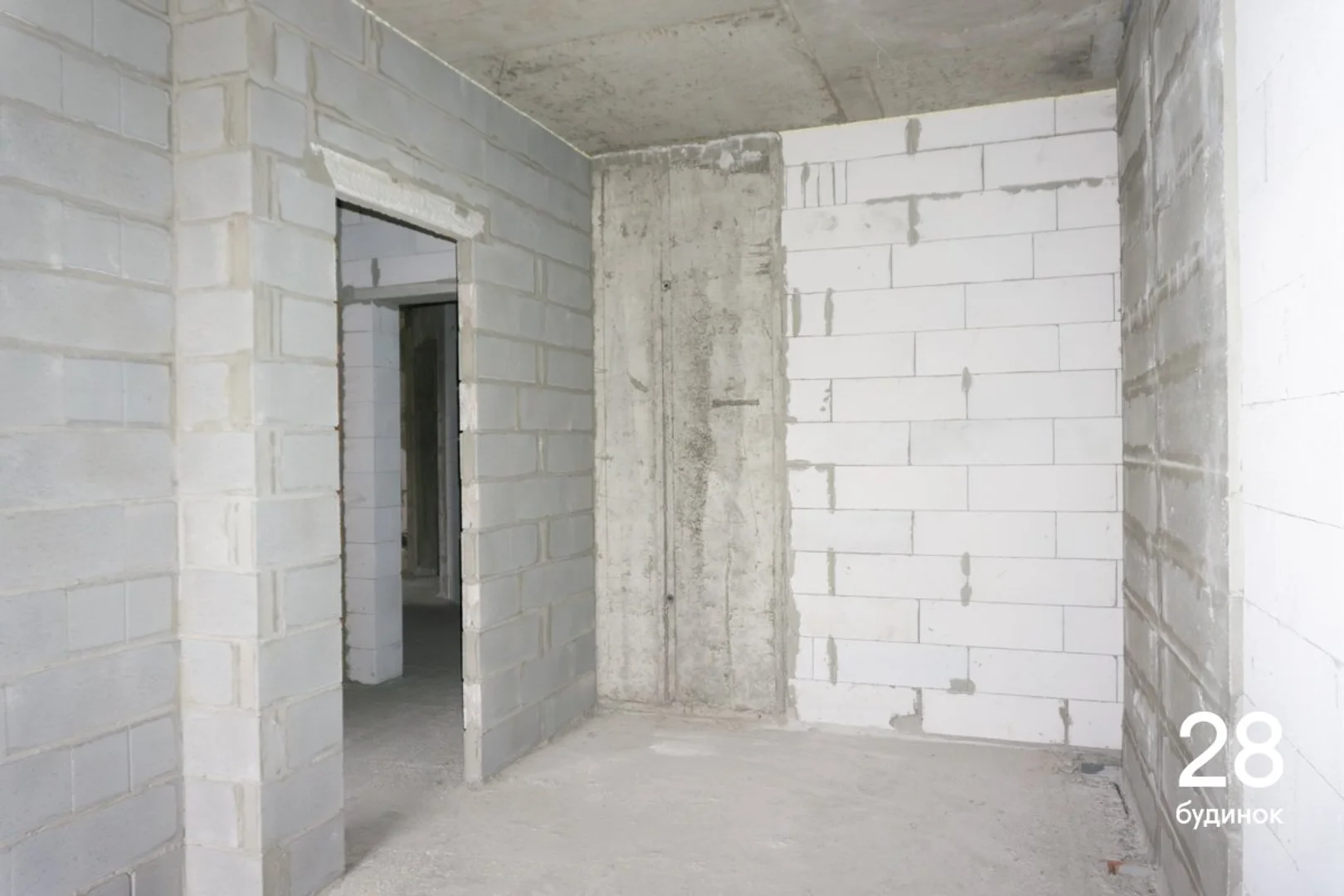

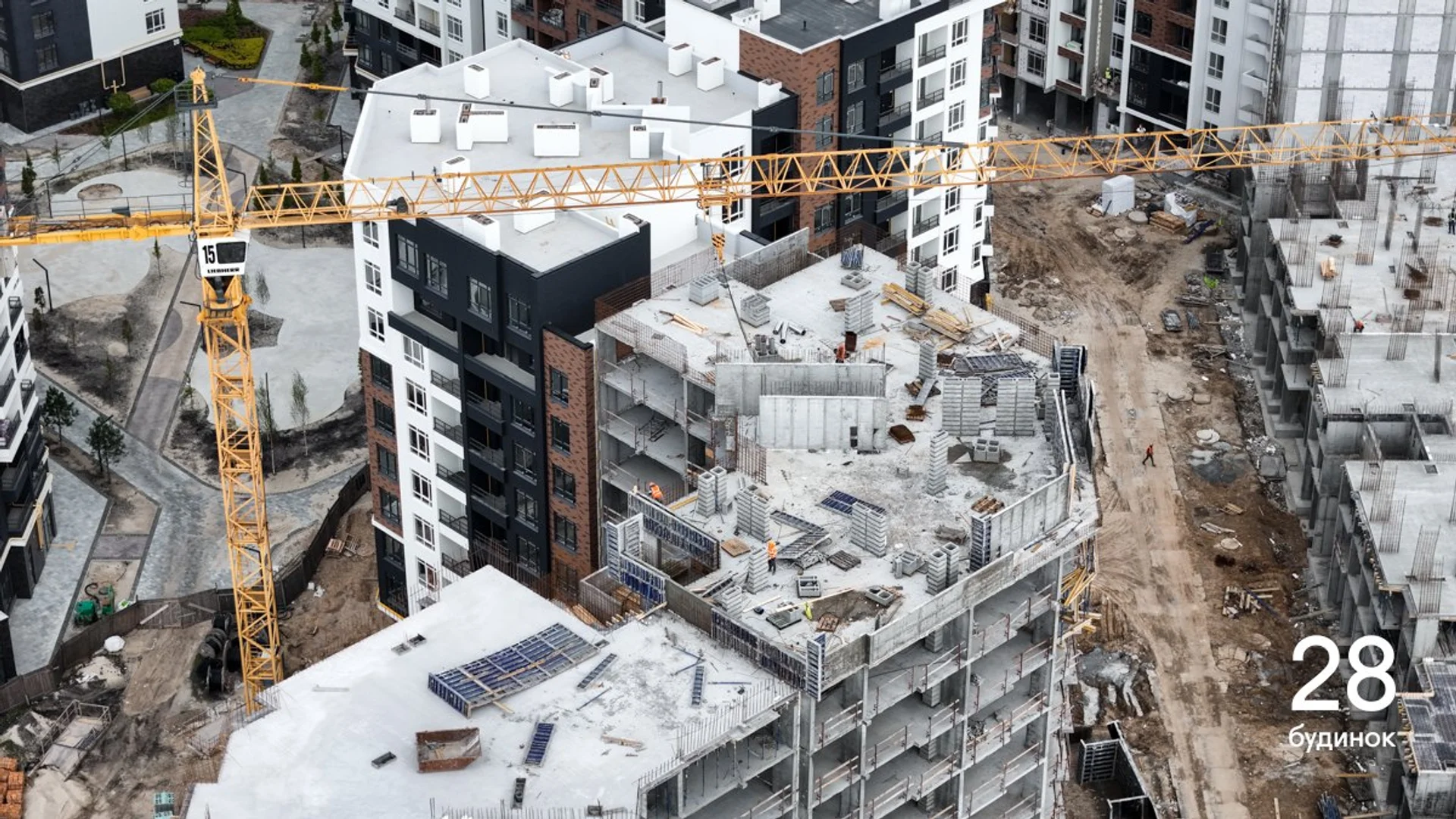

У 28 будинку:

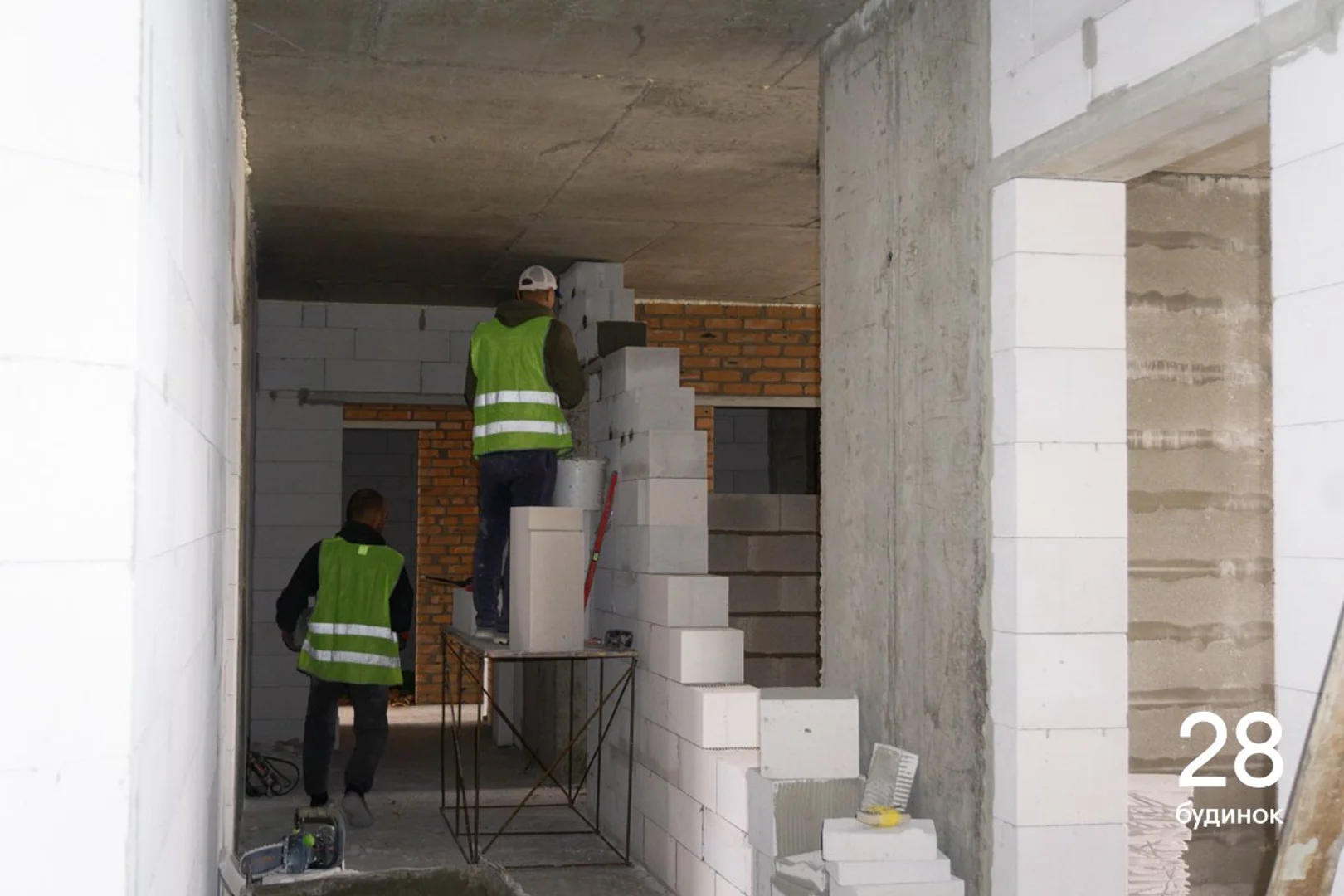

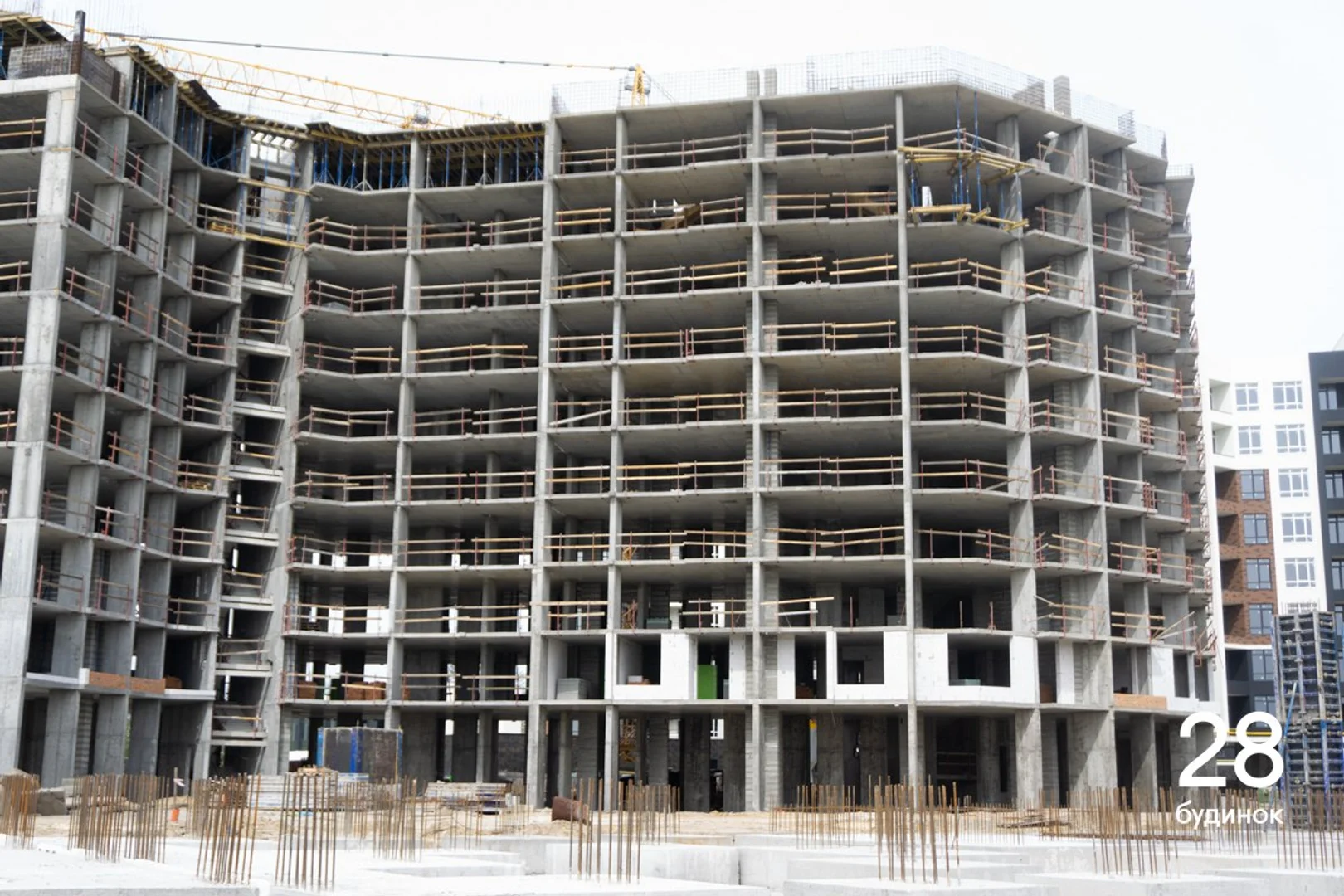

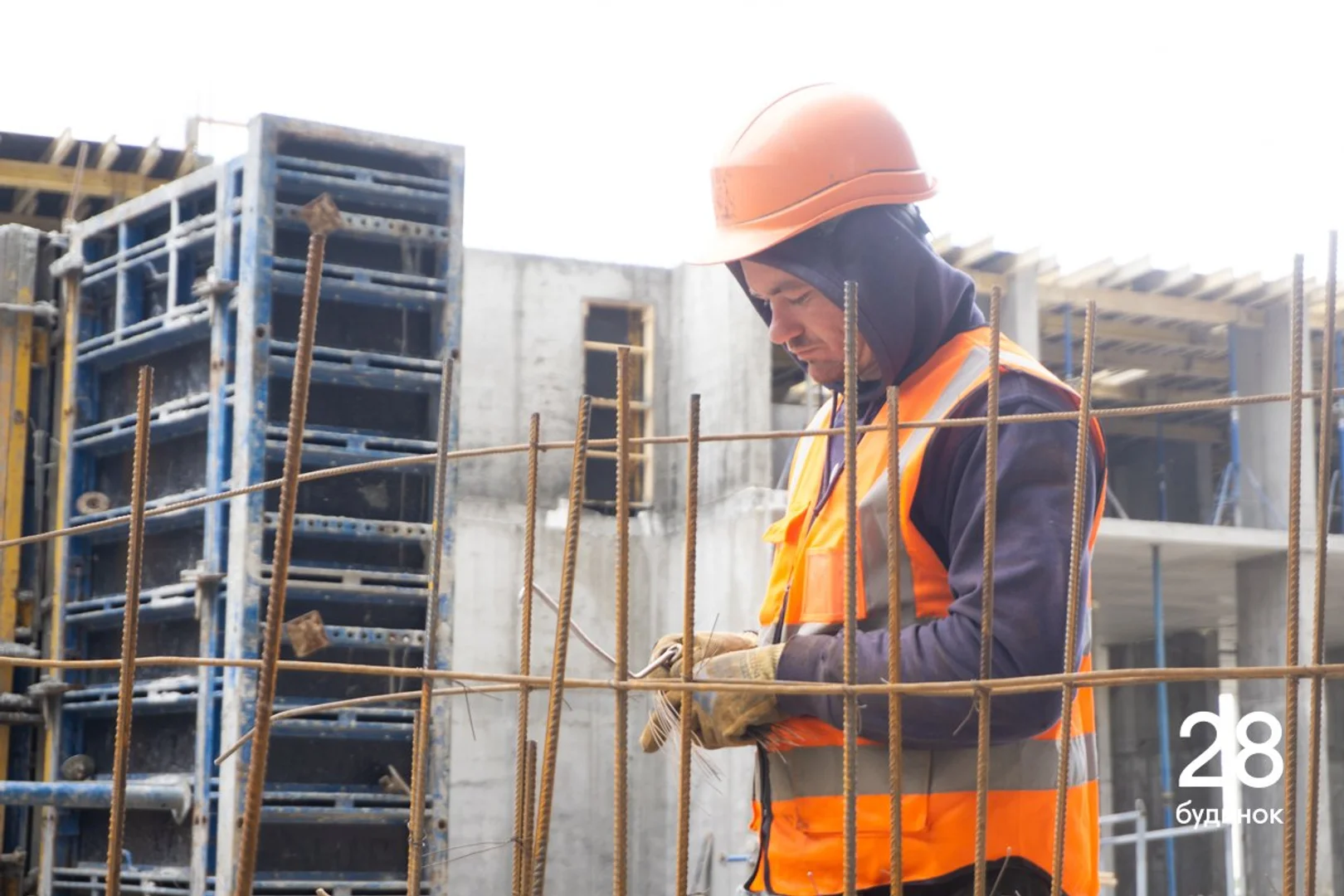

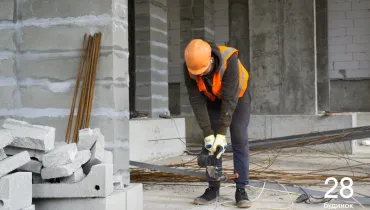

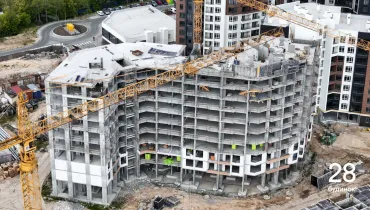

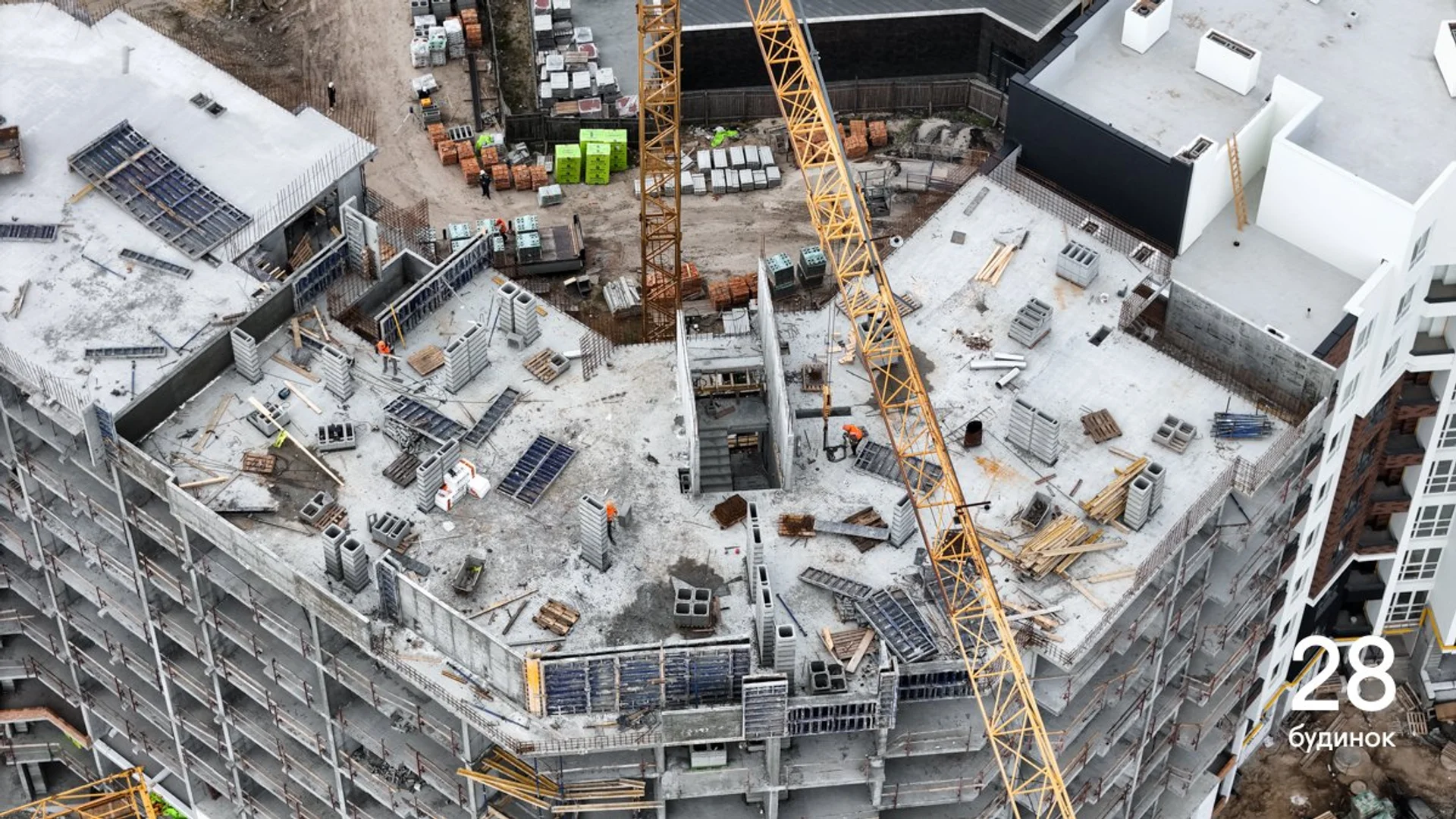

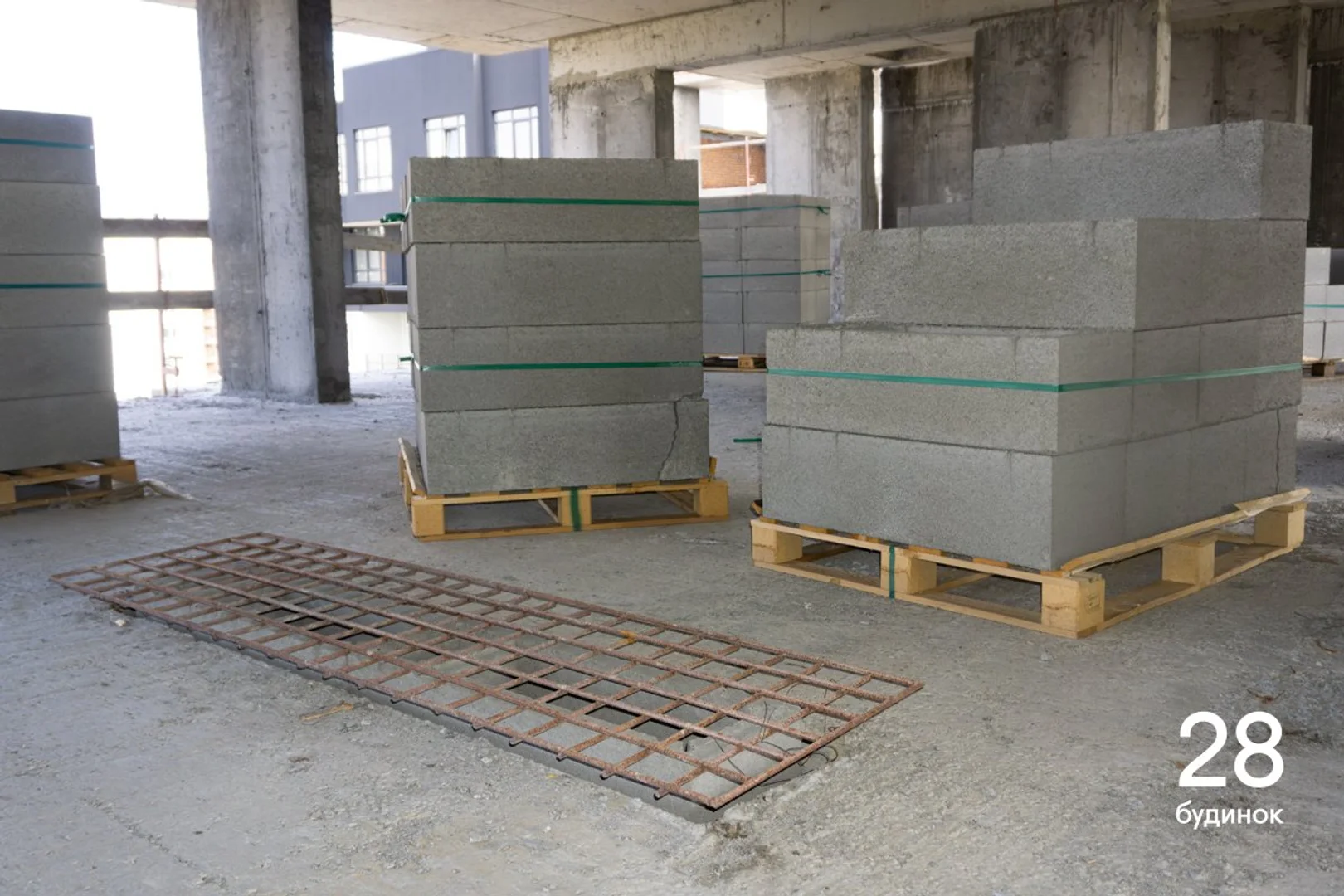

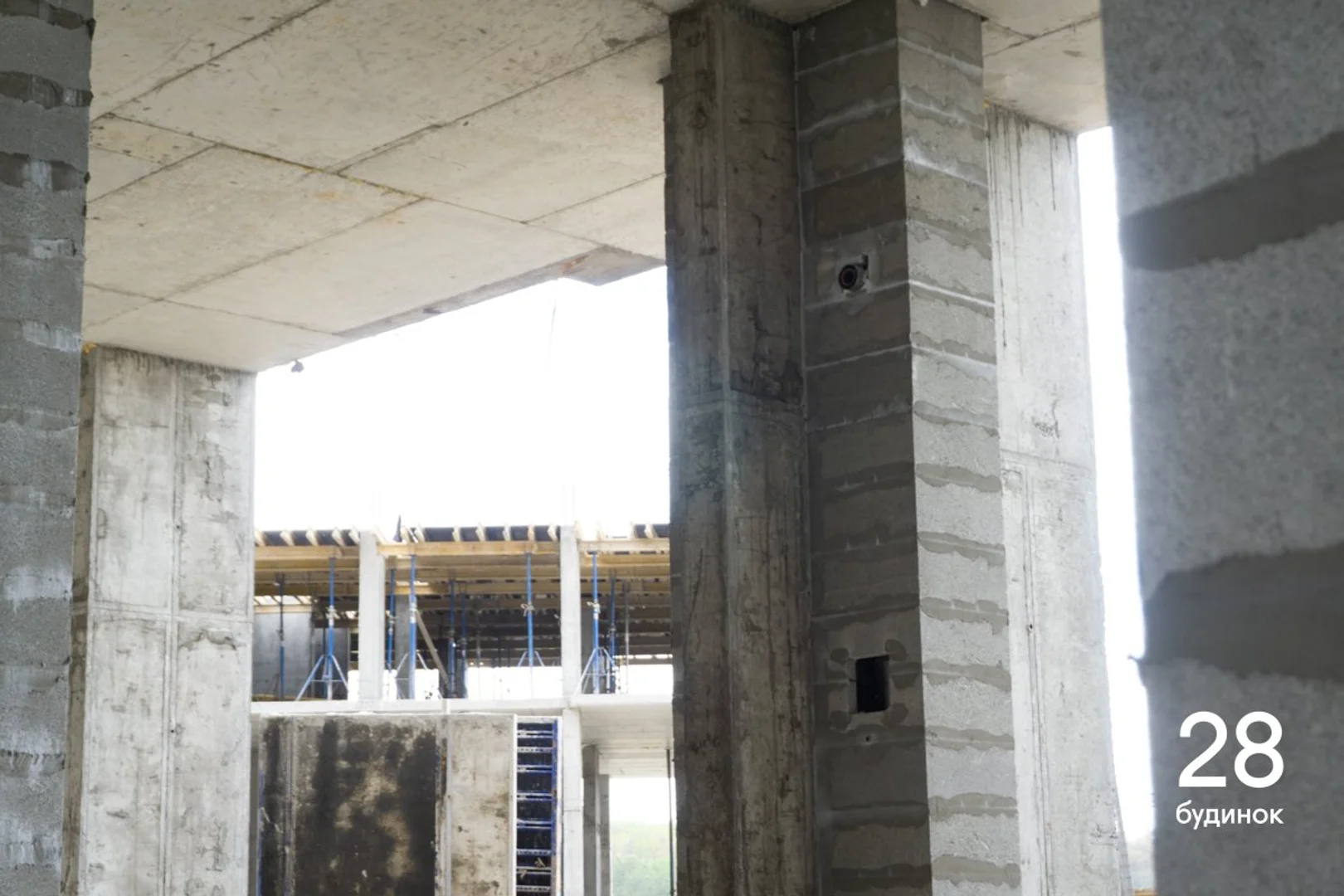

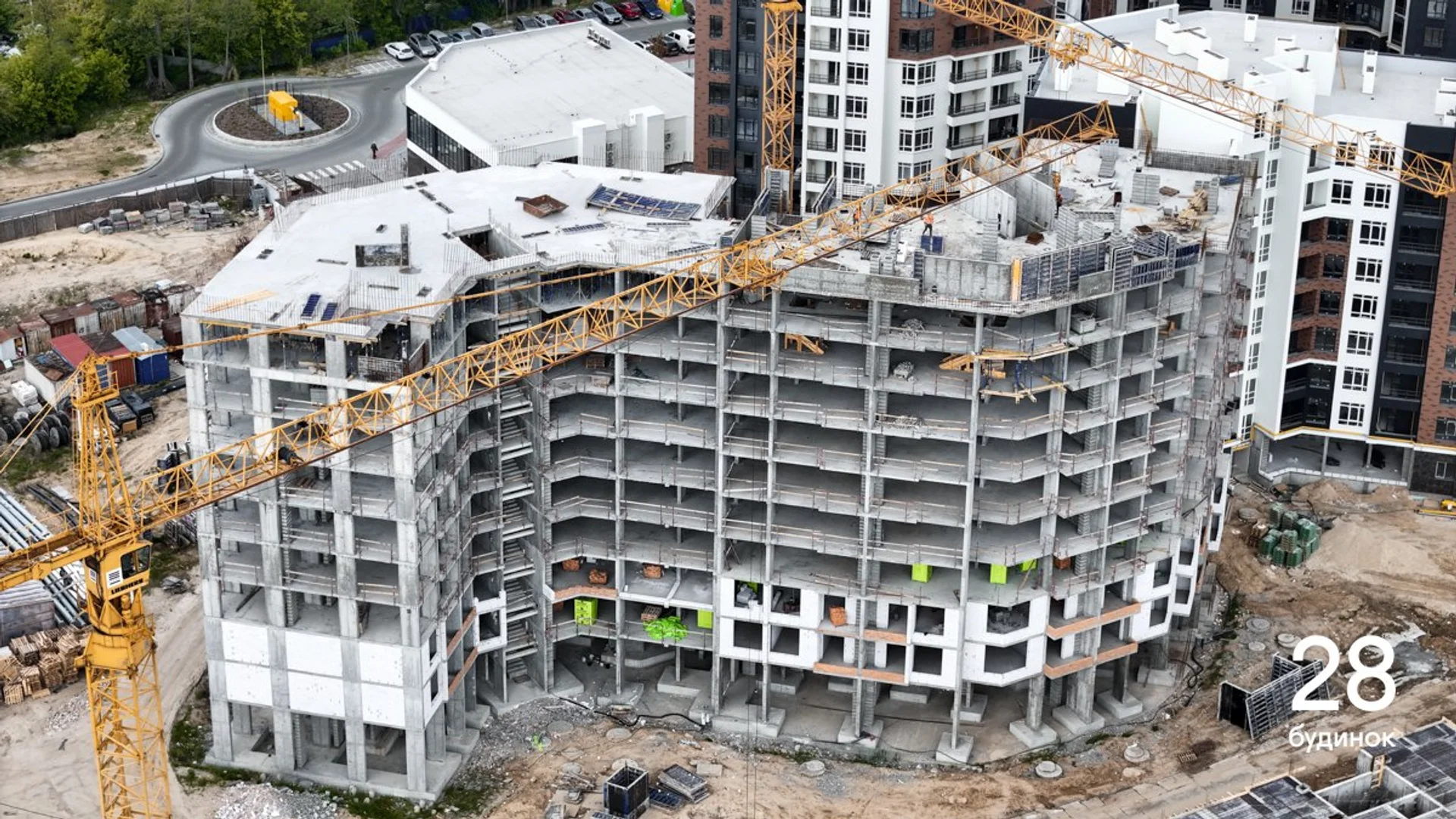

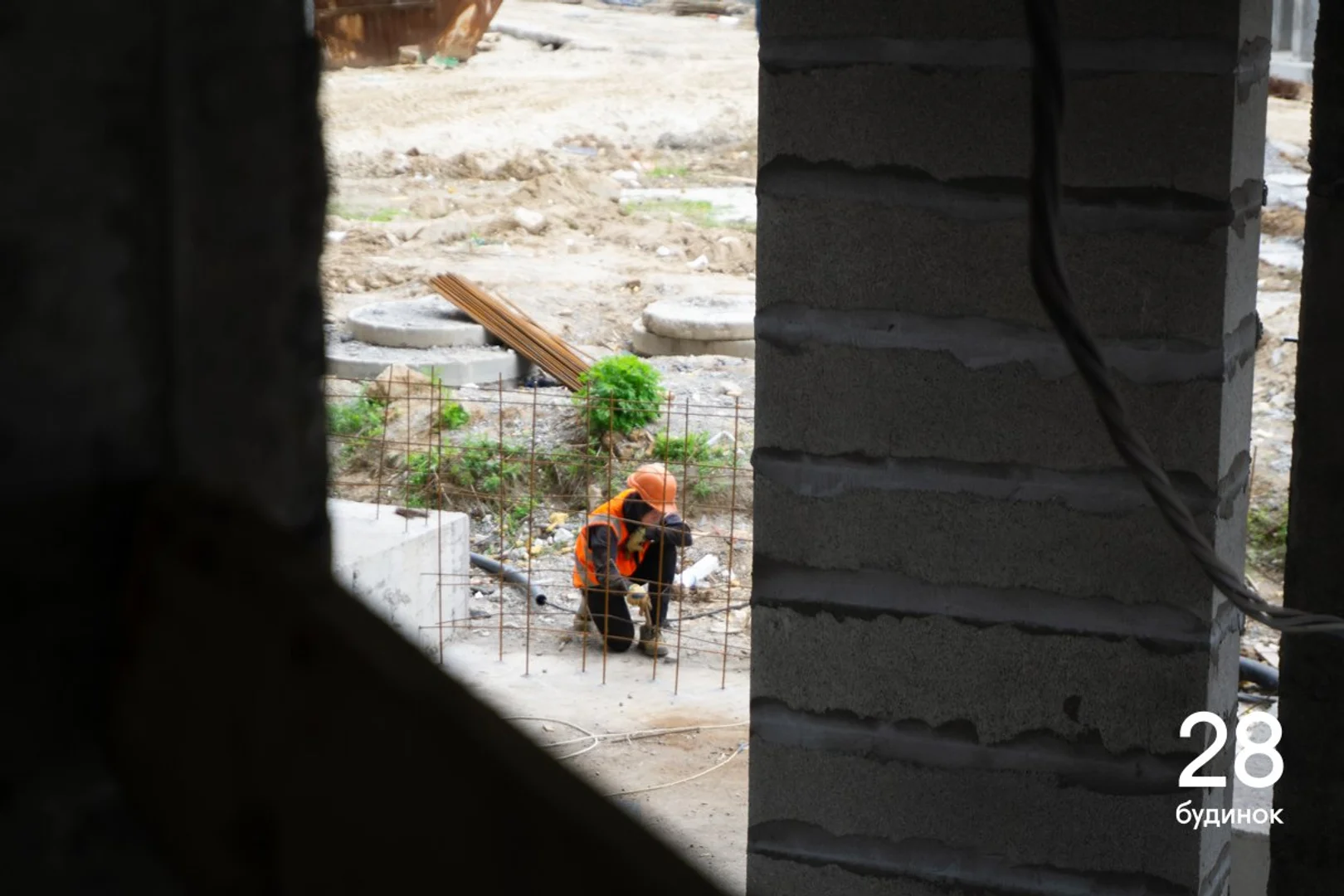

  • Завершуємо монолітні роботи: бетонуємо парапети на даху і стіни цоколю 1-го поверху.

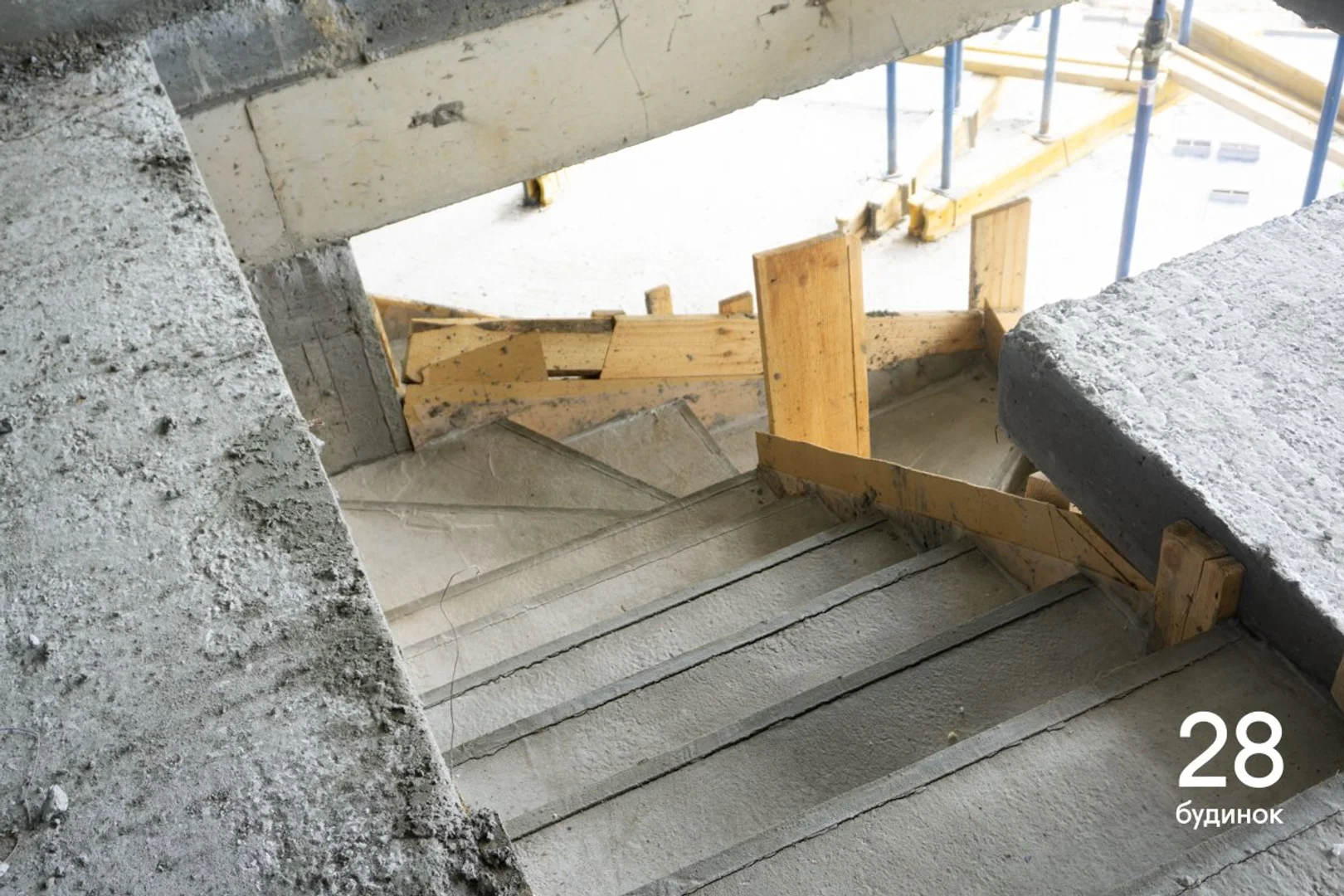

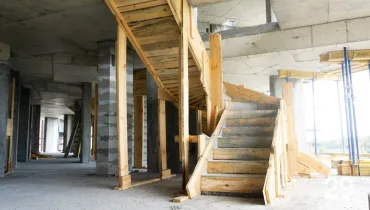

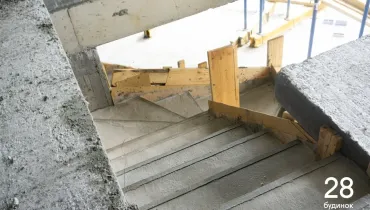

  • Забетонували сходи в дворівневих квартирах.

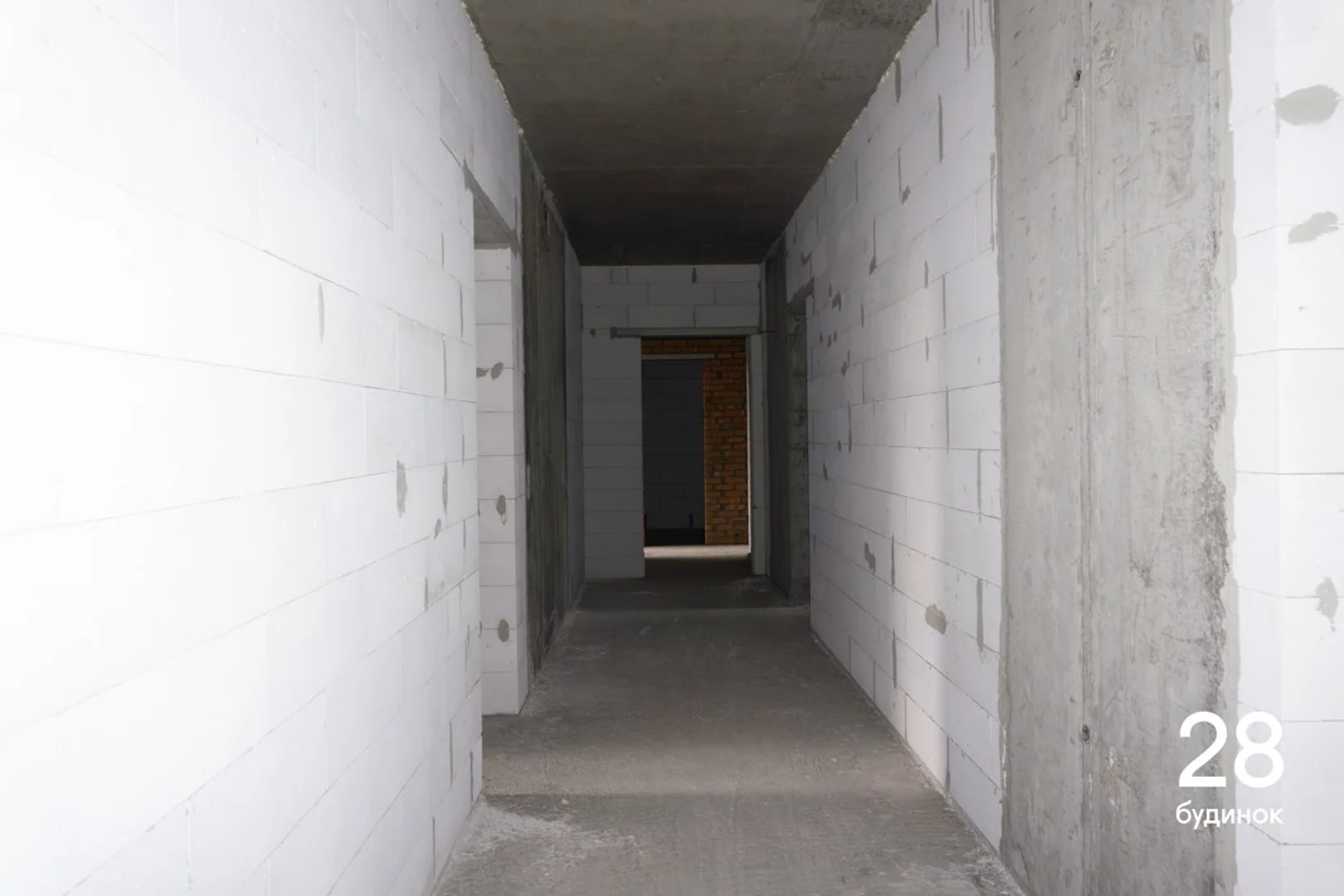

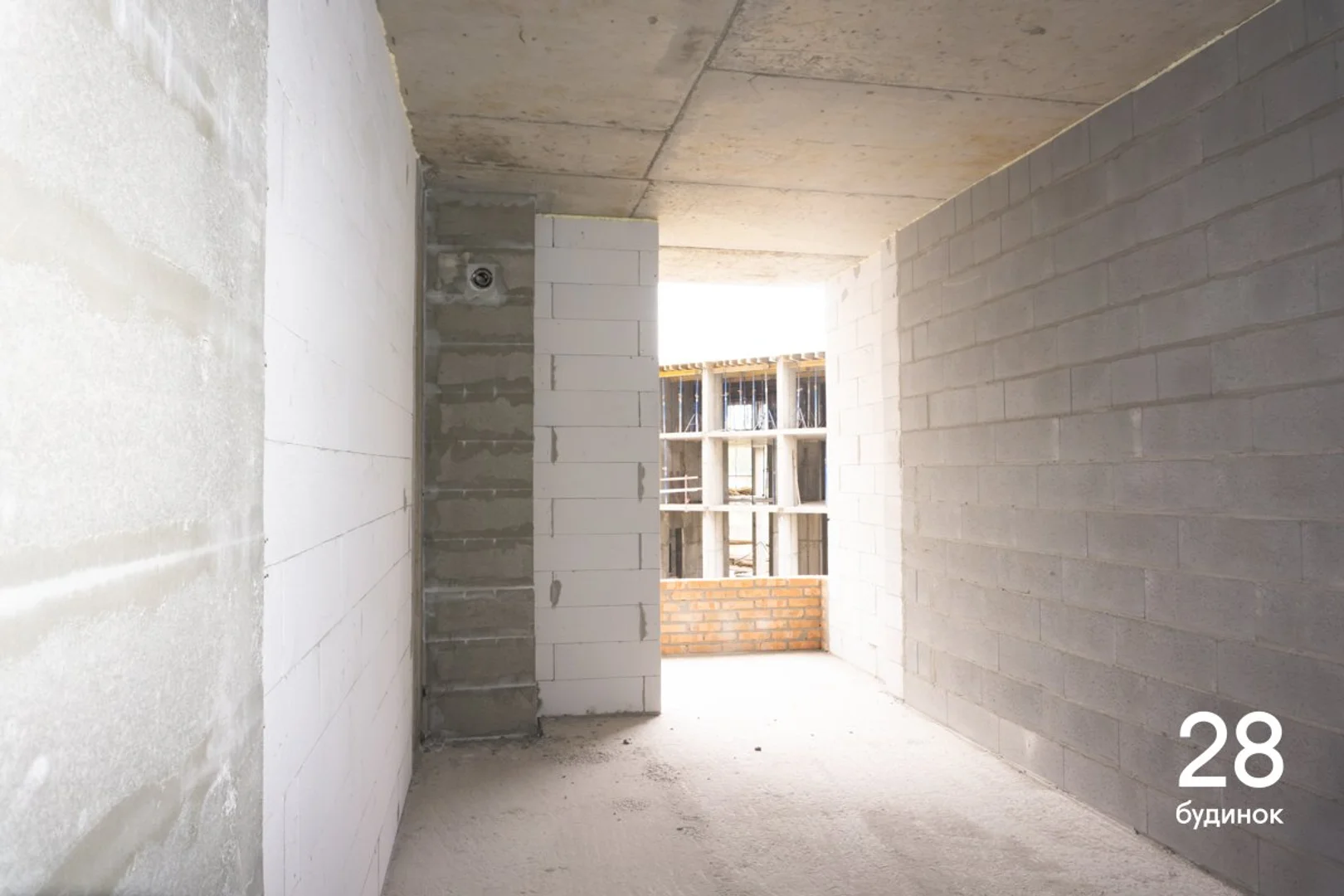

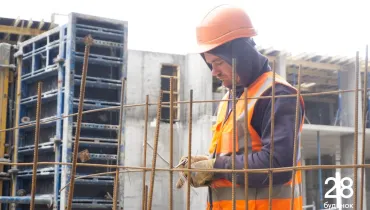

  • Завершуємо монтаж вентиляційних каналів та димоходів на даху.

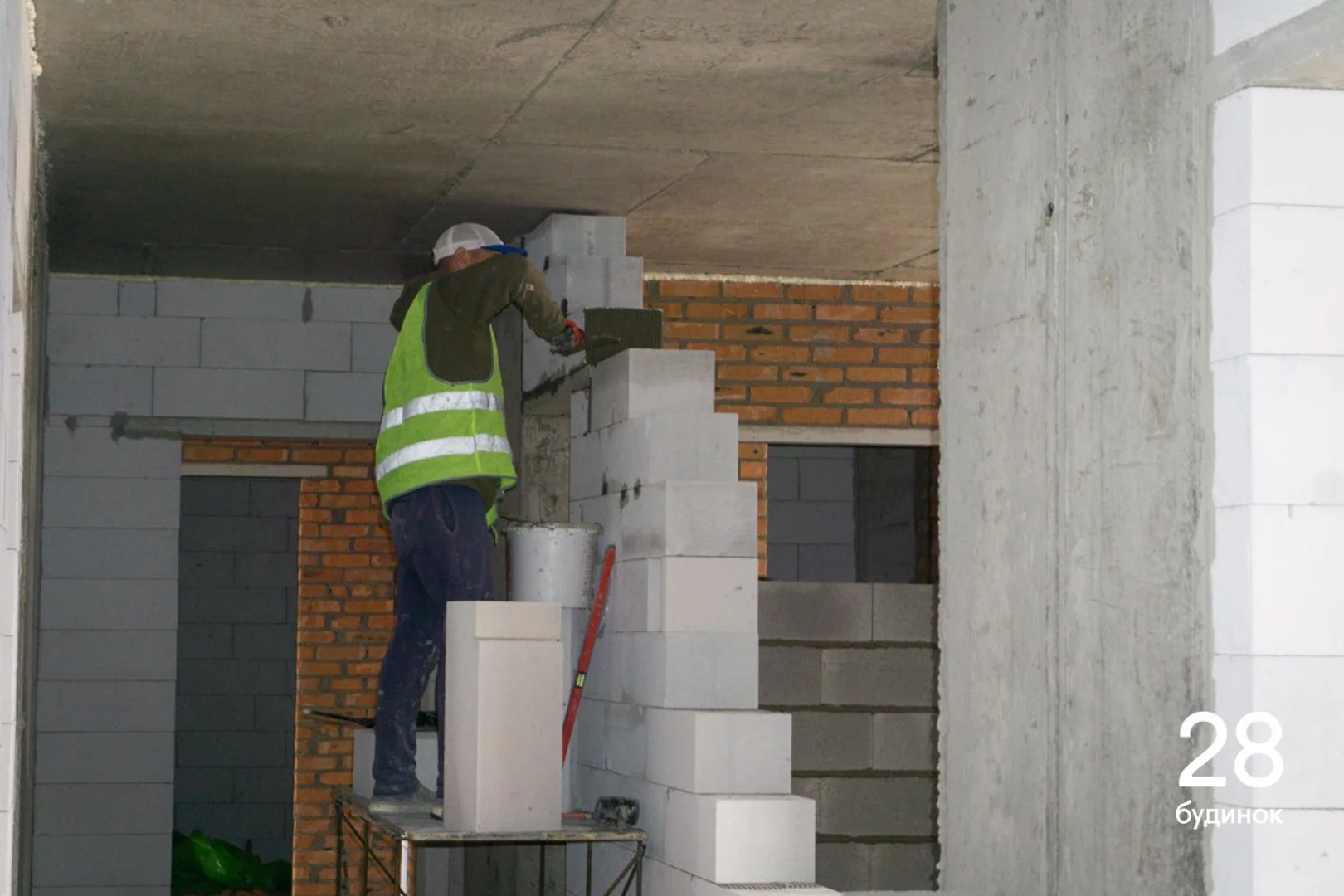

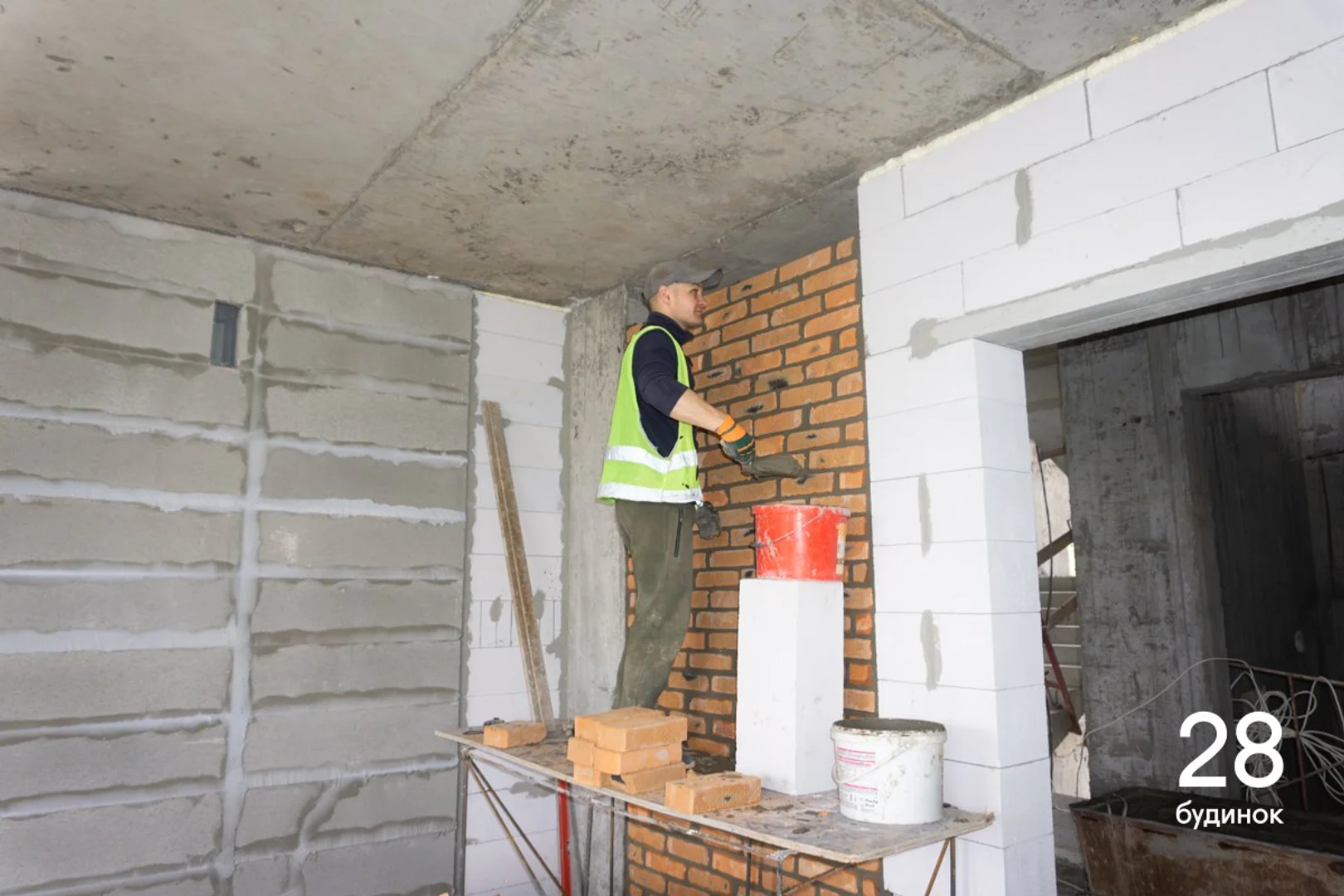

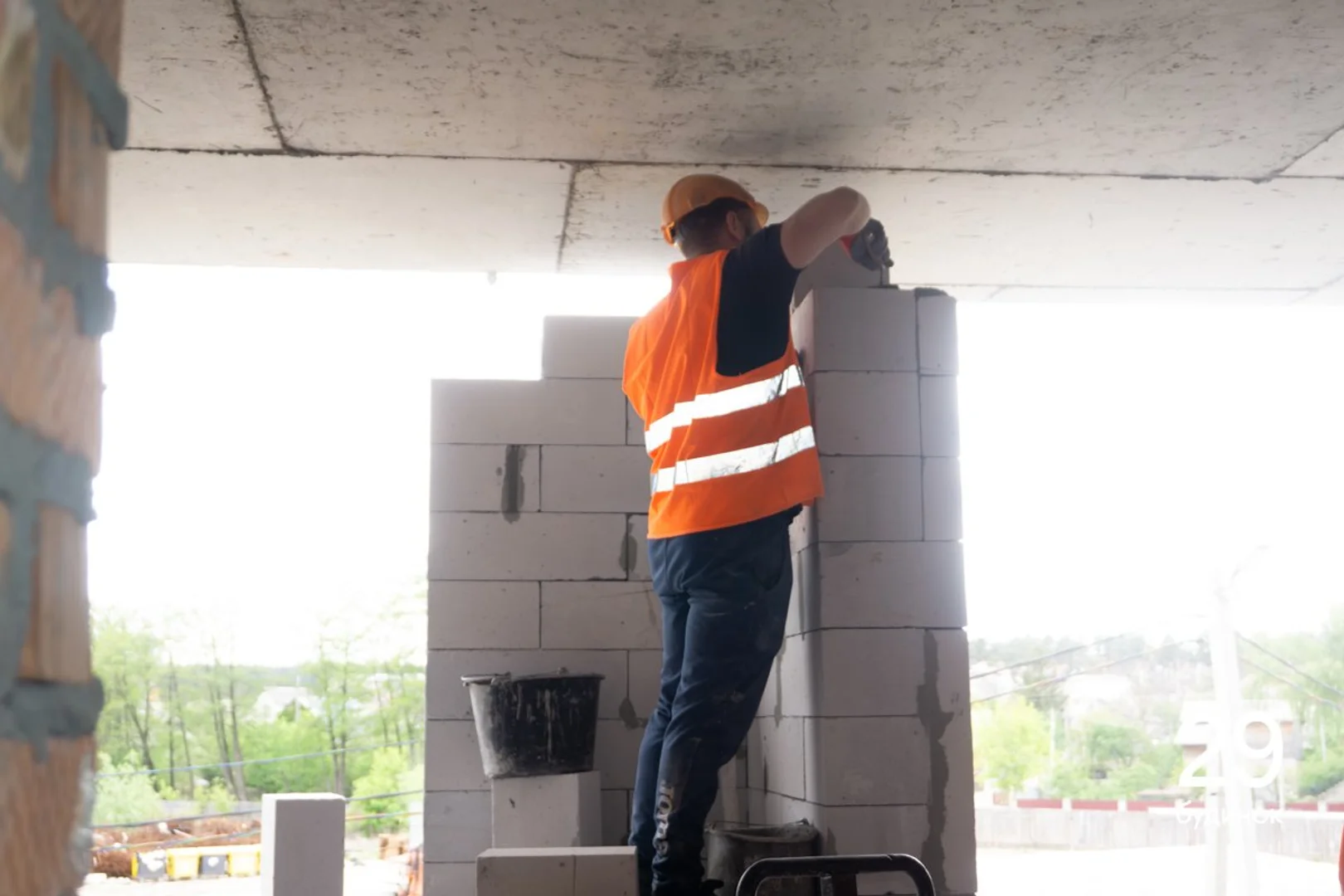

  • Продовжуємо мурувати стіни на 2-3-му поверхах.

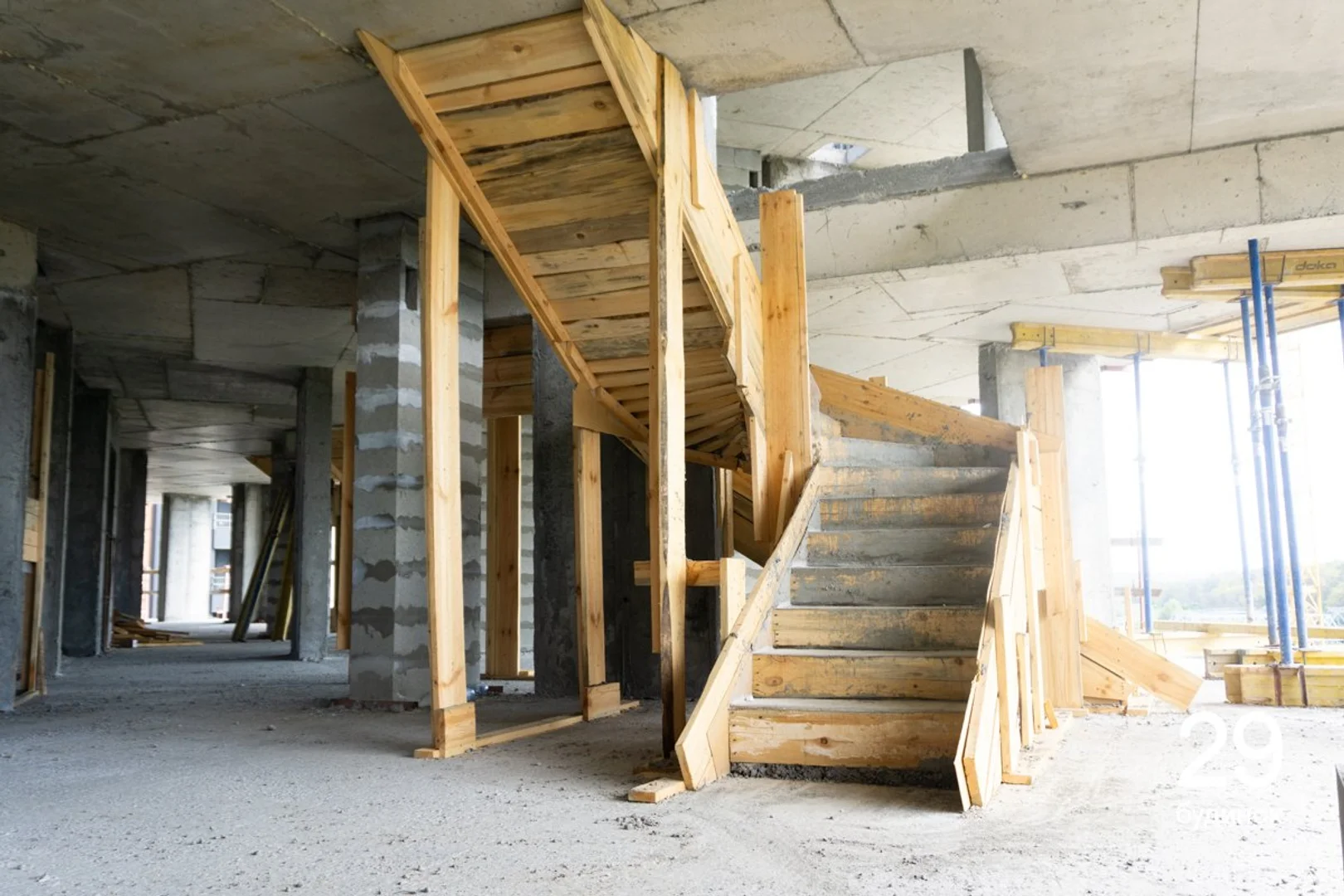

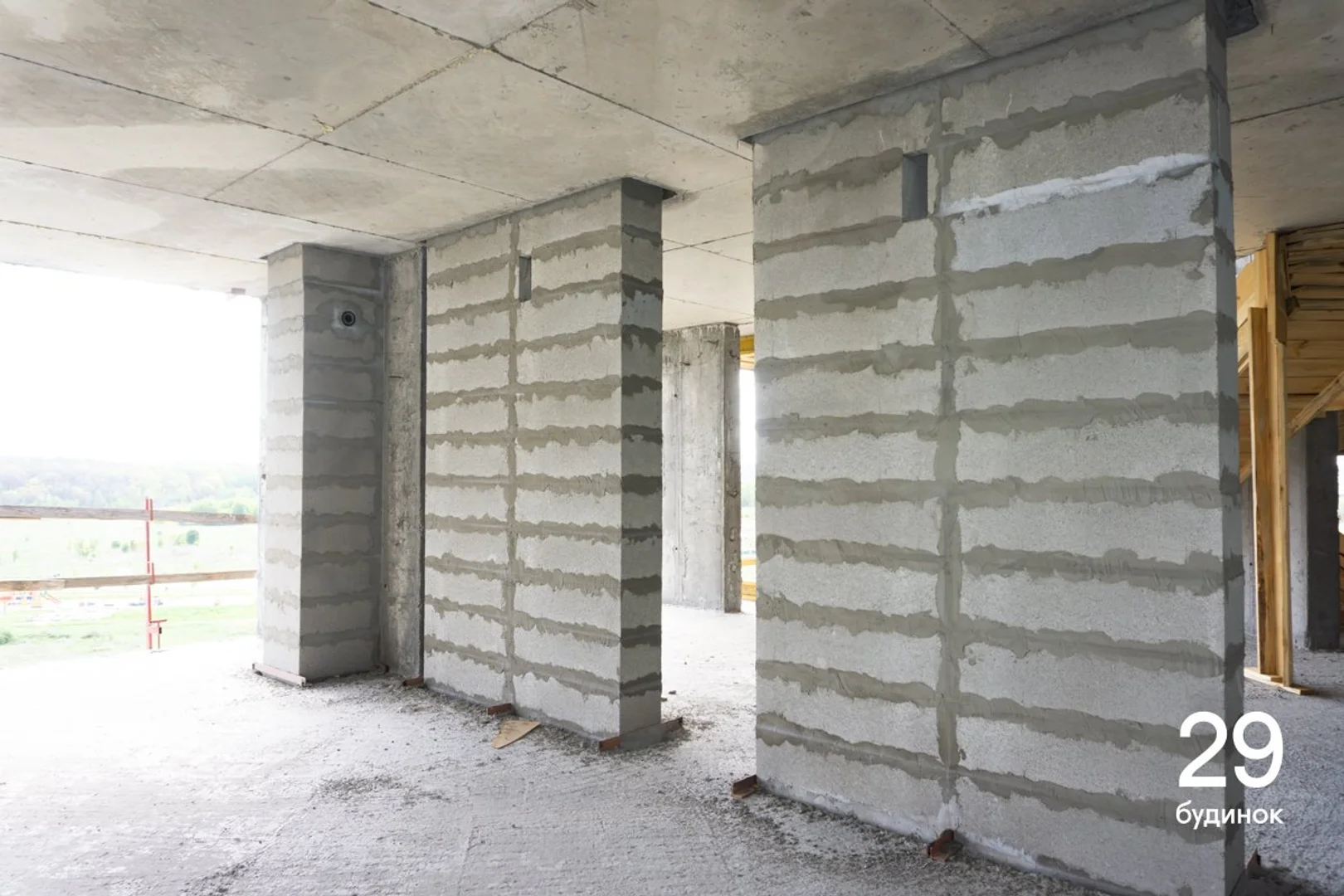

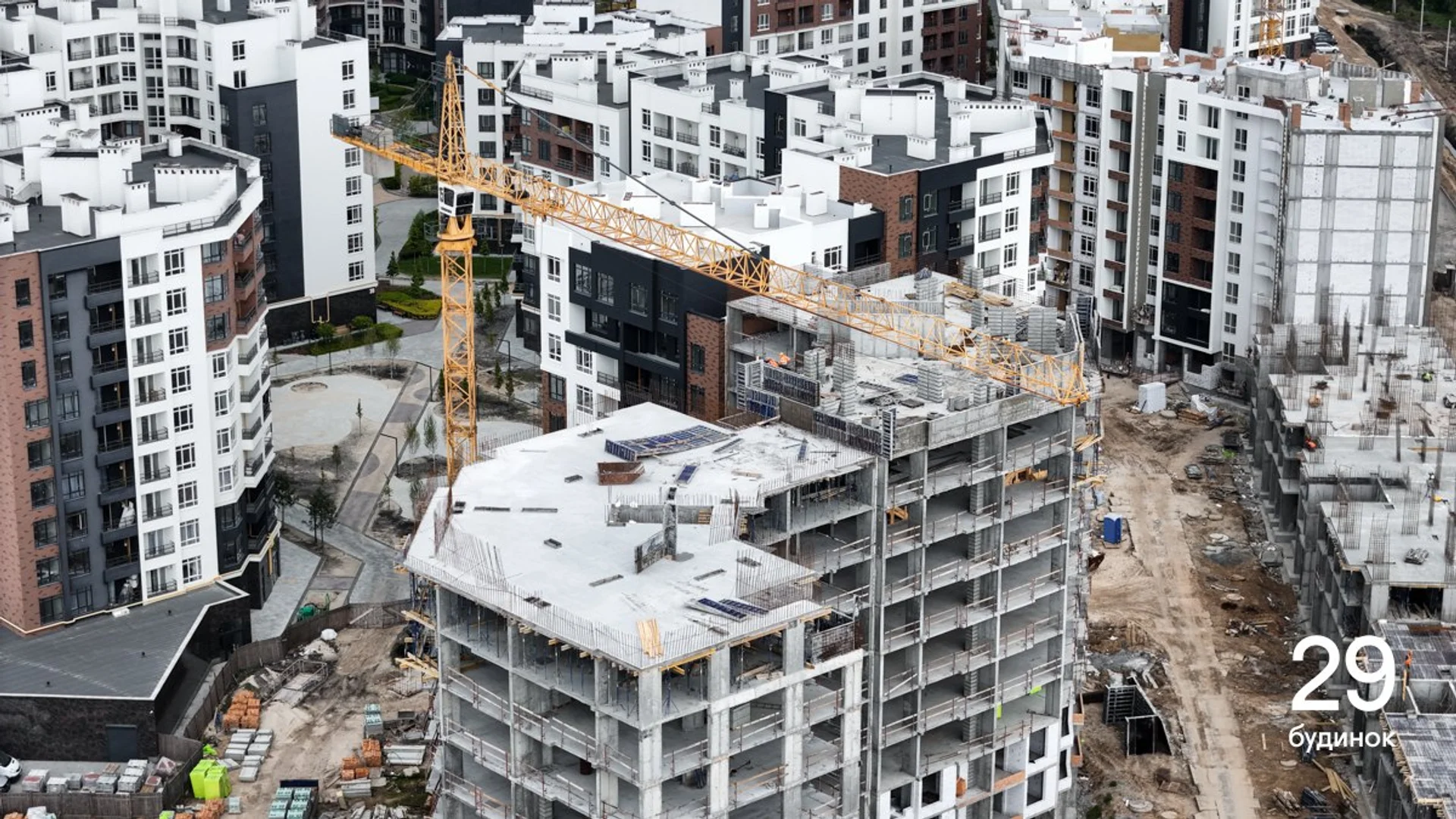

У 29 будинку:

  • Завершуємо монолітні роботи: бетонуємо парапети на даху.

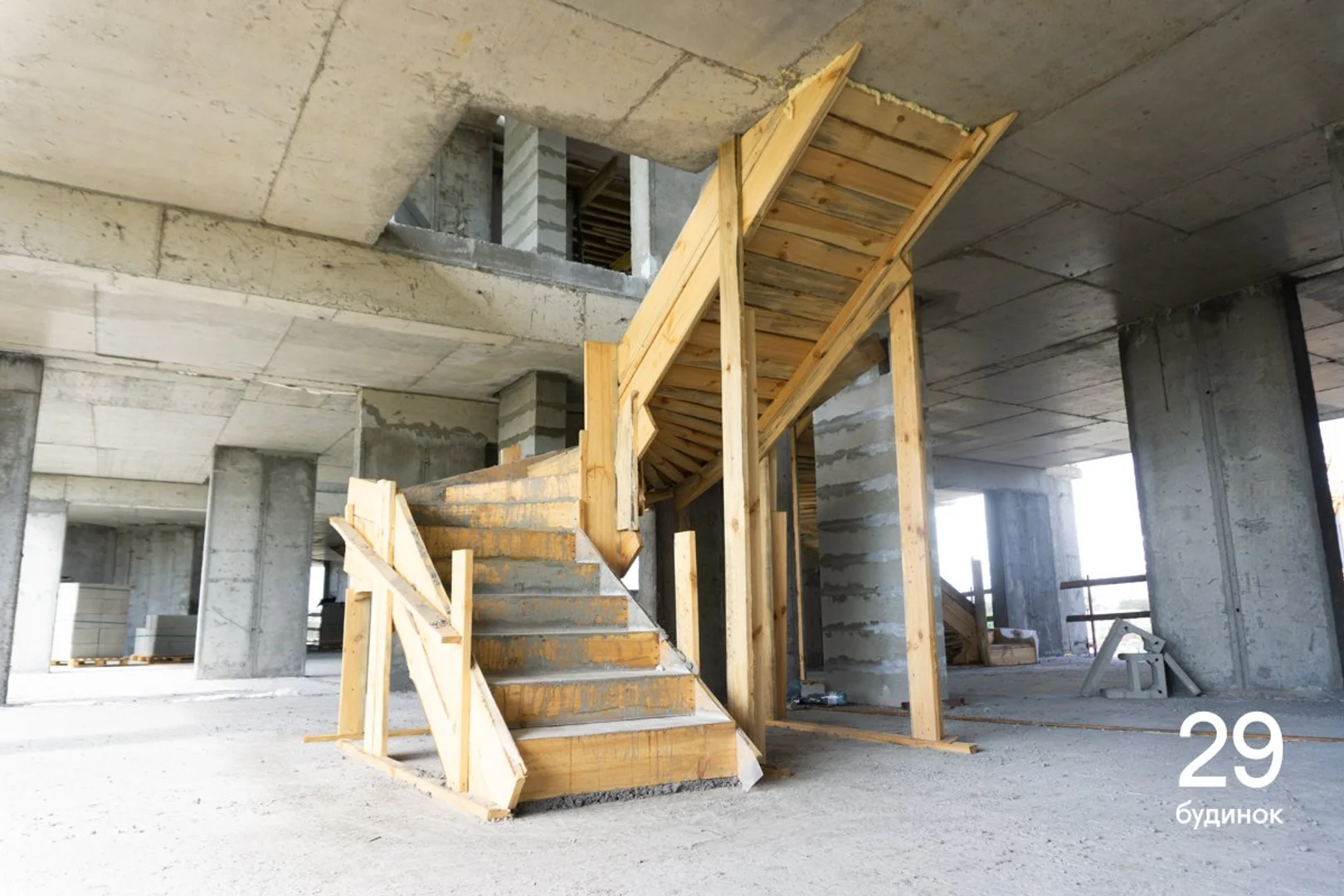

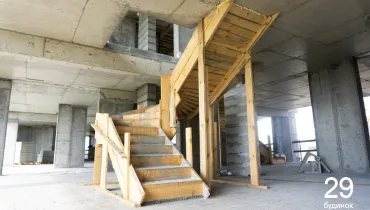

  • Розпочали бетонування сходів в дворівневих квартирах.

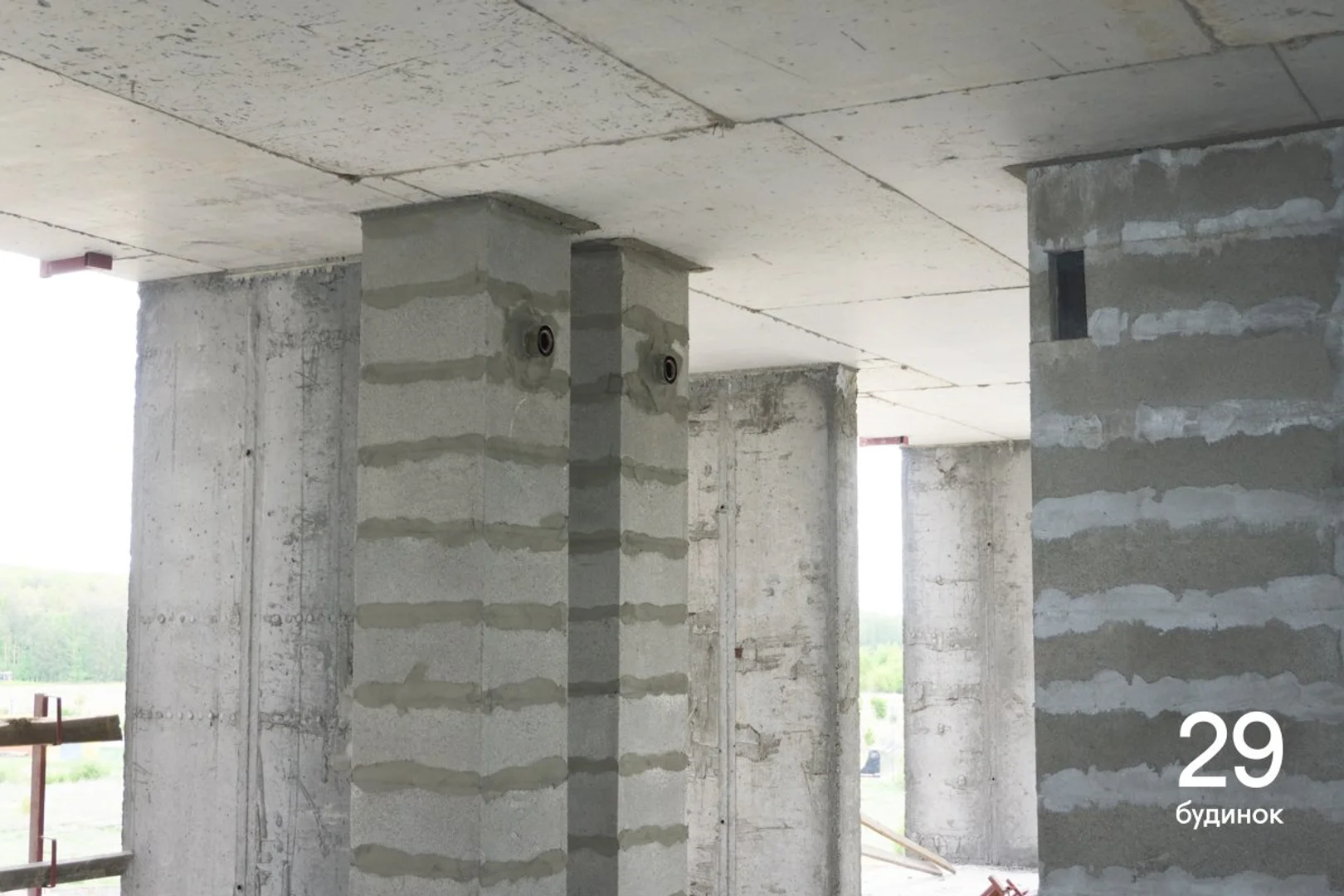

  • Продовжуємо монтаж вентиляційних каналів та димоходів на 9-10-му поверсі.

  • Продовжуємо мурувати стіни на 2-3-му поверхах.

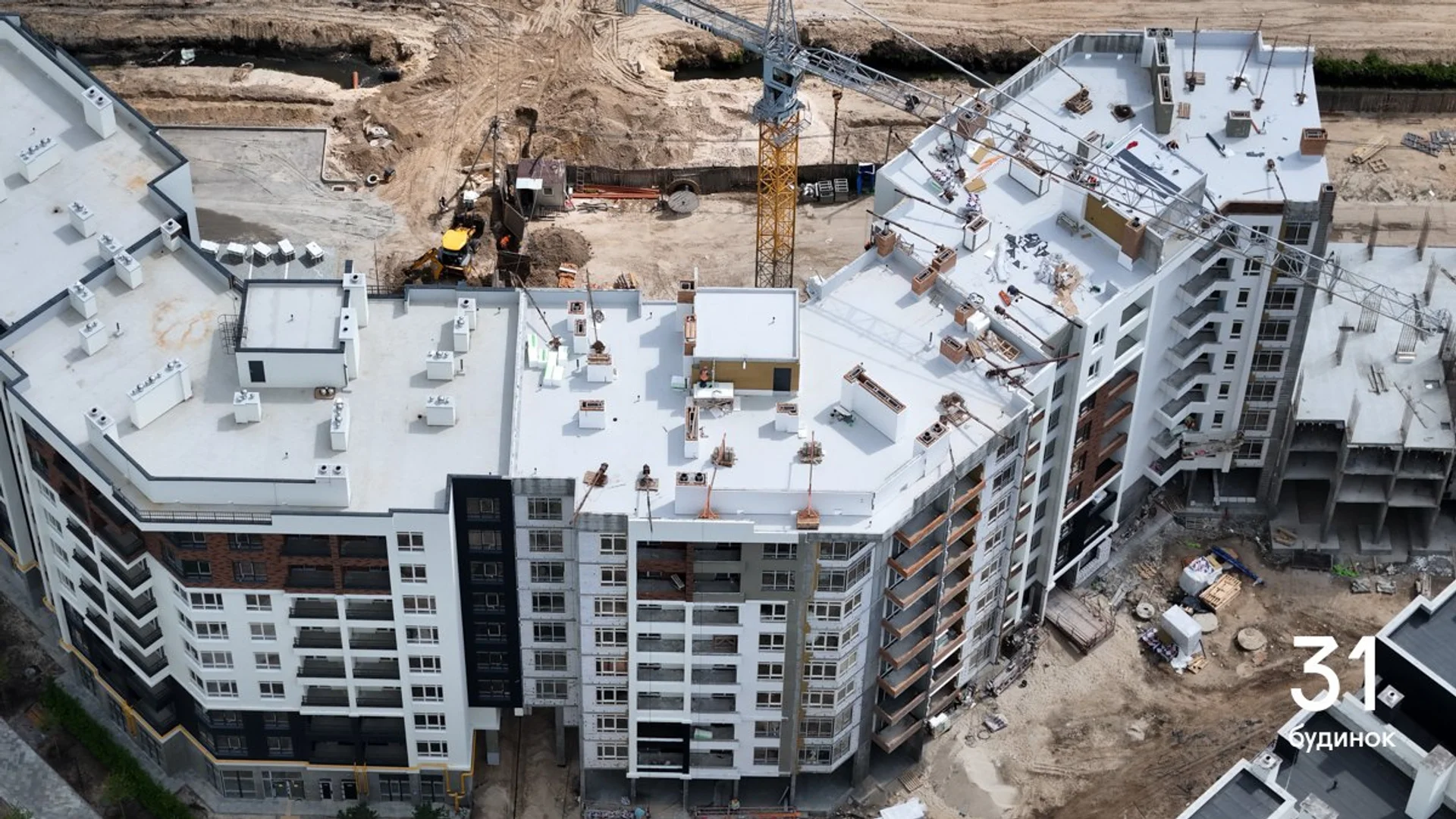

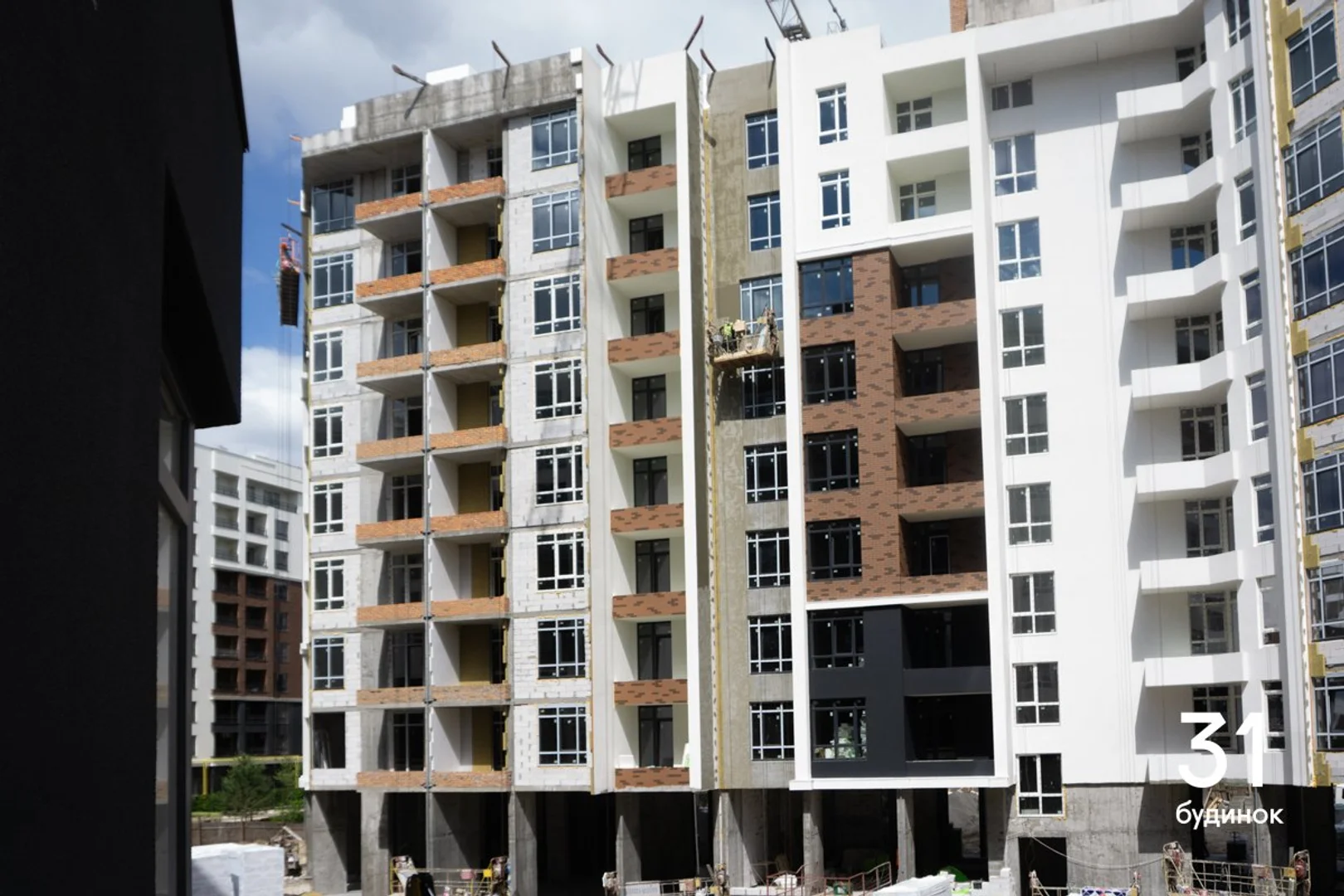

У 31 будинку:

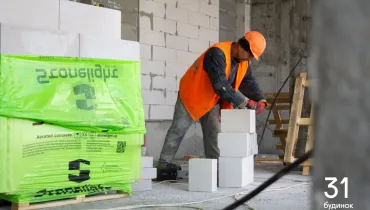

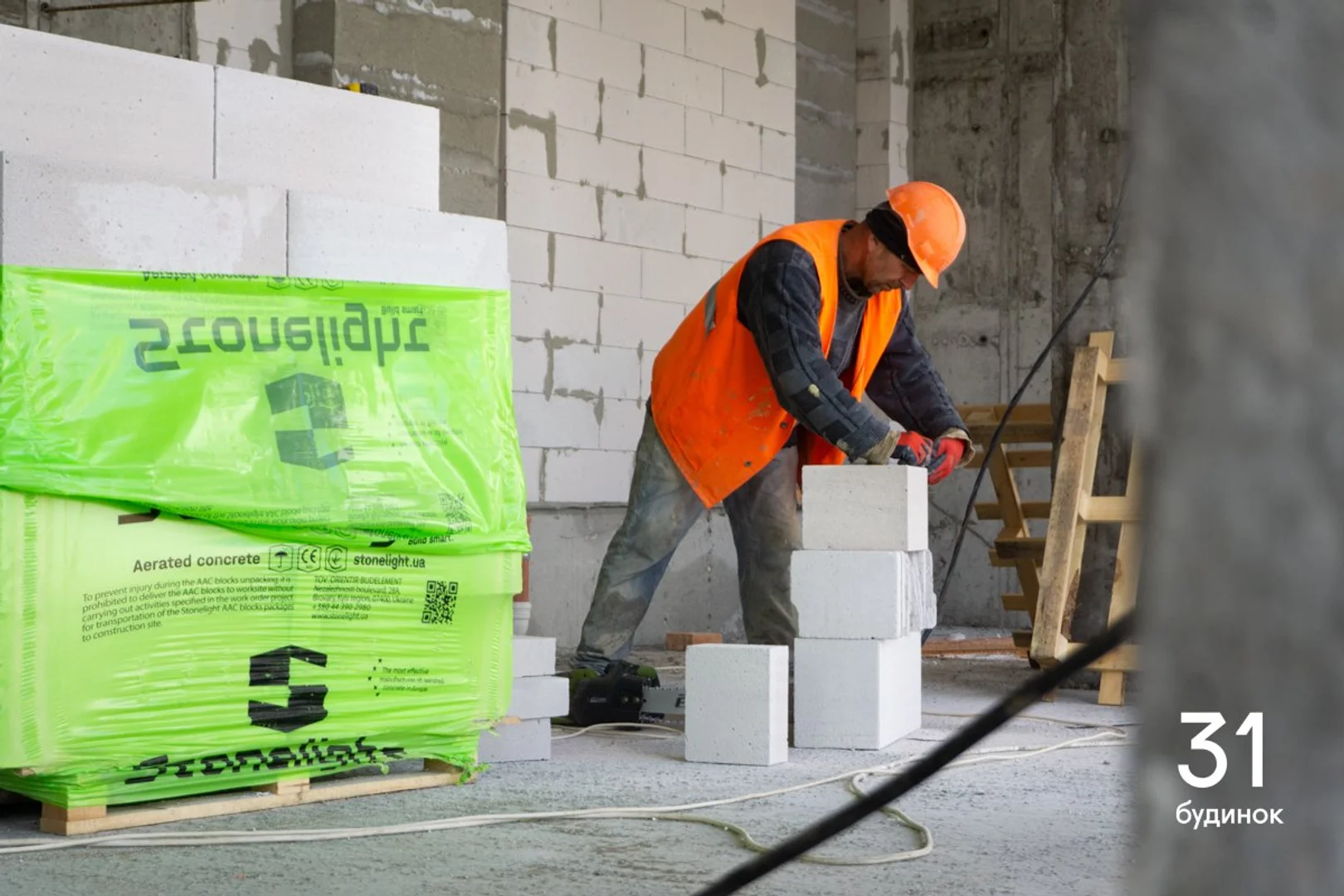

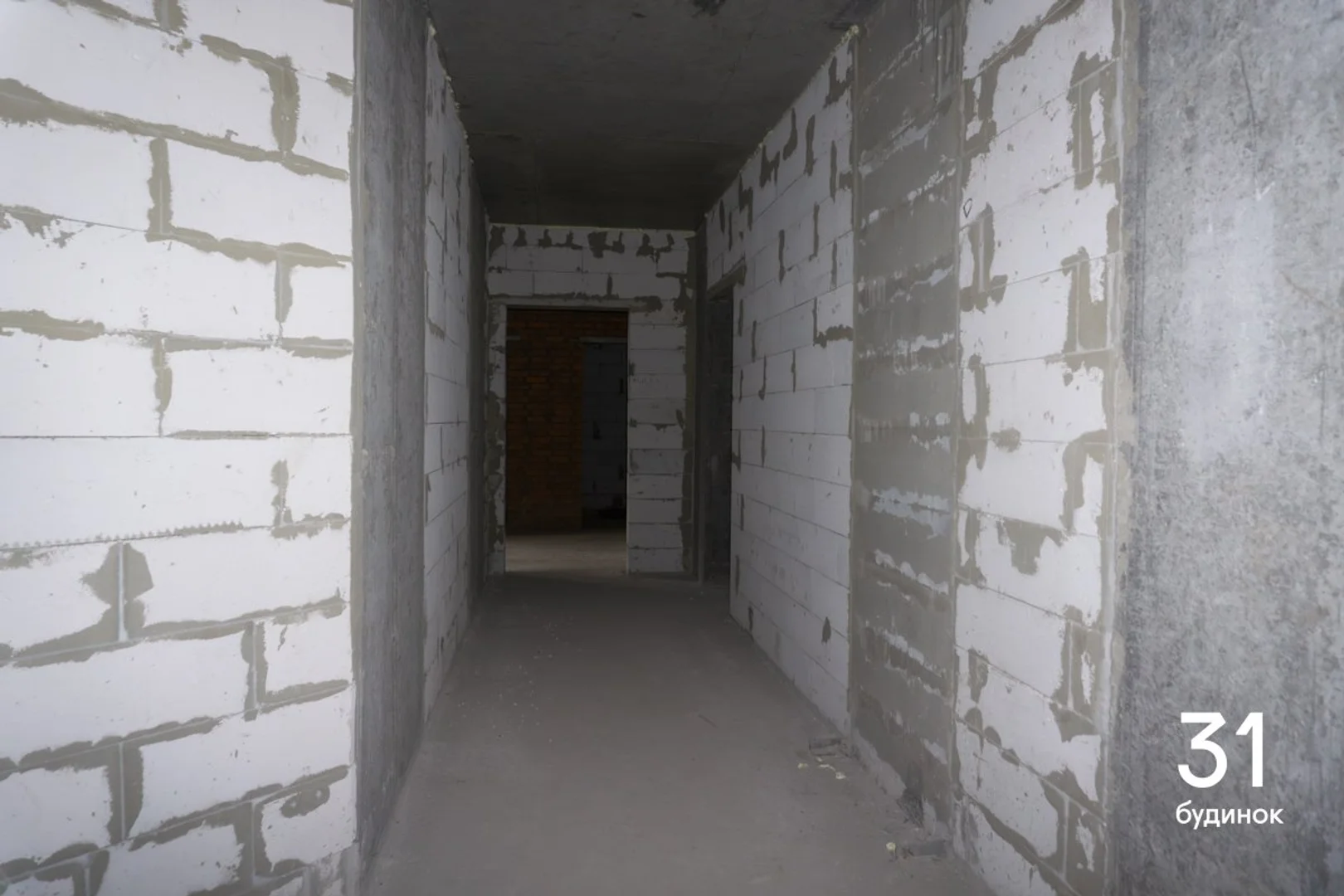

  • Завершили мурування стін.

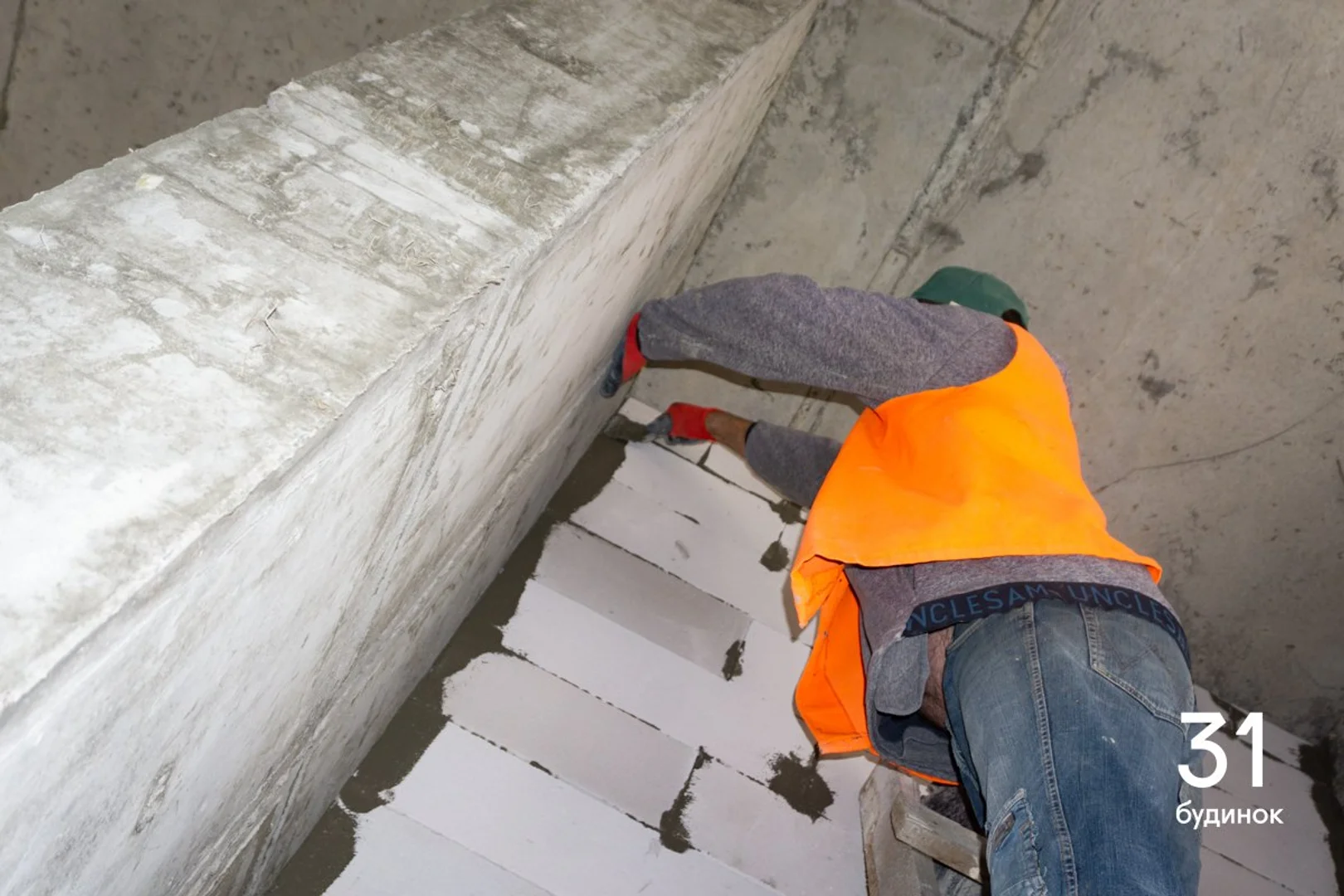

  • Розпочали влаштування стяжки підлоги на 3-му поверсі.

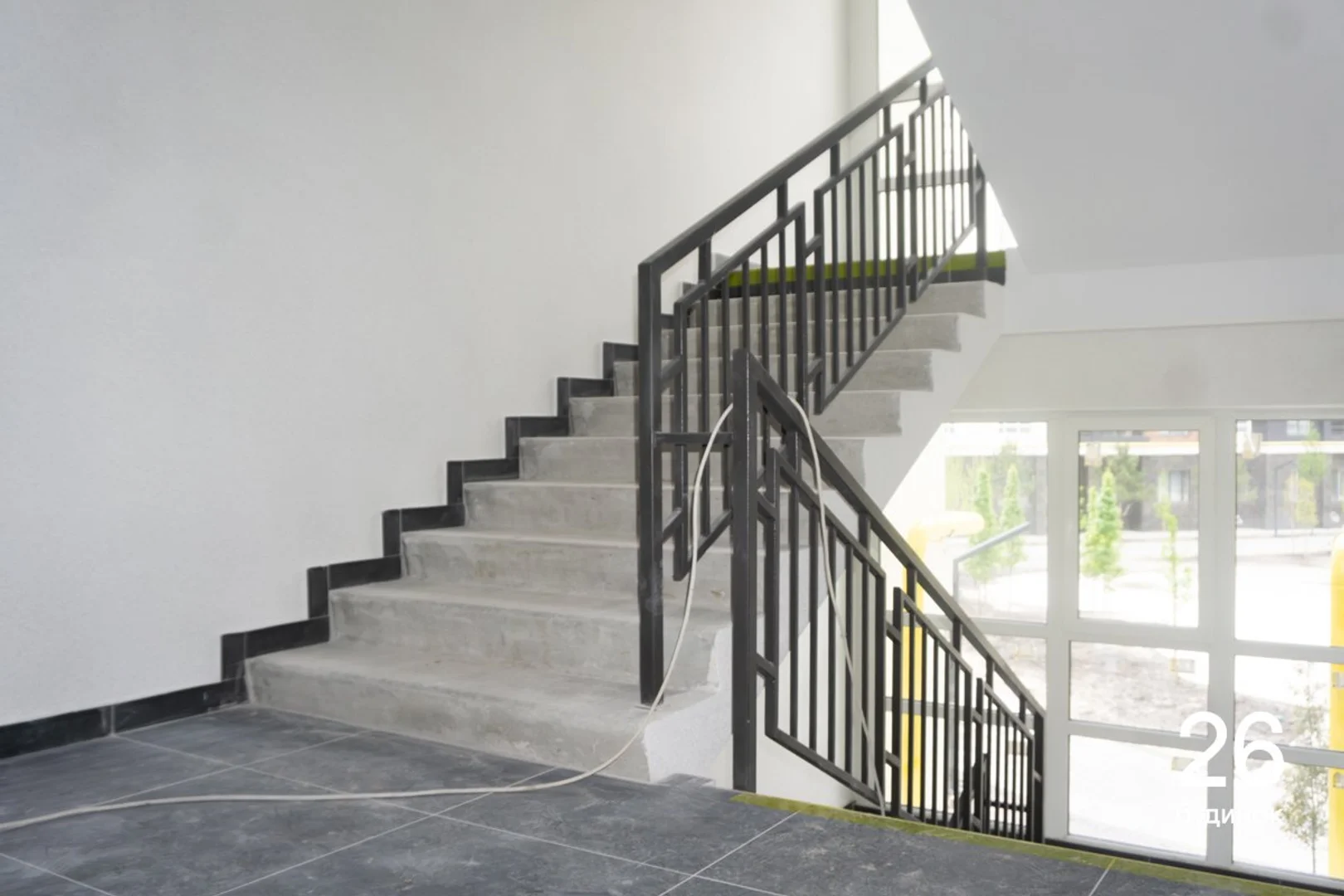

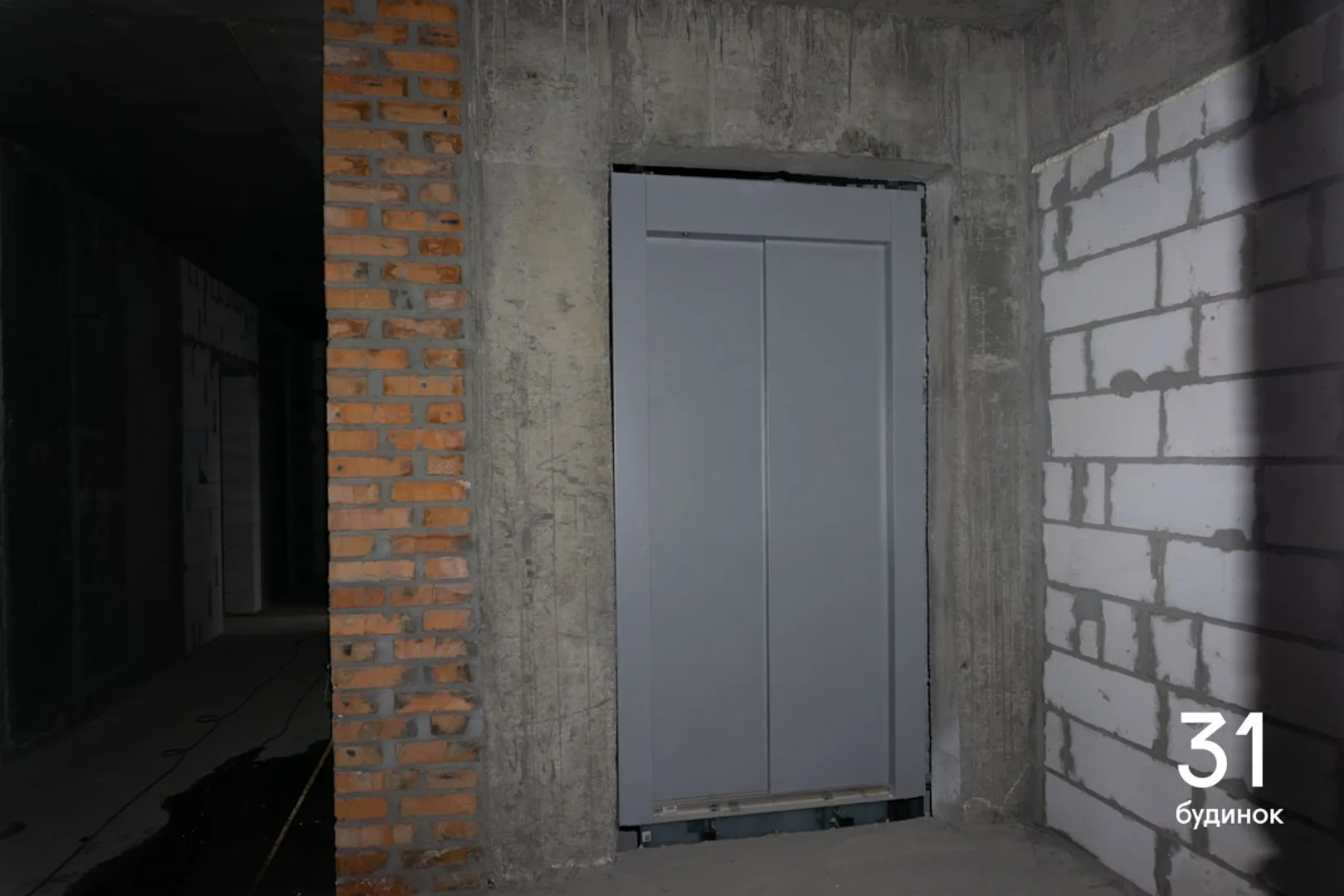

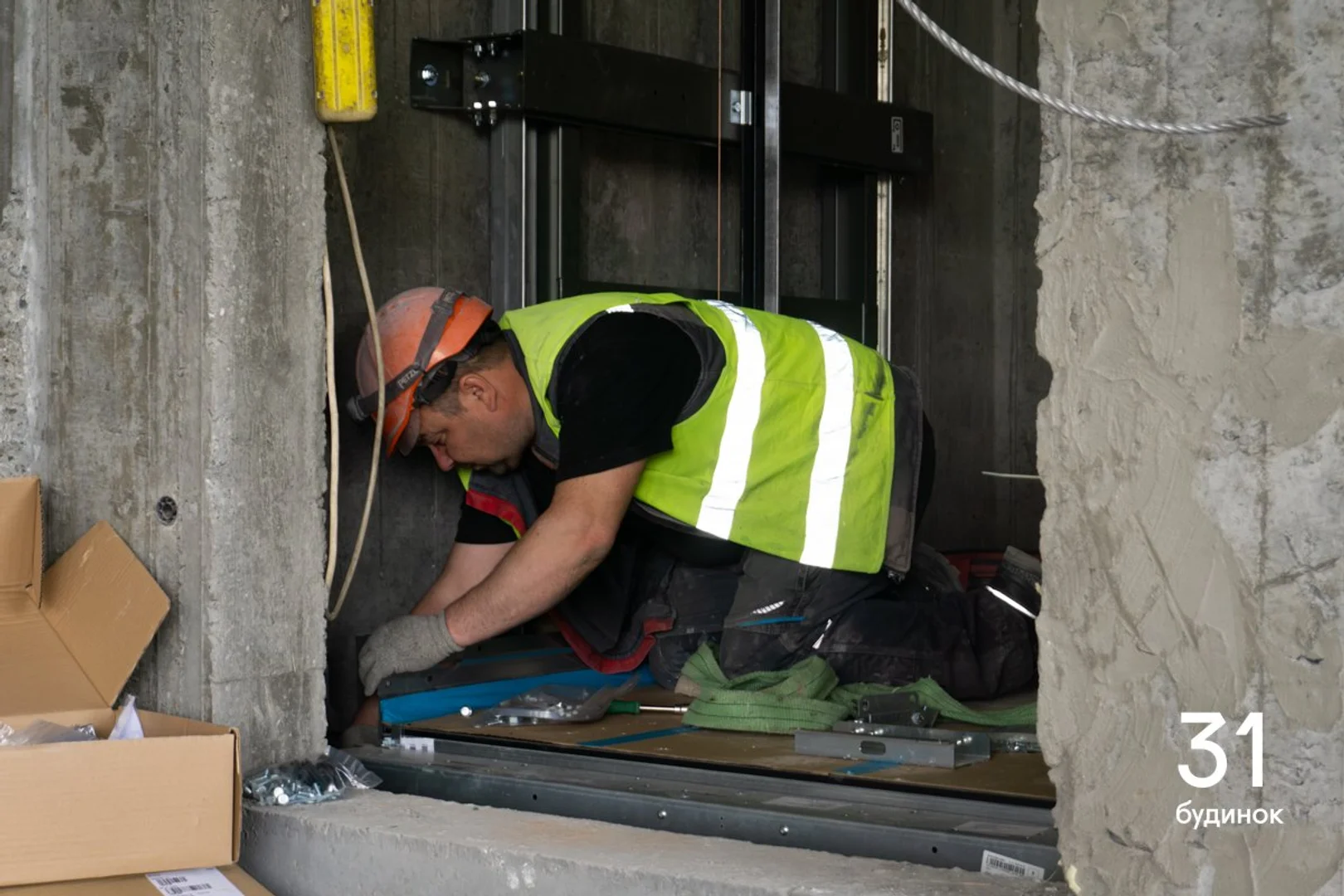

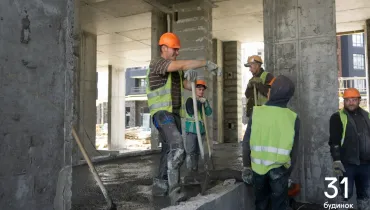

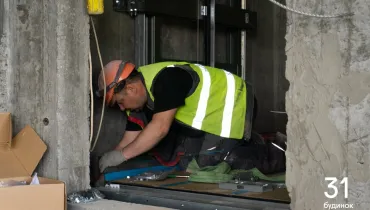

  • Встановили ліфт.

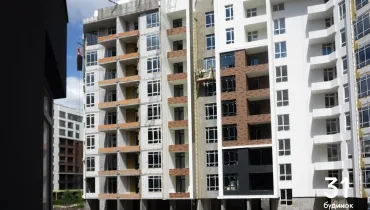

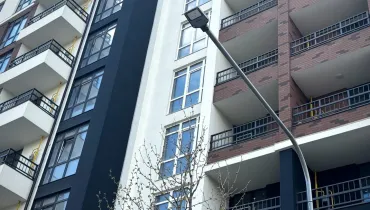

  • Продовжуємо фасадні роботи.

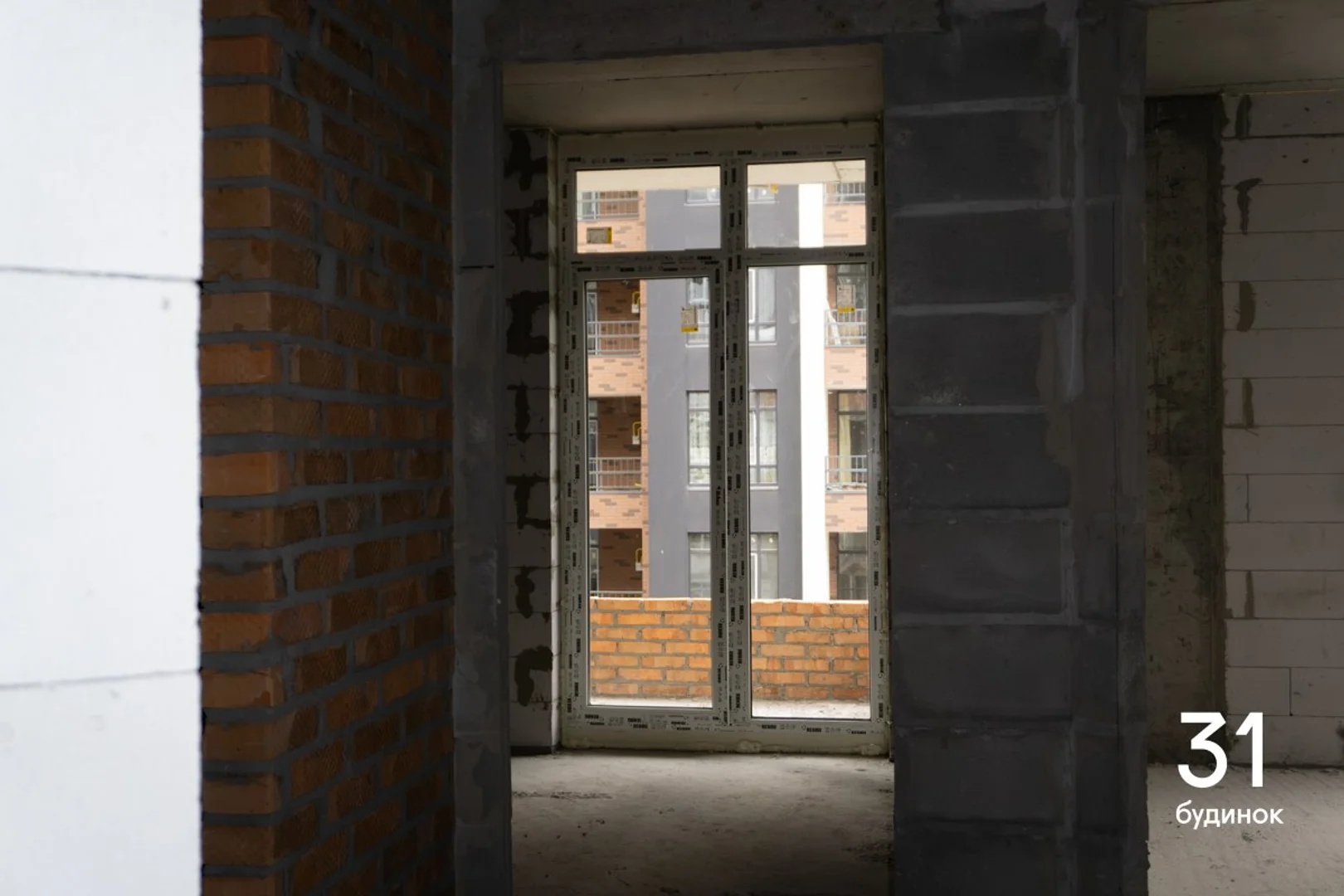

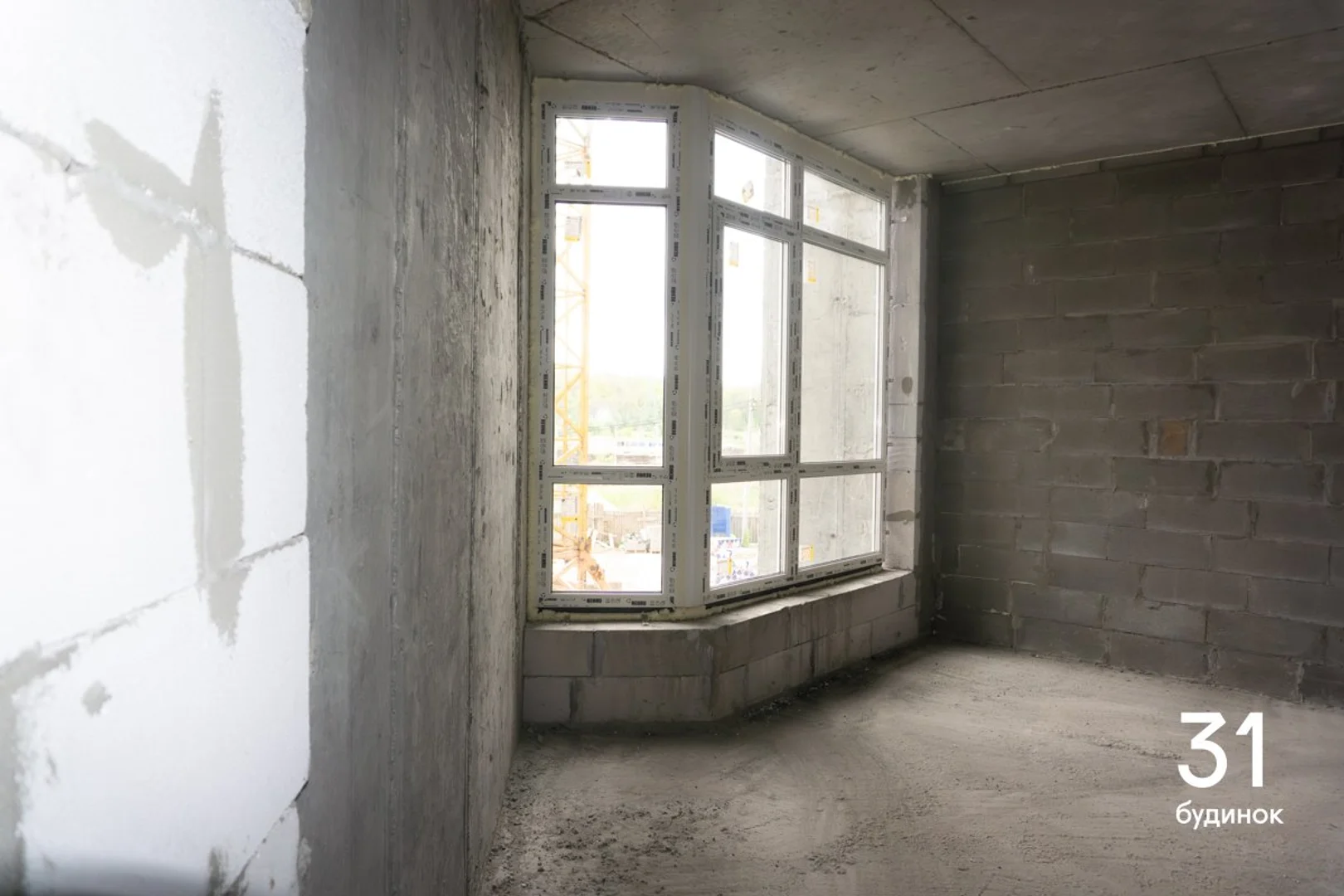

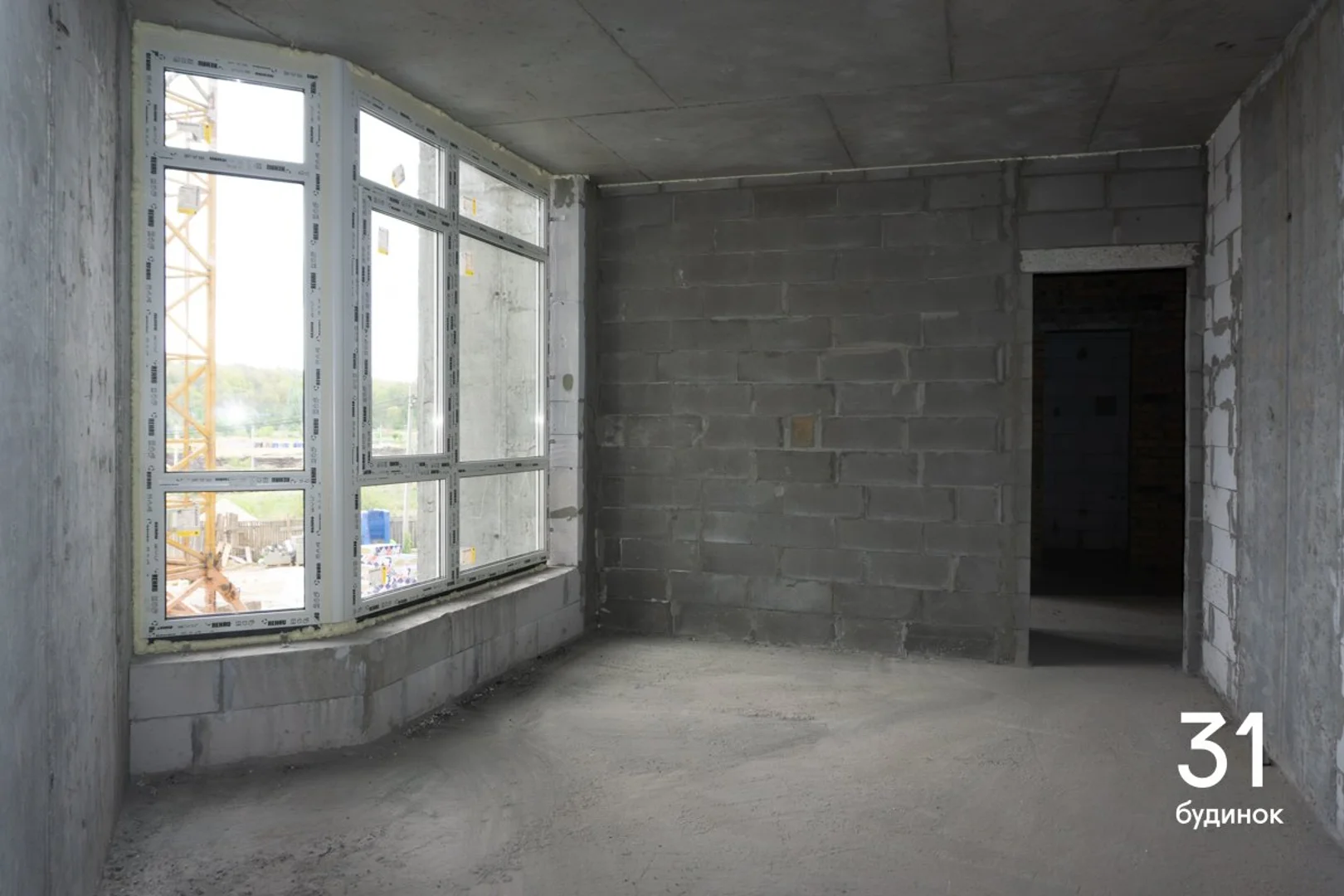

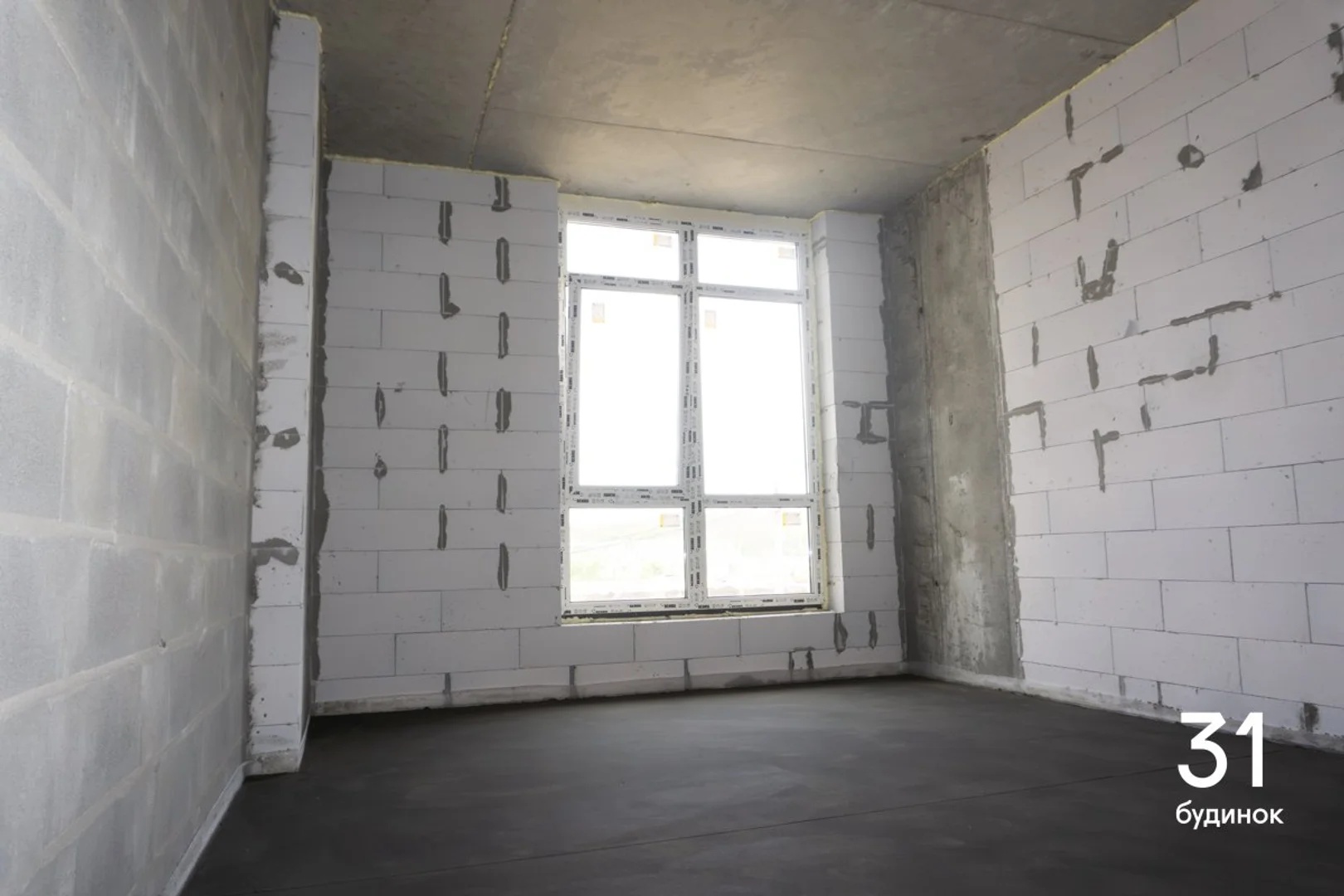

  • Встановили віконні конструкції.

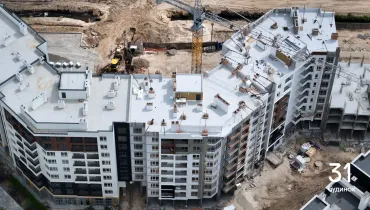

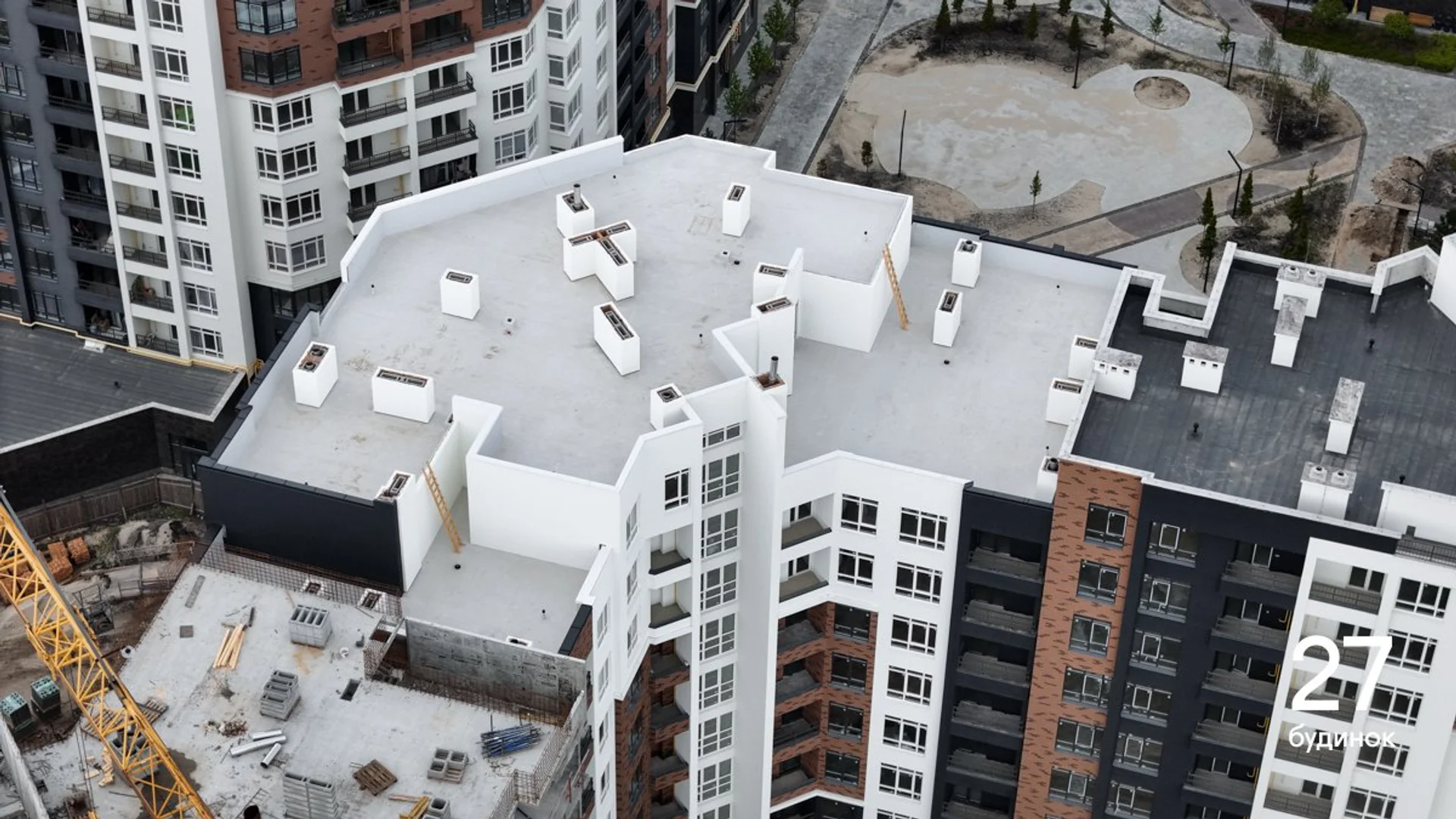

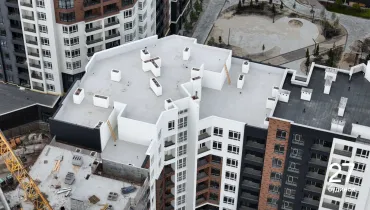

  • Завершили влаштування даху.

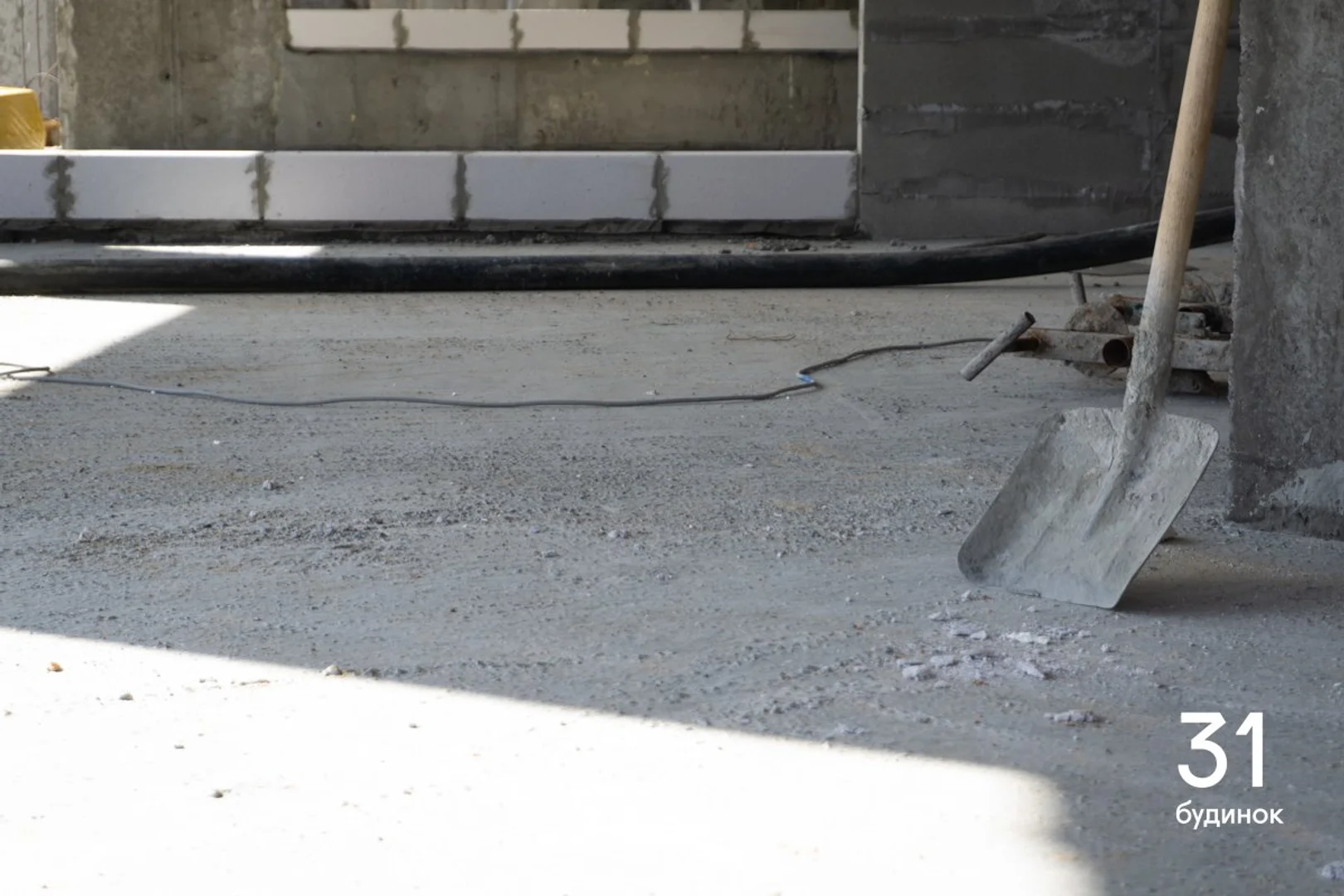

  • Проклали сантехнічні комунікації на 1-му поверсі.

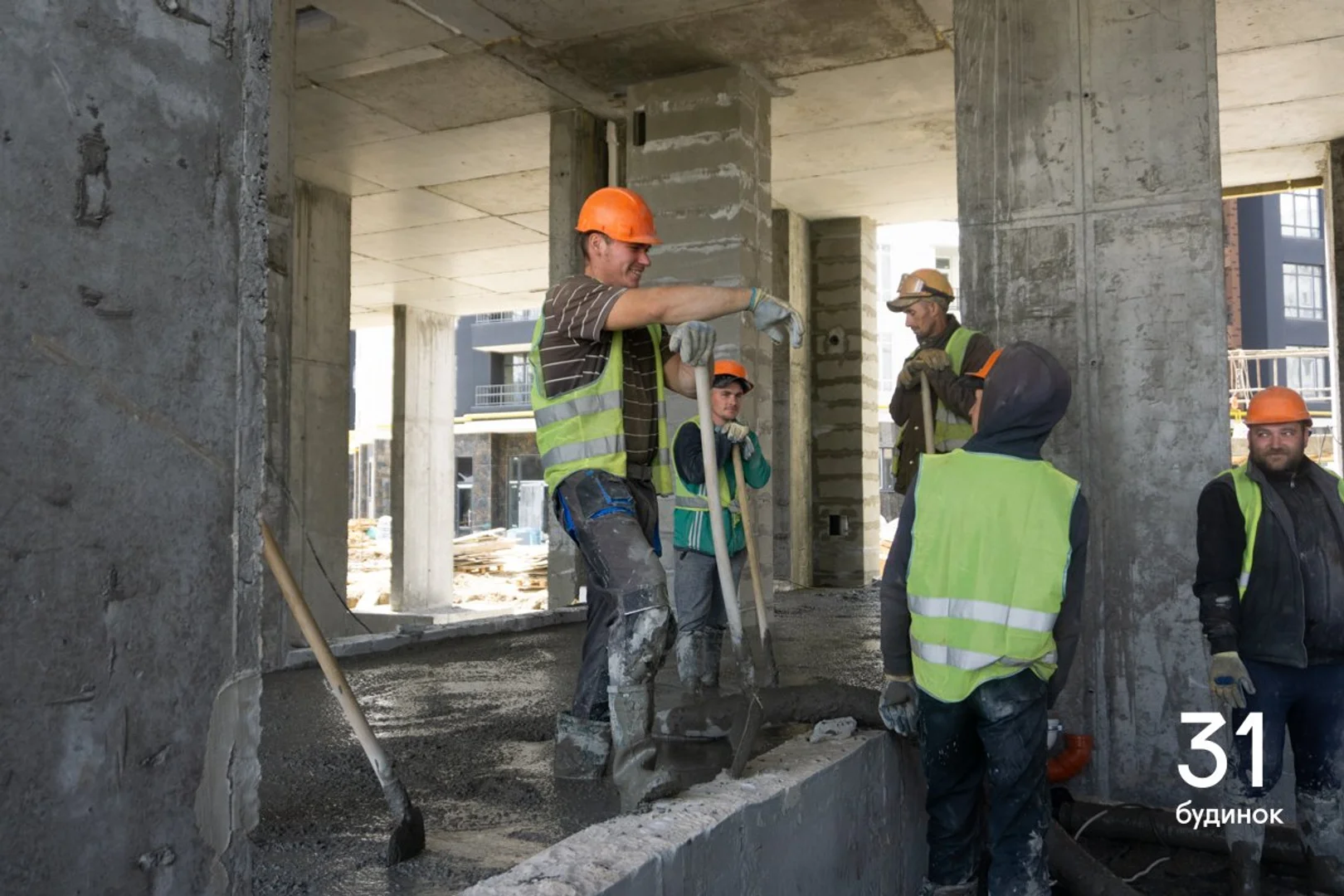

  • Забетонували підлогу на 1-му поверсі.

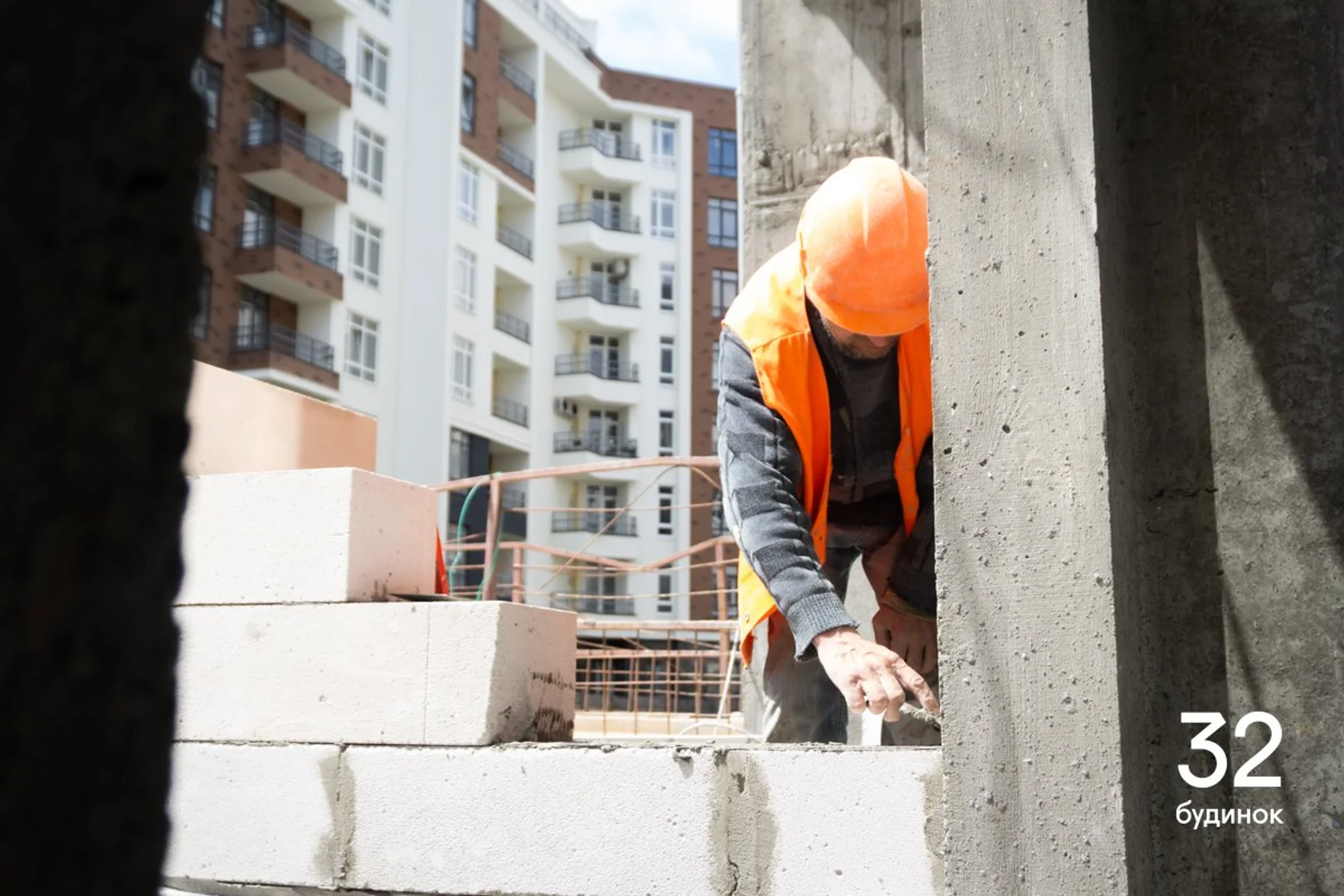

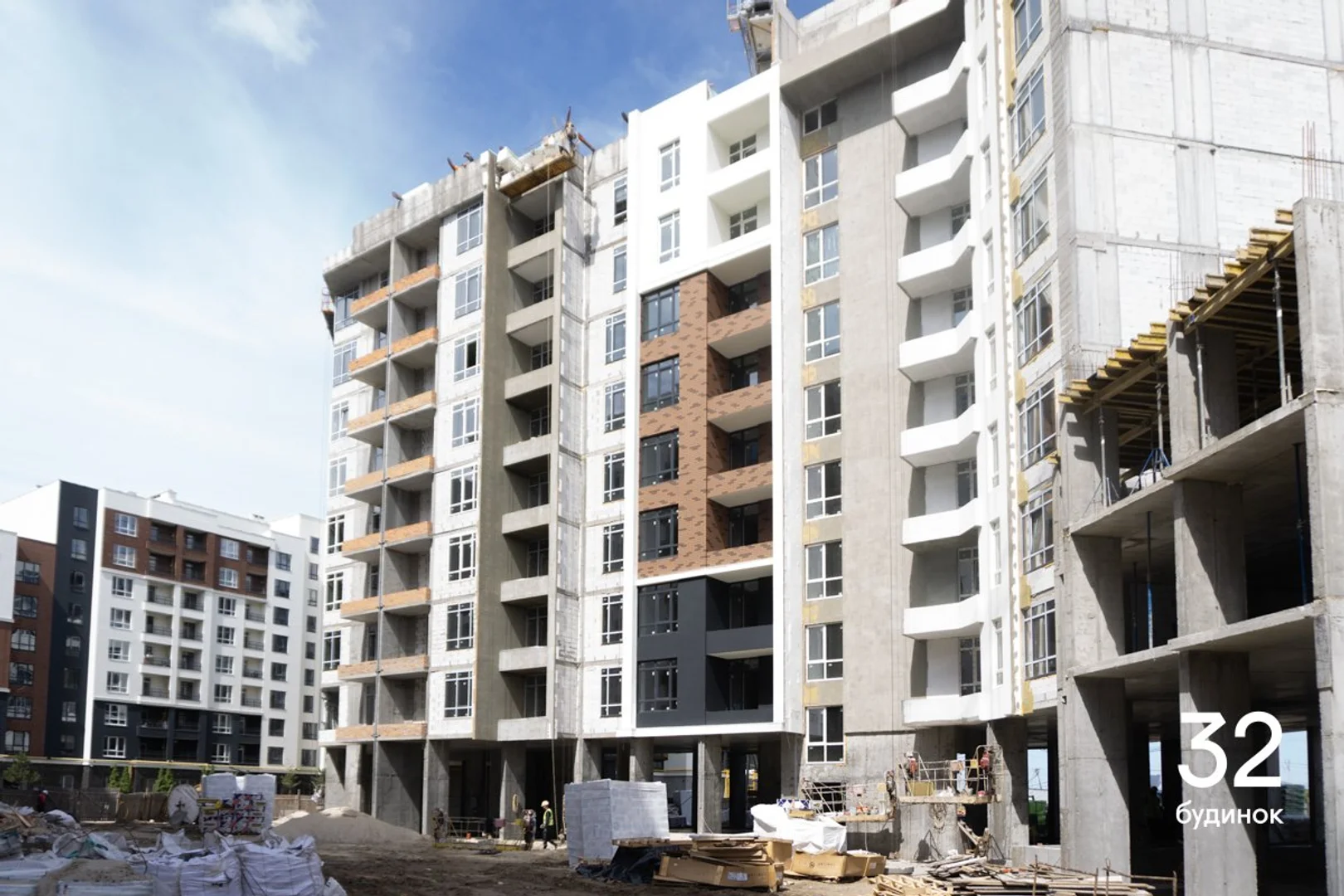

У 32 будинку:

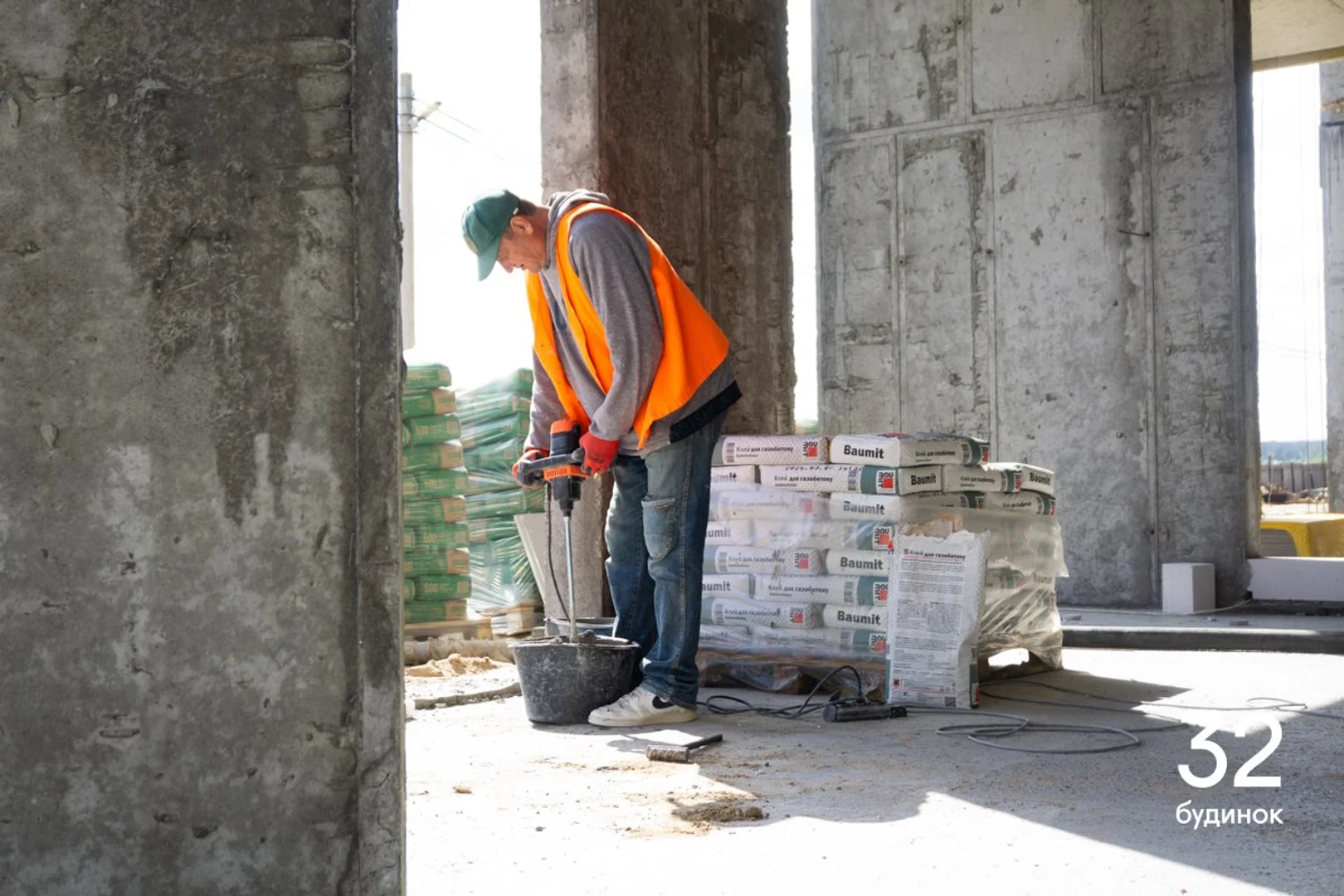

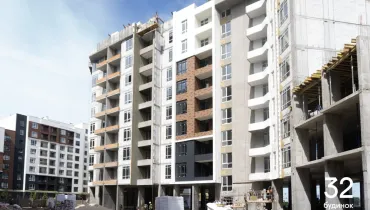

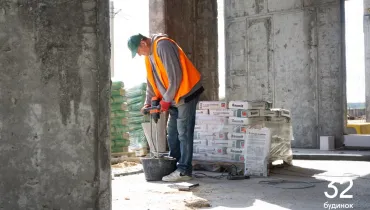

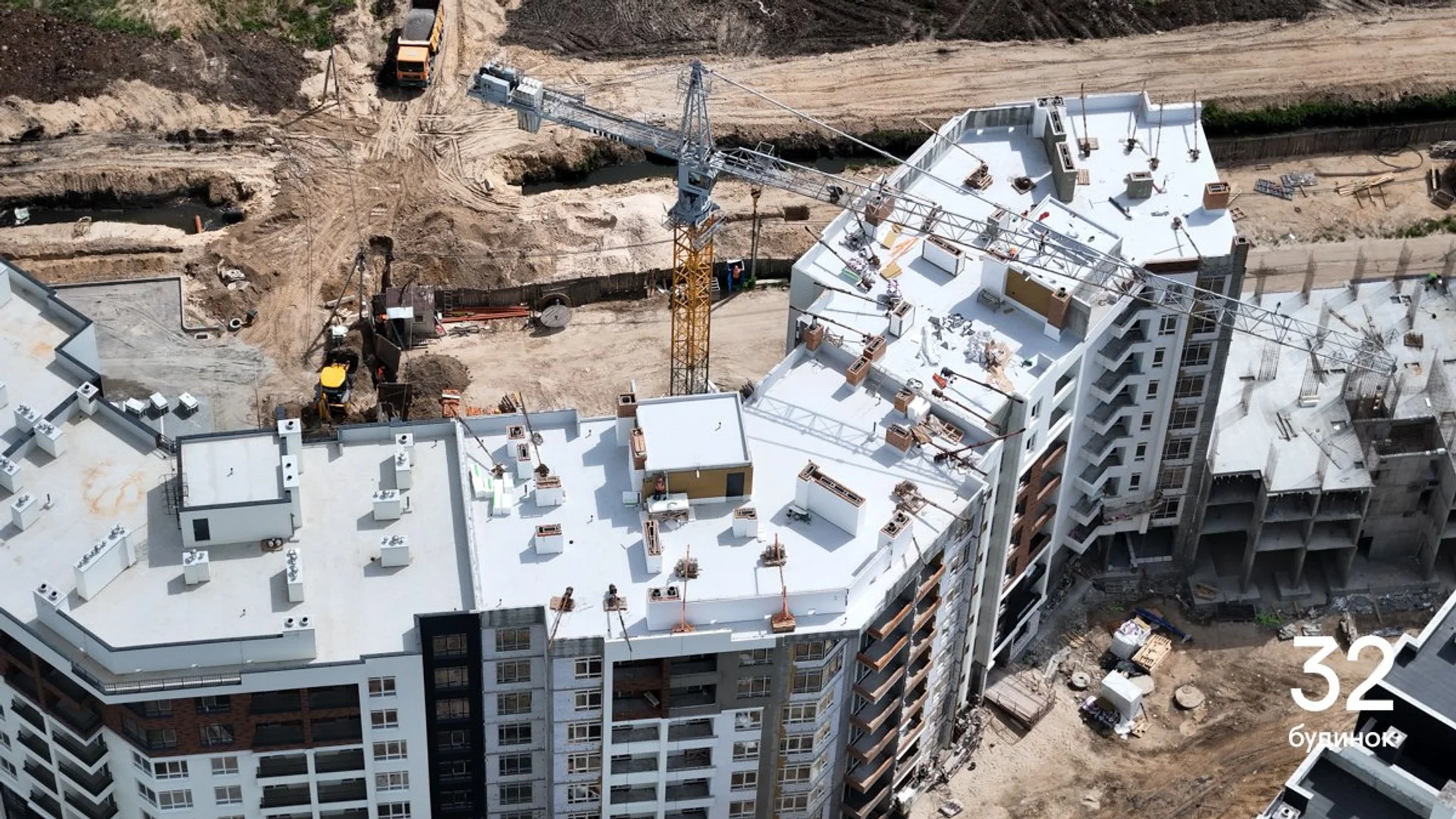

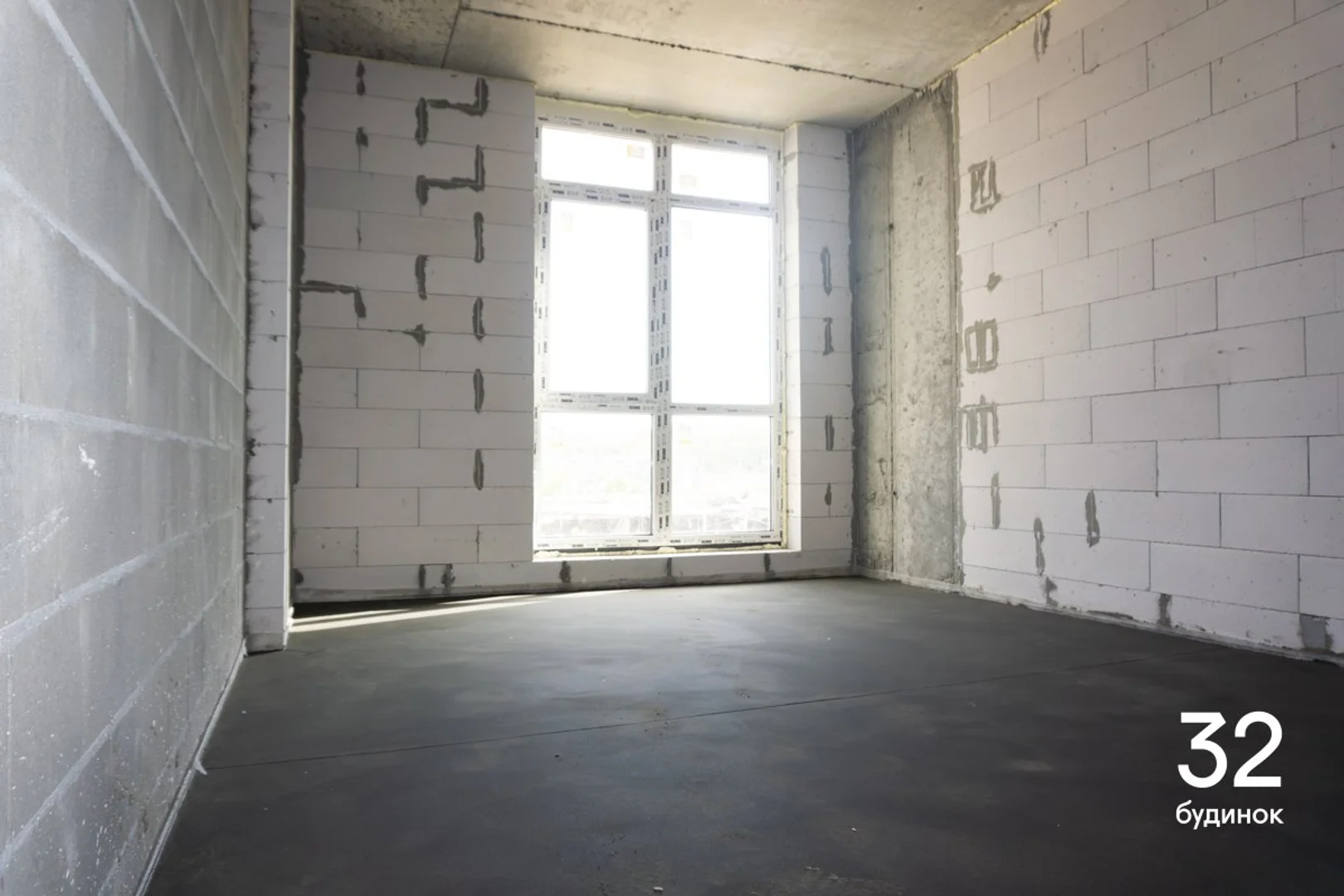

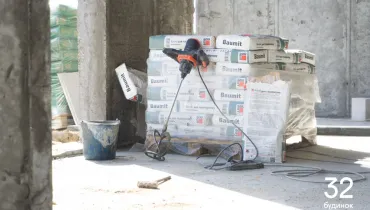

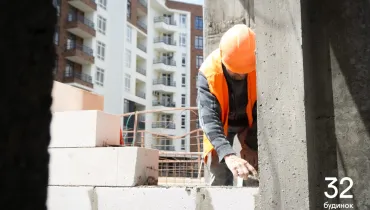

  • Завершили мурування стін на 2-9-му поверхах, розпочали роботи на 1-му поверсі.

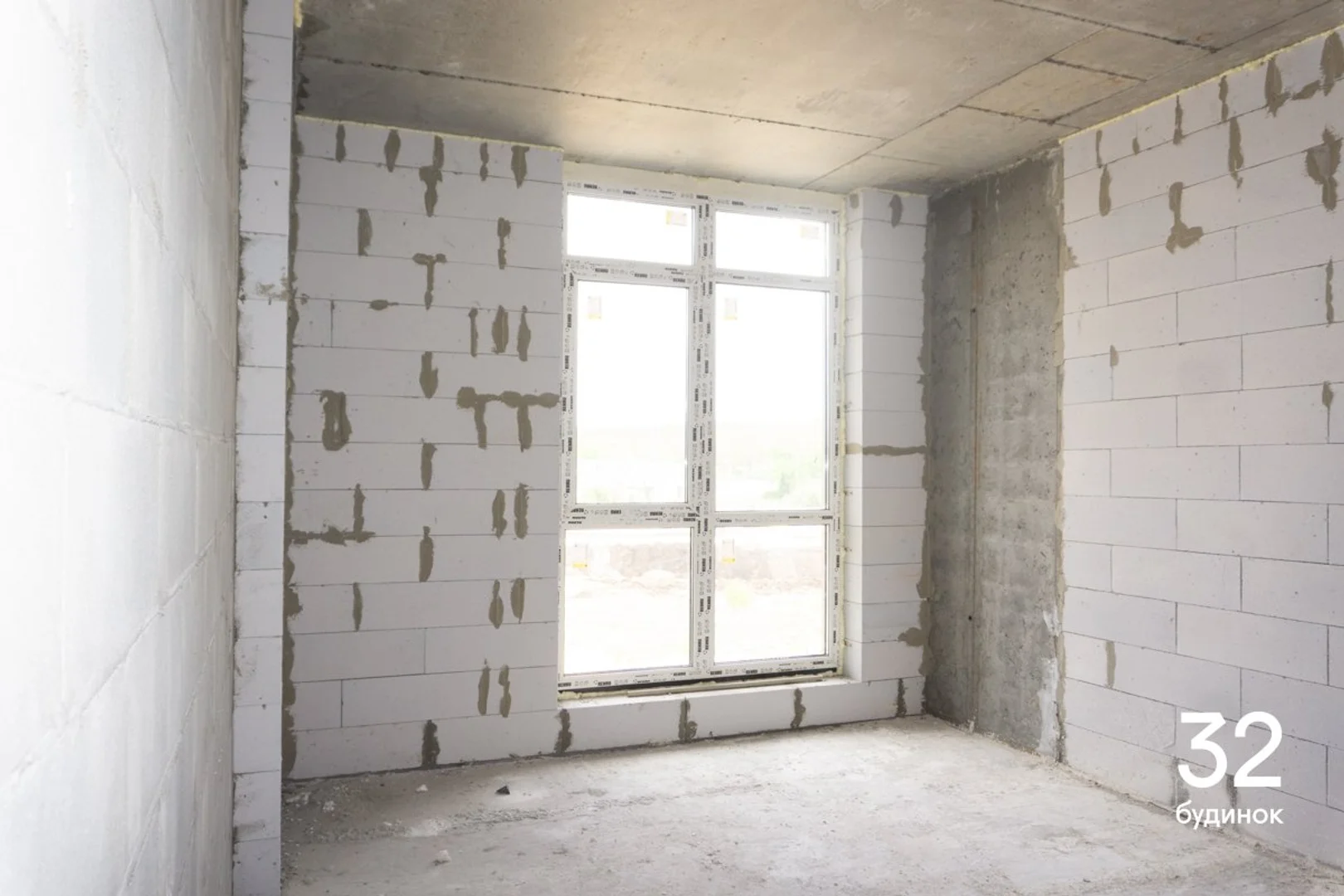

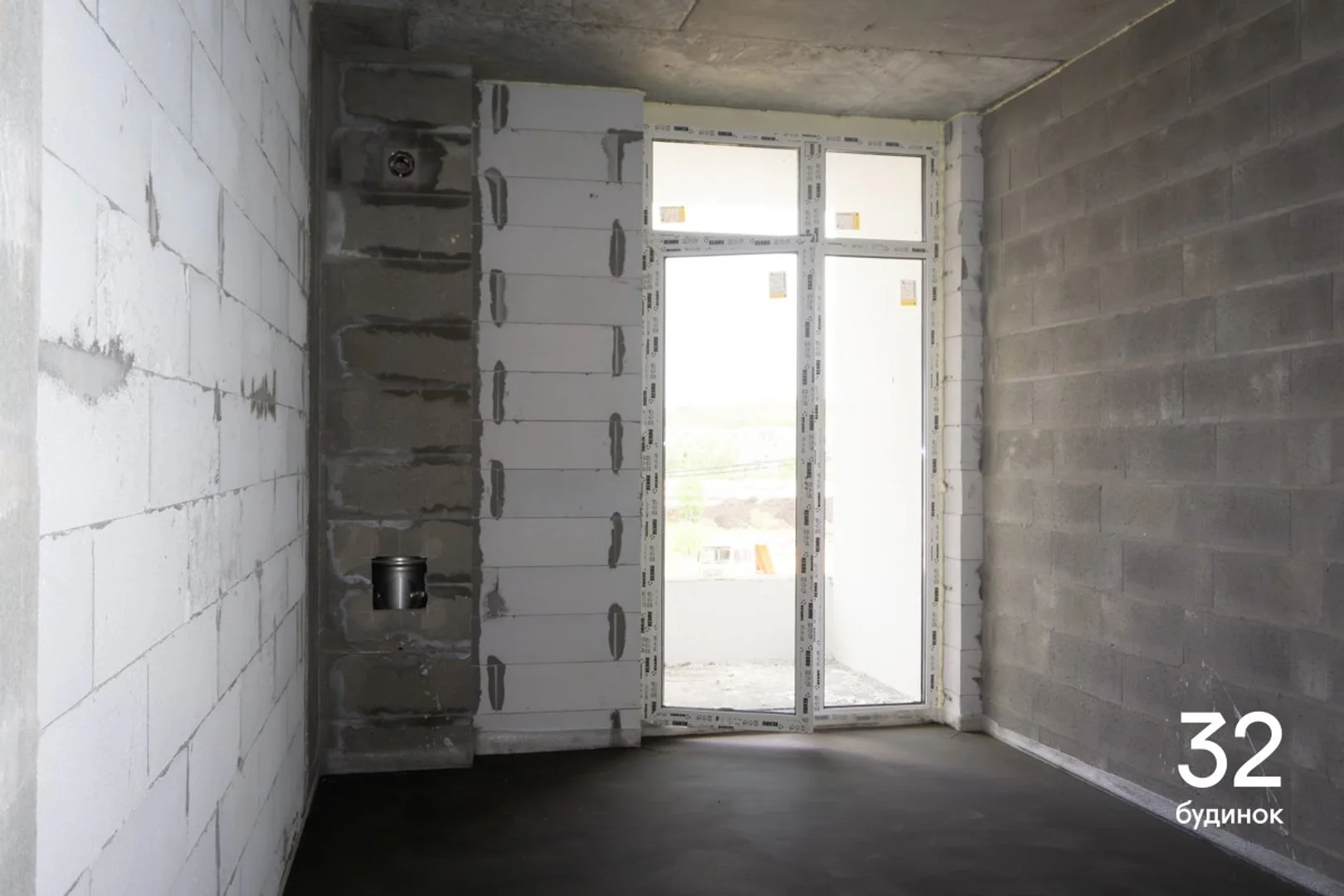

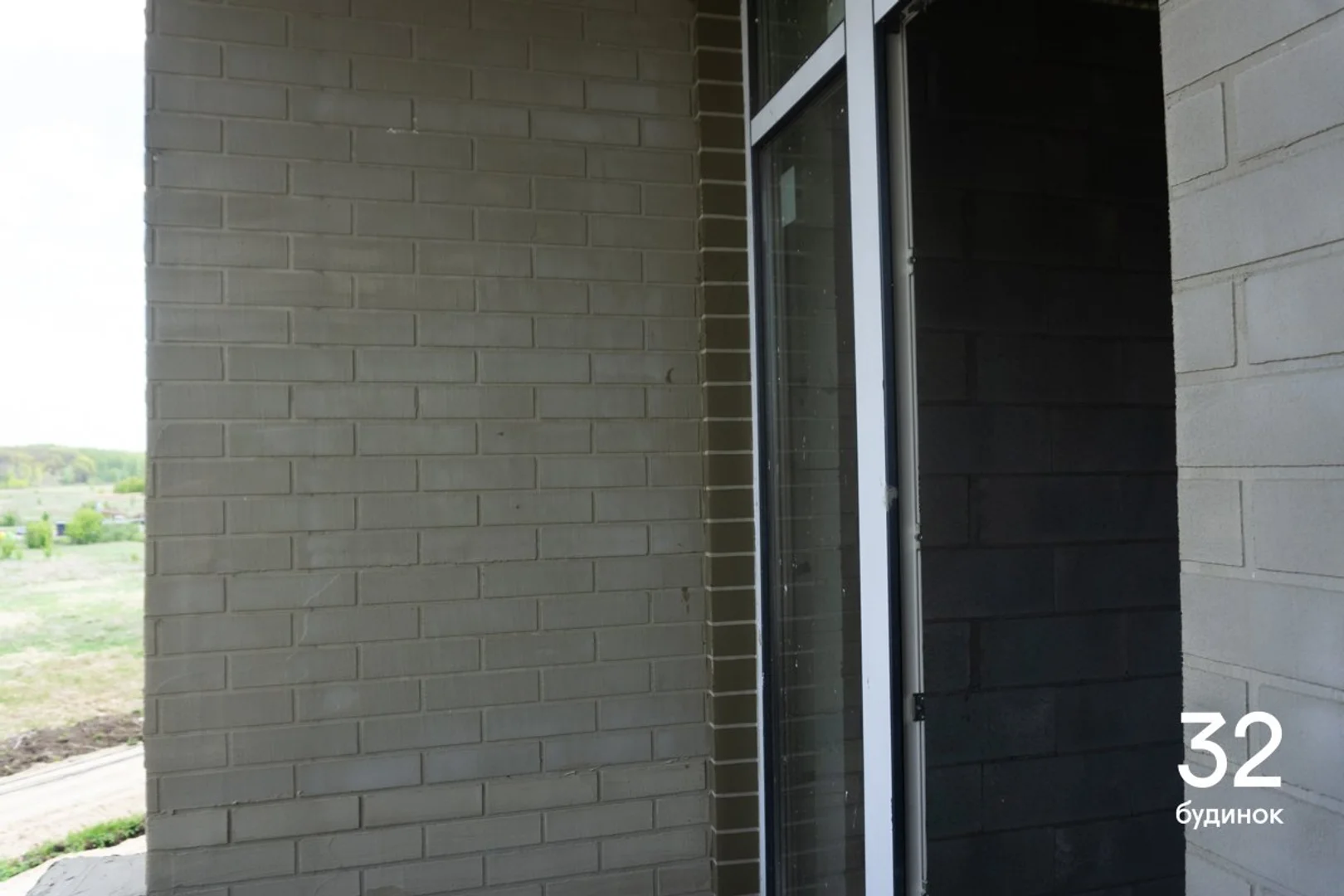

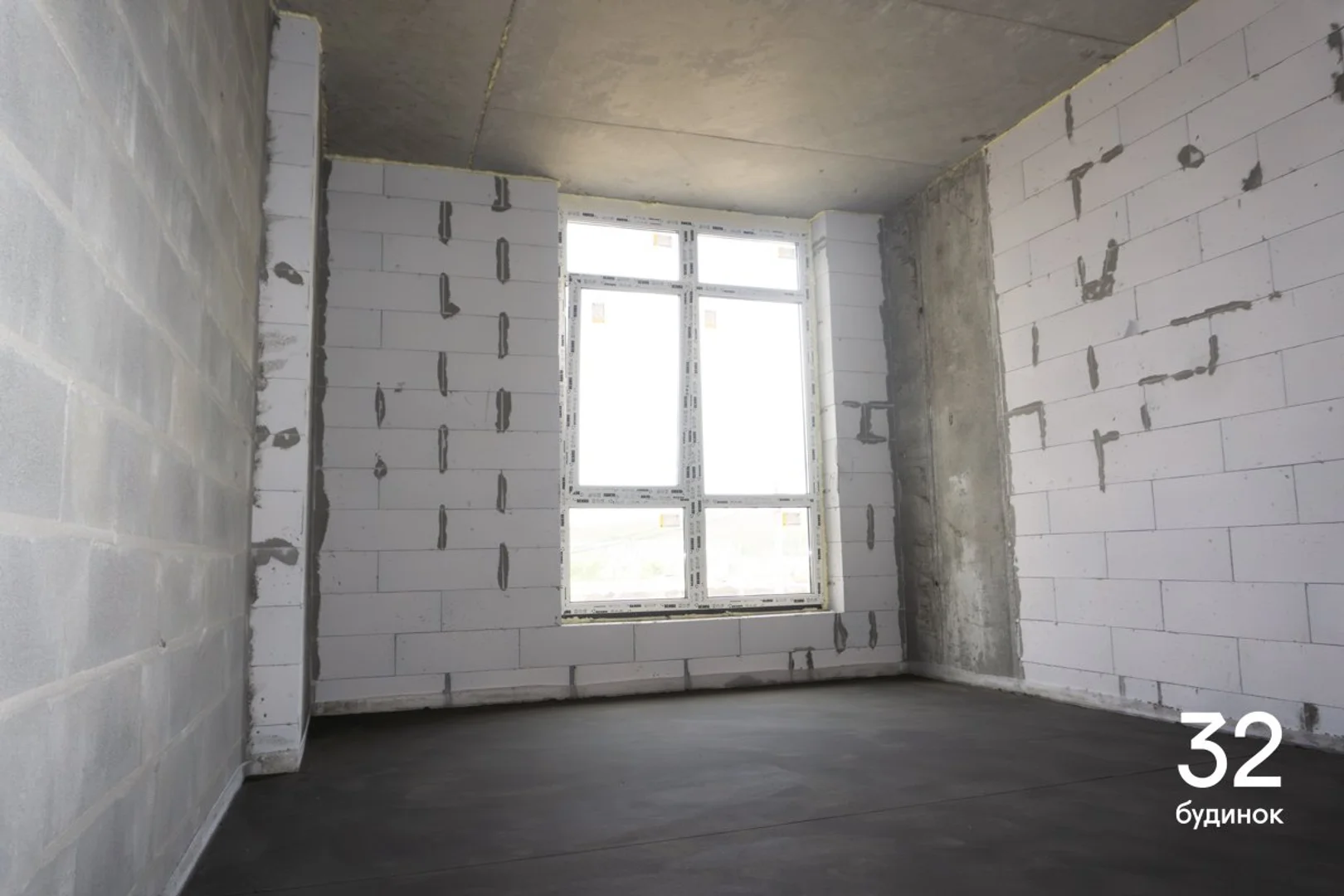

  • Встановили вікна.

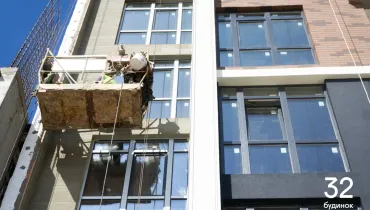

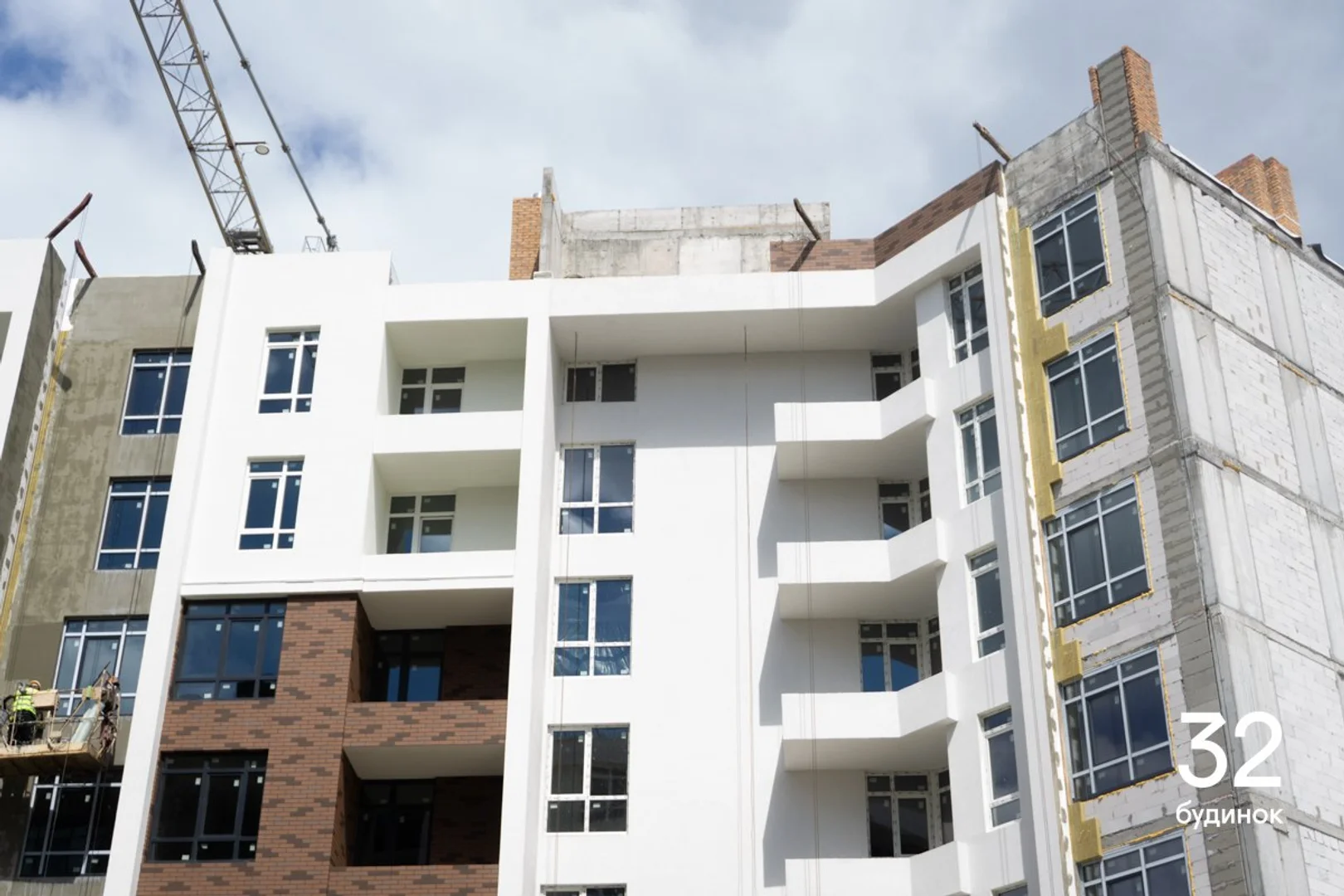

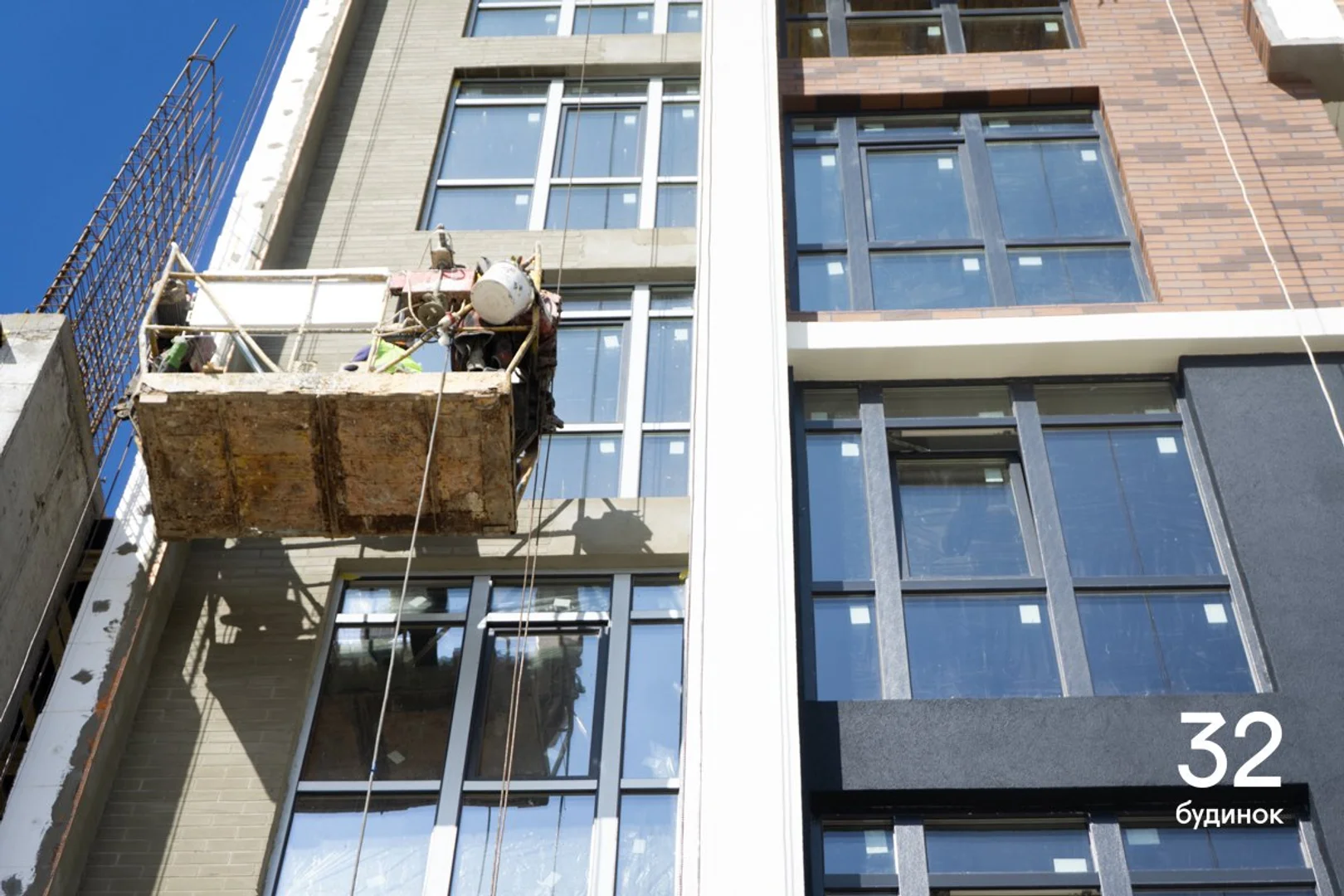

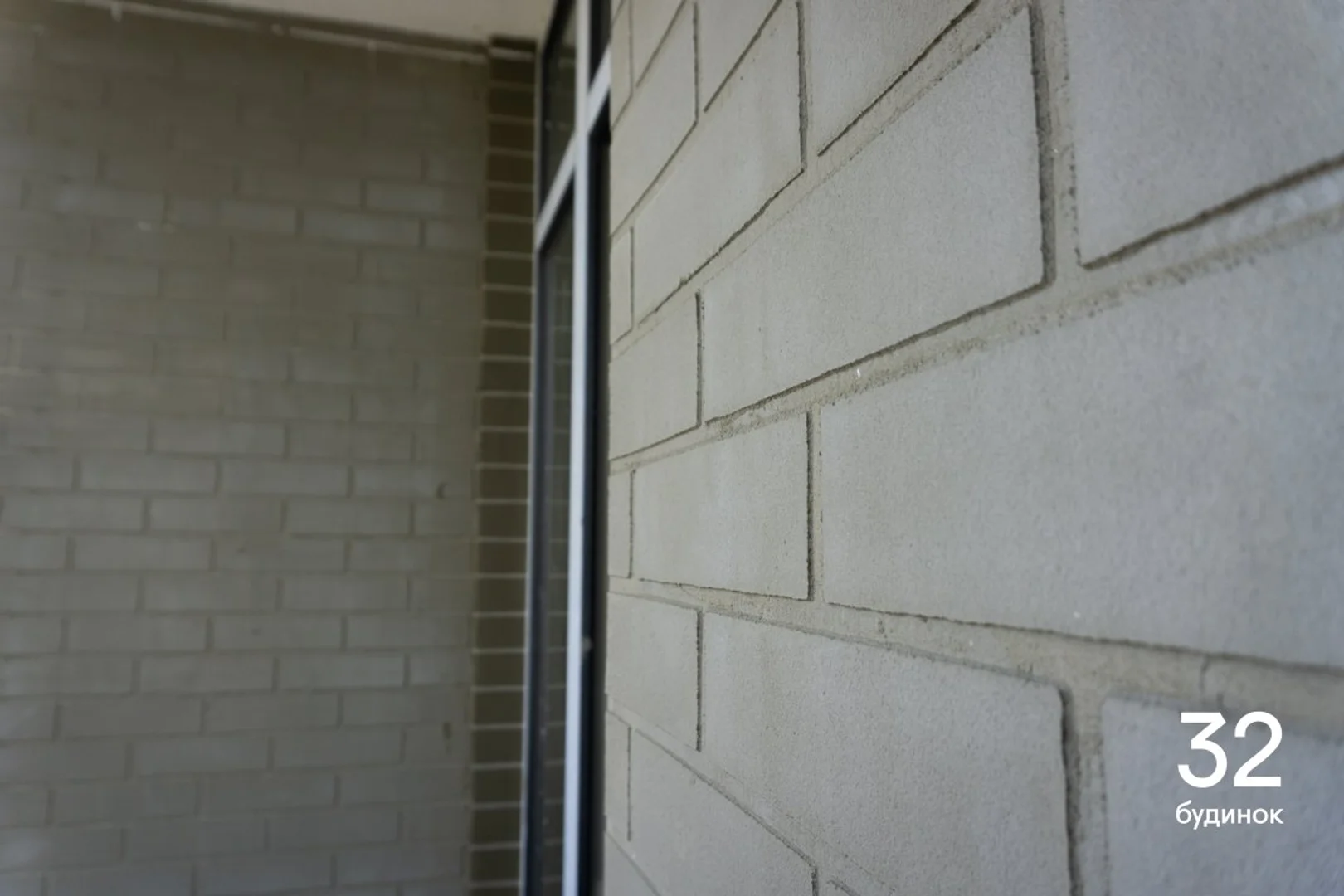

  • Продовжуємо фасадні роботи.

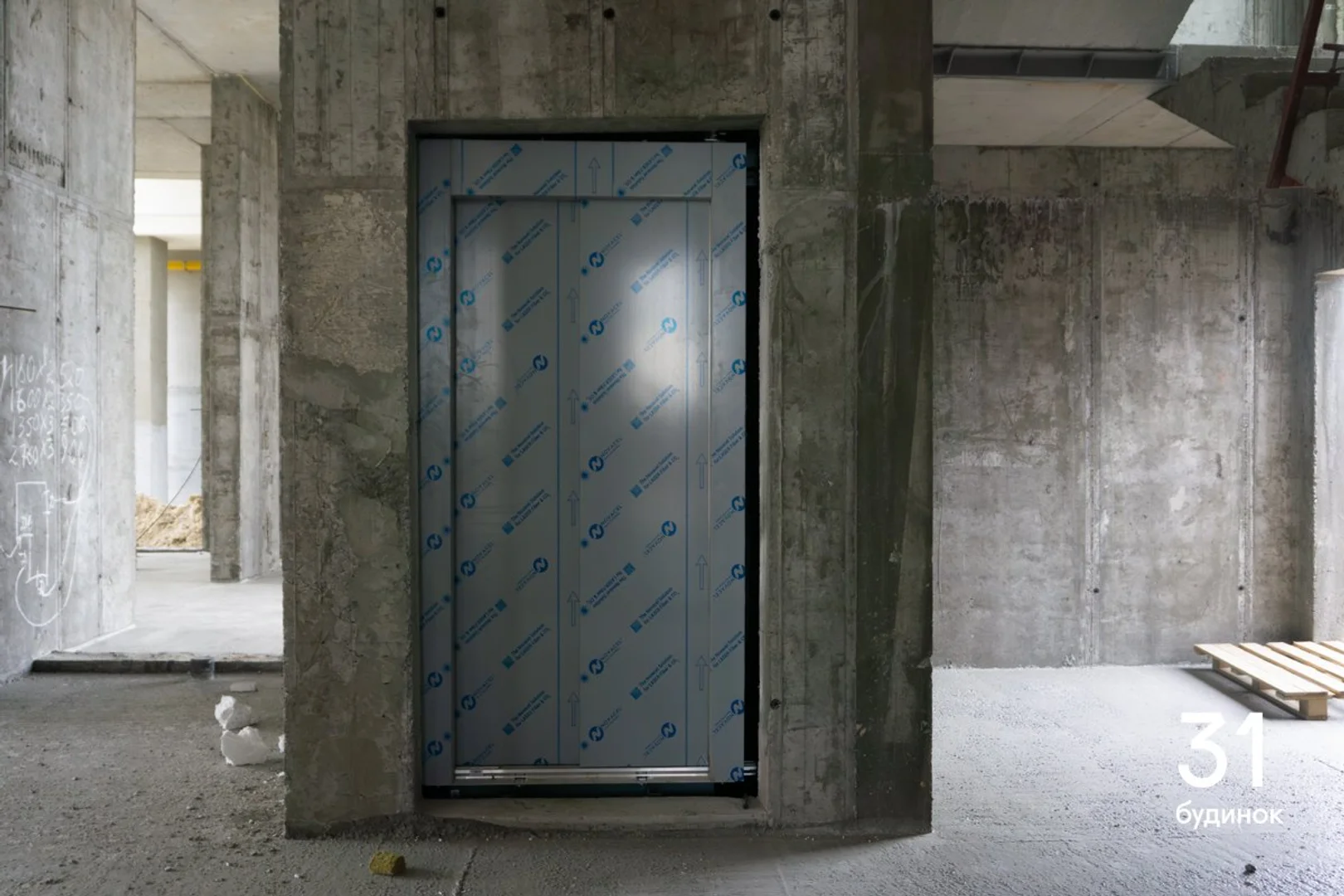

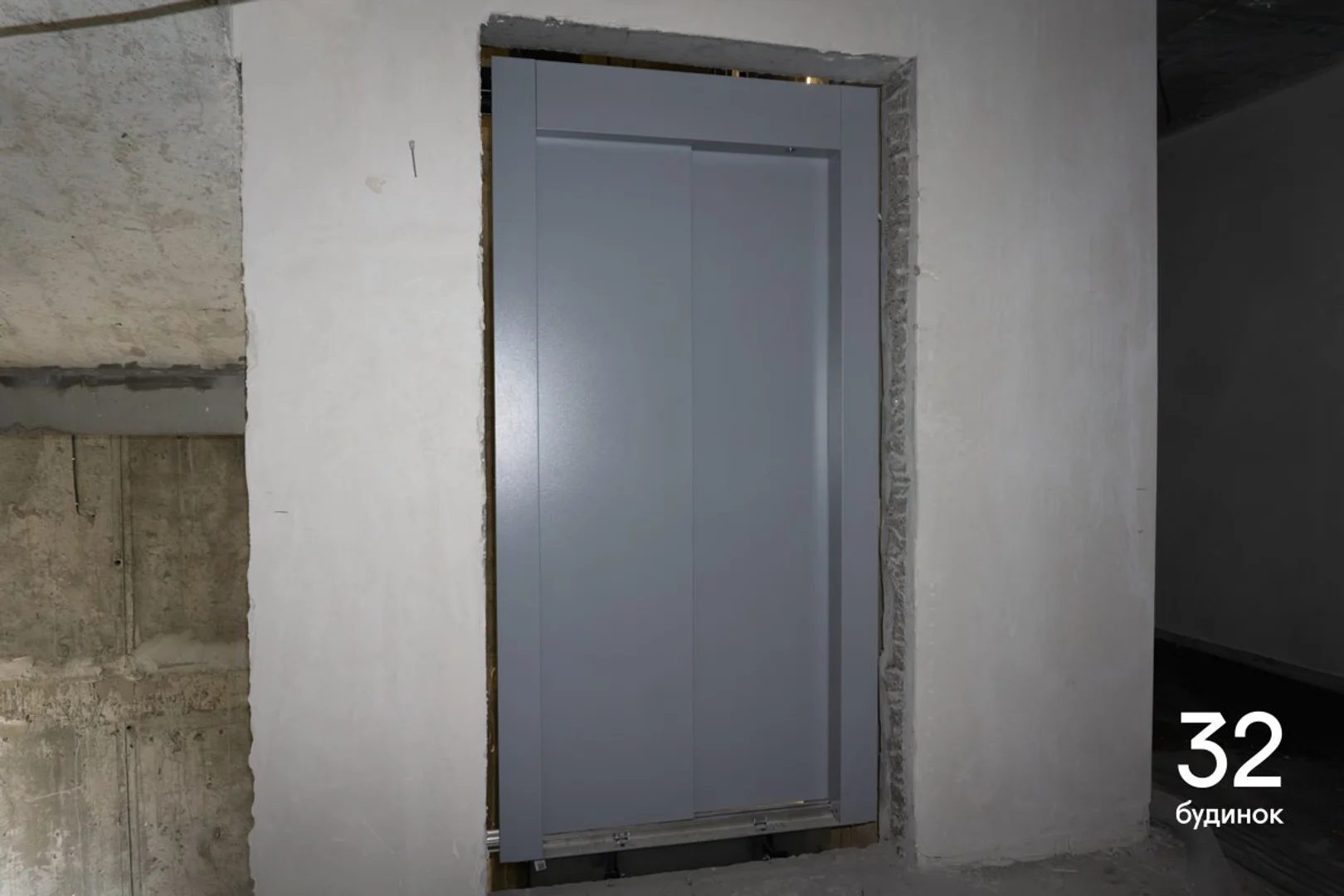

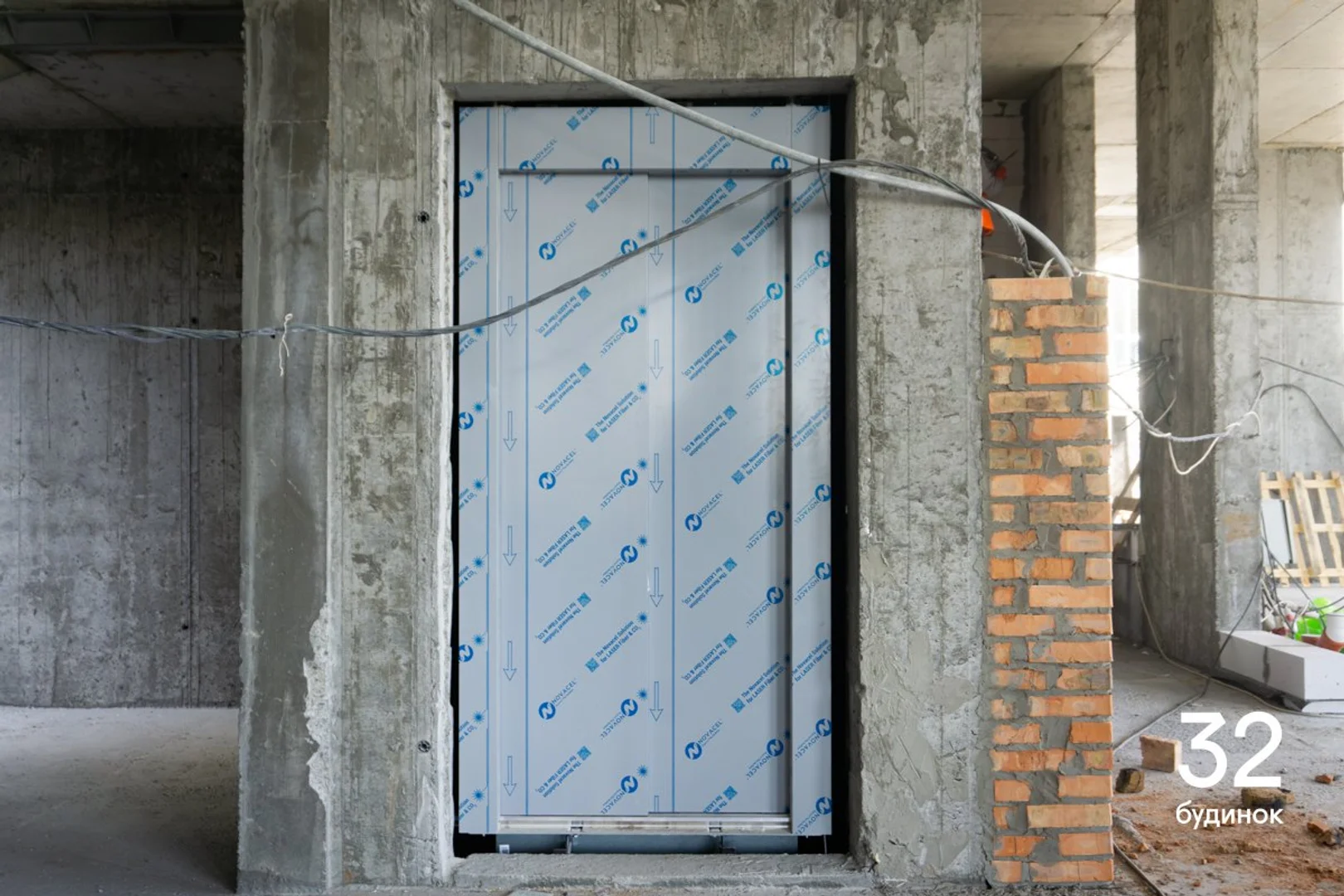

  • Встановили ліфт.

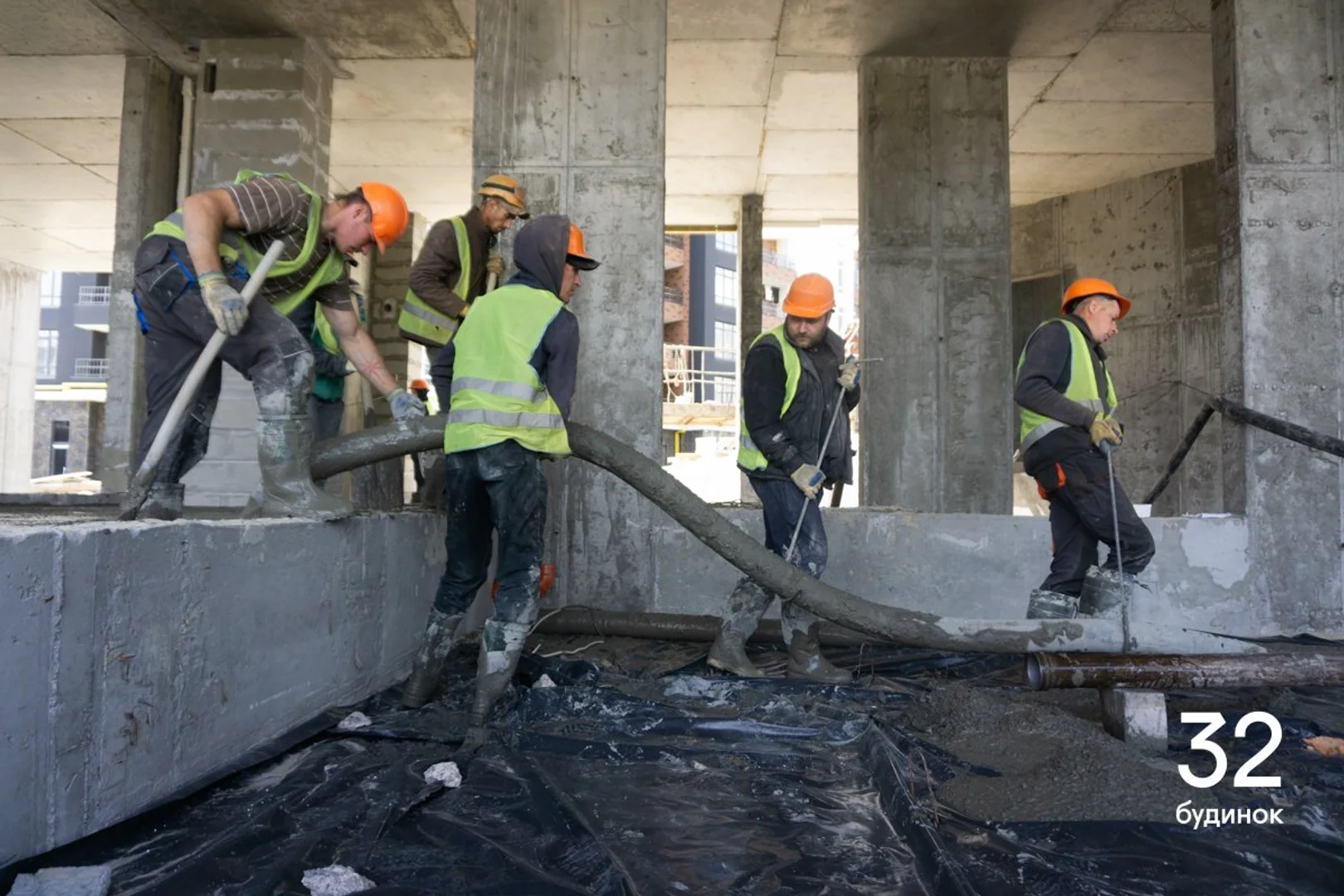

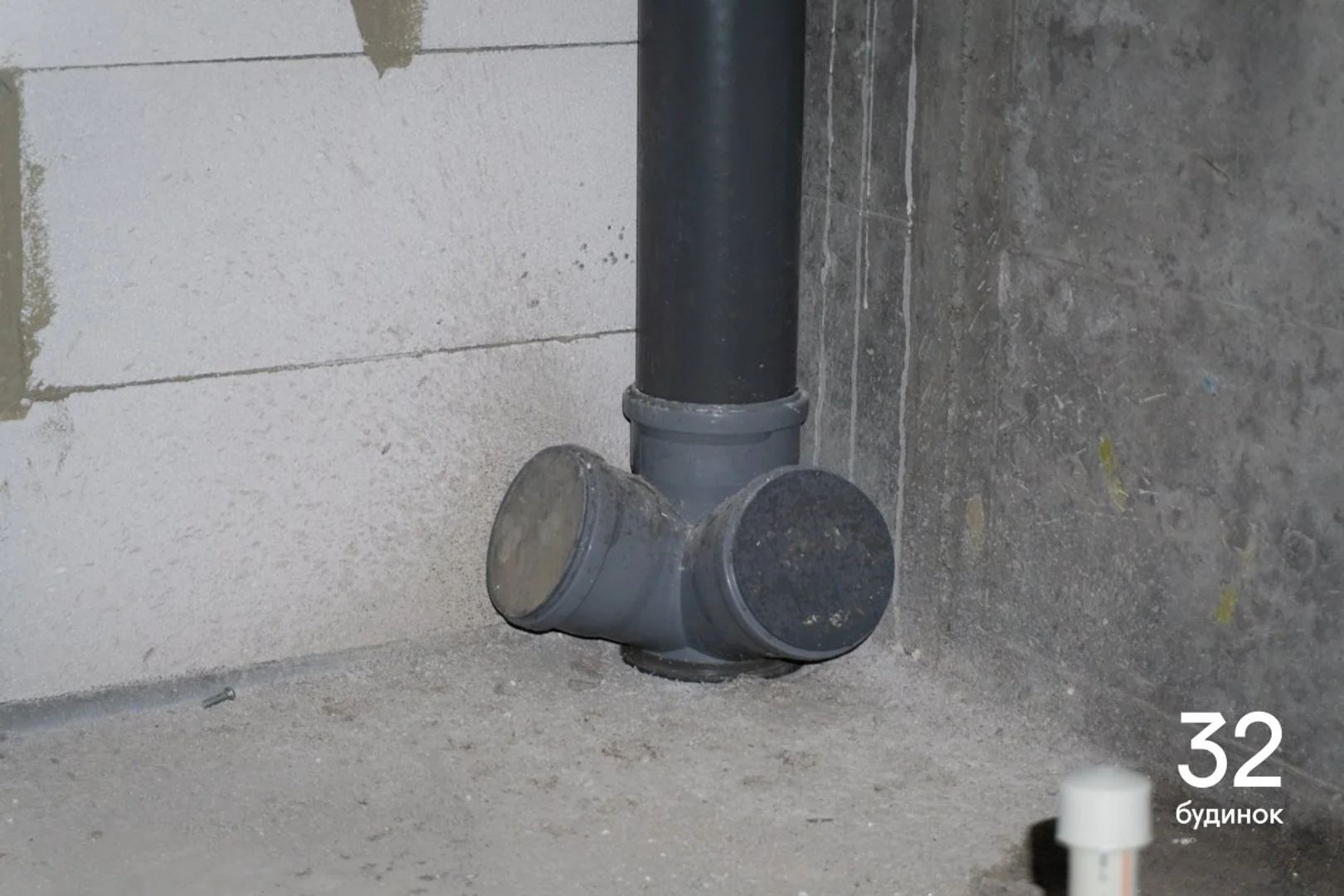

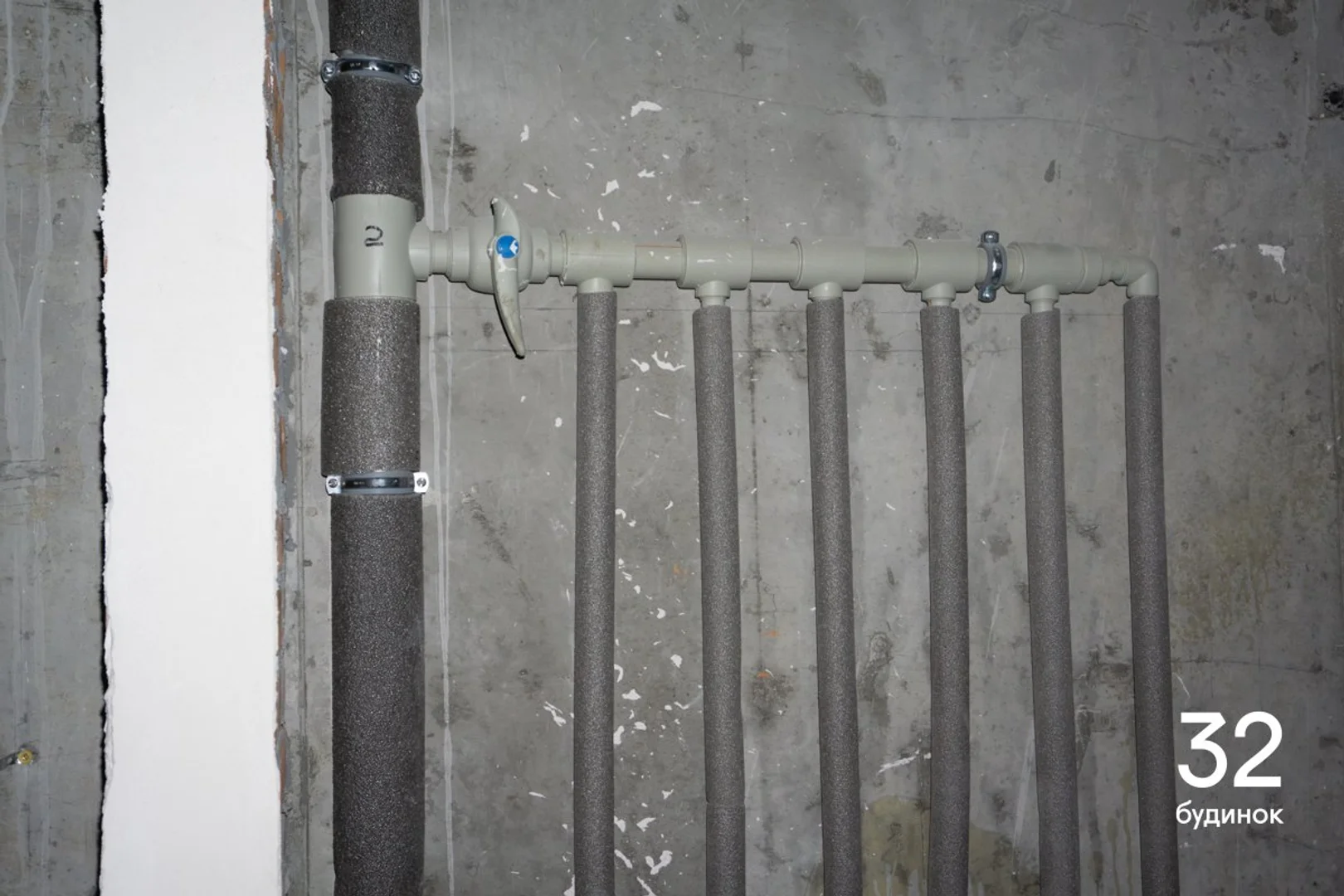

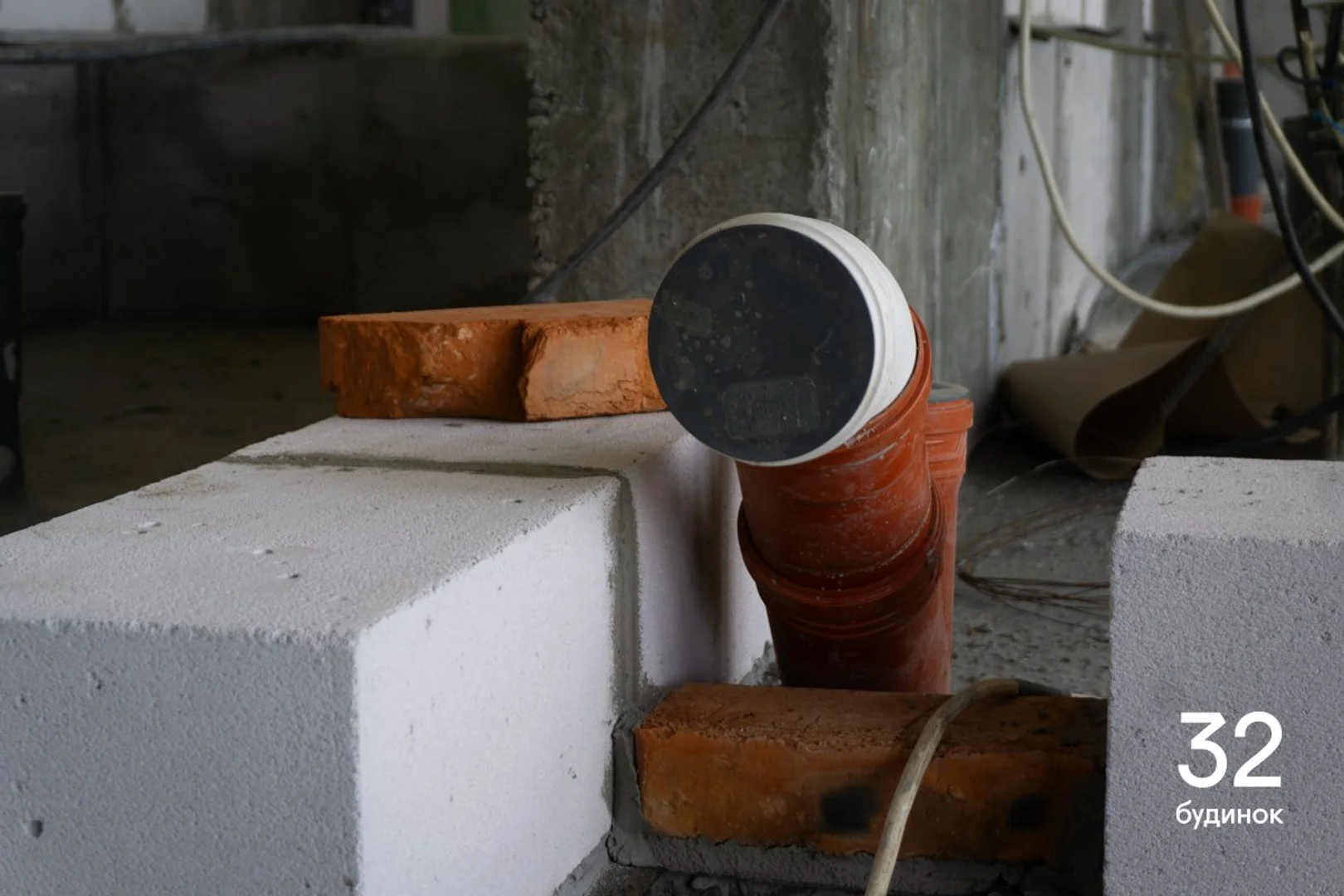

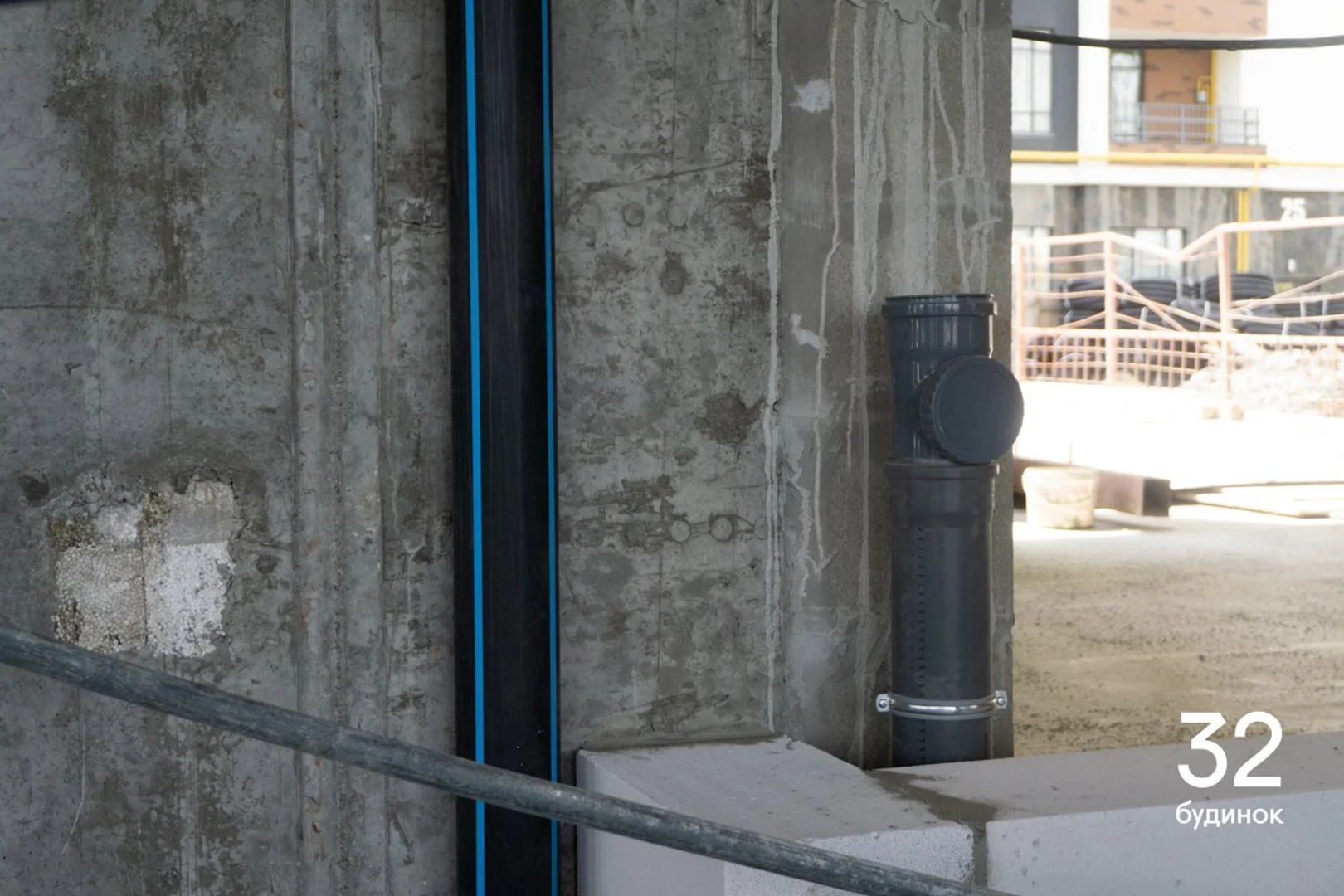

  • Проклали сантехнічні комунікації на 1-му поверсі.

  • Забетонували підлогу на 1-му поверсі.

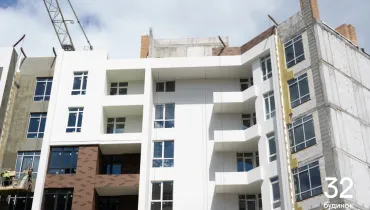

  • Завершуємо влаштування даху.

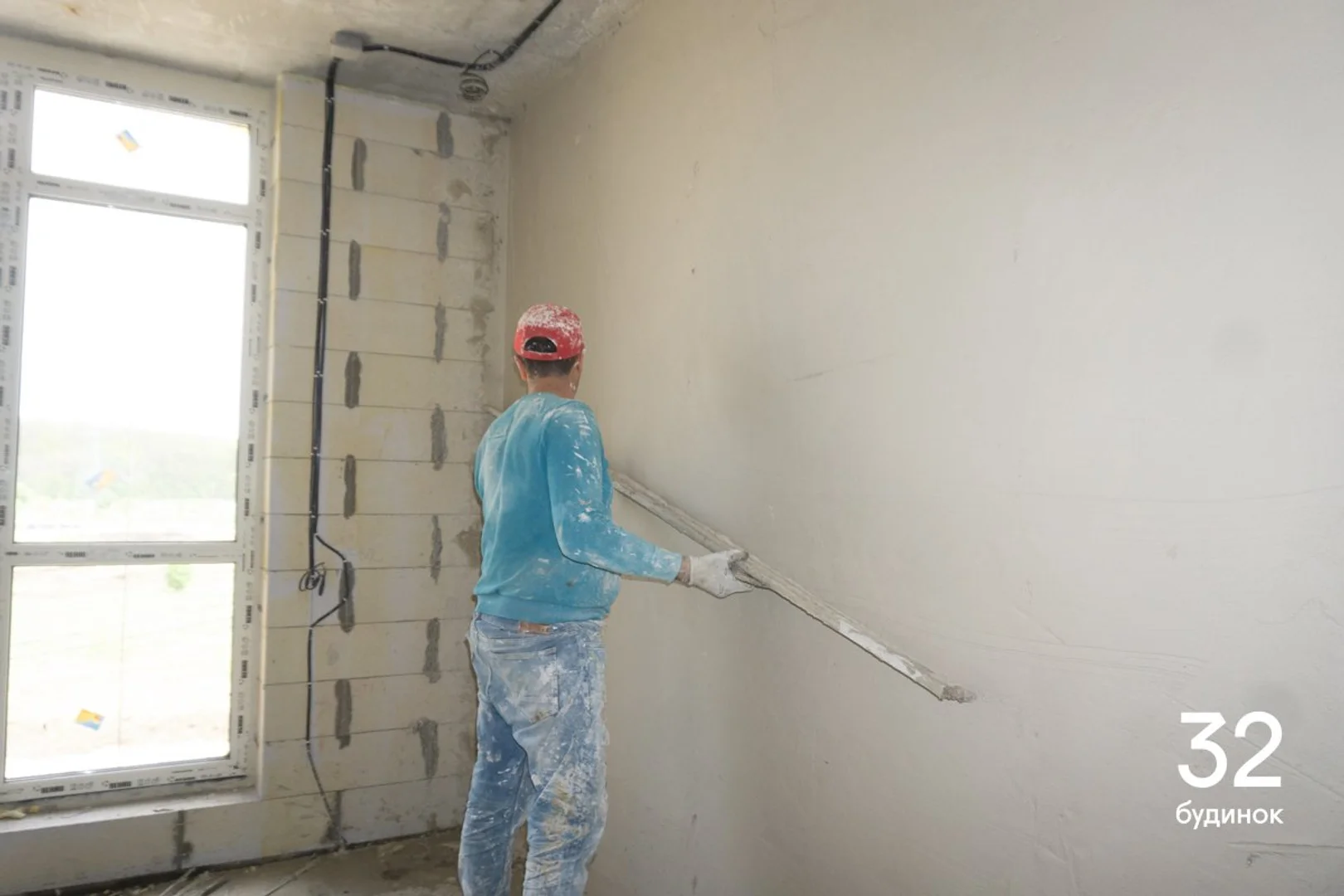

  • Розпочали тинькування спільних коридорів на 2-7-му поверхах.

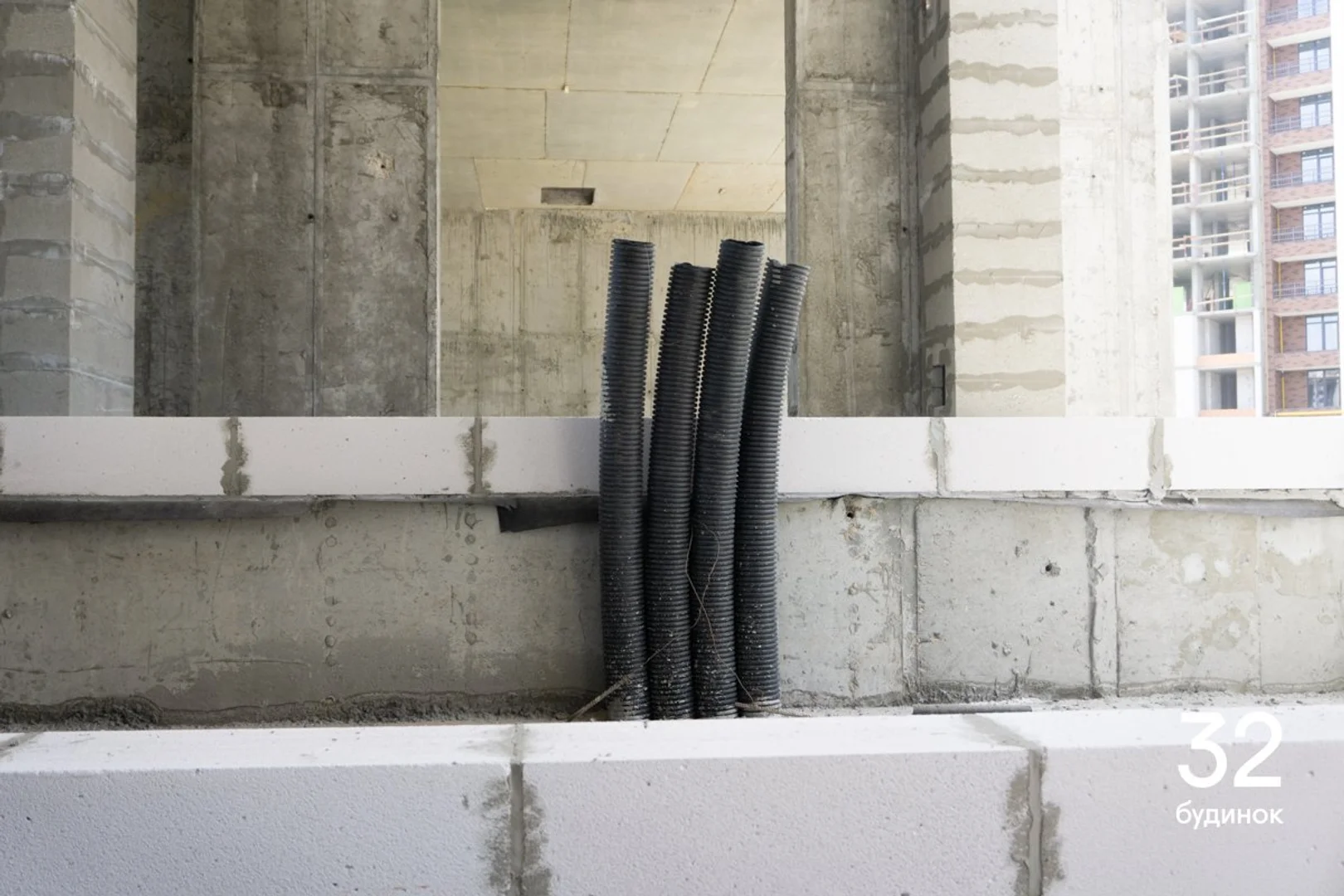

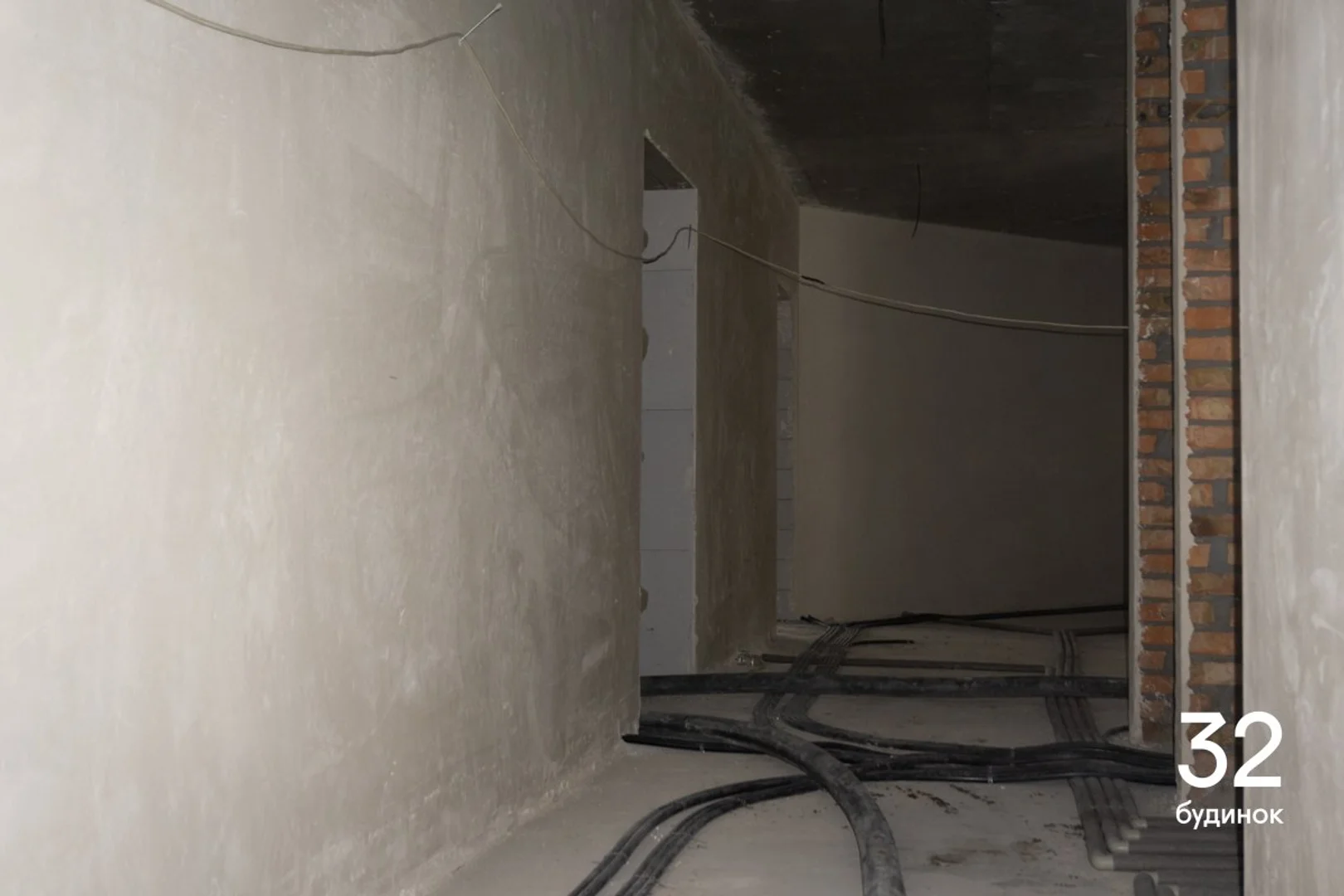

  • Розпочали проводити електрику і водопостачання на 2-6-му поверхах.

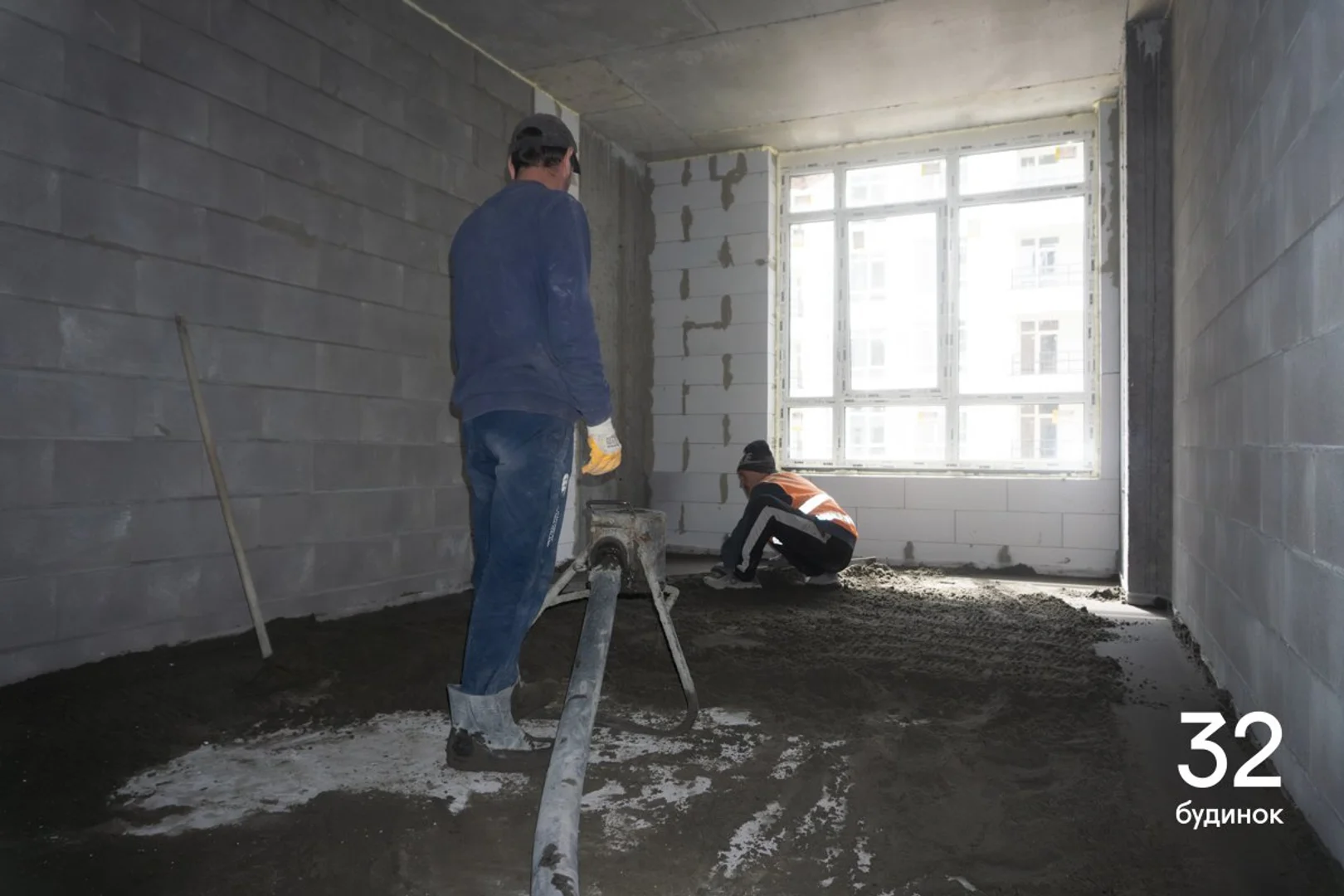

  • Розпочали влаштування стяжки підлоги на 2-3-му поверхах.

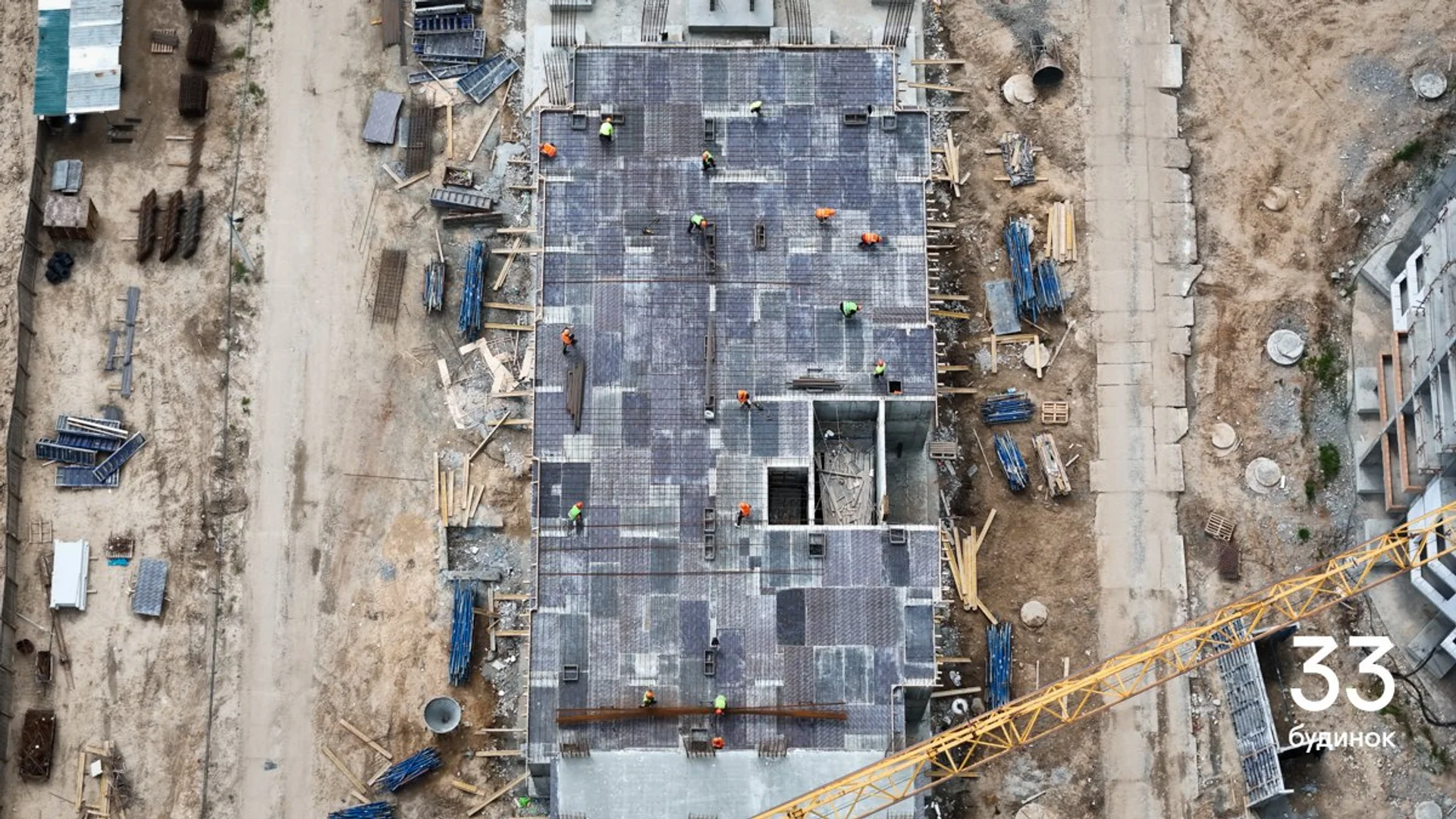

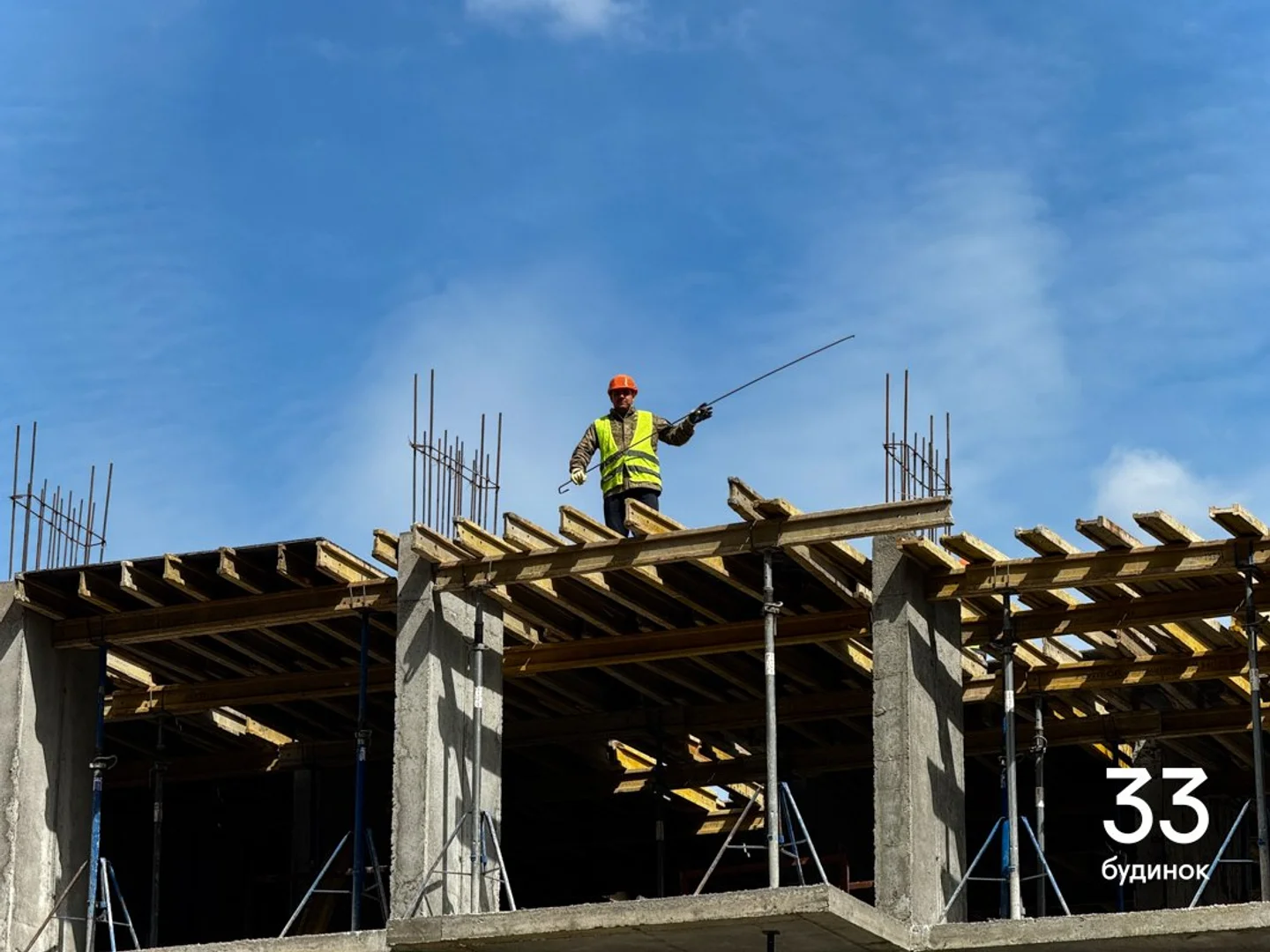

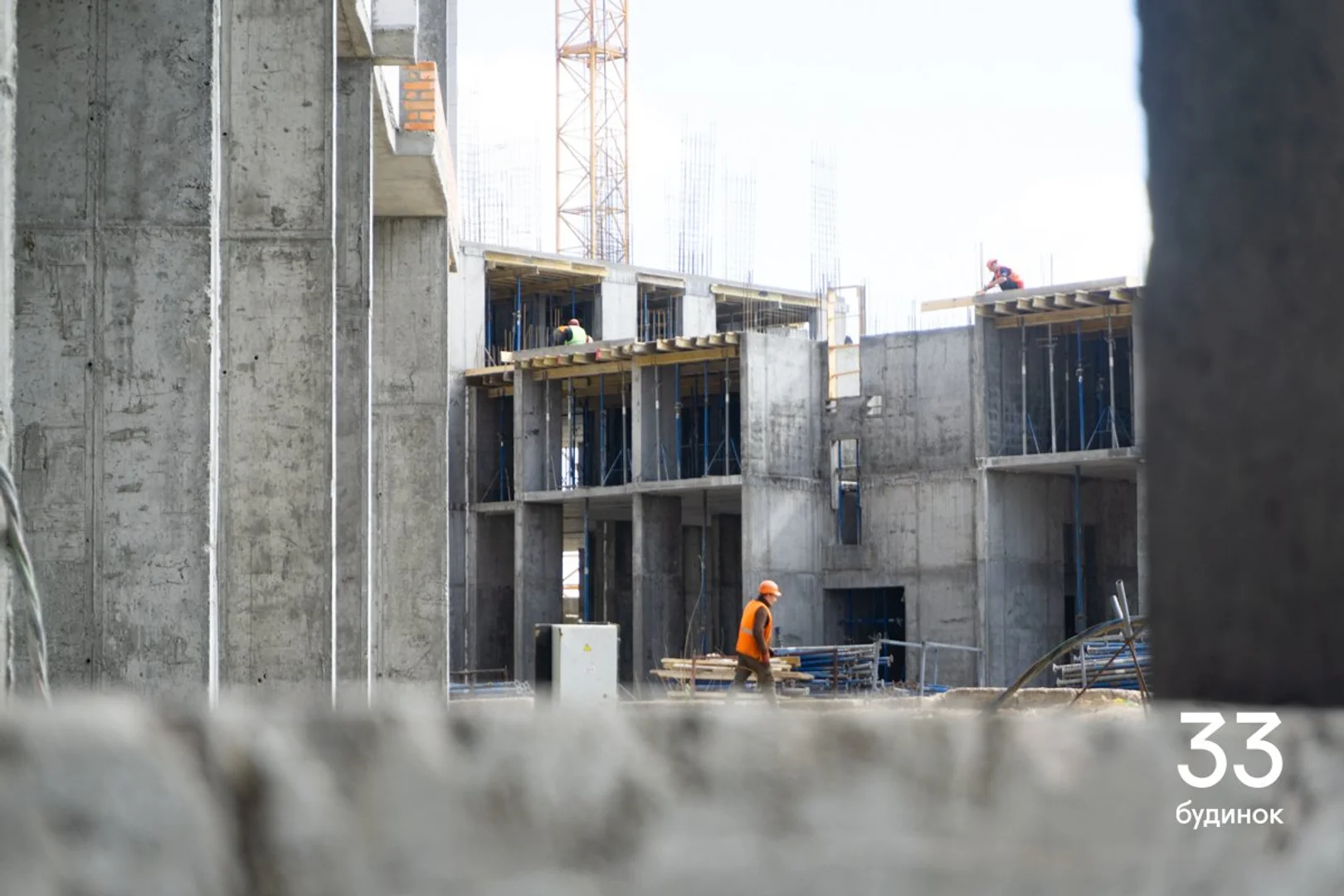

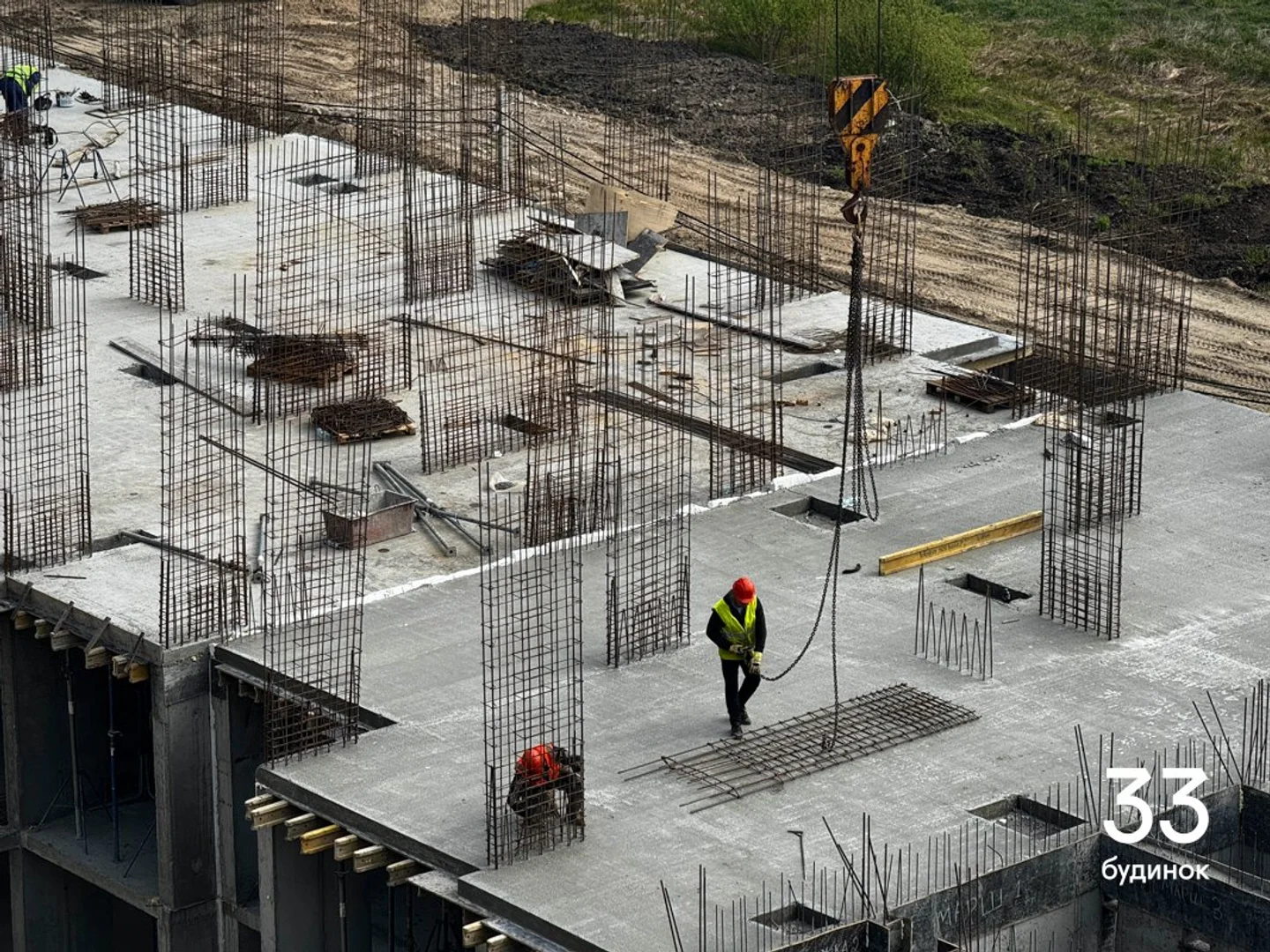

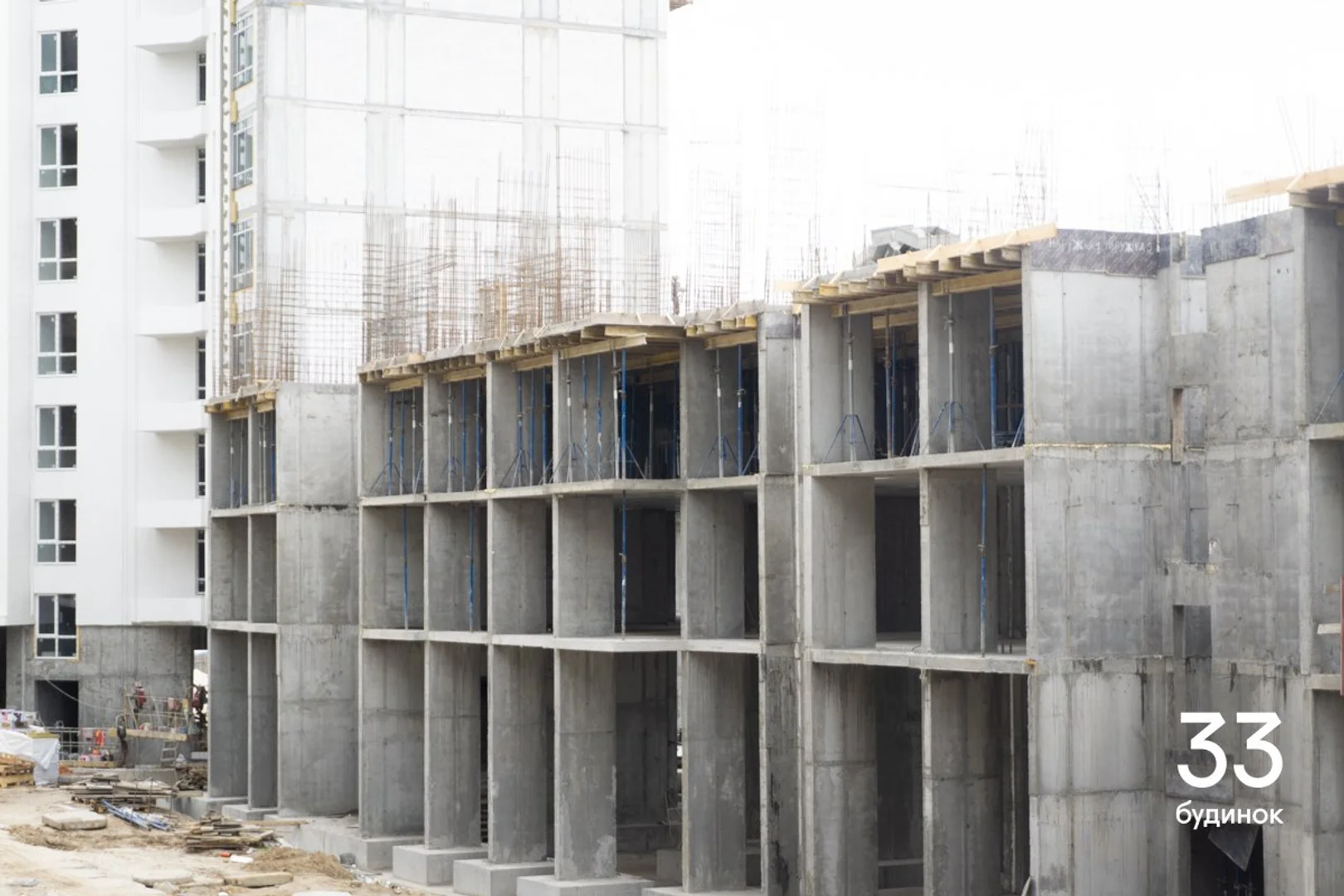

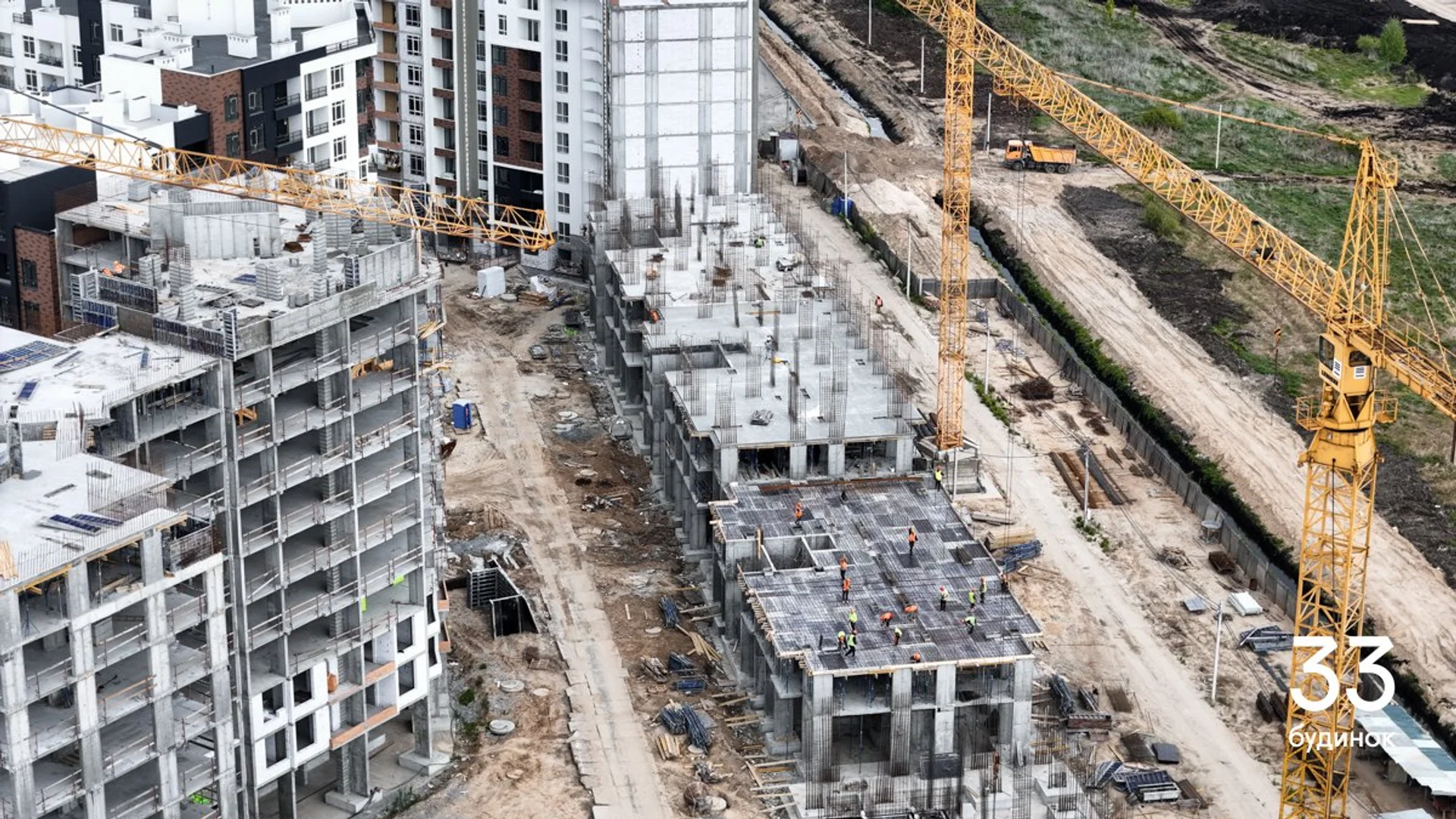

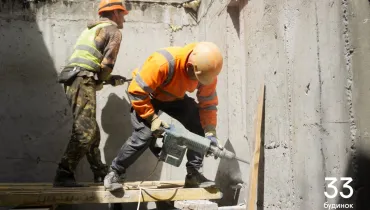

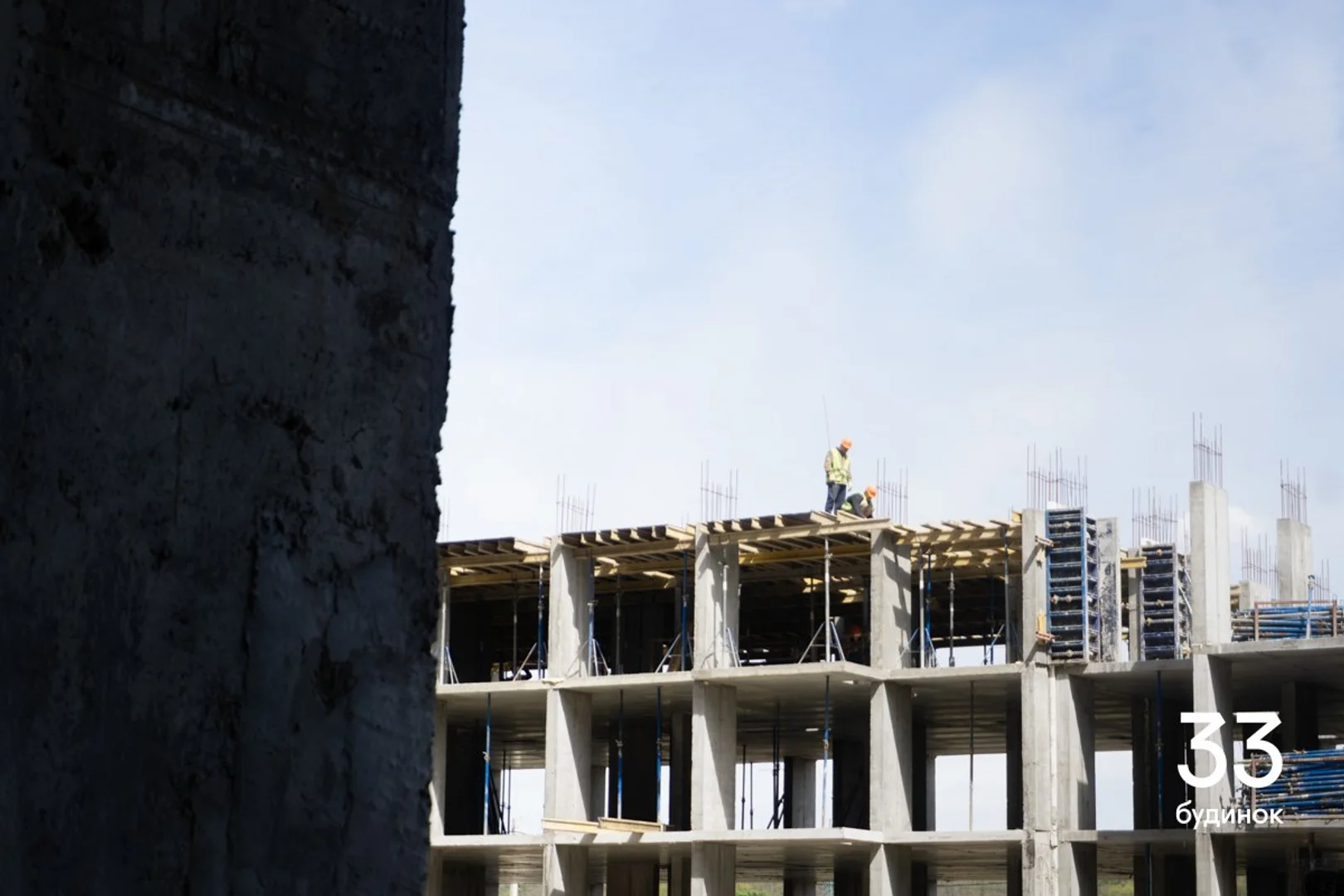

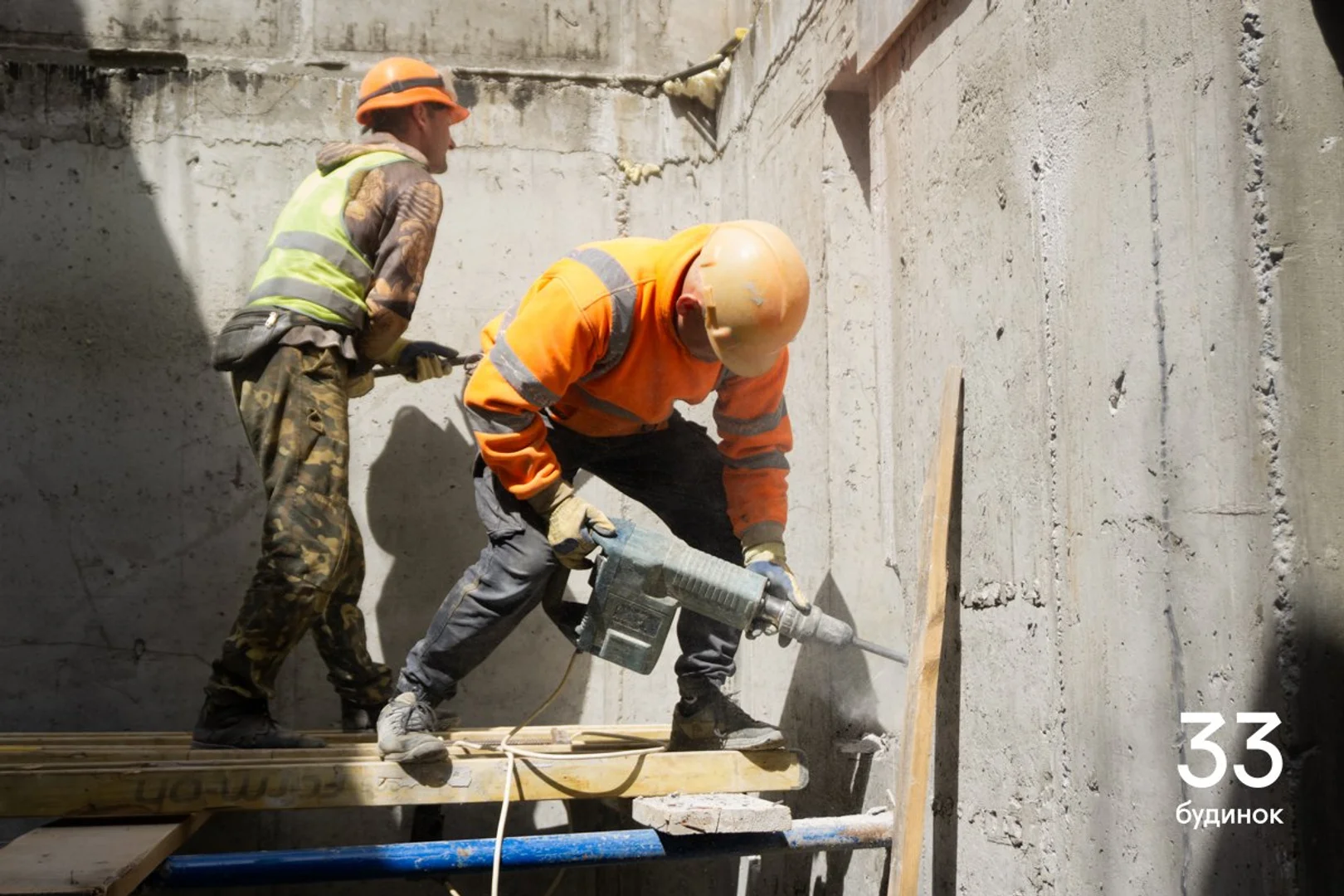

У 33 будинку тривають монолітні роботи: бетонуємо вертикалі 4-го поверху.

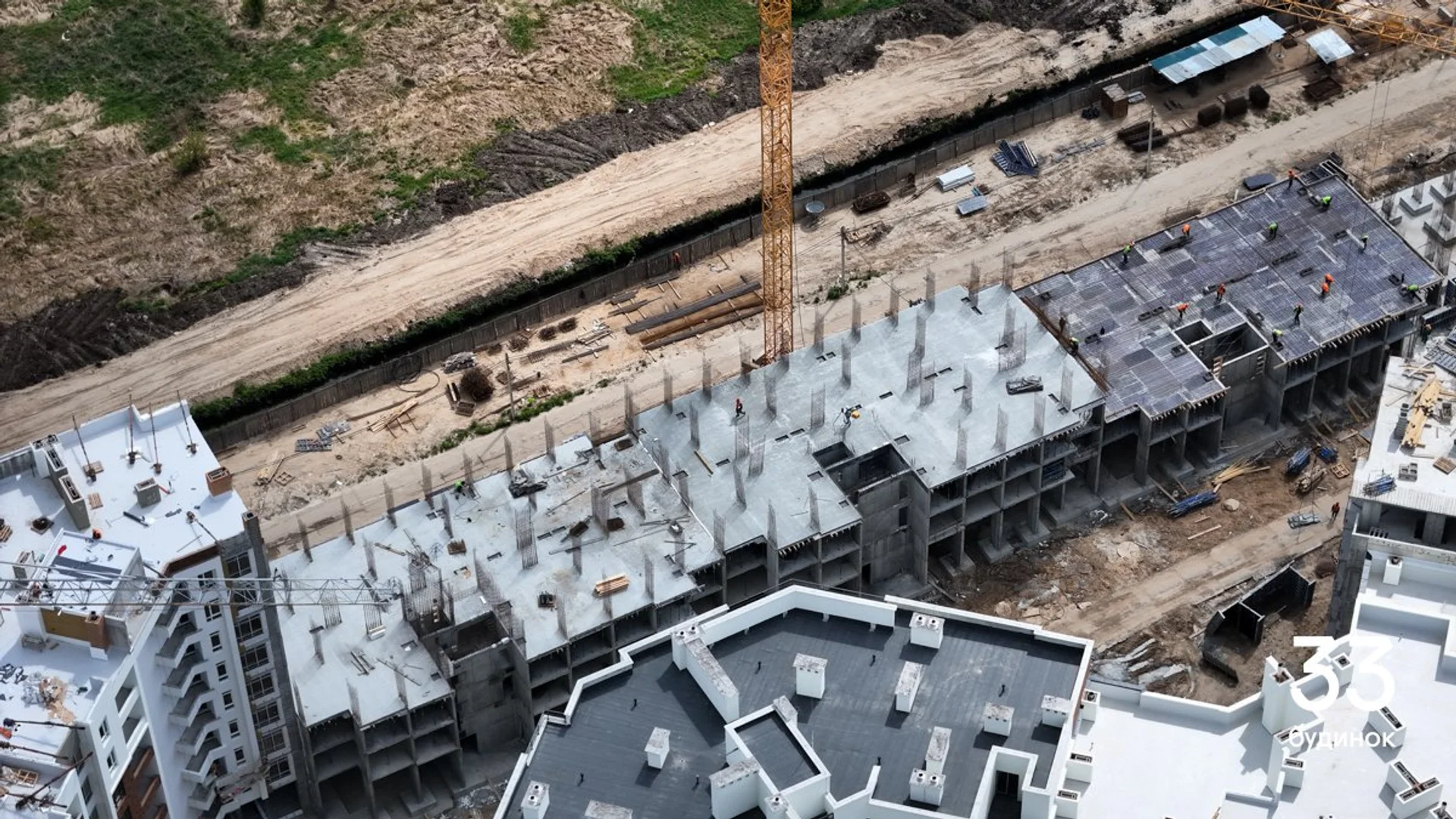

У 34 будинку тривають монолітні роботи: бетонуємо плиту перекриття 3-го поверху.

Влаштовуємо благоустрій :

  • Висадили дерева у двір-саду між 5-ю і 6-ю чергою будинків і біля 14-18-их будинків.

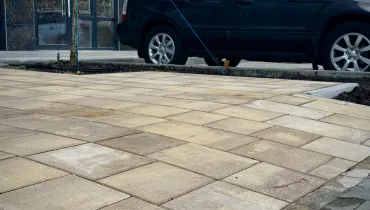

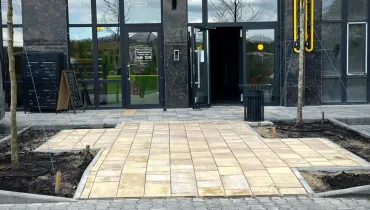

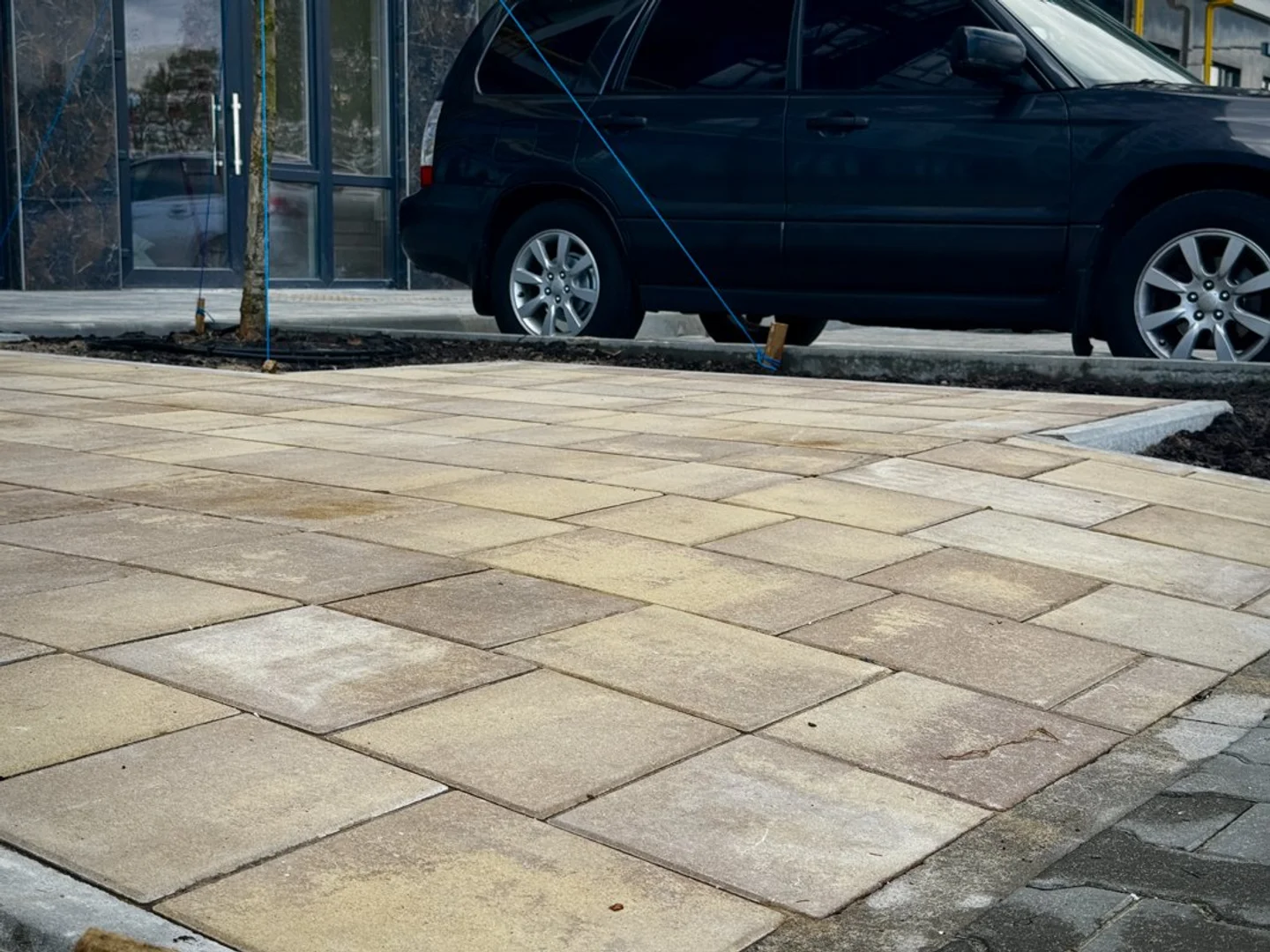

  • Завершуємо влаштування парковки вздовж 14-18-их будинків.

  • Встановили лавки і урни для сміття між у променаді між 1 і 4 чергами будинків.
