Хід будівництва — Листопад 2024

DJI_20241115152616_0196_DDSC01556-Улучшено-Ум. шумаDSC01550-Улучшено-Ум. шумаDSC01552-Улучшено-Ум. шумаDSC01553-Улучшено-Ум. шумаDSC01555-Улучшено-Ум. шумаDSC01557-Улучшено-Ум. шумаDSC01562-Улучшено-Ум. шумаDSC01561DSC01564-Улучшено-Ум. шумаDSC01566-Улучшено-Ум. шумаDSC01567-Улучшено-Ум. шумаDSC01568-Улучшено-Ум. шумаDSC01570DSC01572DSC01573DSC01575-Улучшено-Ум. шумаDSC01579-Улучшено-Ум. шумаDSC01580-Улучшено-Ум. шумаDSC01582-Улучшено-Ум. шумаDSC01583-Улучшено-Ум. шумаDSC01584-Улучшено-Ум. шумаDSC01585-Улучшено-Ум. шумаDSC01586DSC01587DSC01589DJI_20241115152630_0197_D-2DJI_20241115152639_0198_D-2DJI_20241115152649_0199_D-2DSC09927DSC00005-2DSC09898-Улучшено-Ум. шума-2DSC09899-Улучшено-Ум. шума-2DSC09901-Улучшено-Ум. шума-2DSC09903-Улучшено-Ум. шума-2DSC09905-Улучшено-Ум. шума-2DSC09906-2DSC09909-2DSC09911-Улучшено-Ум. шума-2DSC09913-Улучшено-Ум. шума-2DSC09914-Улучшено-Ум. шума-2DSC09917-Улучшено-Ум. шума-2DSC09918-Улучшено-Ум. шума-2DSC09919-Улучшено-Ум. шума-2DSC09922-2DJI_20241115152549_0194_DDJI_20241115152752_0201_DDSC00001DSC00002DSC09924DSC09925DSC09928DSC09929-Улучшено-Ум. шумаDSC09930-Улучшено-Ум. шумаDSC09931DSC09932DSC09935-Улучшено-Ум. шумаDSC09937-Улучшено-Ум. шумаDSC09938-Улучшено-Ум. шумаDSC09940-Улучшено-Ум. шумаDSC09948-Улучшено-Ум. шумаDSC09951-Улучшено-Ум. шумаDSC09952-Улучшено-Ум. шумаDSC09953-Улучшено-Ум. шумаDJI_20241115152553_0195_DDSC01277DSC09959DSC09961DSC09962-Улучшено-Ум. шумаDSC09965DSC09966DSC09968-Улучшено-Ум. шумаDSC09971DSC09972DSC09978-Улучшено-Ум. шумаDSC01551-Улучшено-Ум. шумаDSC09979-Улучшено-Ум. шумаDSC09981DSC09982DSC09984DSC09985DSC09986DSC09991DSC09992DSC09995-Улучшено-Ум. шумаDSC09996DSC09997-Улучшено-Ум. шумаDSC01554-Улучшено-Ум. шумаDSC09999-Улучшено-Ум. шумаIMG_5908DSC00016-Улучшено-Ум. шумаDSC00017-Улучшено-Ум. шумаDSC01266-Улучшено-Ум. шумаIMG_5912IMG_5913IMG_5924IMG_5925IMG_5926DJI_20241115152210_0187_DDJI_20241115153145_0216_DDSC01256DSC01280-Улучшено-Ум. шумаDSC01285-Улучшено-Ум. шумаDSC01291DSC01292DJI_20241115152156_0186_DDJI_20241115153102_0215_DDJI_20241115153235_0219_DDJI_20241115153248_0220_DDJI_20241115153325_0223_DDSC00509DSC01286DSC01289IMG_1283DJI_20241115152342_0191_DDJI_20241115152422_0192_DDSC00013-Улучшено-Ум. шумаDSC01250DSC01254DSC01271DSC01273DSC01288IMG_1259IMG_1279DJI_20241115152222_0188_DDJI_20241115152830_0204_DDJI_20241115153007_0212_DDJI_20241115153340_0225_DDJI_20241115153358_0228_DDJI_20241115153436_0230_DDJI_20241115153439_0231_DDJI_20241115153459_0232_DDSC01263DSC09888DSC09964IMG_5905



Фотозвіт з будівництва ЖК Синергія Сіті від 15 листопада 2024 року

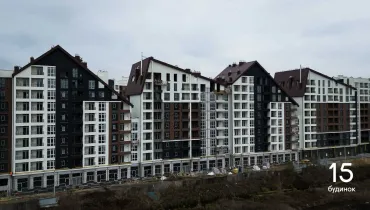

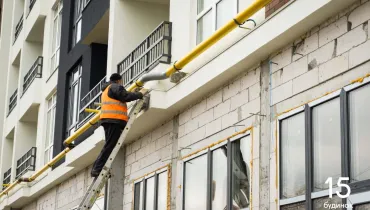

У 15 будинку:

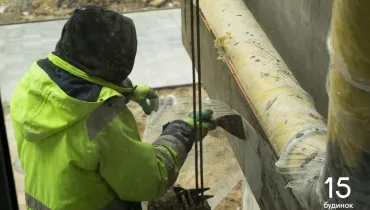

  • Продовжуємо фасадні роботи.

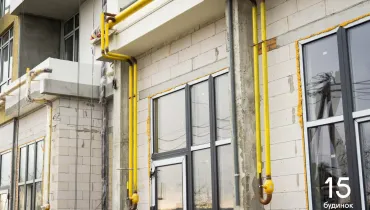

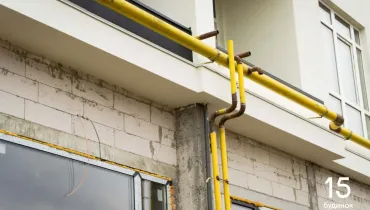

  • Продовжуємо газову обв’язку.
  • Поклали плитку в місцях загального користування та лобі.
  • Продовжуємо малярні роботи в спільних коридорах.
  • Встановили шафи в електрощитові.

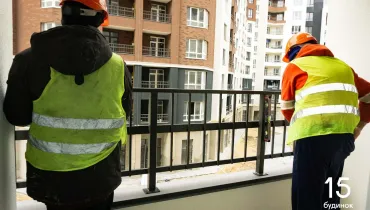

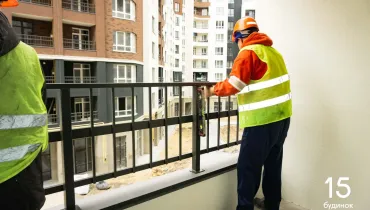

  • Встановлюємо металеве огородження лоджій.
  • Встановили вхідні двері в квартири.

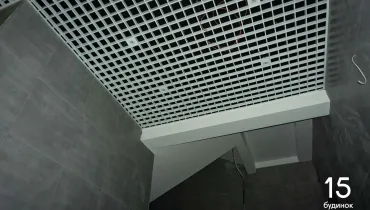

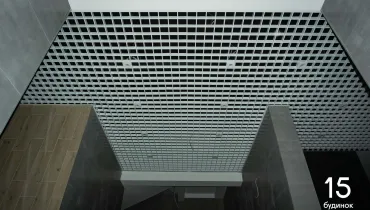

  • Встановили підвісні стелі грильято.

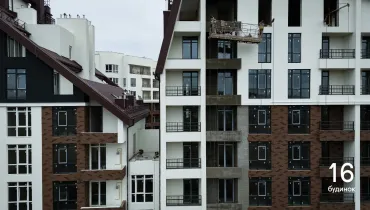

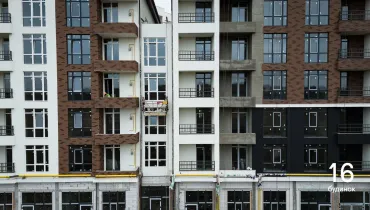

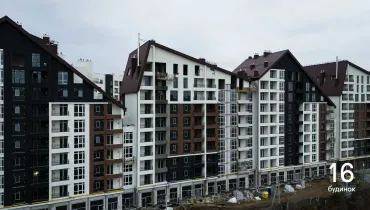

У 16 будинку:

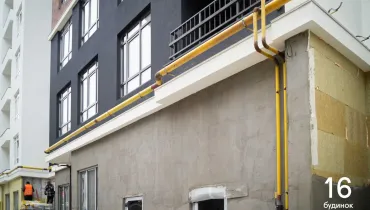

  • Продовжуємо фасадні роботи.
  • Продовжуємо газову обв’язку.
  • Завершуємо малярні роботи спільних коридорів.
  • Завершили укладати плитку на підлозі в спільних коридорах, продовжуємо у лобі.
  • Встановили перила на сходах.
  • Встановили вхідні двері в квартири.
  • Встановлюємо металеве огородження лоджій.
  • Встановили шафи в електрощитові.

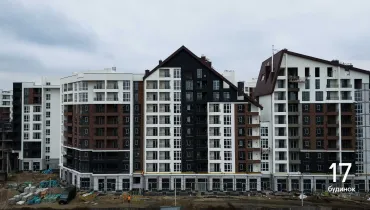

У 17 будинку:

  • Завершуємо газову обв’язку, встановили газові лічильники.

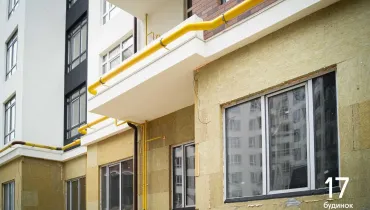

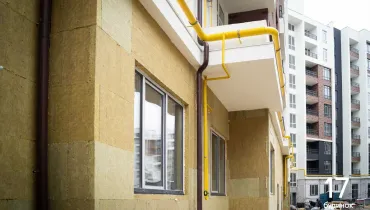

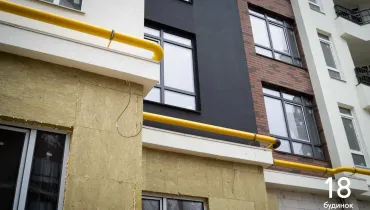

  • Завершуємо фасадні роботи.
  • Завершили тинькування квартир та спільних коридорів.
  • Завершили розводку води та електрики.
  • Завершили влаштування стяжки підлоги.
  • Встановлюємо металеве огородження лоджій.
  • Розпочинаємо укладати плитку у лобі.
  • Встановили вхідні двері в квартири з 7 по 9 поверхи.

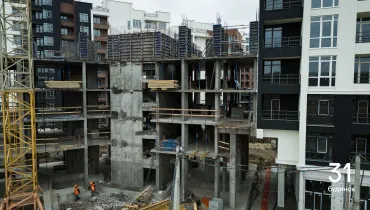

У 18 будинку:

  • Розпочали газову обв’язку.
  • Завершуємо розводку води та електрики.
  • Завершили монтаж ліфта.
  • Завершили тинькування квартир та спільних коридорів.

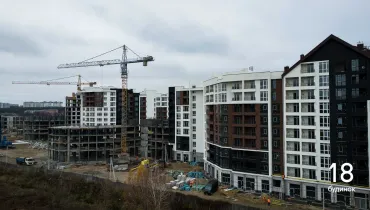

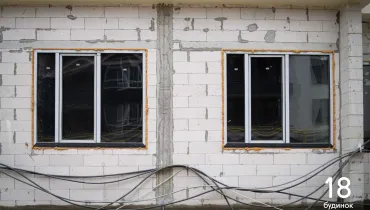

  • Встановлюємо двері та вікна до вхідної групи та комерційних приміщень.
  • Розпочали влаштовувати стяжку підлоги в квартирах і спільних коридорах на 1 і 4-5 поверхах.

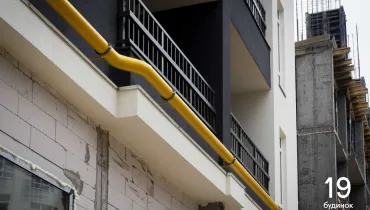

У 19 будинку:

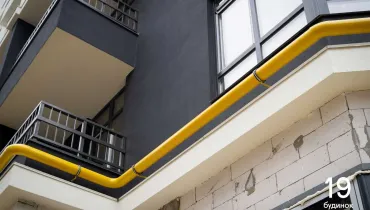

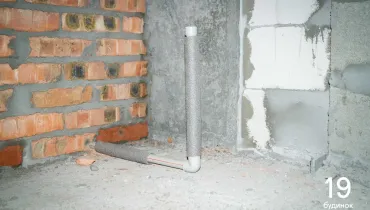

  • Продовжуємо газову обв’язку.
  • Завершили тинькування спільних коридорів.
  • Завершили розводку води та електрики.
  • Завершили влаштування стяжки у квартирах і спільних коридорах.

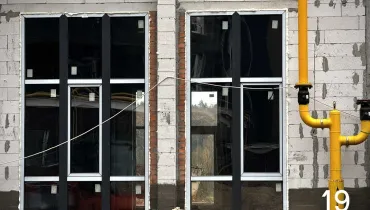

  • Встановлюємо двері та вікна до вхідної групи та комерційних приміщень.

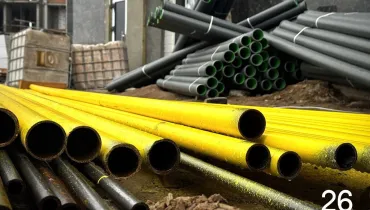

У 26 будинку:

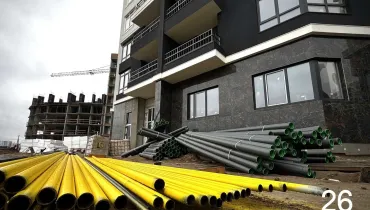

  • Продовжуємо газову обв’язку.
  • Продовжуємо тинькування квартир та спільних коридорів на 1-2 поверхах.
  • Змонтували ліфт.



У 27 будинку

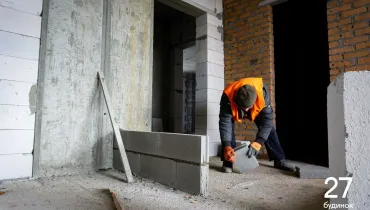

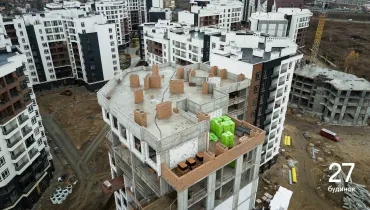

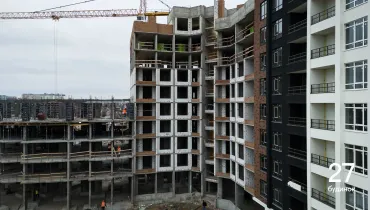

  • Зводимо стіни на 7 і 10 поверхах.

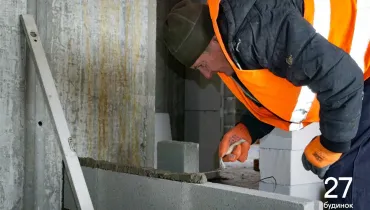

  • Завершили кладку вентиляційних каналів на даху.
  • Розпочинаємо влаштування покрівлі.

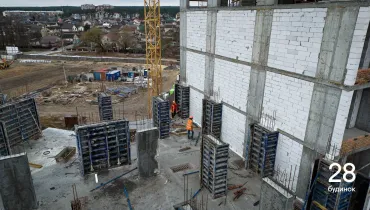

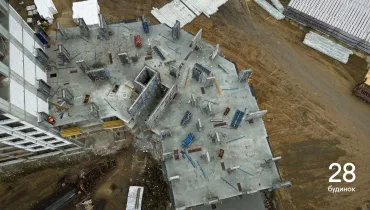

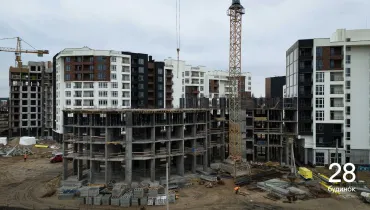

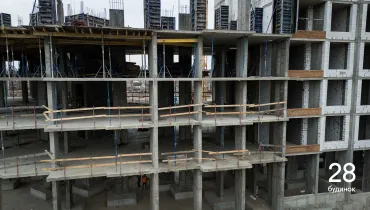

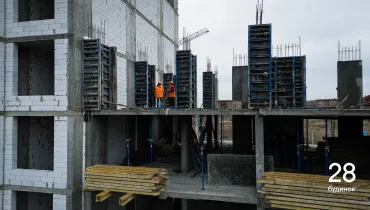

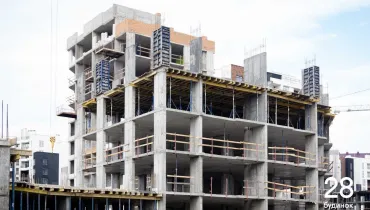

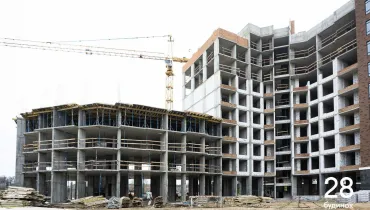

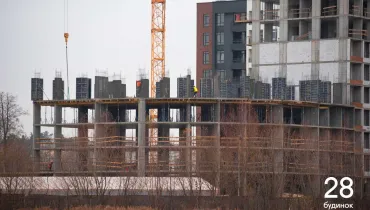

У 28 будинку тривають монолітні роботи на 5 поверсі: завершили бетонування вертикальних елементів.

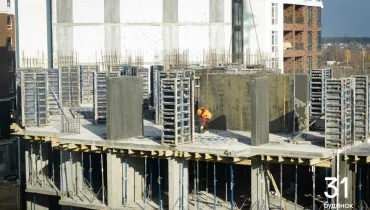

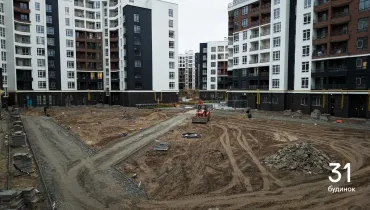

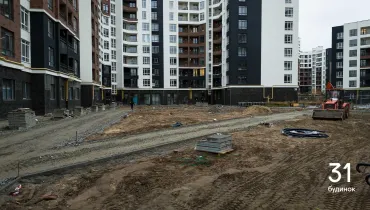

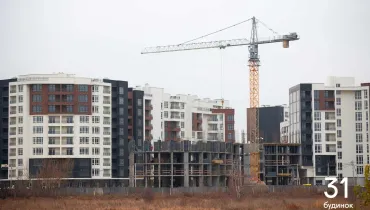

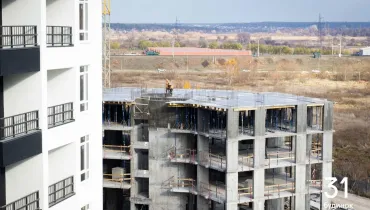

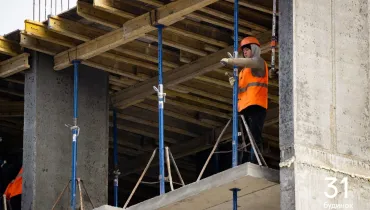

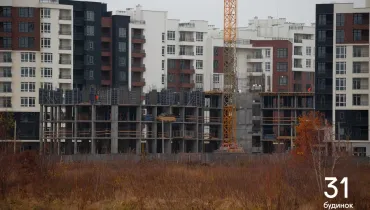

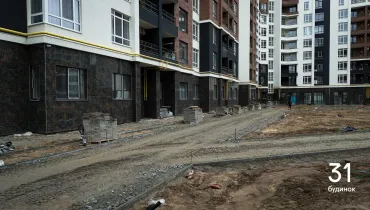

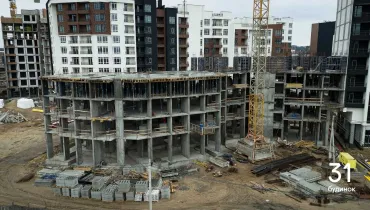

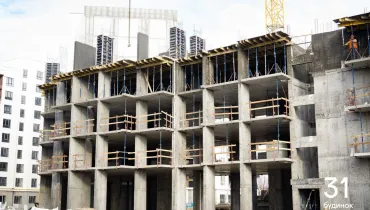

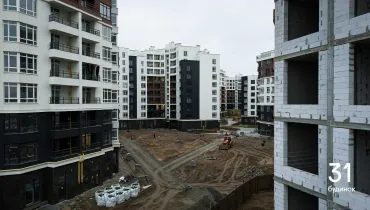

У 31 будинку:

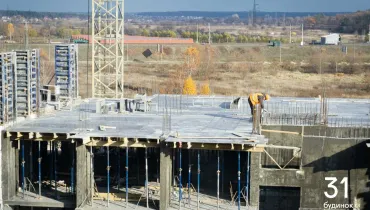

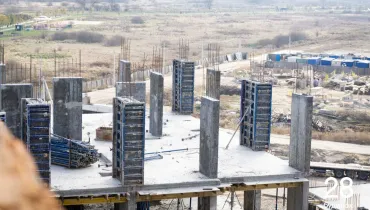

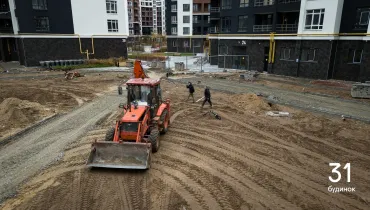

  • Тривають монолітні роботи на 5 поверсі: продовжуємо бетонування вертикальних елементів.
  • Розпочали монтаж вентиляційних каналів та димоходів.



Влаштовуємо благоустрій:

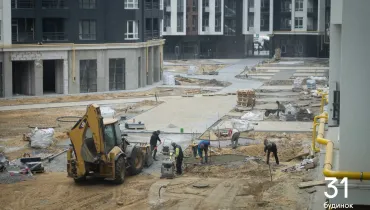

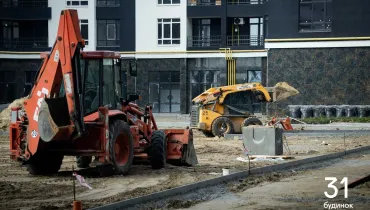

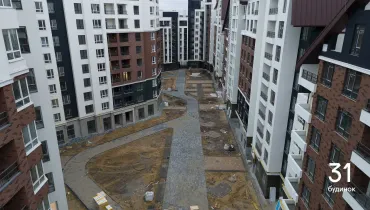

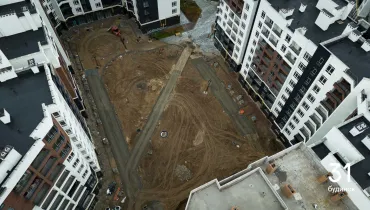

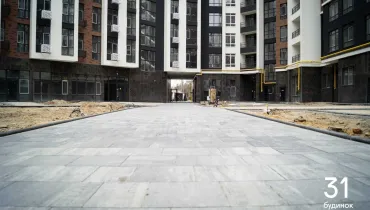

  • Вкладаємо бруківку у дворі між 1 і 4 чергою будинків.
  • Розпочали підготовчі роботи до укладання бруківки між 5 і 6 чергою будинків.
  • Встановили баки для сортування сміття.
