Хід будівництва — Грудень 2024

DJI_20241213143000_0077_DDJI_20241213143053_0080_DDSC03882DSC03885DSC03886DSC03888DSC03889DSC03891DSC03894DSC03895DSC03897DSC03899DSC03900DSC03903DSC03904DSC03905DSC03924DSC03926DJI_20241213143324_0094_DDSC03910DSC03912DSC03915DSC03916DSC03917DSC03918DSC03919DSC03920DSC03921DSC03922DSC03927DSC03929DSC03933DSC03935DSC03936DSC03937DSC03939DSC03941DSC03942DSC03943DSC03944DSC03947DSC03948DSC03949DJI_20241213143449_0098_DDSC03954DSC03956-Улучшено-Ум. шумаDSC03958DSC03959DSC03960DSC03961DSC03962DSC03963DSC03964DSC03969DSC03970DSC03971DSC03973DSC03974DSC03975DSC03977DSC03978DSC03979DSC04013DSC04015DSC04016DSC04017DSC04018DSC04019DJI_20241213141046_0019_DDJI_20241213141101_0021_DDSC03983DSC03990DSC04024DSC04033DJI_20241213140957_0013_DDJI_20241213141027_0016_DDSC03995DSC03997DSC03999DSC04025DSC04029IMG_9216IMG_9217DJI_20241213141121_0023_DDJI_20241213141213_0027_DDJI_20241213141840_0048_DDSC04001DSC04026DSC04027DSC04028DJI_20241213141345_0036_DDJI_20241213141523_0037_DDJI_20241213143116_0083_DDJI_20241213140856_0010_DDJI_20241213141608_0039_D



Фотозвіт з будівництва ЖК Синергія Сіті від 15 грудня 2024 року

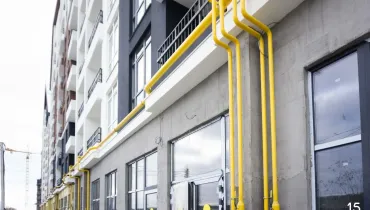

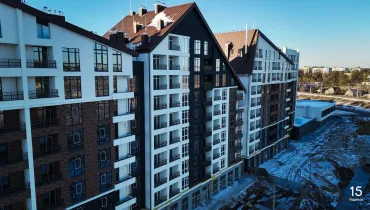

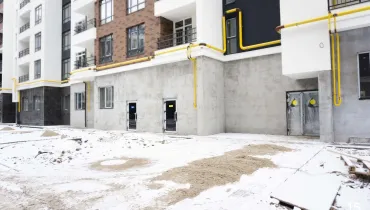

У 15 будинку:

  • Завершили фасадні роботи.
  • Завершили газову обв’язку.
  • Встановили котли в квартирах.
  • Завершили малярні роботи в спільних коридорах.
  • Облаштовували прибудинкову територію.
  • Змонтували стелі грильято в лобі.

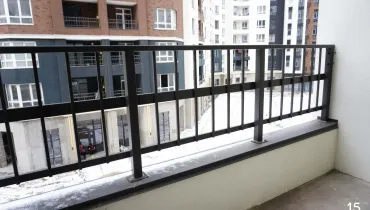

  • Завершуємо встановлювати поручні на сходах та огородження лоджій.

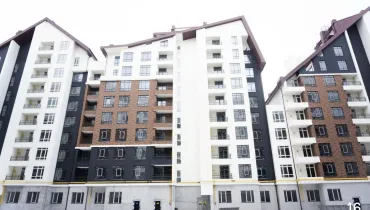

У 16 будинку:

  • Завершили фасадні роботи.
  • Завершуємо газову обв’язку.
  • Готуємось встановлювати котли в квартирах.
  • Завершили малярні роботи спільних коридорів.
  • Вклали плитку у лобі.
  • Встановлюємо стелі грильято у лобі.
  • Встановлюємо поручні на сходах та огородження лоджій.
  • Завершуємо облаштовувати прибудинкову територію.

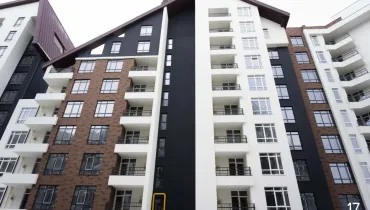

У 17 будинку:

  • Завершили фасадні роботи.
  • Завершили газову обв’язку.
  • Встановлюємо котли в квартири.
  • Встановлюємо поручні на сходах та огородження лоджій.
  • Завершуємо укладати плитку у лобі.
  • Встановлюємо стелі грильято у лобі.
  • Завершуємо малярні роботи в спільних коридорах.
  • Встановили вхідні двері в квартири.

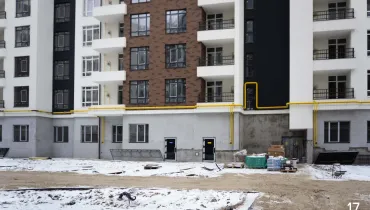

  • Завершуємо облаштовувати прибудинкову територію.

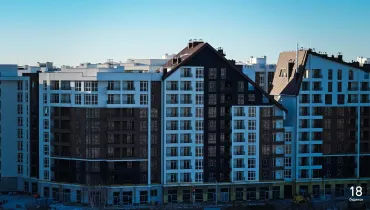

У 18 будинку:

  • Продовжуємо газову обв’язку.
  • Розвели водопостачання, водовідведення та електрику по квартирам.
  • Влаштували стяжку підлоги в квартирах і спільних коридорах.
  • Встановили двері та вікна до вхідної групи та комерційних приміщень.

У 19 будинку:

  • Продовжуємо газову обв’язку.
  • Влаштували стяжку підлоги у квартирах і спільних коридорах.
  • Завершуємо встановлювати вхідні двері до квартир.
  • Розпочали малярні роботи у спільних коридорах.

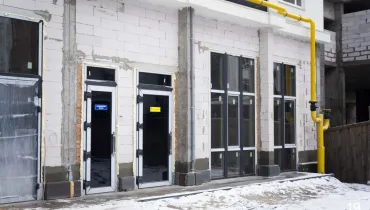

  • Встановили двері та вікна до вхідної групи та комерційних приміщень.

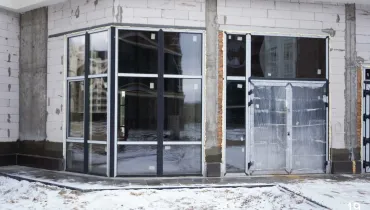

У 26 будинку:

  • Продовжуємо газову обв’язку.
  • Продовжуємо тинькування квартир та спільних коридорів.
  • Продовжуємо розводку водопостачання та водовідведення по квартирах.
  • Завершили утеплення цоколю.
  • Розпочинаємо влаштовувати прибудинковий благоустрій.

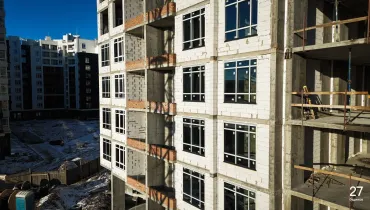

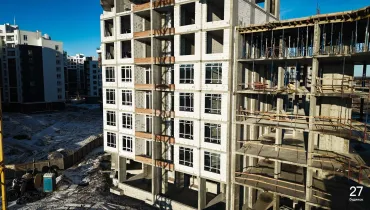

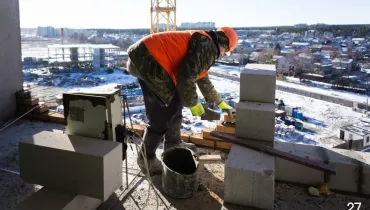

У 27 будинку:

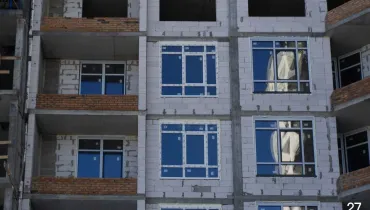

  • Розпочали встановлювати вікна.
  • Завершуємо зводити стіни.
  • Продовжуємо влаштування покрівлі.

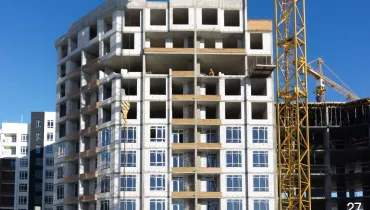

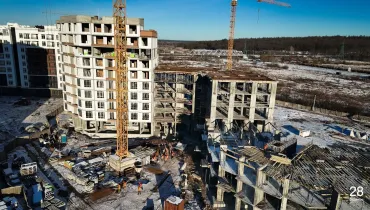

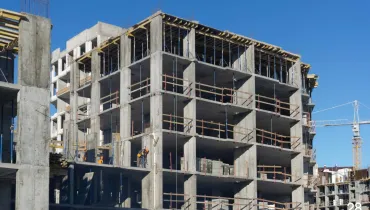

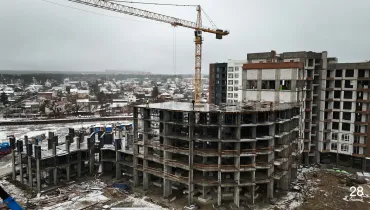

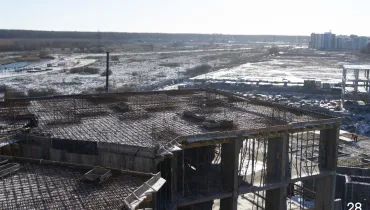

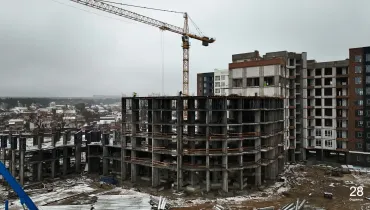

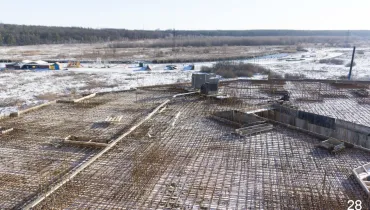

У 28 будинку:

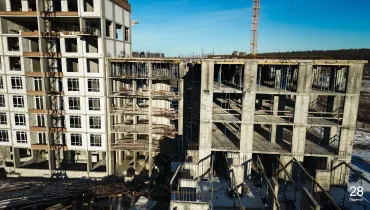

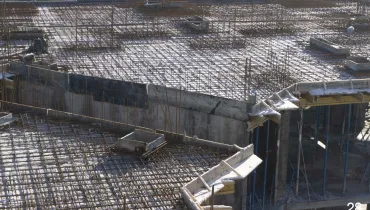

  • Тривають монолітні роботи на 6 поверсі.
  • Розпочали монтаж вентиляційних каналів та димоходів.

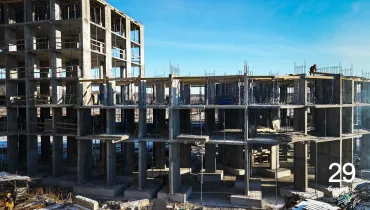

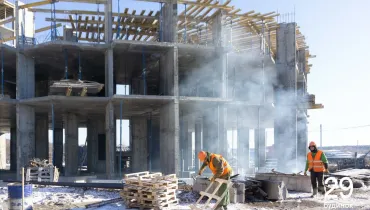

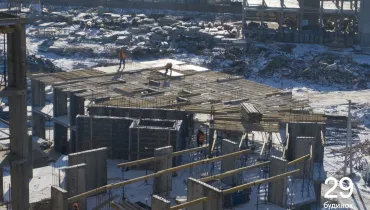

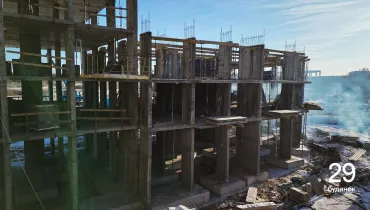

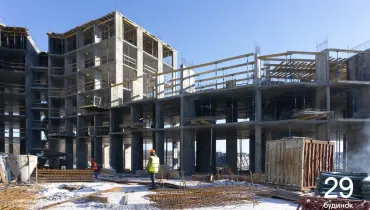

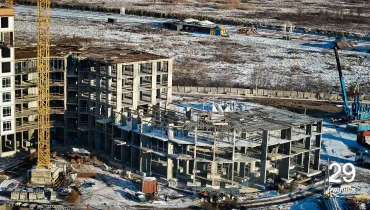

У 29 будинку тривають монолітні роботи: бетонуємо вертикальні елементи 3 поверху.

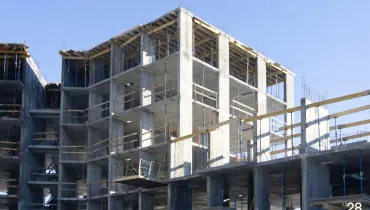

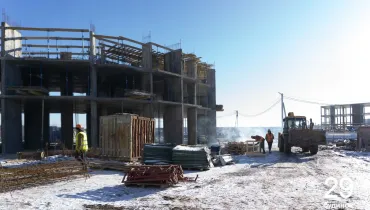

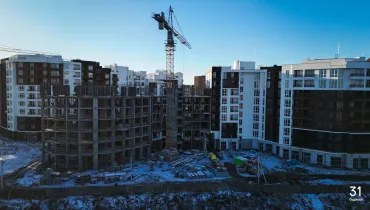

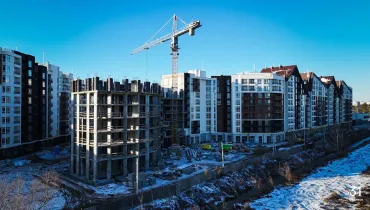

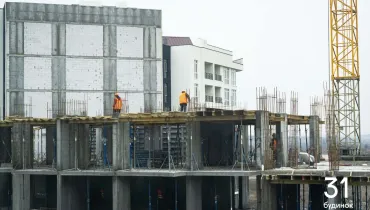

У 31 будинку:

  • Тривають монолітні роботи на 7 поверсі: продовжуємо бетонування вертикальних елементів.
  • Продовжуємо монтаж вентиляційних каналів та димоходів з 1 по 4 поверхи.
  • Розпочали мурувати стіни на 2 поверсі.

Влаштовуємо благоустрій

  • Завершили вкладання бруківки у дворі між 1 і 4 чергою будинків. Розпочали підготовчі роботи з озеленення.
  • Продовжуємо укладання бруківки між 5 і 6 чергою будинків.
