Хід будівництва — Вересень 2023

DJI_0850DJI_0829DJI_0841DJI_0847DJI_0859DJI_0860DJI_0862DJI_0864DJI_0866DJI_0867DJI_0868DJI_0869DJI_0871DJI_0872DJI_0873DJI_0874DJI_0875IMG_8729IMG_8740IMG_8748IMG_8756IMG_8758IMG_8759IMG_8762IMG_8790DJI_0729DJI_0765IMG_8487IMG_8492IMG_8495IMG_8500IMG_8505DJI_0856DJI_0857DJI_0861IMG_5135IMG_5175IMG_8559IMG_8730IMG_8732IMG_8739DJI_0854DJI_0855IMG_8623IMG_8628DJI_0843DJI_0853IMG_8517IMG_8537IMG_8649IMG_8688IMG_8689IMG_8692IMG_8694IMG_8696IMG_8697IMG_8699IMG_8701IMG_8704IMG_8705IMG_8706IMG_8707IMG_8708IMG_8718IMG_8720IMG_8721IMG_8722IMG_8725IMG_8726IMG_8728DJI_0845DJI_0851DJI_0852IMG_8681IMG_8687DJI_0833DJI_0836DJI_0842IMG_8346IMG_8650IMG_8651IMG_8667IMG_8673IMG_8674IMG_8676IMG_8677IMG_8678IMG_8679IMG_8684DJI_0830DJI_0837IMG_8627IMG_8636DJI_0831DJI_0838IMG_8653IMG_8654DJI_0832DJI_0839IMG_8631IMG_8632IMG_8635IMG_8639

Фотозвіт з будівництва ЖК Синергія Сіті від 15 вересня 2023 року

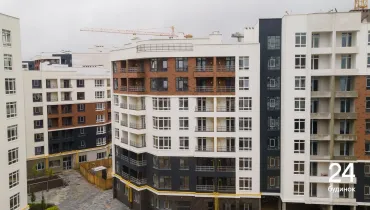

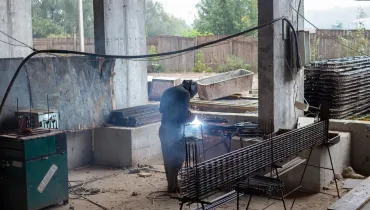

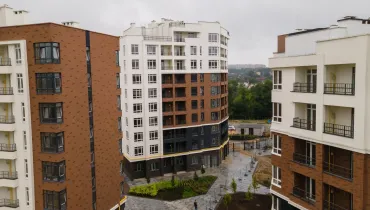

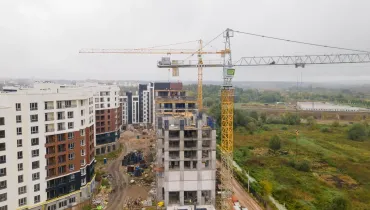

6 черга

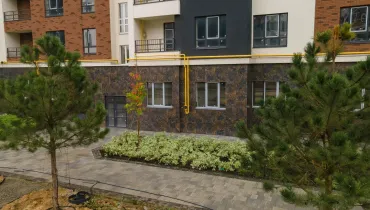

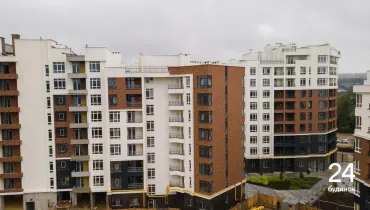

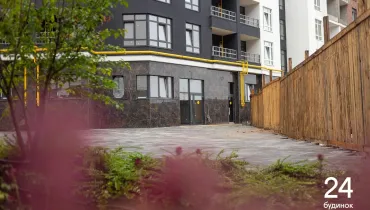

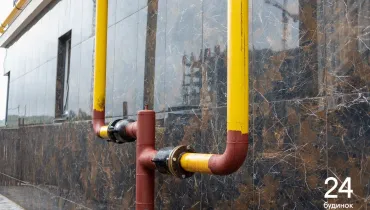

24 будинок під'єднали до зовнішньої газової мережі та завезли газові котли для квартир. Завершили декоративне оздоблення вхідної групи.

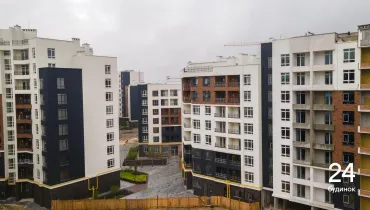

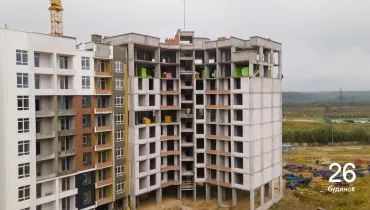

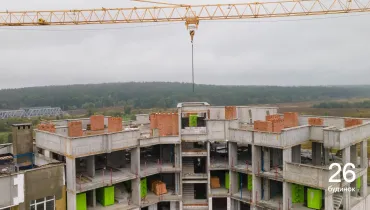

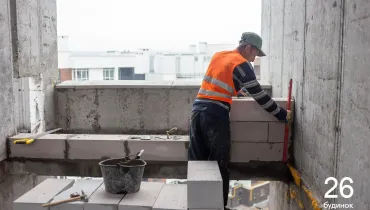

У 26 будинку триває зведення стін на 8 поверсі. Завершили монтаж вентиляційних блоків на покрівлі та розпочали обкладання цеглою. Розпочали встановлення сходів у дворівневих квартирах. Завершили виконувати зворотну засипку 1 поверху для прокладання комунікацій.

4 черга

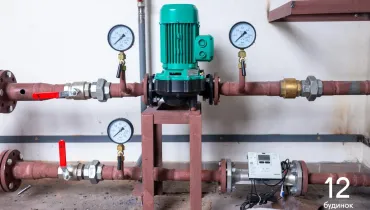

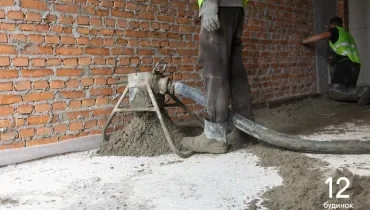

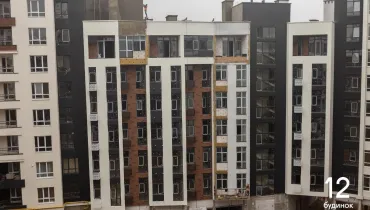

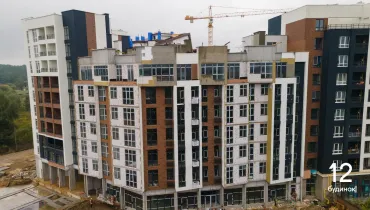

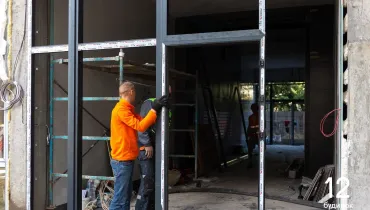

У 12 будинку встановили вікна на житлових поверхах та завершили встановлення на 1 поверсі. Розпочали встановлювати обладнання в газовій котельній на даху. Уклали 1 шар гідроізоляції на покрівлі. Завершуємо стяжку підлоги у квартирах та в МЗК. Продовжуємо оздоблення МЗК: встановлюємо шафи під комунікації, розпочали укладати плитку на підлозі на 7 поверсі. Встановили систему пожежної безпеки поквартирно. Встановили ліфтову кабіну першого ліфта та розпочали встановлення обладнання для другого ліфта. Завершили прокладання комунікацій: електро-, водопостачання та каналізування. Завершуємо оздоблення вхідної групи. Проводимо інтернет кабелі. Продовжуємо одночасно утеплення та фарбування фасадів. Встановили кошики під кондиціонери.

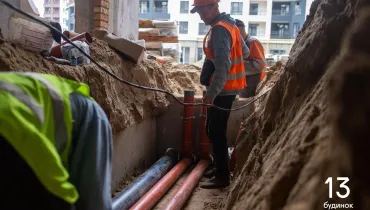

У 13 будинку розпочали розведення систем водопостачання та каналізування на 1 поверсі. Розпочали заливати стяжку підлоги тут же, на 1 поверсі. Встановили огородження на покрівлі.

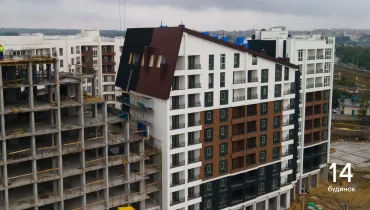

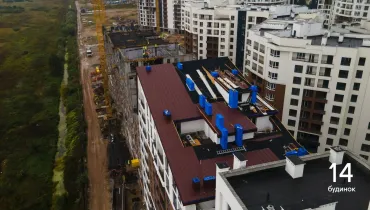

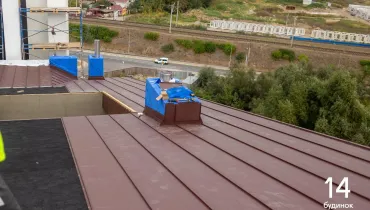

У 14 будинку завершили встановлення ліфтового обладнання. Влаштування покрівлі виконали на 70%. Завершили монтаж щитків під водопостачання. Розпочали укладати плитку на сходи. Завершили монтаж систем водопостачання та каналізування. Завершуємо стяжку підлоги 1 поверху. Розпочали оздоблення вхідної групи.

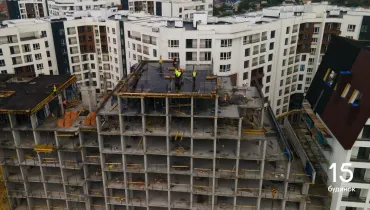

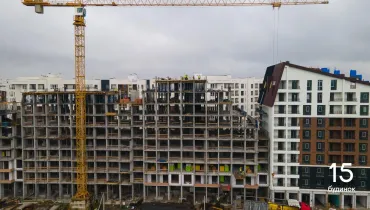

У 15 будинку готуємо до залиття плиту перекриття 10 поверху. Завершуємо зведення стін 2 поверху та розпочинаємо — 3 поверху. Змонтували вентиляційні канали до 6 поверху.

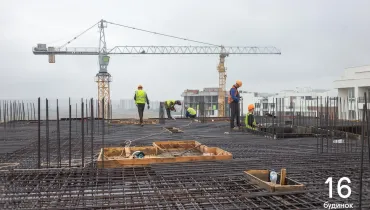

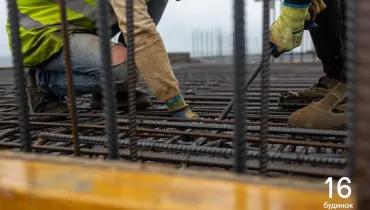

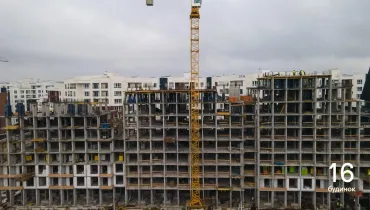

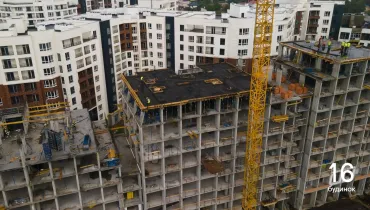

У 16 будинку виконуємо армування плити перекриття 9 поверху. Змонтували вентиляційні канали до 5 поверху.

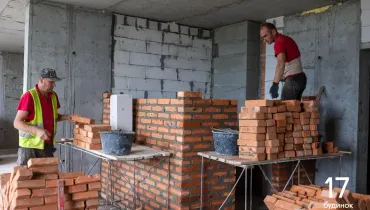

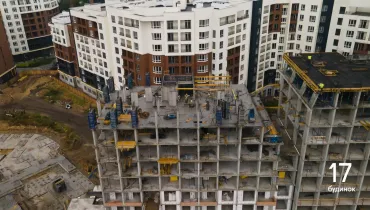

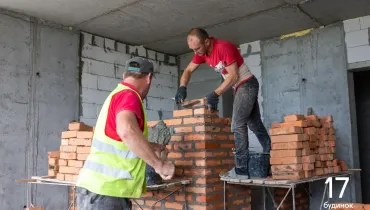

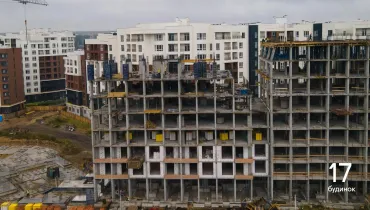

У 17 будинку залили вертикальні конструкції 8 поверху. Продовжуємо зведення стін на 3 поверсі та монтаж вентиляційних каналів на 5 поверсі.

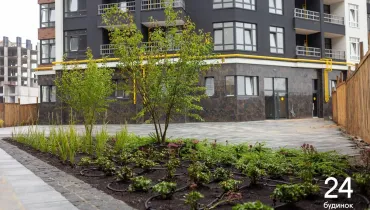

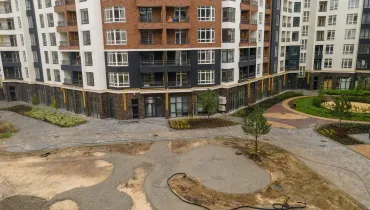

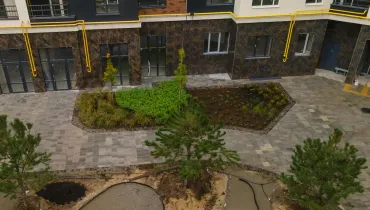

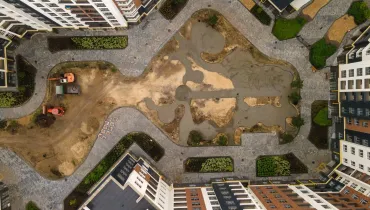

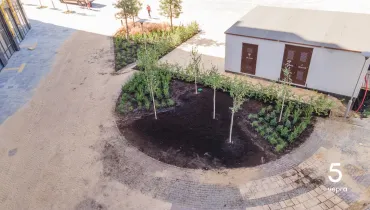

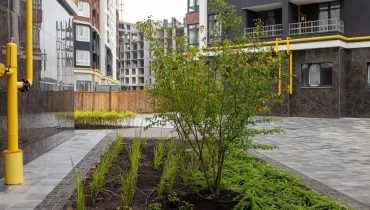

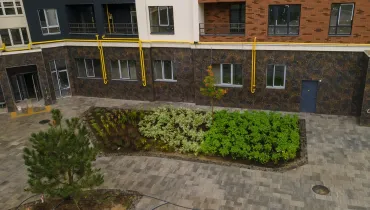

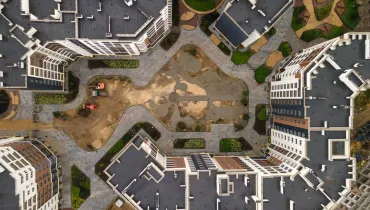

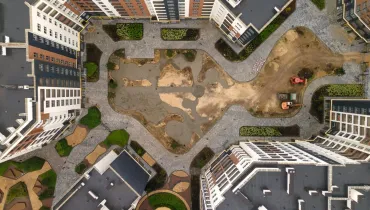

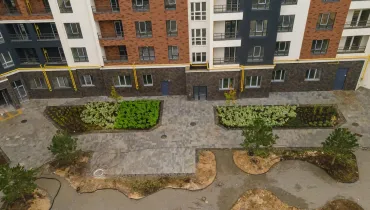

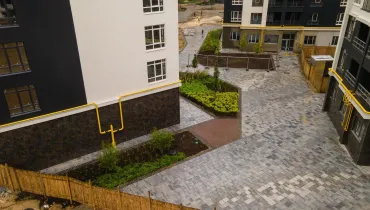

На території комплексу продовжуємо виконувати благоустрій прибудинкової території: поруч з 10-11 будинками змонтували місця для сидіння; у внутрішньому подвір’ї 7-11 будинків висадили багаторічні рослини та трави та продовжуємо підготовку ділянки під монтаж дитячих майданчиків; висадили дерева та рослини в острівці біля 20 та 24 будинків.
