Хід будівництва — Лютий 2022

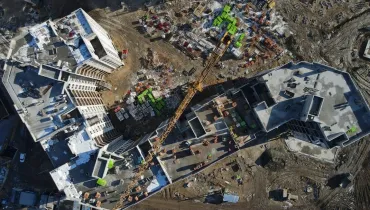

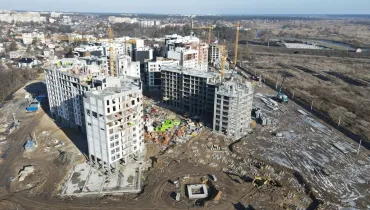

DJI_0201DJI_0203DJI_0204DJI_0208DJI_0210DJI_0211DJI_0212DJI_0213DJI_0215DJI_0217DJI_0219DJI_0221DJI_0222DJI_0223DJI_0226DJI_0228DJI_0229DJI_0243DJI_0245IMG_3589IMG_4834IMG_4835IMG_4836IMG_4837IMG_4838IMG_4839IMG_4840IMG_4842IMG_4844IMG_4846IMG_4849IMG_4851IMG_4853IMG_4854IMG_4855IMG_4856IMG_4857IMG_4858IMG_4859IMG_4861IMG_4862IMG_4863IMG_4866

Звіт про хід будівництва ЖК «Сінергія Сіті» від 15 лютого 2022 року.

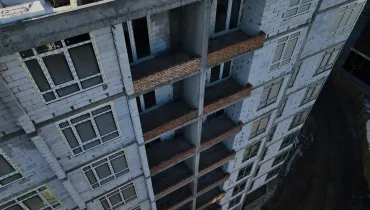

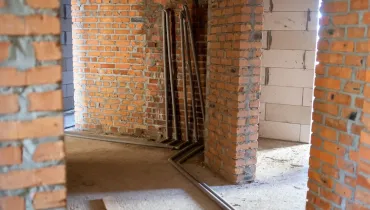

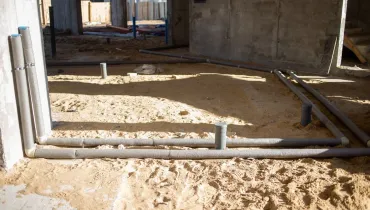

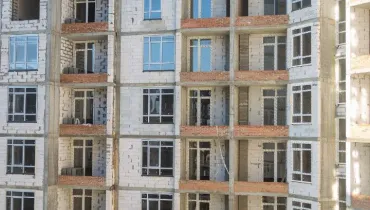

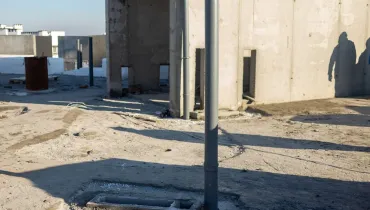

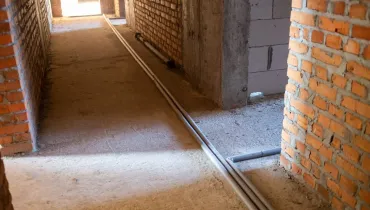

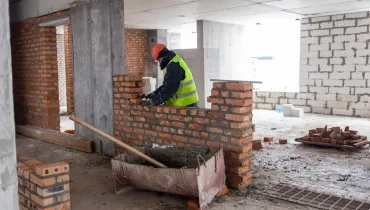

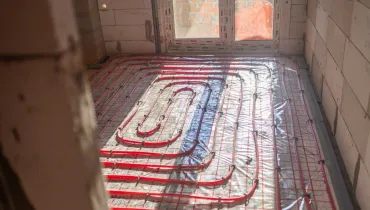

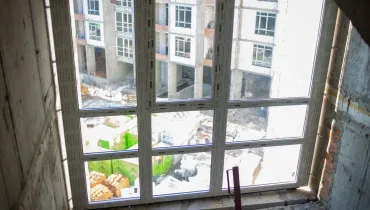

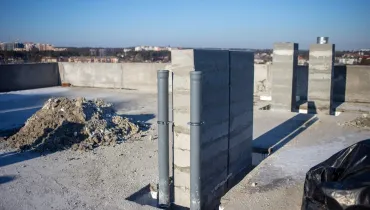

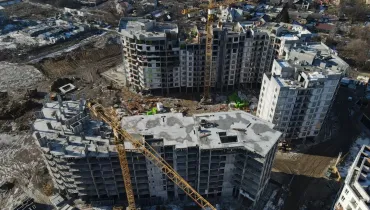

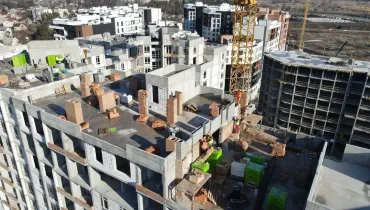

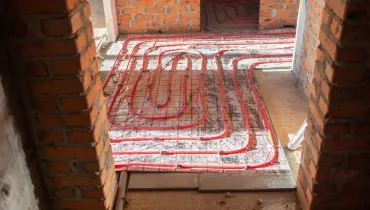

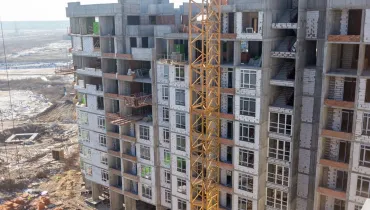

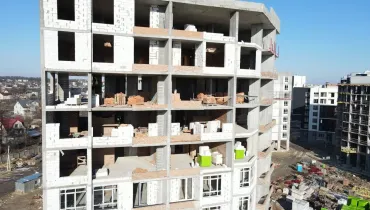

У двадцятому будинку продовжуємо зведення зовнішніх та внутрішніх стін останнього 10-го поверху. Завершили монтаж вікон. Завершили монтаж сходів у дворівневих квартирах. Продовжуємо роботи із влаштування вентиляційних каналів на покрівлі. Почали роботи із встановлення стояків К1, К2 та стояків опалення.

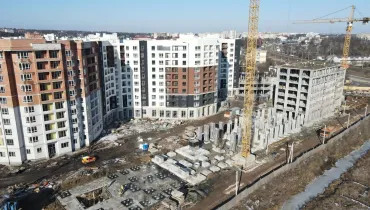

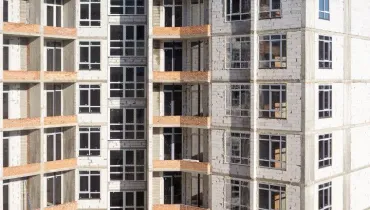

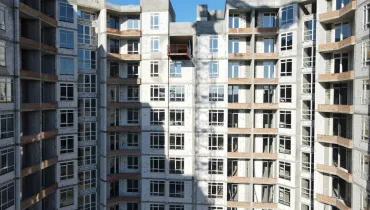

У двадцять першому будинку завершили зведення стін. Завершили встановлення вікон.

Розпочали влаштування вентиляційних каналів на покрівлі.

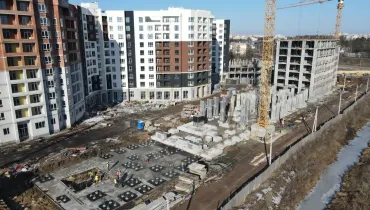

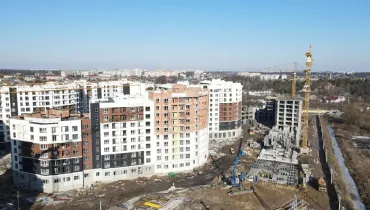

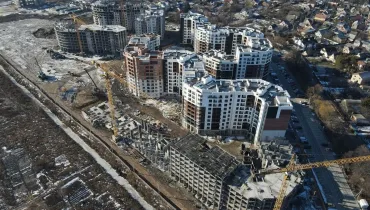

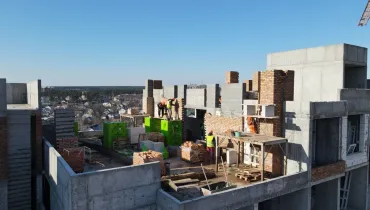

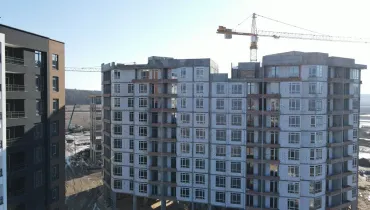

У двадцять другому будинку продовжуємо зведення стін 9-го та 10-го поверхів. Продовжуємо встановлення вікон на 7-му та 8-му поверхах. Триває влаштування вентиляційних каналів на покрівлі.

У двадцять третьому будинку продовжуємо зведення стін на 6-му, 7-му, 8-му та 10-му поверхах. Продовжуємо монтаж вентиляційних каналів на покрівлі. Продовжується встановлення вікон 5-го поверху.

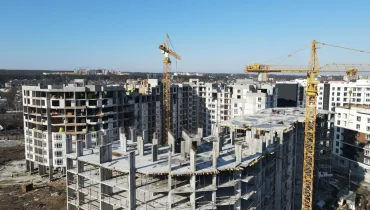

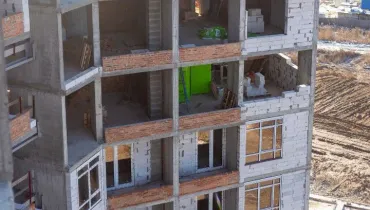

У тринадцятому будинку залили плиту перекриття 6-го поверху.

У чотирнадцятому будинку залили плиту перекриття 7-го поверху.

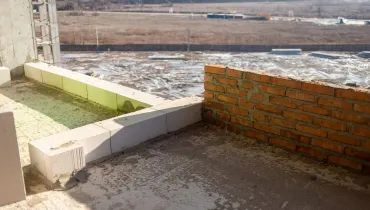

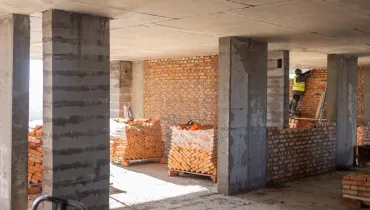

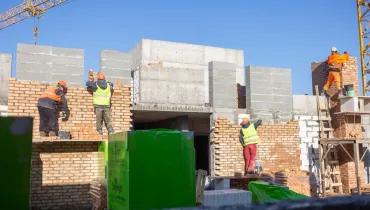

У п'ятнадцятому будинку закінчили влаштування вертикальних елементів 1-го поверху.

У шістнадцятому будинку почали  влаштування вертикальних елементів 1-го поверху.

У сімнадцятому будинку триває влаштування фундаменту ростверків.

У вісімнадцятому будинку продовжуємо вдавлювати палі під фундамент.
