СС (1)СС (2)СС (3)СС (4)СС (5)СС (6)СС (7)СС (8)СС (9)СС (10)СС (11)СС (12)СС (13)СС (14)СС (15)СС (16)СС (17)СС (18)СС (19)СС (20)СС (21)СС (22)СС (23)СС (24)СС (25)СС (26)СС (27)СС (28)СС (29)СС (30)СС (31)СС (32)СС (33)СС (34)СС (35)СС (36)СС (37)СС (38)СС (39)СС (40)СС (41)СС (42)СС (43)СС (44)СС (45)СС (46)СС (47)СС (48)СС (49)СС (50)СС (51)СС (52)СС (53)СС (54)СС (55)СС (56)СС (57)СС (58)

 Звіт про хід будівництва ЖК «Синергія Сіті» від 14 травня 2021 року.

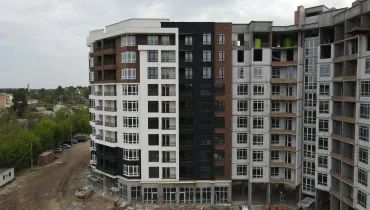

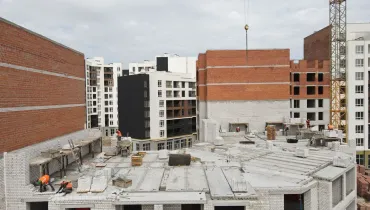

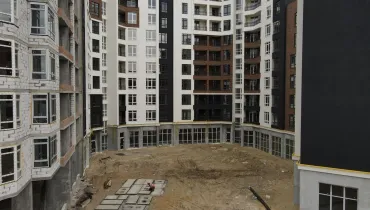

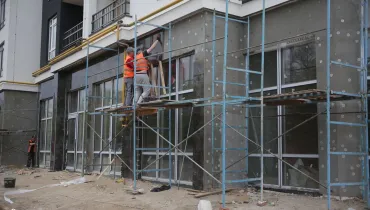

У першій секції продовжуємо фасадні роботи 1-го поверху. Продовжуємо оздоблювальні роботи місць загального користування. Завершили влаштування внутрішнього газопостачання. Розпочали прокладання зовнішнього газопостачання.

У другій секції продовжуємо фасадні роботи 1-го поверху. Розпочали заливати стяжку у місцях загального користування.

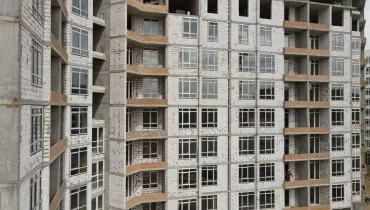

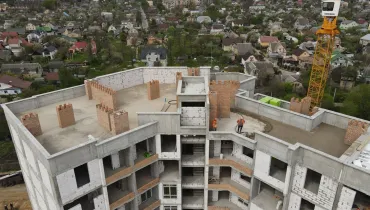

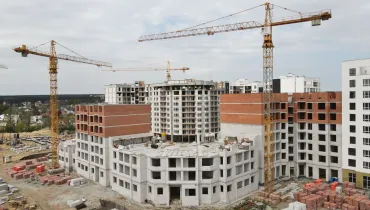

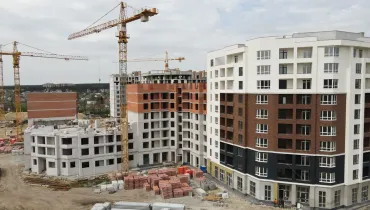

У третій секції завершили зводити стіни 8-го поверху.

У четвертій секції продовжуємо  зводити стіни 4-го поверху.

У п’ятій секції завершили  зводити стіни 7-го поверху.

У шостій секції завершили зводити стіни 2-го поверху.

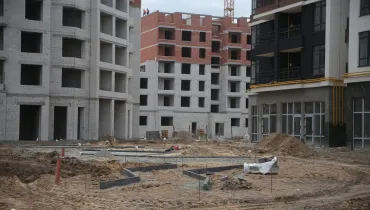

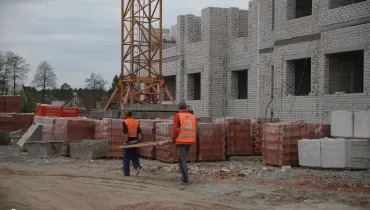

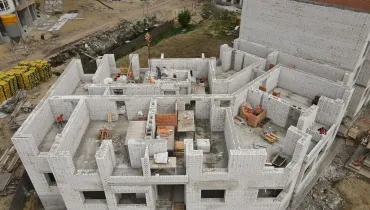

У сьомій секції завершили встановлювати відливи на балконах.

У восьмій секції завершили встановлювати відливи на балконах.

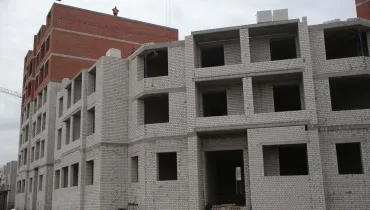

У дев’ятій секції завершили прокладати внутрішню газову обв’язку. Завершили встановлювати відливи на балконах. Продовжуємо фасадні роботи 1-го поверху. Завершуємо прокладання зовнішньої газової обв’язки.

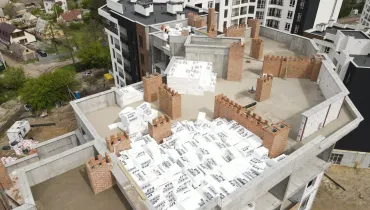

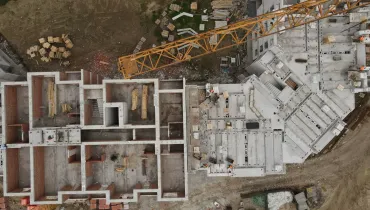

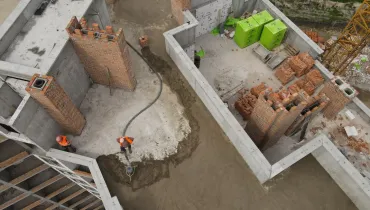

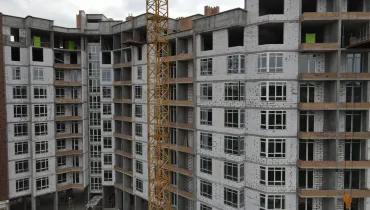

У десятій секції завершуємо зведення зовнішніх та внутрішніх стін. Завершили цегляну кладку на покрівлі. Завершили прокладання внутрішніх комунікацій (каналізація, ливнева каналізація, вода). Завершуємо монтаж вікон. Завершуємо монтаж блискавкозахисту. Розпочали прокладання електрообладнання у місцях загального користування. Завершуємо залиття стяжки на покрівлі.

У одинадцятій секції  завершуємо зведення зовнішніх та внутрішніх стін. Завершуємо монтаж вікон. Продовжуємо прокладання внутрішніх комунікацій (каналізація, ливнева каналізація, вода). Завершуємо монтаж блискавкозахисту. Завершуємо залиття стяжки на покрівлі. Розпочали прокладання електрообладнання у місцях загального користування. Завершили цегляну кладку на покрівлі.

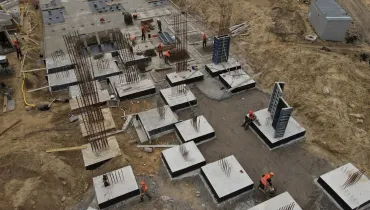

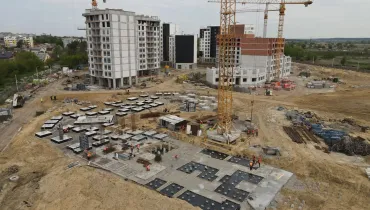

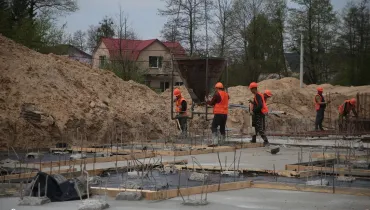

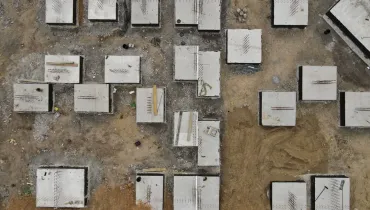

У двадцятій секції завершили влаштування фундаменту ростверку.

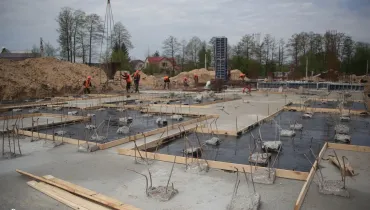

У двадцять першій секції завершили бетонування ростверків. Розпочали влаштування вертикальних конструкцій 1-го поверху.

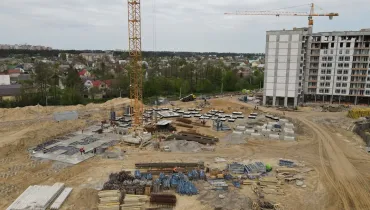

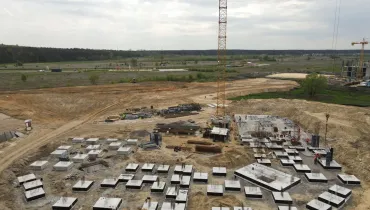

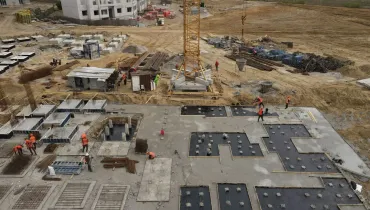

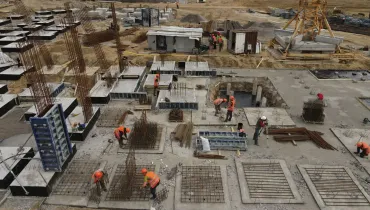

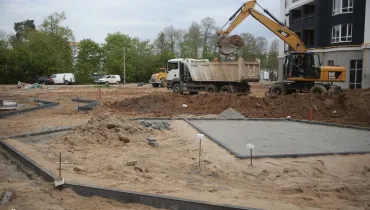

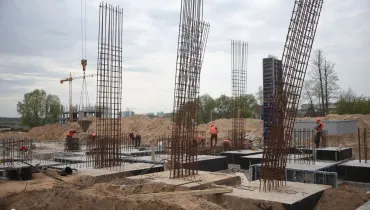

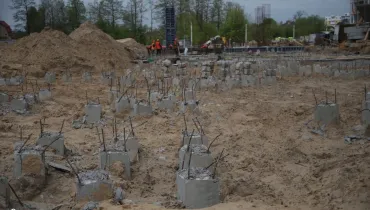

У двадцять другій секції продовжуємо заливати фундаменти ростверку.

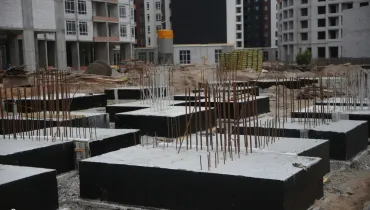

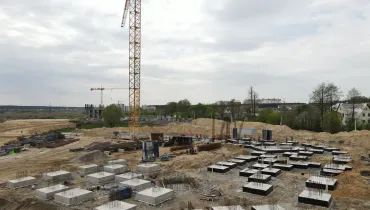

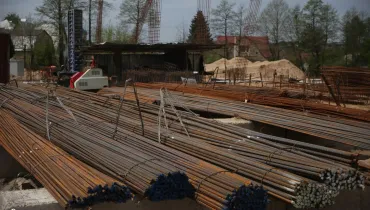

У двадцять третій секції продовжуємо фундаментну підготовку.

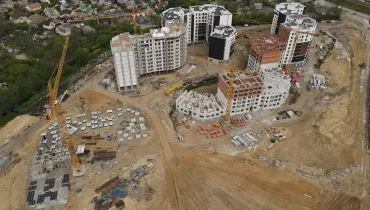

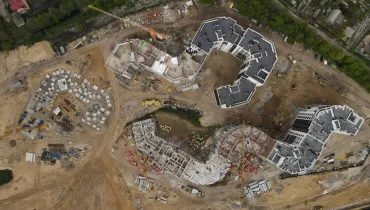

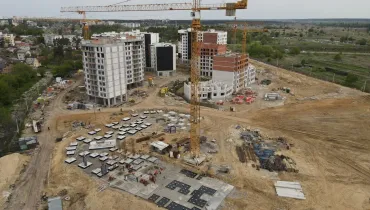

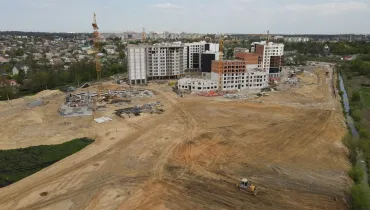

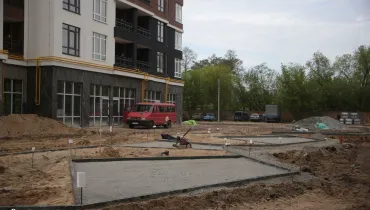

На території ЖК «Синергія Сіті» розпочали влаштування благоустрою біля 7 та 8 секцій.
