СС (1)СС (2)СС (3)СС (4)СС (5)СС (6)СС (7)СС (8)СС (9)СС (10)СС (11)СС (12)СС (13)СС (14)СС (15)СС (16)СС (17)СС (18)СС (19)СС (20)СС (21)СС (22)СС (23)СС (24)СС (25)СС (26)СС (27)СС (28)СС (29)СС (30)СС (31)СС (32)СС (33)СС (34)СС (35)СС (36)СС (37)СС (38)СС (39)СС (40)СС (41)СС (42)СС (43)СС (44)СС (45)СС (46)СС (47)СС (48)СС (49)СС (50)СС (51)СС (52)СС (53)СС (54)СС (55)СС (56)СС (57)СС (58)СС (59)СС (60)СС (61)СС (62)СС (63)СС (64)СС (65)СС (66)СС (67)

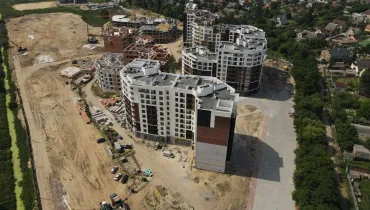

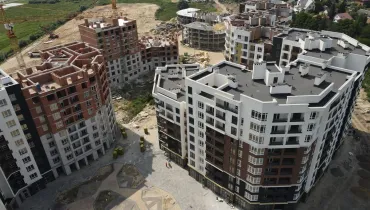

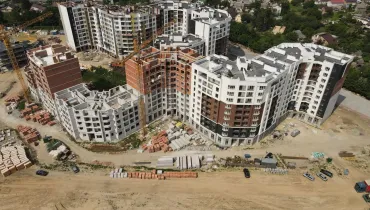

Звіт про хід будівництва ЖК «Синергія Сіті» від 15 липня 2021 року.

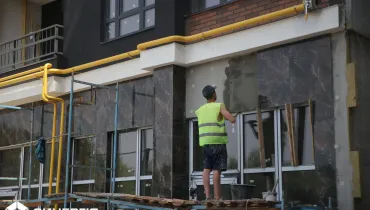

У першій секції продовжуємо фасадні роботи 1-го поверху. Завершили оздоблювальні роботи місць загального користування. Продовжуємо влаштування вхідної групи.

У другій секції продовжуємо фасадні роботи 1-го поверху. Завершили заливати стяжку у місцях загального користування.

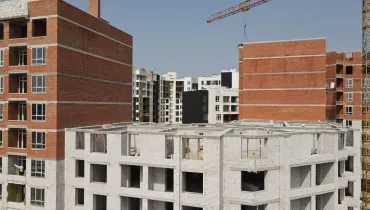

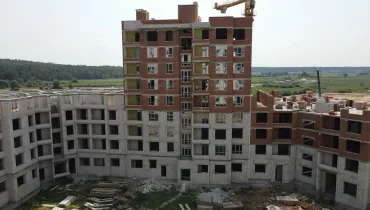

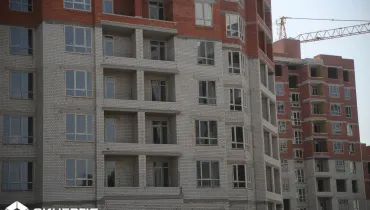

У третій секції завершуємо зводити стіни 10-го поверху. Завершили монтаж вікон до 8-го поверху.

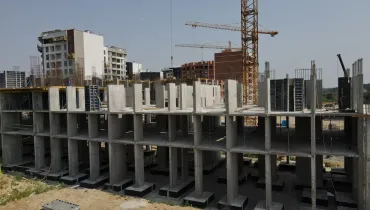

У четвертій секції завершили  зводити стіни 5-го поверху.

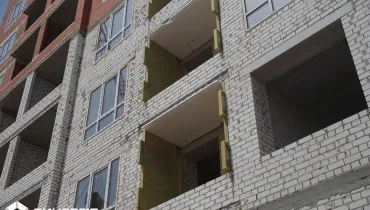

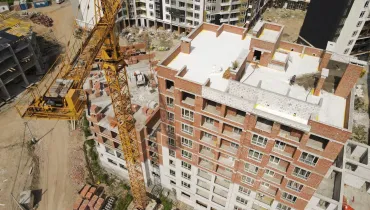

У п’ятій секції завершили  зводити стіни всіх поверхів. Штукатуримо стіни у місцях загального користування. Прокладаємо внутрішні комунікації. Розпочали утеплювати покрівлю. Змонтували вікна з 2 по 8 поверхи.

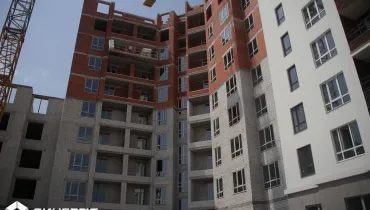

У шостій секції продовжуємо зводити стіни 5-го поверху.

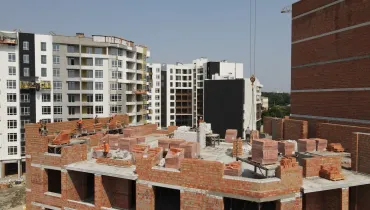

У сьомій секції завершили фасадні роботи 1-го поверху.

У восьмій секції завершили фасадні роботи 1-го поверху.

У дев’ятій секції завершуємо фасадні роботи 1-го поверху.

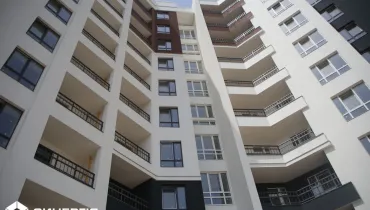

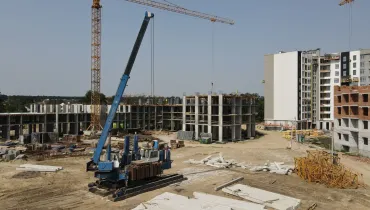

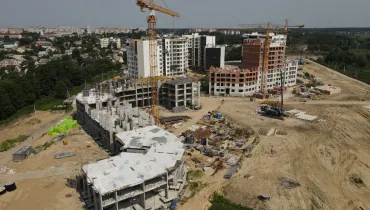

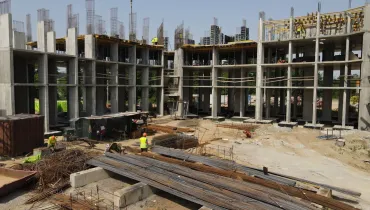

У десятій секції завершили зведення зовнішніх та внутрішніх стін 1-го поверху. Завершили залиття стяжки у квартирах та місцях загального користування. Завершили штукатурити місця загального користування та сходову клітину. Продовжуємо фасадні роботи. Розпочали монтаж квартирних дверей. Завершили монтаж ліфтового обладнання. Розпочали укладати плитку у місцях загального користування. Завершили прокладання внутрішніх комунікацій 1-го поверху.

У одинадцятій секції завершили зведення зовнішніх та внутрішніх стін 1-го поверху. Продовжуємо фасадні роботи. Завершуємо залиття стяжки у квартирах та місцях загального користування. Розпочали штукатурити місця загального користування та сходову клітину. Розпочали монтаж ліфтового обладнання. Завершили прокладання внутрішніх комунікацій 1-го поверху.

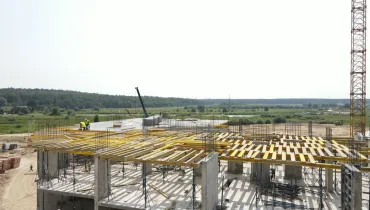

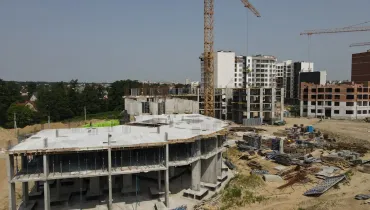

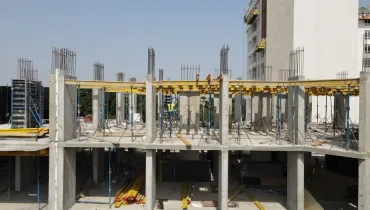

У двадцятій секції продовжуємо монолітні роботи 5-го поверху.

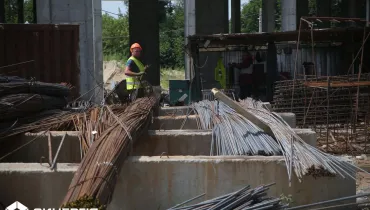

У двадцять першій секції продовжуємо влаштовувати вертикальні елементи 4-го поверху.

У двадцять другій секції продовжуємо влаштовувати вертикальні елементи 3-го поверху.

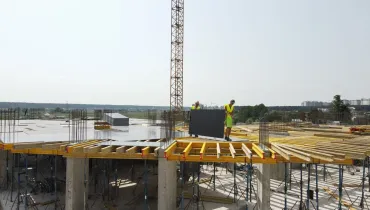

У двадцять третій секції завершили залиття плити-перекриття над  2 поверхом.

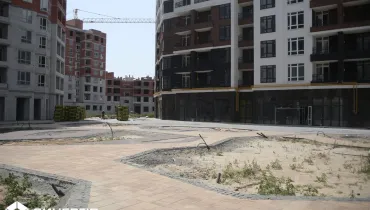

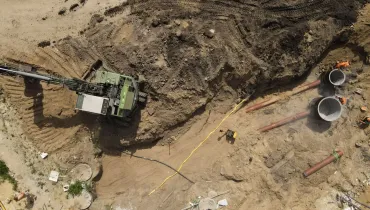

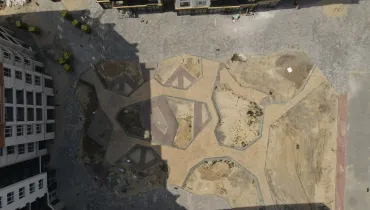

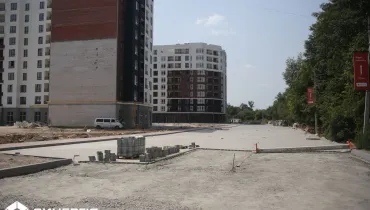

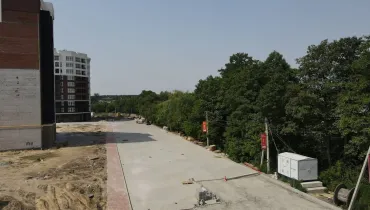

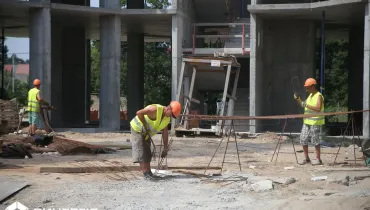

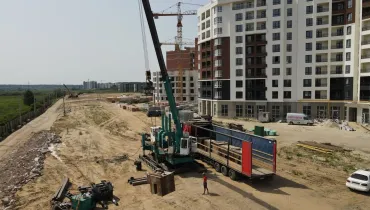

На території ЖК «Синергія Сіті» продовжуємо влаштування благоустрою біля 7,8 та 1 секцій. Продовжуємо укладати бруківкою дорогу біля 1 секції. Розпочали прокладання зовнішніх комунікацій до 10 та 11 секцій.
