Хід будівництва — Серпень 2021

СС (1)СС (2)СС (3)СС (4)СС (5)СС (6)СС (7)СС (8)СС (9)СС (10)СС (11)СС (12)СС (13)СС (14)СС (15)СС (16)СС (17)СС (18)СС (20)СС (21)СС (22)СС (23)СС (24)СС (25)СС (26)СС (27)СС (28)СС (29)СС (30)СС (31)СС (32)СС (33)СС (34)СС (35)СС (36)СС (40)СС (41)СС (42)СС (43)СС (44)СС (45)СС (46)СС (47)СС (48)СС (49)СС (50)СС (51)СС (52)СС (53)СС (54)СС (55)СС (56)СС (57)СС (58)СС (59)СС (60)СС (61)СС (62)СС (63)СС (64)СС (65)СС (66)

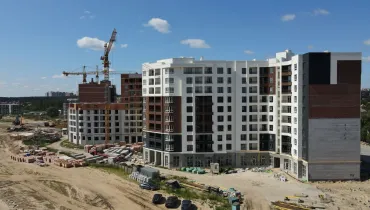

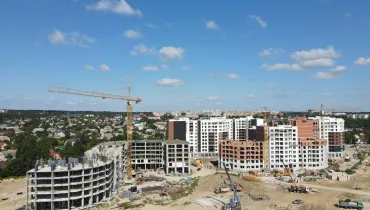

 Звіт про хід будівництва ЖК «Синергія Сіті» від 16 серпня 2021 року.

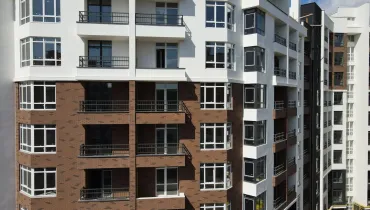

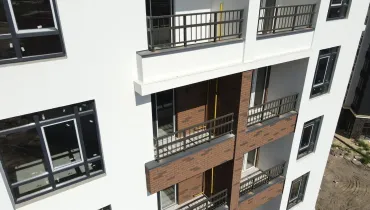

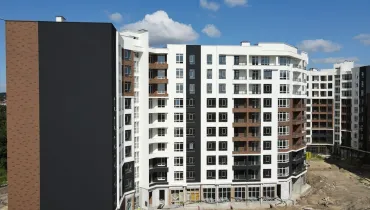

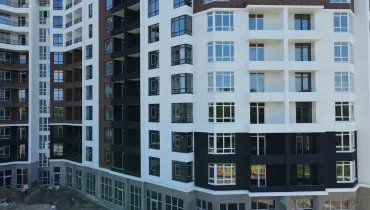

У першому будинку продовжуємо фасадні роботи 1-го поверху. Завершуємо влаштування вхідної групи.

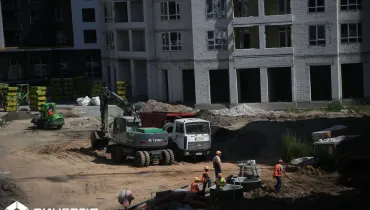

У другому будинку продовжуємо фасадні роботи 1-го поверху. Розпочали влаштування вхідної групи. Готуємось до монтажу квартирних дверей. Розпочали прокладання внутрішнього газопостачання.

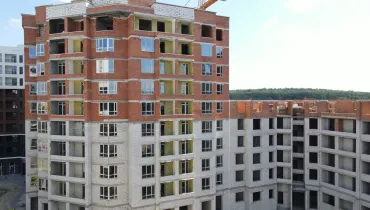

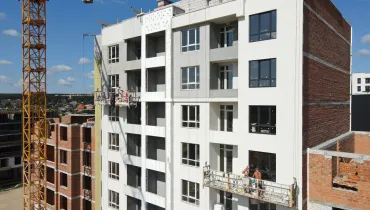

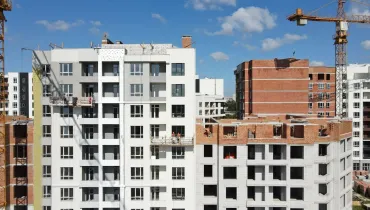

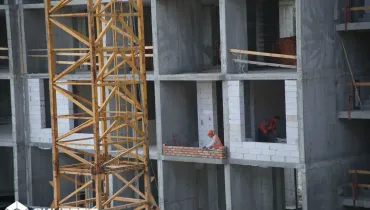

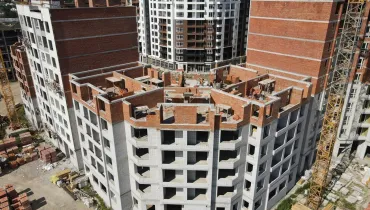

У третьому будинку завершили зводити стіни 10-го поверху. Завершуємо монтаж вікон. Завершуємо штукатурити місця загального користування. Продовжуємо прокладання внутрішніх комунікацій. Розпочали фасадні роботи.

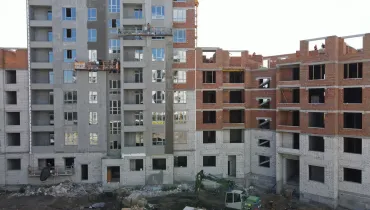

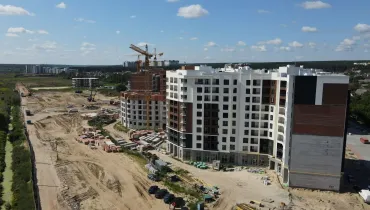

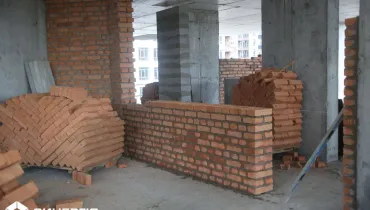

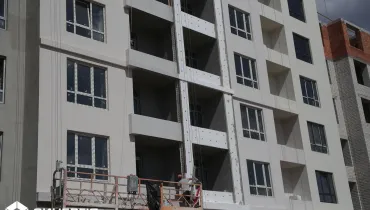

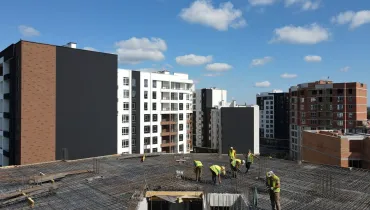

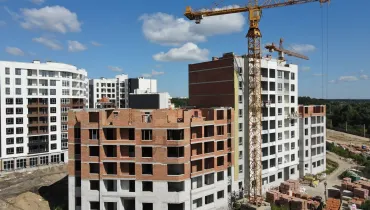

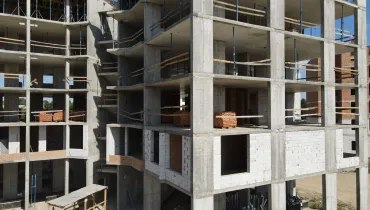

У четвертому будинку продовжуємо  зводити стіни 6-го поверху.

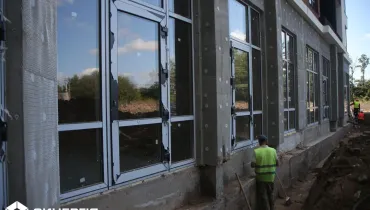

У п’ятому будинку продовжуємо штукатурити стіни у місцях загального користування. Завершили прокладати внутрішні комунікації. Завершили монтаж вікон. Розпочали фасадні роботи.



У шостому будинку продовжуємо зводити стіни 6-го поверху.

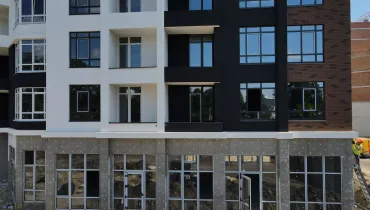

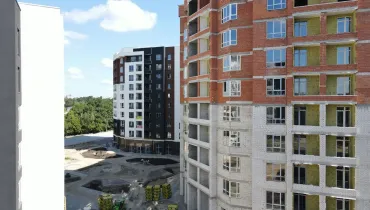

У дев’ятому будинку завершили фасадні роботи 1-го поверху.

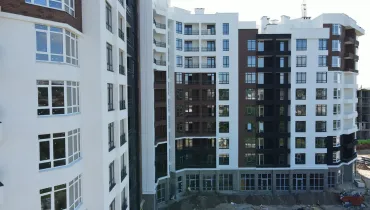

У десятому будинку завершили фасадні роботи з 2 по 10 поверхи. Завершили монтаж квартирних дверей. Завершили укладати плитку у місцях загального користування. Розпочали фасадні роботи 1-го поверху. Завершили заливати стяжку 1-го поверху. Завершили монтаж скляних вітрин 1-го поверху. Розпочали влаштування вхідної групи. Розпочали фарбувати місця загального користування. Прокладаємо внутрішнє газопостачання. Завершили монтаж поручней у лоджіях.

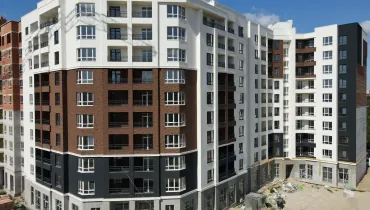

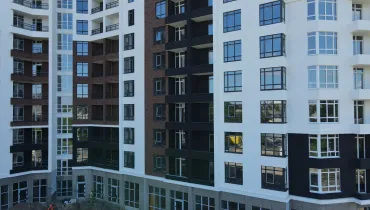

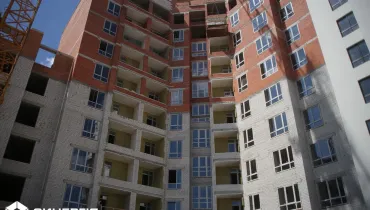

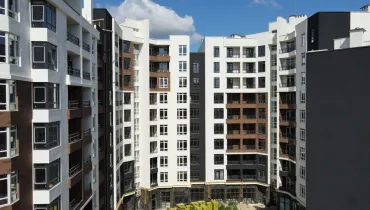

У одинадцятому будинку завершили фасадні роботи. Завершили залиття стяжки у квартирах та місцях загального користування. Завершили штукатурити місця загального користування та сходову клітину. Завершили монтаж ліфтового обладнання. Розпочали фасадні роботи 1-го поверху. Завершили заливати стяжку на 1-му поверсі. Завершили монтаж скляних вітрин 1-го поверху. Розпочали фарбувати місця загального користування. Продовжуємо монтаж квартирних дверей. Завершили укладати плитку у місцях загального користування. Розпочали влаштування вхідної групи. Завершуємо монтаж поручней у лоджіях.

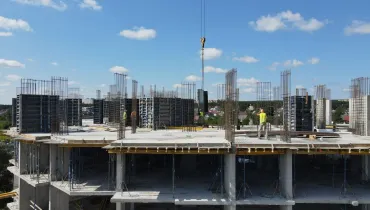

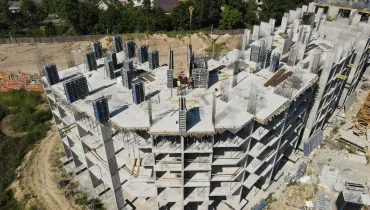

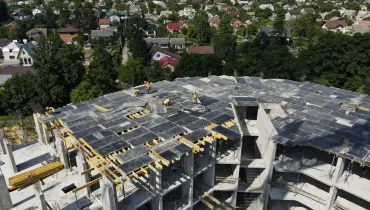

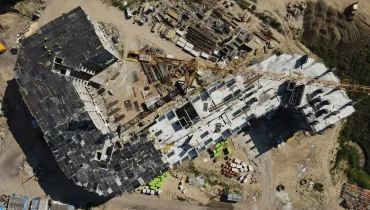

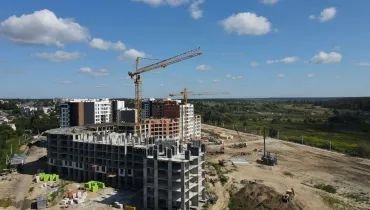

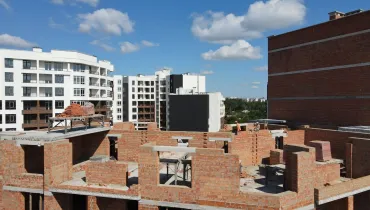

У двадцятому будинку продовжуємо монолітні роботи 7-го поверху. Завершили зведення стін 2-го поверху. Продовжуємо монтаж вентиляційних блоків на 3 поверсі.

У двадцять першому будинку продовжуємо монолітні роботи 6-го поверху. Завершили зведення стін 2-го поверху. Продовжуємо монтаж вентиляційних блоків на 3 поверсі.

У двадцять другому будинку продовжуємо влаштовувати вертикальні елементи 6-го поверху. Завершили зведення стін 2-го поверху. Продовжуємо монтаж вентиляційних блоків на 3 поверсі.

У двадцять третьому будинку продовжуємо монолітні роботи 6-го поверху.

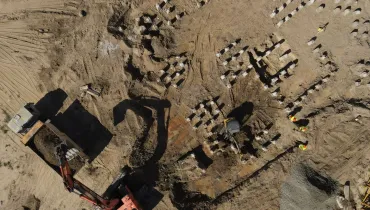

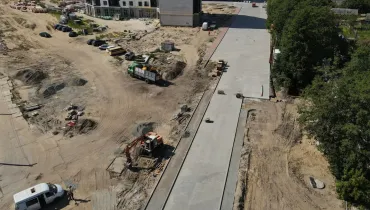

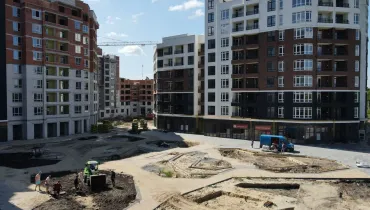

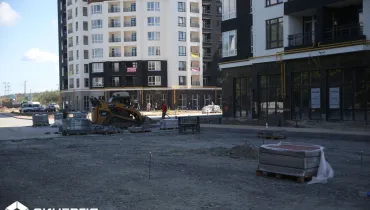

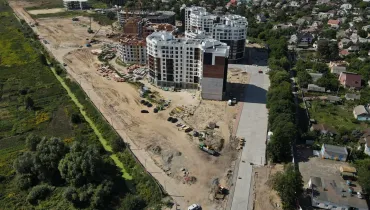

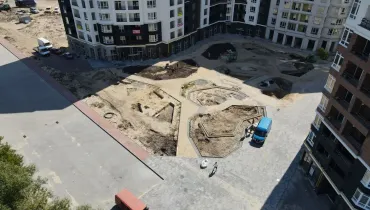

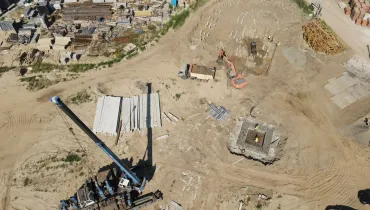

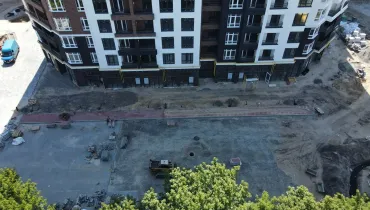

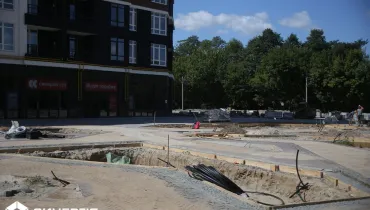

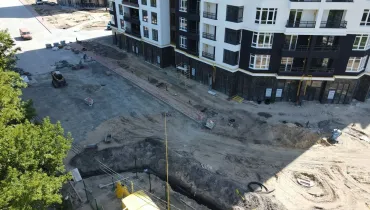

На території ЖК «Синергія Сіті» продовжуємо влаштування благоустрою біля 7,8,9 та 1 будинків. Розпочали озеленювати сквер біля 8 будинку. Завершуємо укладати бруківкою дорогу біля 1 будинку. Завершуємо прокладання зовнішніх комунікацій до 10 та 11 будинків. Продовжуємо прокладати кабелі електроенергії до 20,21,22,23 будинків.
