Хід будівництва — Вересень 2021

СС (1)СС (2)СС (3)СС (4)СС (5)СС (6)СС (7)СС (8)СС (9)СС (10)СС (11)СС (12)СС (13)СС (14)СС (15)СС (16)СС (17)СС (18)СС (19)СС (20)СС (21)СС (22)СС (23)СС (24)СС (25)СС (26)СС (27)СС (28)СС (29)СС (30)СС (31)СС (32)СС (33)СС (34)СС (35)СС (36)СС (37)СС (38)СС (39)СС (40)СС (41)СС (42)СС (43)СС (44)СС (45)СС (46)СС (47)СС (48)СС (49)СС (50)СС (51)СС (52)СС (53)СС (54)СС (55)СС (56)СС (57)СС (58)СС (59)СС (60)СС (61)СС (62)СС (63)СС (64)СС (65)СС (66)СС (67)СС (68)

 Звіт про хід будівництва ЖК «Синергія Сіті» від 15 вересня 2021 року.

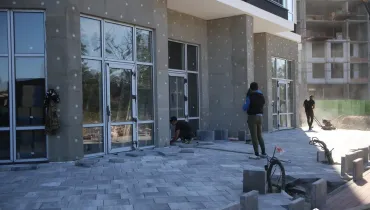

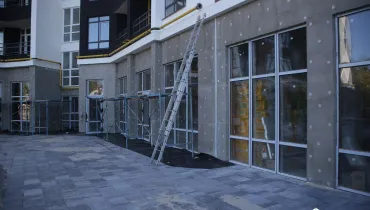

У першому будинку завершуємо фасадні роботи 1-го поверху. Завершили влаштування вхідної групи.

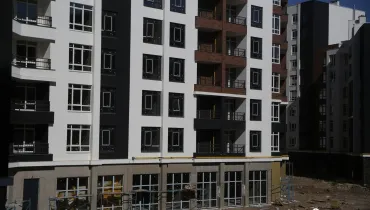

У другому будинку продовжуємо фасадні роботи 1-го поверху. Продовжуємо влаштування вхідної групи. Завершили монтаж квартирних дверей. Продовжуємо прокладання внутрішнього газопостачання.  Розпочали оздоблення місць загального користування.

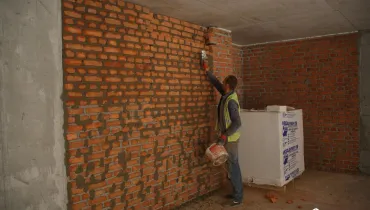

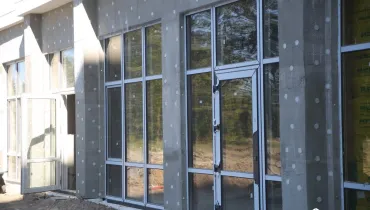

У третьому будинку завершили монтаж вікон. Завершили штукатурити місця загального користування. Продовжуємо фасадні роботи.

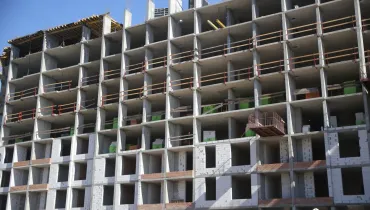

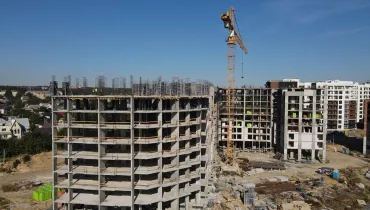

У четвертому будинку завершуємо  зводити стіни 8-го поверху.

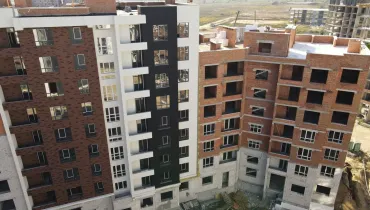

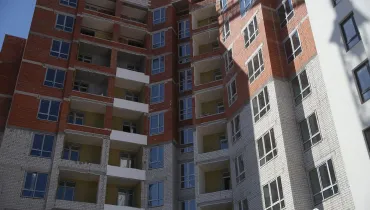

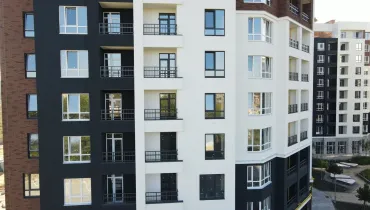

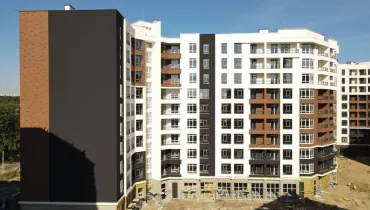

У п’ятому будинку завершили штукатурити стіни у місцях загального користування. Завершили фасадні роботи з 2 по 9 поверхи. Завершили монтаж ліфтового обладнання.

У шостому будинку завершили зводити стіни. Продовжуємо монтаж вікон. Розпочали заливати стяжку на покрівлі.

У десятому будинку продовжуємо фасадні роботи 1-го поверху. Завершуємо влаштування вхідної групи. Завершили фарбувати місця загального користування. Прокладаємо зовнішню газову обв’язку.

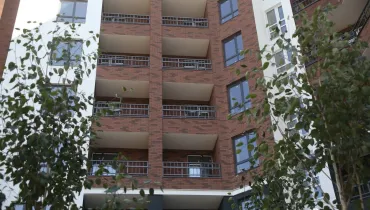

У одинадцятому будинку продовжуємо фасадні роботи 1-го поверху. Завершили фарбувати місця загального користування. Завершили монтаж квартирних дверей. Завершуємо влаштування вхідної групи. Завершили монтаж поручней у лоджіях. Продовжуємо прокладання внутрішнього газопостачання.

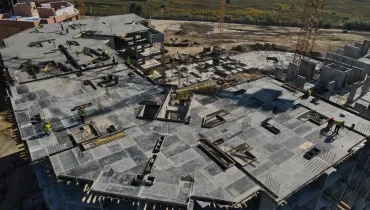

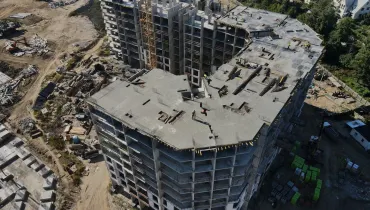

У двадцятому будинку залили плиту-перекриття над 9 поверхом. Продовжуємо зведення стін 4-го поверху. Продовжуємо монтаж вентиляційних блоків на 4 поверсі.

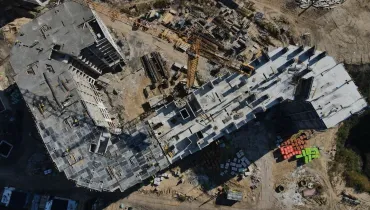

У двадцять першому будинку готуємось до залиття плити-перекриття над 9 поверхом. Продовжуємо зведення стін 4-го поверху. Продовжуємо монтаж вентиляційних блоків на 4 поверсі.

У двадцять другому будинку завершили влаштування вертикальних елементів 9-го поверху. Продовжуємо зведення стін 4-го поверху. Продовжуємо монтаж вентиляційних блоків на 4 поверсі.

У двадцять третьому будинку продовжуємо влаштування вертикальних елементів 9-го поверху.

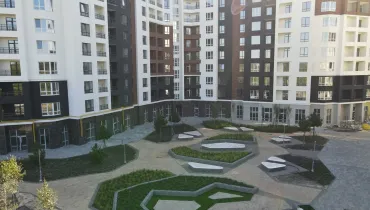

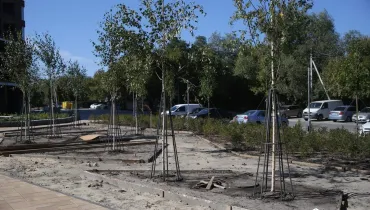

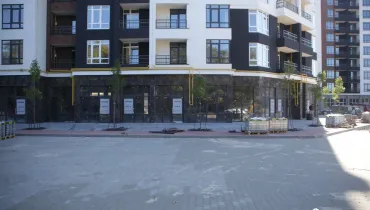

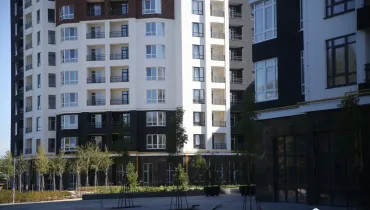

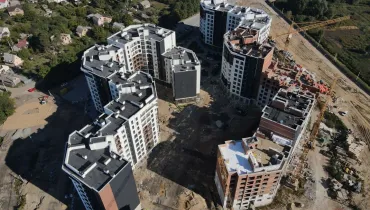

На території ЖК «Синергія Сіті» продовжуємо влаштування благоустрою біля 7,8,9 будинків. Продовжуємо озеленювати сквер біля 8 будинку. Завершили укладати бруківкою дорогу біля 1 будинку. Завершили прокладання зовнішніх комунікацій до 10 та 11 будинків. Продовжуємо укладати бруківкою пішохідну зону біля 10 та 11 будинків.
