2026_06_19_15_15_IMG_94472026_06_19_15_18_IMG_9452dji_fly_20260713_125126_0001_1783936811533_photodji_fly_20260713_125140_0003_1783936807346_photodji_fly_20260713_125336_0012_1783936785912_photoDSC02642DSC02644DSC02646DSC02760DSC02762DSC02763DSC02766DSC02768DSC02770IMG_1033dji_fly_20260713_130746_0046_1783937333405_photodji_fly_20260713_130756_0047_1783937331300_photoDSC02736DSC02737dji_fly_20260713_125250_0009_1783936793024_photodji_fly_20260713_125304_0010_1783936790668_photoDSC02731DSC02732DSC02786DSC02787DSC02792DSC02797DSC02806-Улучшено-Ум. шумаDSC02810-Улучшено-Ум. шумаDSC02811-Улучшено-Ум. шумаDSC02815-Улучшено-Ум. шумаDSC02816-Улучшено-Ум. шумаDSC02819-Улучшено-Ум. шумаDSC02822-Улучшено-Ум. шумаDSC02824-Улучшено-Ум. шумаDSC02825-Улучшено-Ум. шумаDSC028352026_07_14_10_54_IMG_05052026_07_14_11_05_IMG_0510dji_fly_20260713_125240_0008_1783936795456_photodji_fly_20260713_125416_0015_1783936779025_photoDSC02711DSC02713DSC02715DSC02718DSC02719DSC02722DSC02723DSC02726DSC027812026_07_14_11_02_IMG_05092026_07_14_15_19_IMG_0531dji_fly_20260713_125228_0006_1783936800320_photodji_fly_20260713_125404_0014_1783936781369_photodji_fly_20260713_125508_0020_1783936767245_photoDSC02681DSC02685DSC02686DSC02687DSC02690DSC02691DSC02695DSC02698DSC02700DSC02701DSC028012026_07_14_10_53_IMG_0502dji_fly_20260713_125202_0004_1783936805088_photodji_fly_20260713_125222_0005_1783936802775_photoDSC02649DSC02651DSC02654DSC02661DSC02666DSC02669DSC02673DSC02677DSC02679IMG_1001IMG_1009-Улучшено-Ум. шумаIMG_1012-Улучшено-Ум. шумаIMG_1013-Улучшено-Ум. шумаIMG_1016-Улучшено-Ум. шума2026_06_19_14_59_IMG_94282026_06_19_15_08_IMG_9443dji_fly_20260713_125542_0021_1783936764910_photoIMG_0975IMG_0978-Улучшено-Ум. шумаdji_fly_20260713_125556_0022_1783936762584_photodji_fly_20260713_125652_0027_1783936750380_photoDSC02617dji_fly_20260703_150046_0040_1783080269282_photodji_fly_20260713_125610_0023_1783936760409_photoDSC02620DSC02626DSC02627DSC02629dji_fly_20260713_125432_0016_1783936776676_photodji_fly_20260713_130500_0034_1783937360025_photodji_fly_20260713_130630_0041_1783937344587_photodji_fly_20260713_130704_0044_1783937337961_photoDSC00769DSC02609DSC02611DSC02612DSC02614DSC02738DSC02739DSC02744DSC02746DSC02798IMG_0977dji_fly_20260713_125616_0024_1783936757896_photoDSC026192026_06_19_14_58_IMG_9426dji_fly_20260713_125628_0025_1783936755273_photoDSC02624

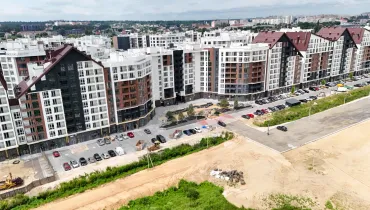

Фотозвіт з будівництва ЖК Синергія Сіті від 15 липня 2026 року

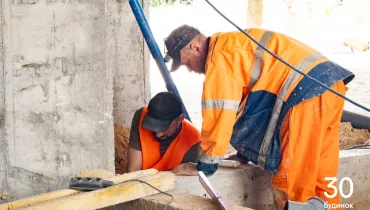

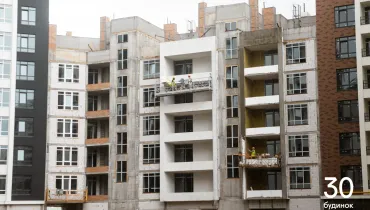

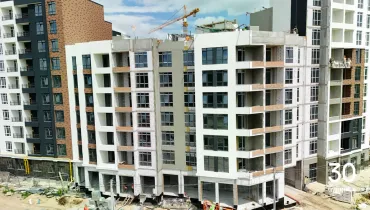

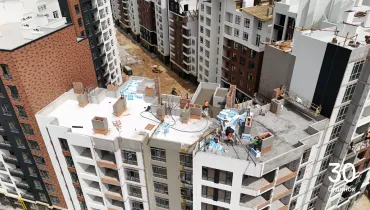

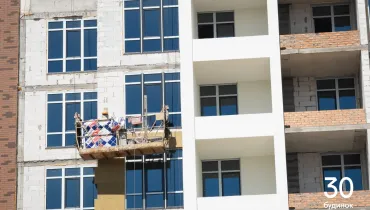

У 30 будинку продовжуємо фасадні роботи.

Розпочали:

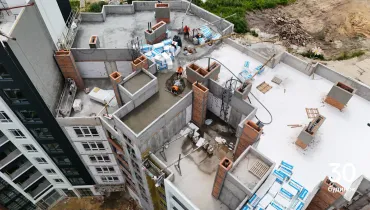

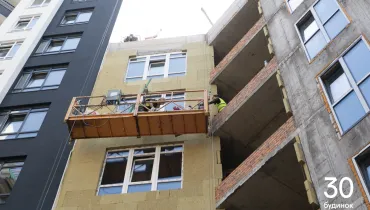

• утеплення покрівлі.

• розведення комунікацій по квартирам.

• утеплення та гідроізоляцію цоколя.

Завершили:

• монтаж вікон.

• розводку каналізації та комунікацій на 1-му поверсі.

• бетонування підлоги на 1-му поверсі.

• опуски блискавкозахисту.

• тинькування спільних коридорів.

• монтаж воронок на даху.

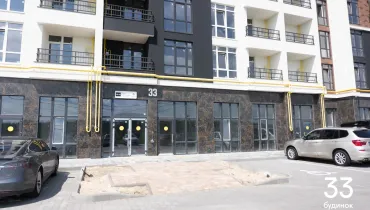

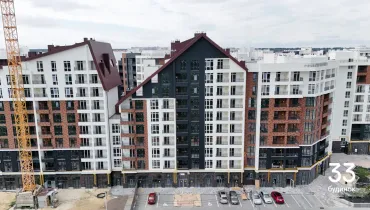

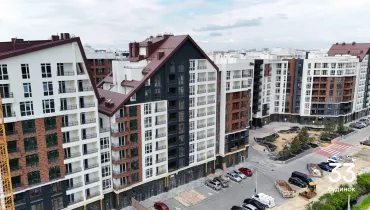

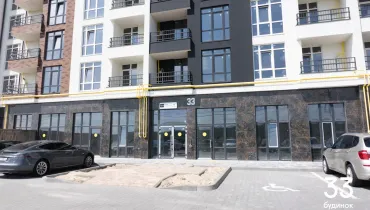

33 будинок здали в експлуатацію.

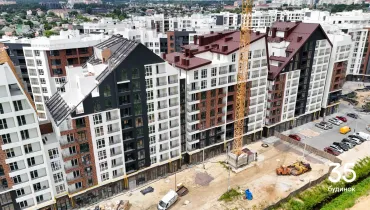

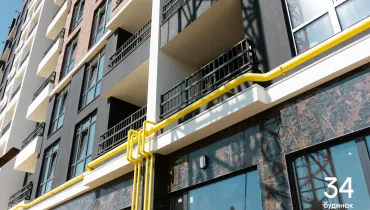

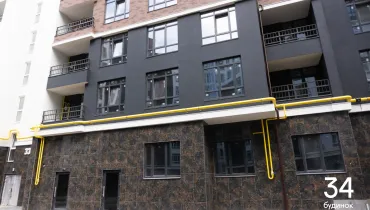

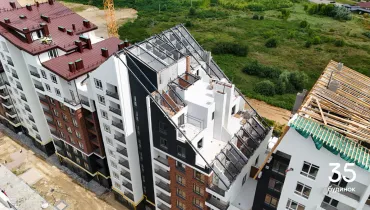

У 34 будинку продовжуємо:

• монтаж огороджень лоджій.

• малярні роботи з 2-10 поверх.

• роботу над зовнішнім двором.

Завершили:

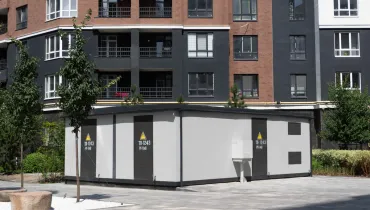

• монтаж електрощитової.

• монтаж внутрішньої та зовнішньої газової обв’язки.

• укладання бруківки у внутрішньому дворі.

• покрівлю даху та блискавкозахист.

• фасадні роботи.

• укладання плитки у спільних коридорах.

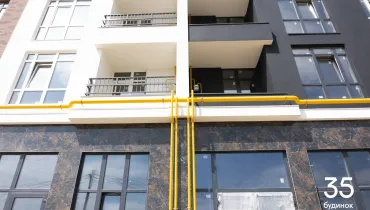

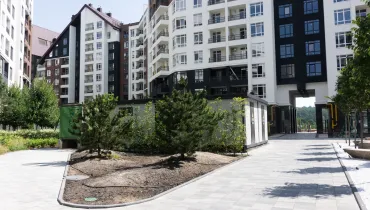

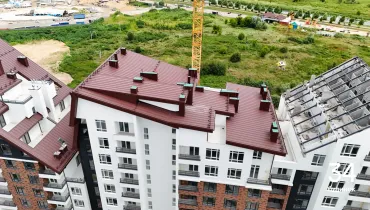

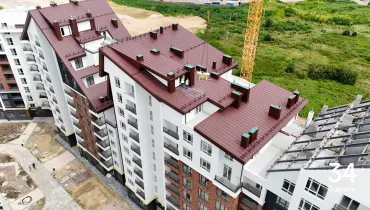

У 35 будинку продовжуємо:

• монтаж огороджень на лоджіях

• влаштування скатного даху.

• малярні роботи.

Завершили:

• монтаж зовнішньої та внутрішньої газової обв’язки.

• гідроізоляцію та утеплення цоколю.

• монтаж вікон.

• монтаж металевих конструкцій по скатному даху.

• тинькування спільних коридорів.

• розводку води і електрики по квартирам.

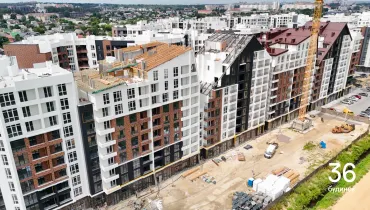

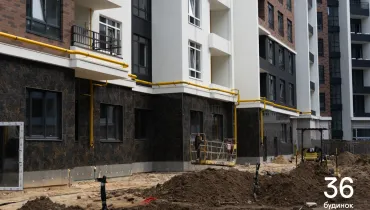

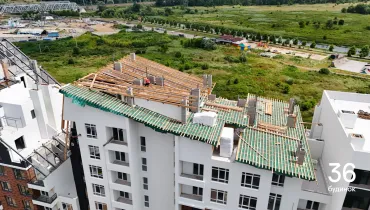

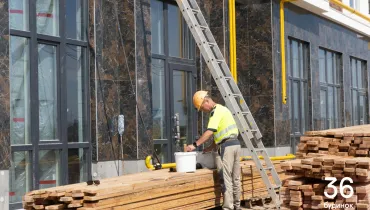

У 36 будинку продовжуємо:

• пароізоляцію та утеплення скатного даху.

• фасадні роботи.

• монтаж зовнішньої та внутрішньої обвязки.

• стяжку підлоги у квартирах та спільних коридорах.

Завершили:

• монтаж вікон.

• розводку води і електрики по коридорах та квартирах.

• тинькування спільних коридорів.

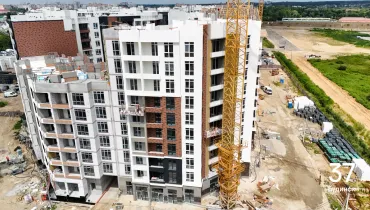

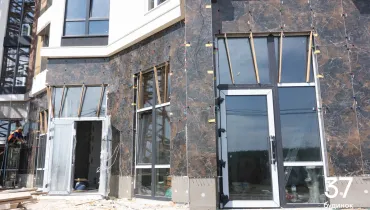

У 37 будинку продовжуємо:

• фасадні роботи.

• стяжку підлоги в спільних коридорах.

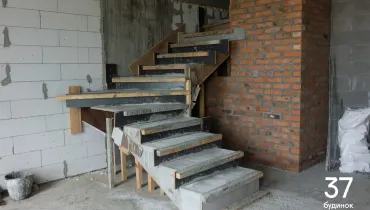

• бетонування монолітних сходів у дворівневих квартирах.

Завершили:

• монтаж вікон на 1-му поверсі.

• тинькування стін у спільних коридорах.

• розводку комунікацій по квартирам вода і електрика.

• підключення будинку до зовнішніх мереж.

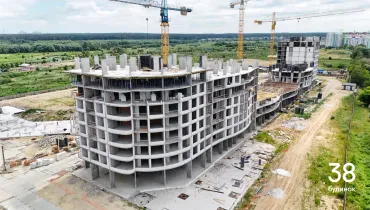

У 38 будинку продовжуємо:

• монтаж вентиляційних та димоходних каналів на 7 поверсі.

• цегляну кладку на 7 поверсі.

Завершили:

• бетонування вертикалей 9-го поверху.

• бетонування плити перекриття 8-го поверху.

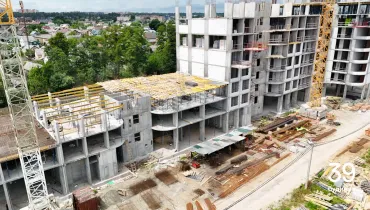

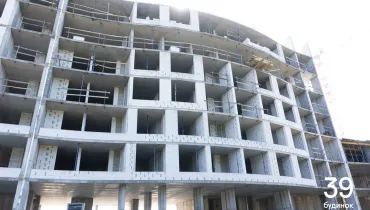

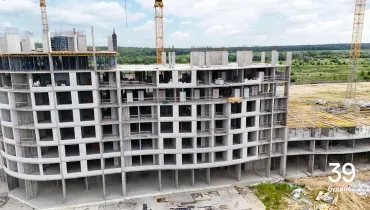

У 39 будинку продовжуємо:

• цегляну кладку 6-7 поверх.

Завершили:

• бетонування вертикалей 8-го поверху.

• мурування стін на 2-5 поверхах.

• вентиляційні канали і димоходи на 2-5 поверхах.

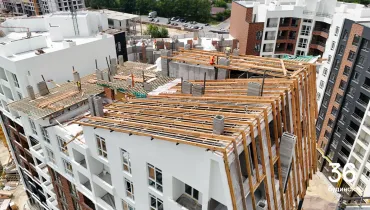

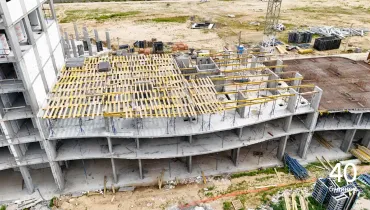

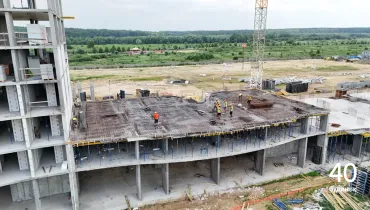

У 40 будинку розпочали монтаж опалубки для плити перекриття 3-го поверху.

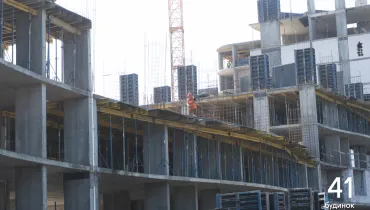

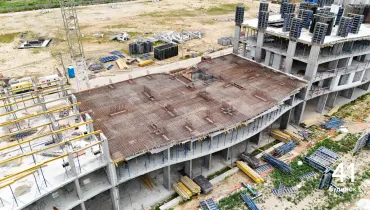

У 41 будинку завершили бетонування плити перекриття 2-го поверху.

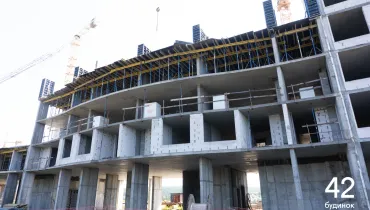

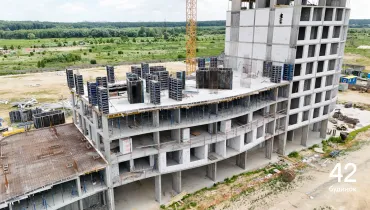

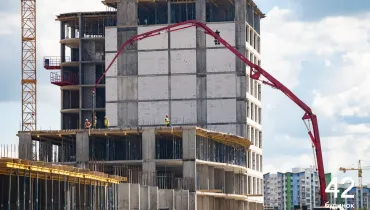

У 42 будинку завершили:

• бетонування вертикалей на 5-му поверсі.

• цегляну кладку на 2-му поверсі.

У 43 будинку завершили:

• бетонування вертикалей 10-го поверху.

• цегляну кладку на 2-8 поверхах.

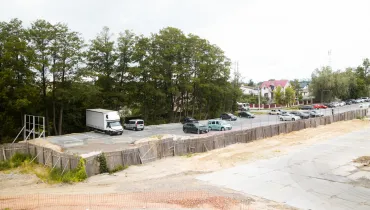

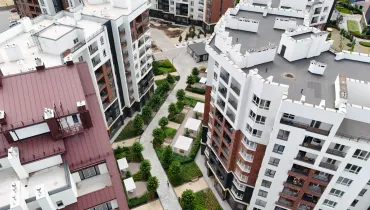

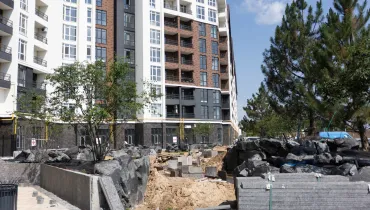

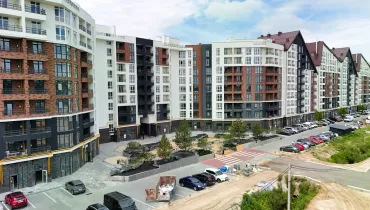

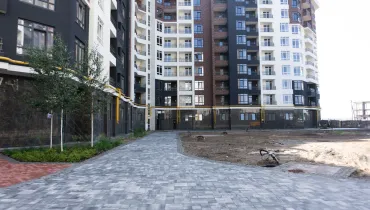

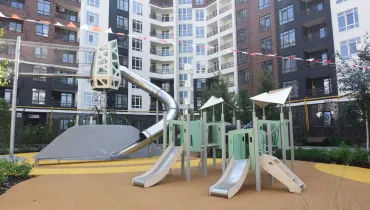

Влаштовуємо благоустрій:

• облаштували двір біля 27-29 та 23 будинків.

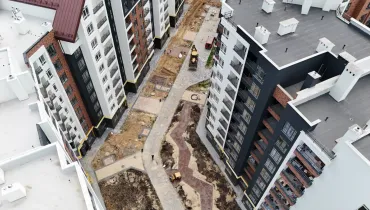

• продовжуємо облаштування нової частини променаду.

• завершили влаштування парковки біля 18-19 та 31-32 будинків та влаштували пішохідний перехід.

• біля трансформаторної підстанції висадили частину дерев.

• продовжуємо роботи в зоні каменів: монтуємо канали для струмка та виконуємо облицювання плиткою підпірних стін.
