Хід будівництва — Червень 2026

dji_fly_20260604_130456_0020_1780567904413_photodji_fly_20260612_130012_0023_1781258529935_photoIMG_7119IMG_7120IMG_7518IMG_7521IMG_7526IMG_7532IMG_9242dji_fly_20260612_125932_0021_1781258534582_photoIMG_7877-Улучшено-Ум. шумаIMG_7878-Улучшено-Ум. шумаIMG_7880-Улучшено-Ум. шумаIMG_7890-Улучшено-Ум. шумаIMG_7891-Улучшено-Ум. шумаIMG_7895-Улучшено-Ум. шумаIMG_7898-Улучшено-Ум. шумаIMG_7901-Улучшено-Ум. шумаIMG_7904-Улучшено-Ум. шумаIMG_7909-Улучшено-Ум. шумаIMG_7912-Улучшено-Ум. шумаIMG_7913-Улучшено-Ум. шумаdji_fly_20260604_130644_0030_1780567877968_photodji_fly_20260612_125922_0020_1781258536941_photoIMG_7701IMG_7718IMG_7719IMG_7721IMG_7723IMG_7726IMG_7727IMG_7730IMG_7734IMG_7735IMG_7736IMG_7743IMG_7750IMG_7751IMG_7759DJI_0235 копияdji_fly_20260612_125914_0019_1781258539309_photodji_fly_20260612_125936_0022_1781258532272_photoIMG_6627-Улучшено-Ум. шумаIMG_6647-Улучшено-Ум. шумаIMG_7124IMG_7168IMG_7169IMG_7649IMG_7650IMG_7651IMG_7652IMG_7656IMG_7659IMG_7660IMG_7663IMG_7665IMG_7668IMG_7677IMG_7683IMG_7687dji_fly_20260612_125914_0019_1781258539309_photoIMG_7166IMG_7570IMG_7611IMG_7612IMG_7614IMG_7617IMG_7621IMG_7623IMG_7626IMG_7628IMG_7629IMG_7630IMG_7632IMG_7634dji_fly_20260604_130538_0025_1780567893070_photodji_fly_20260604_130558_0027_1780567888183_photodji_fly_20260612_130022_0024_1781258527601_photoIMG_7157IMG_7160IMG_7162IMG_7165IMG_7171IMG_7548IMG_7549IMG_7555IMG_7557IMG_7565IMG_7566IMG_7567IMG_7596IMG_7597IMG_7604IMG_7871IMG_7917dji_fly_20260612_125648_0008_1781258566006_photodji_fly_20260612_141726_0034_1781263201714_photoIMG_7103IMG_7105IMG_7107IMG_7582dji_fly_20260612_141630_0029_1781263213934_photodji_fly_20260612_141844_0038_1781263176969_photoIMG_7112dji_fly_20260612_125714_0010_1781258561037_photoIMG_7587dji_fly_20260612_125724_0011_1781258558525_photodji_fly_20260612_125730_0012_1781258556000_photoDJI_0229 копияDJI_0234 копияDSC01545DSC01546IMG_7097IMG_7185IMG_7574IMG_7676IMG_7770IMG_7771IMG_7779IMG_7789IMG_7790IMG_7791IMG_7795IMG_7801DJI_0236

Фотозвіт з будівництва ЖК Синергія Сіті від 15 червня 2026 року

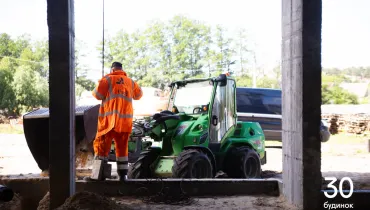

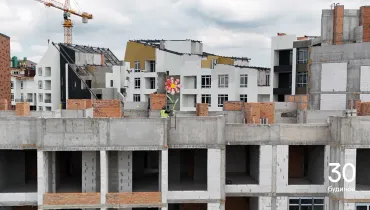

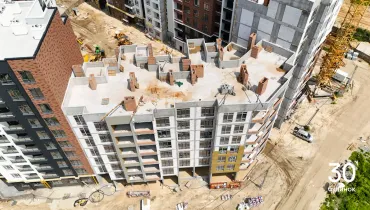

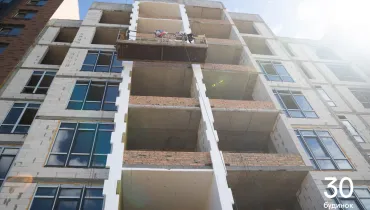

У 30 будинку розпочали:

• фасадні роботи.

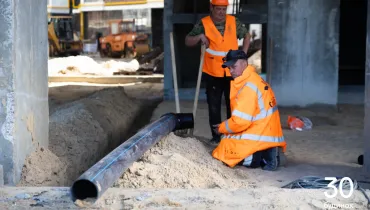

• розводку каналізації та комунікацій на 1-му поверсі.

Продовжуємо встановлення вікон.

Завершили:

• мурування стін.

• підключили до зовнішніх комунікацій.

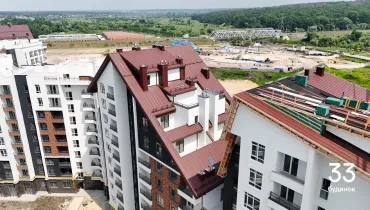

У 33 будинку продовжуємо:

• налаштування ліфтового обладнання.

• облаштування прибудинкової території.

Завершили:

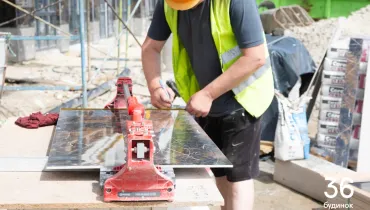

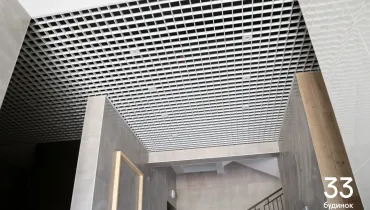

• укладання плитки у всьому будинку.

• утеплення та гідроізоляція терас.

• підключили до зовнішніх комунікацій.

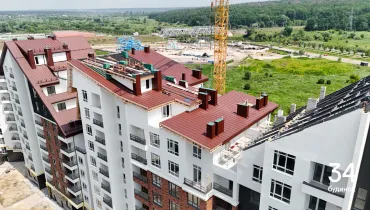

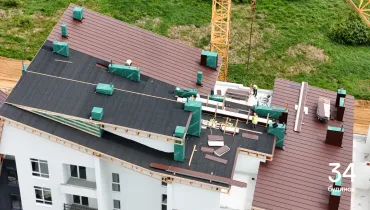

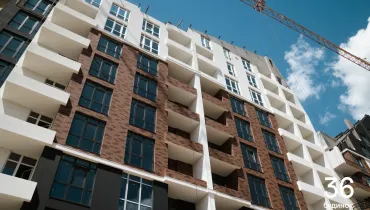

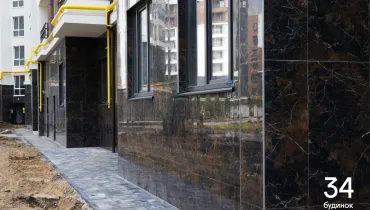

У 34 будинку розпочинаємо облаштування вхідної групи: укладаємо плитку.

Продовжуємо:

• укладання плитки у спільних коридорах на 8-му поверсі.

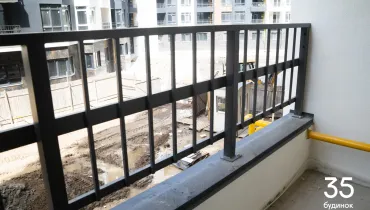

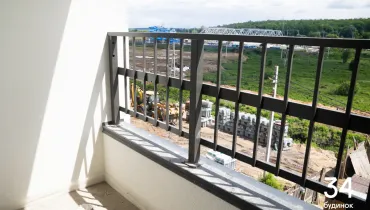

• монтаж огороджень лоджій.

• влаштування скатного даху.

Завершили:

• монтаж вхідних дверей та дверей в комори і на горище.

• встановлення вікон.

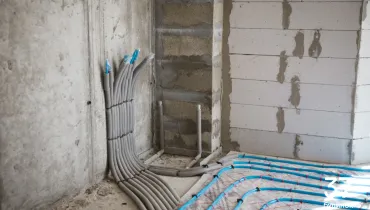

• розводку комунікацій по квартирах.

• встановлення лічильників води.

• підключення до зовнішніх комунікацій

• монтаж вентиляційних шахт.

• утеплення та гідроізоляцію терас.

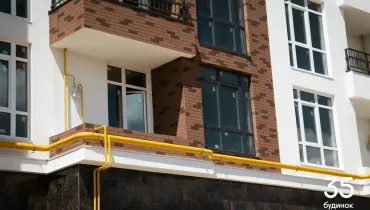

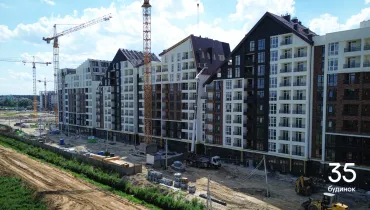

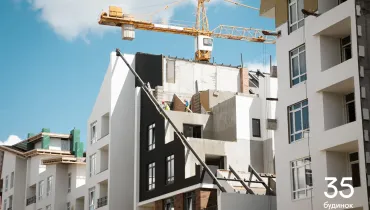

У 35 будинку розпочали малярні роботи в спільних коридорах.

Продовжуємо:

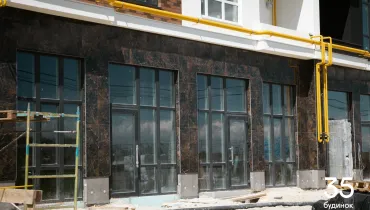

• монтаж зовнішньої та внутрішньої газової обв’язки.

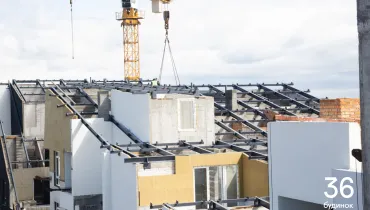

• влаштування покрівлі на терасах.

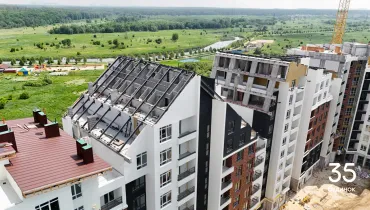

• влаштування скатного даху.

Завершили:

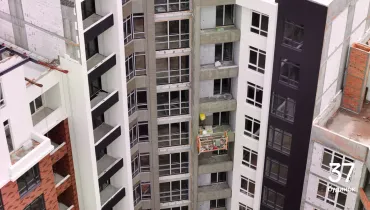

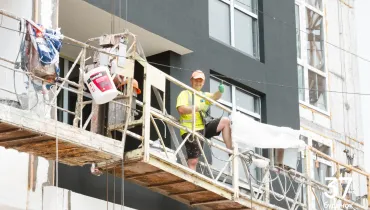

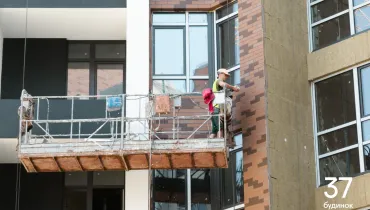

• фасадні роботи.

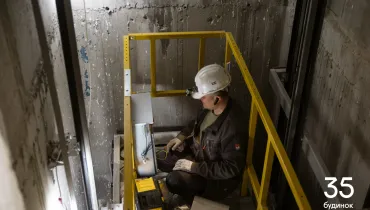

• монтаж ліфта

• підключення до зовнішніх комунікацій.

• стяжка підлоги у спільних коридорах.

• монтаж блискавкозахисту.

• утеплення цоколю.

• утеплення та гідроізоляція терас.

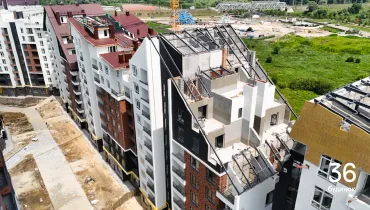

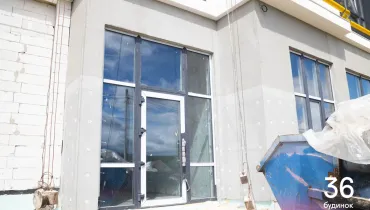

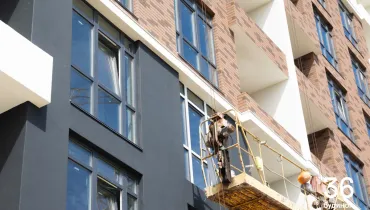

У 36 будинку продовжуємо:

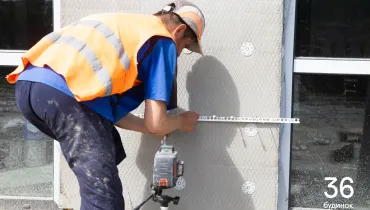

• фасадні роботи.

• влаштування скатного даху.

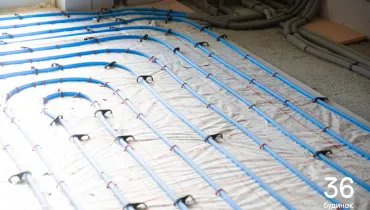

• стяжку підлоги на 2-3 поверхах.

• тинькування стін в спільних коридорах.

Завершили:

• гідроізоляція та утеплення цоколя.

• монтаж блискавкозахисту.

• утеплення та гідроізоляція терас.

• монтаж електрощитів та лічильники води.

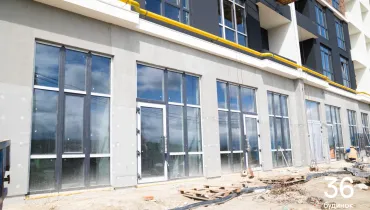

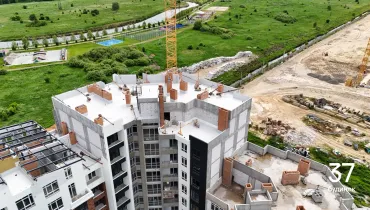

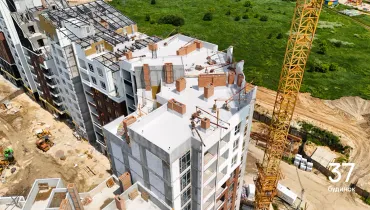

У 37 будинку розпочали тинькування стін на 9-10 поверхах.

Продовжуємо:

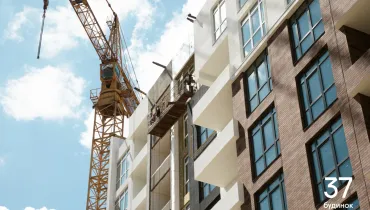

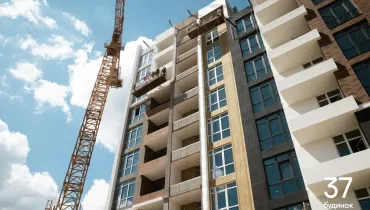

• фасадні роботи

Завершили:

• бетонування підлоги 1-го поверху.

• фінішне покриття даху.

• монтаж контуру заземлення та підключення до блискавкозахисту.

• утеплення та гідроізоляцію цоколю.

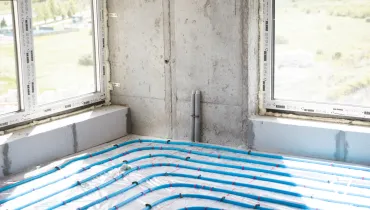

• стяжку підлоги у квартирах на 7-8 поверхах.

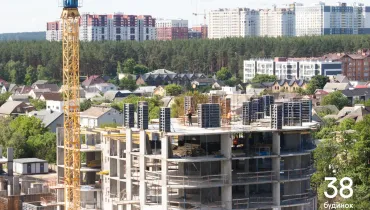

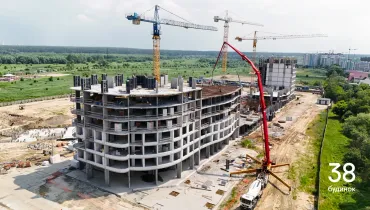

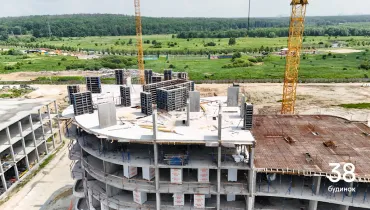

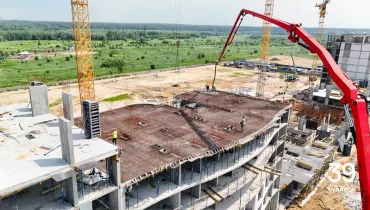

У 38 будинку продовжуємо:

• монтаж плити перекриття 8-го поверху.

• вентиляційні канали на 3-4 поверхах.

• продовжуємо цегляну кладку на 4 поверсі.

У 39 будинку продовжуємо:

• монолітні роботи на 6-му поверсі: забетонували вертикалі.

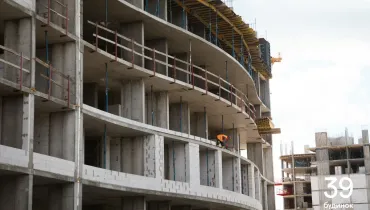

• мурування стін на 3-му поверсі.

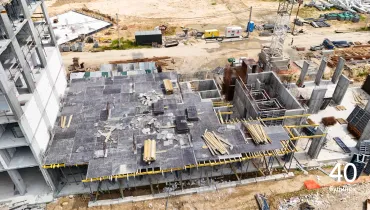

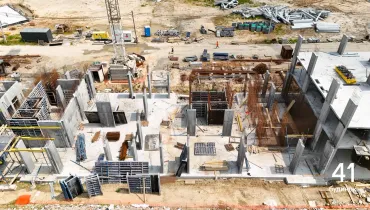

У 40 і 41 будинках продовжуємо монолітні роботи на 1-му поверсі: бетонування вертикальних елементів бомбосховища.

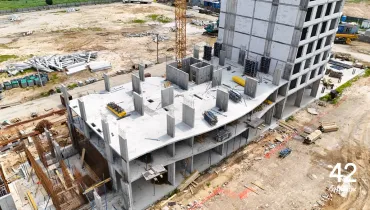

У 42 будинку продовжуємо монолітні роботи на 3-му поверсі: забетонували вертикалі.

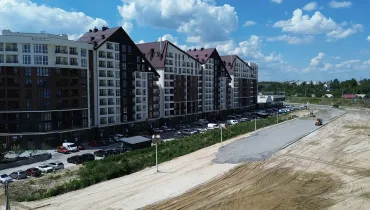

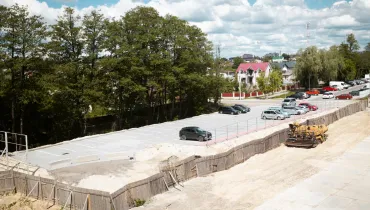

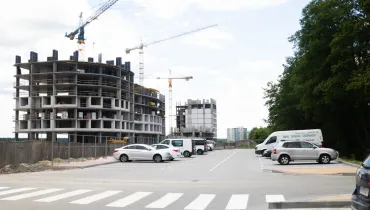

Влаштовуємо благоустрій:

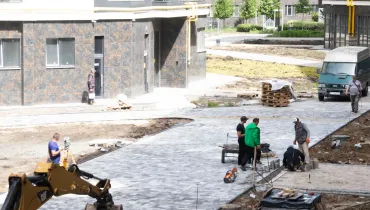

• Продовжуємо облаштування нової частини променаду: вкладаємо бруківку.

• Розпочали влаштування парковки біля 18-19 та 31-32 будинків.

• Розпочали облаштування тимчасової наземної парковки уздовж 13-19 будинків.

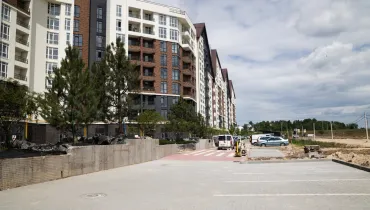

• Завершили облаштування парковки біля нової черги, нанесли розмітку.

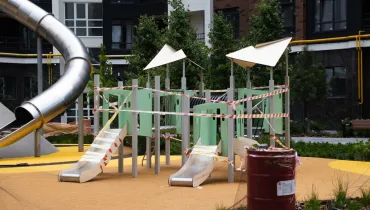

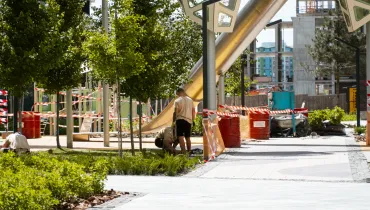

• Продовжуємо монтаж дитячого майданчика: наносимо каучукове покриття, висадили квіти і кущі, закріплюємо підйомні частини гірок.

• Продовжуємо роботи в зоні каменів: влаштували пішохідний перехід, висадили дерева та кущі, облаштовуємо підпірні стіни.

• В алеї сакур встановили декоративні камені.
