Хід будівництва — Травень 2026

dji_fly_20260506_103136_0038_1778052975564_photodji_fly_20260504_102106_0004_1777879602568_photodji_fly_20260511_114208_0102_1778489683791_photodji_fly_20260511_114250_0105_1778489676987_photodji_fly_20260511_114310_0108_1778489670094_photoIMG_5708IMG_5710IMG_5712IMG_5723IMG_6223dji_fly_20260511_114718_0131_1778489614057_photoIMG_4869-Улучшено-Ум. шума-2IMG_4874-Улучшено-Ум. шумаIMG_5546IMG_5588IMG_5847IMG_5850IMG_5858IMG_5859IMG_5900IMG_5901IMG_5904IMG_5905IMG_5910IMG_5911IMG_5913IMG_5914IMG_5915IMG_5919IMG_5920IMG_5922IMG_5924IMG_5928IMG_5929IMG_5931dji_fly_20260511_114524_0122_1778489636247_photodji_fly_20260511_114734_0133_1778489608879_photoIMG_4835IMG_5541IMG_5586IMG_5841IMG_5843IMG_5852IMG_5861IMG_5863IMG_5865IMG_5868IMG_5871IMG_5876IMG_5878IMG_5880IMG_5881IMG_5882IMG_5883IMG_5885IMG_5888IMG_5890IMG_5893IMG_5896dji_fly_20260511_114444_0119_1778489644499_photodji_fly_20260511_114714_0130_1778489616553_photoIMG_5600IMG_5750IMG_5786IMG_5788IMG_5792IMG_5795IMG_5797IMG_5799IMG_5801IMG_5805IMG_5810IMG_5815IMG_5819dji_fly_20260511_114326_0109_1778489667935_photodji_fly_20260511_114348_0111_1778489663192_photodji_fly_20260511_114650_0128_1778489621582_photodji_fly_20260511_114802_0135_1778489604116_photoIMG_4878IMG_5751IMG_5754IMG_5759IMG_5765IMG_5770IMG_5776dji_fly_20260504_102154_0006_1777879600888_photo (1)dji_fly_20260511_114414_0113_1778489658766_photodji_fly_20260511_114422_0115_1778489653785_photodji_fly_20260511_114618_0125_1778489628946_photodji_fly_20260511_114642_0127_1778489624279_photoIMG_5535IMG_5594IMG_5714IMG_5716IMG_5726IMG_5727IMG_5728IMG_5729IMG_5731IMG_5735IMG_5736IMG_5738IMG_5739IMG_5743DJI_20260511113808_0083_DDJI_20260511113826_0084_DDJI_20260511114119_0098_DDSC09387DSC09392DJI_20260511113900_0088_Ddji_fly_20260511_114146_0101_1778489686516_photoDSC09479IMG_4906DJI_20260511113932_0091_Ddji_fly_20260504_103046_0006_1777880245253_photoDJI_20260511113917_0089_DDJI_20260511113926_0090_Ddji_fly_20260506_103218_0040_1778052973801_photodji_fly_20260506_150736_0082_1778069329248_photodji_fly_20260511_114834_0137_1778489599227_photoIMG_5933IMG_5935IMG_5937IMG_5941IMG_5948IMG_5952IMG_5954IMG_5956IMG_5957IMG_5967IMG_5970IMG_6067

Фотозвіт з будівництва ЖК Синергія Сіті від 15 травня 2026 року

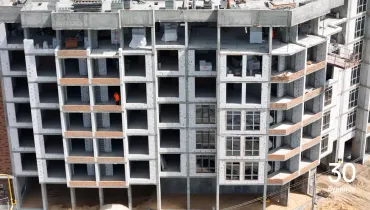

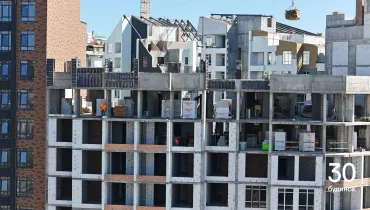

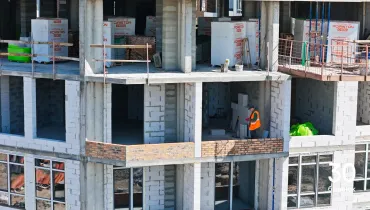

У 30 будинку продовжуємо монтаж вікон на 2-3 поверхах

Завершили:

• монолітні роботи.

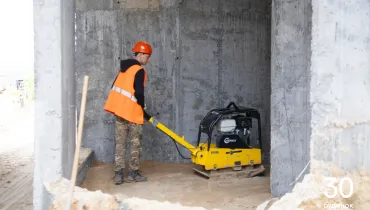

• підготовку до бетонування підлоги на 1-му поверсі.

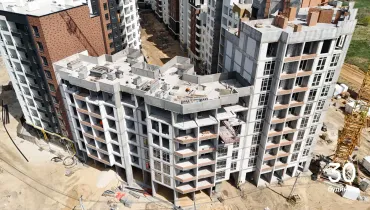

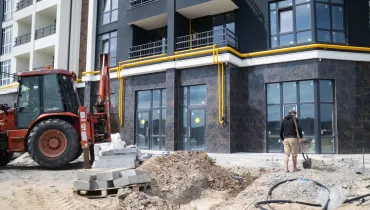

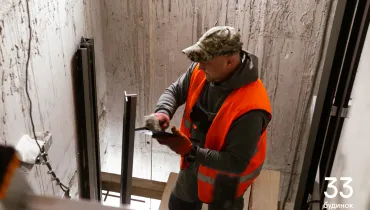

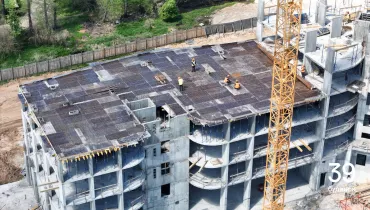

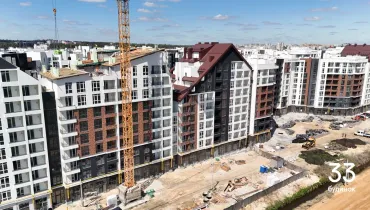

У 33 будинку продовжуємо:

• облаштування вхідної групи.

• фасадні роботи.

Завершили:

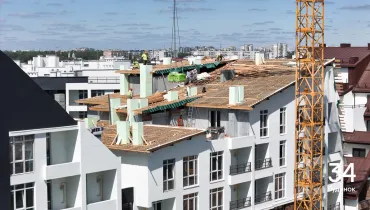

• облаштування скатного даху.

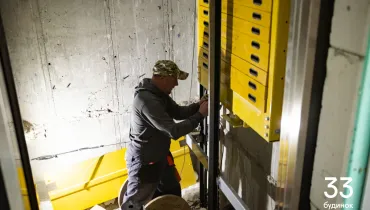

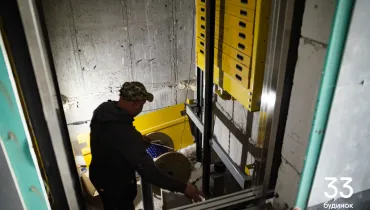

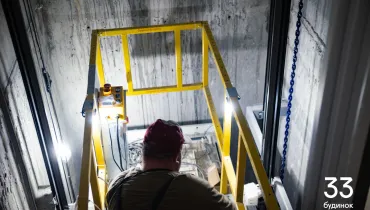

• монтаж ліфта.

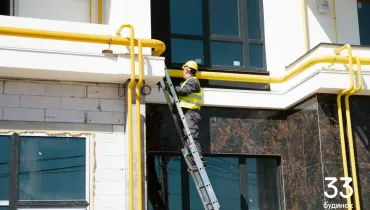

• внутрішню і зовнішню газову обв’язку.

• стяжку підлоги в квартирах.

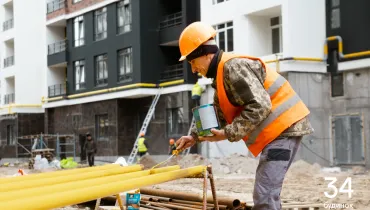

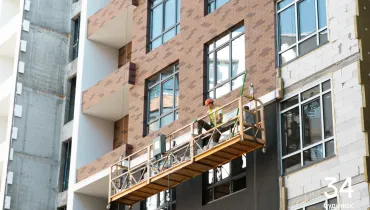

У 34 будинку продовжуємо:

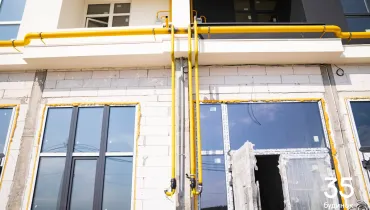

• зовнішню та внутрішню обвязку.

• монтаж відливів на лоджіях.

• розводку комунікації по квартирах 2 по 9 поверх.

Завершили:

• тинькування спільних коридорів.

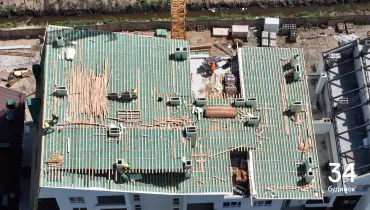

• монтаж металевих конструкції скатного даху.

• вкладання плитки з 2-5 поверхи.

• стяжку підлоги.

• утеплення і гідроізоляцію цоколю.

• монтаж пожежної сигналізації.

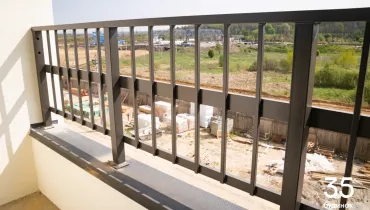

• огородження на лоджіях.

• вкладання плитки у лобі.

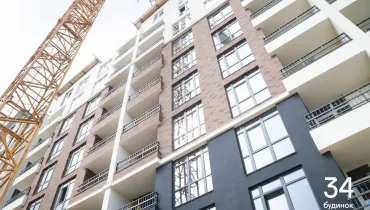

• фасадні роботи.

• гідроізоляцію та утеплення даху.

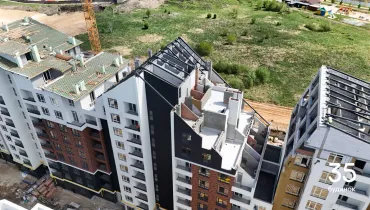

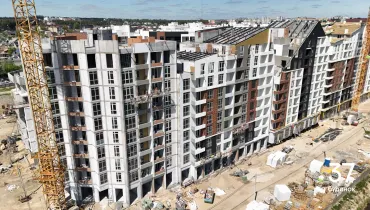

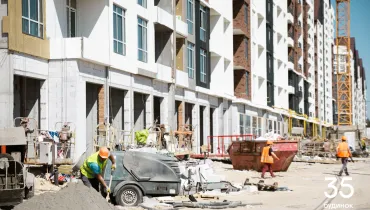

У 35 будинку продовжуємо:

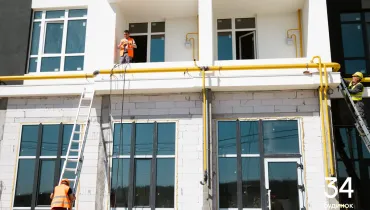

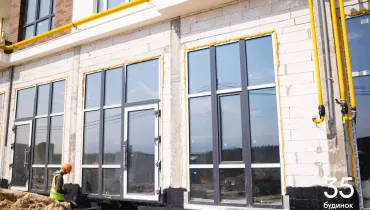

• монтаж зовнішньої та внутрішньої газової обв’язки.

• фасадні роботи.

• влаштування покрівлі на терасах.

• стяжку підлоги.

Завершили:

• монтаж металевих конструкцій скатного даху.

• облаштування вентиляції.

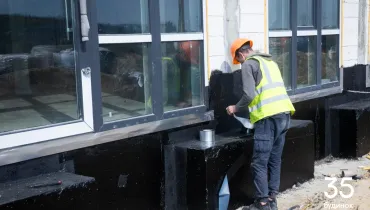

• гідроізоляцію та утеплення цоколя.

• монтаж водовідведення.

• підключення до зовнішніх комунікацій.

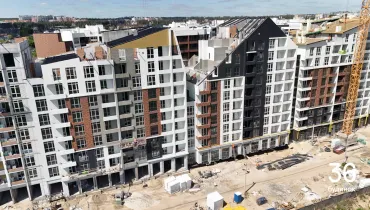

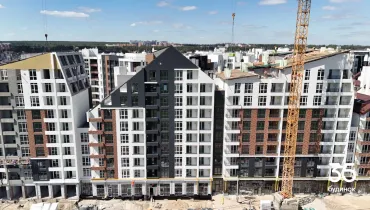

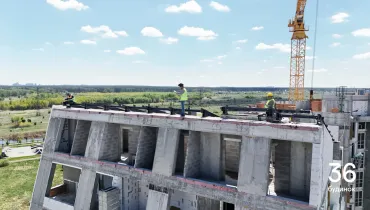

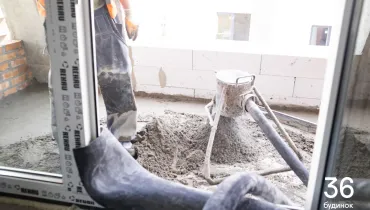

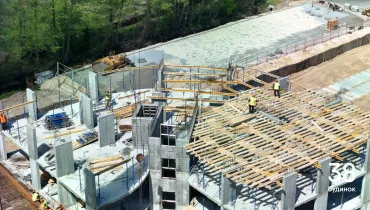

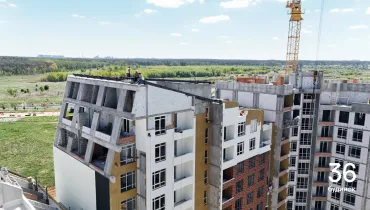

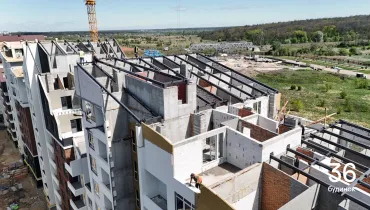

У 36 будинку продовжуємо фасадні роботи.

Розпочали:

• тинькувальні роботи в спільних коридорах.

• стяжку підлоги.

Завершили:

• монтаж вікон.

• підключення до зовнішніх комунікацій.

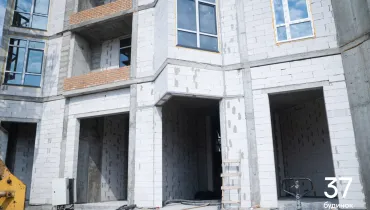

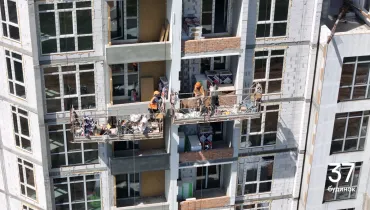

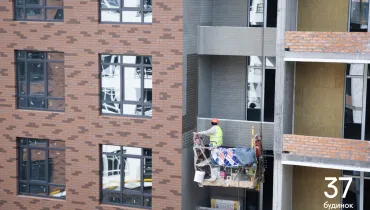

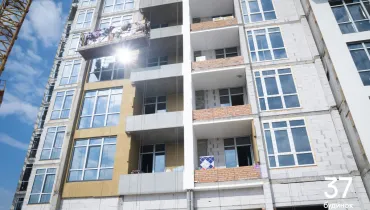

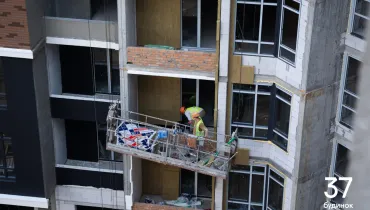

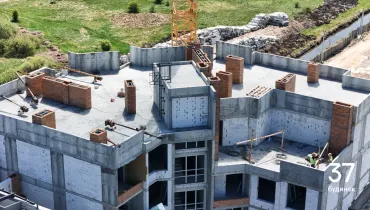

У 37 будинку завершили:

• мурування стін на 1-му поверсі.

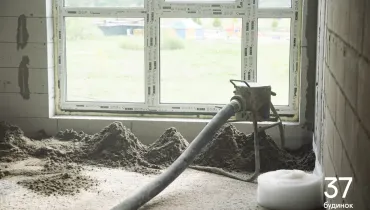

• бетонування підлоги 1-го поверху.

• монтаж вікон.

• розводку комунікацій на 1-му поверсі.

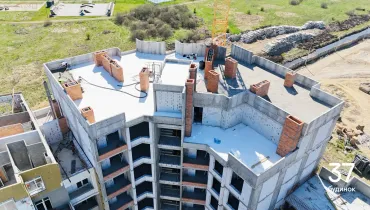

• утеплення покрівлі.

• підключення до зовнішніх комунікацій.

Розпочинаємо утеплення та гідроізоляцію цоколь поверху.

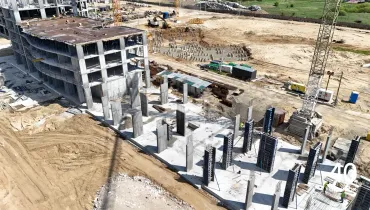

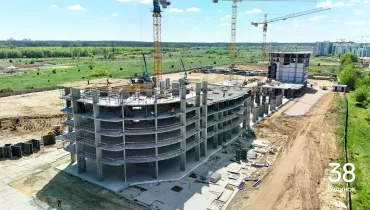

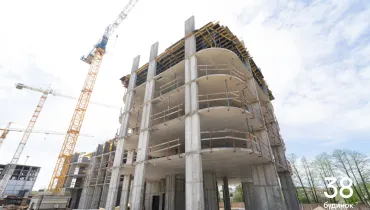

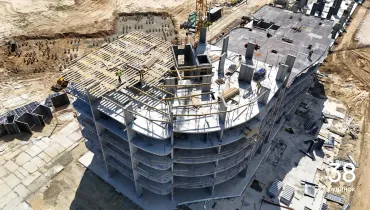

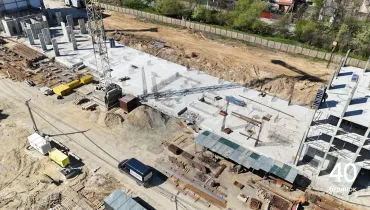

У 38 будинку монтаж опалубки для плити перекриття 6-го поверху.

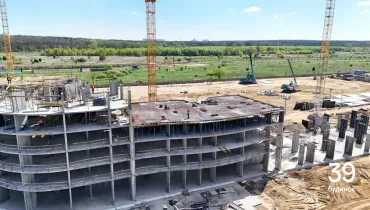

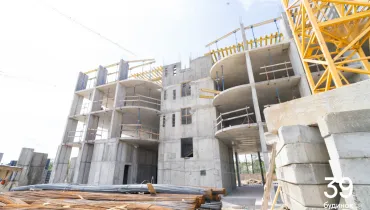

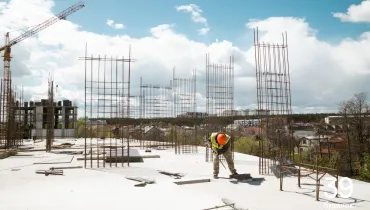

У 39 будинку забетонували плиту перекриття 4-го поверху.

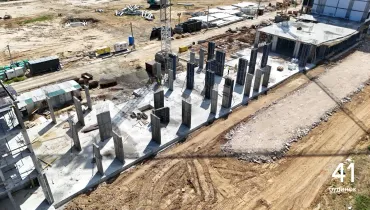

У 40 і 41 будинках продовжуємо монолітні роботи: забетонували стіни для укриття та вертикалі 1-го поверху.

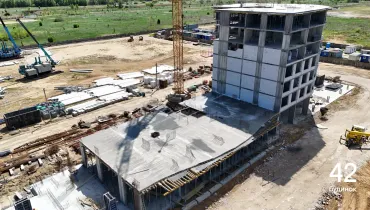

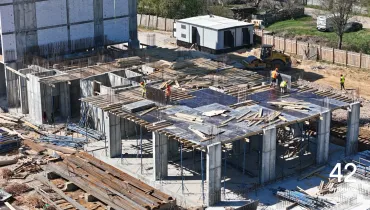

У 42 будинку плита забетонували плиту перекриття 1-го поверху.

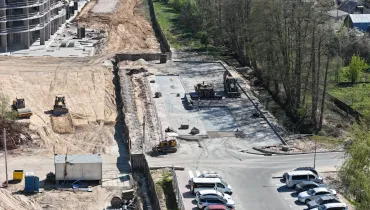

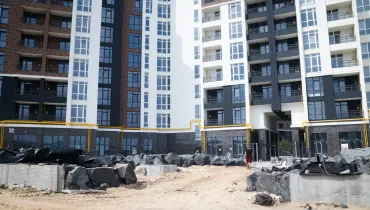

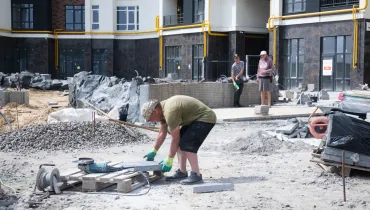

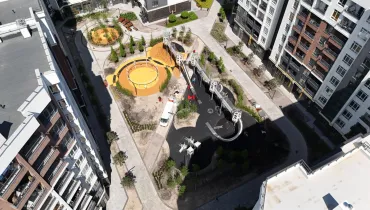

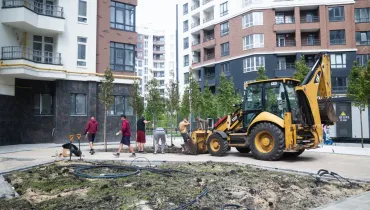

Влаштовуємо благоустрій:

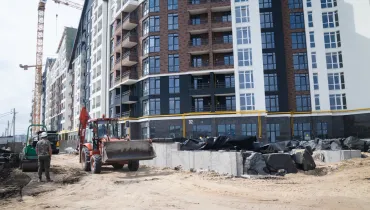

• Продовжуємо облаштування тротуару та парковки біля 8 черги.

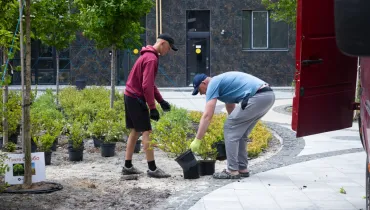

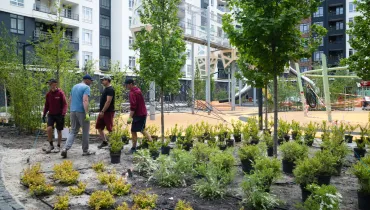

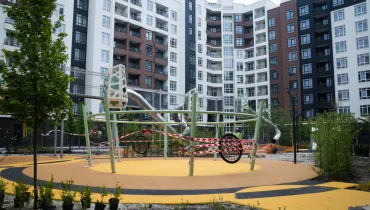

• Продовжуємо монтаж дитячого майданчика: наносимо резинове покриття, монтуємо гойдалки, саджаємо дерева і кущі.

• Продовжуємо роботу в зоні каменів: вкладаємо бруківку, проводимо озеленення, облаштовуємо підпірні стіни.

• Продовжуємо роботу над зоною для дресирування собак.
