Хід будівництва — Квітень 2026
Фотозвіт з будівництва ЖК Синергія Сіті від 15 квітня 2026 року

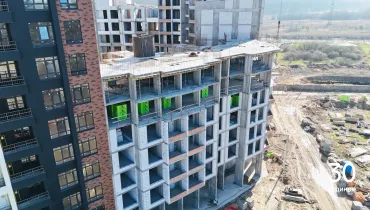

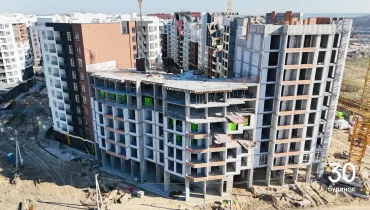

У 30 будинку продовжуємо монолітні роботи: завершили плиту перекриття даху.
Розпочали монтаж вентиляційний каналів та димоходів на 6-му поверсі.

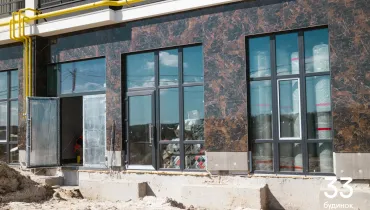

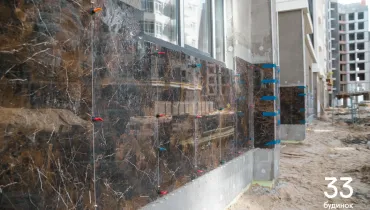

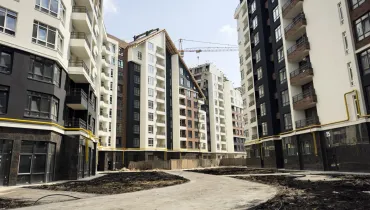

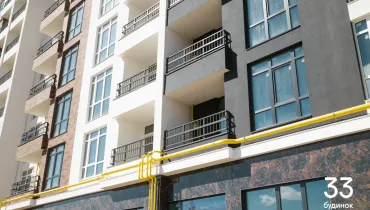

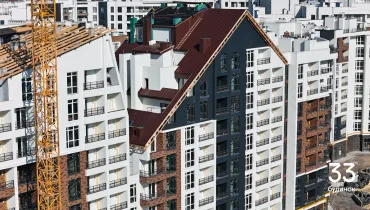

У 33 будинку продовжуємо:
• влаштування скатного даху.
• укладання плитки у лобі.
• малярні роботи у спільних коридорах.
• фасадні роботи.
Завершили:
• встановлення вікон.
• монтаж вхідних дверей.
• утеплення та зовнішнє облицювання 1-го поверху плиткою.
• монтаж огородження лоджій.
• стяжку підлоги.
• газову обв’язку.
• укладання плитки у спільних коридорах.
• монтаж пожежних та газових сигналізацій в лобі.
• монтаж електрощитових та лічильника.
• інженерні комунікації на даху.
• блискавкозахист на 1-му поверсі.

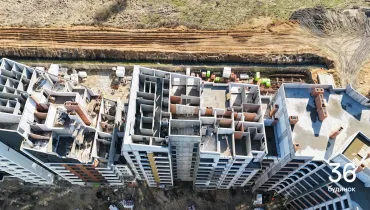

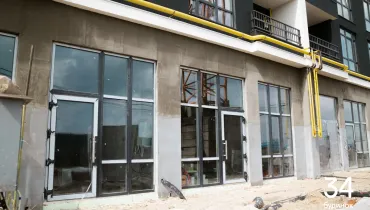

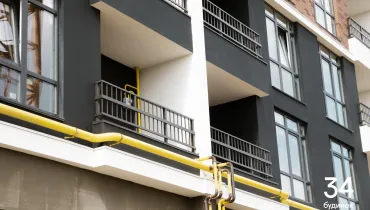

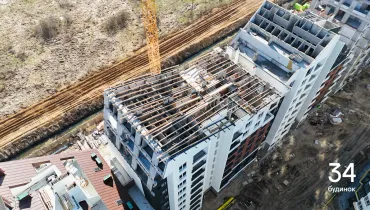

У 34 будинку продовжуємо:
• фасадні роботи.
• влаштування скатного даху.

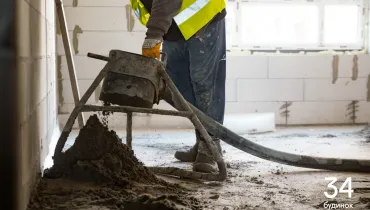

• тинькування спільних коридорів з 2-го по 5-й поверхи.
• стяжку підлоги на 5-му поверсі.
• зовнішню газову обов’язку.
• монтаж відливів та огороджень на лоджії.
Розпочали:
• монтаж дерев’яних стропил на скатному даху.
• стяжку на 8 поверсі.
• тинькування місць загального користування.
Завершили:
• внутрішню газову обв’язку.
• монтаж металевих конструкцій даху.
• монтаж огороджень лоджій.
• монтаж заземлення, електрощитової та лічильника.

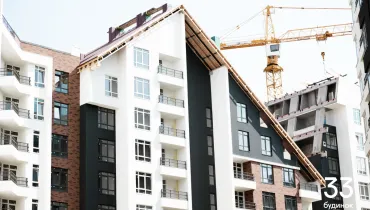

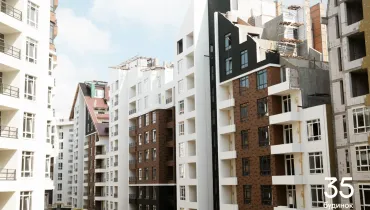

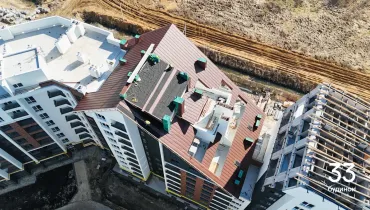

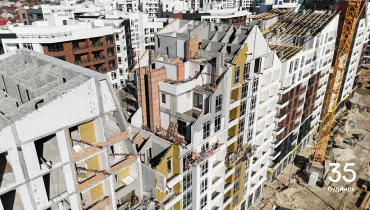

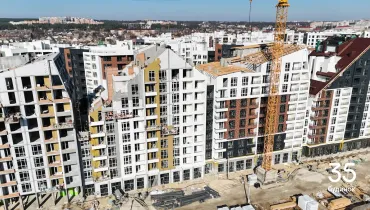

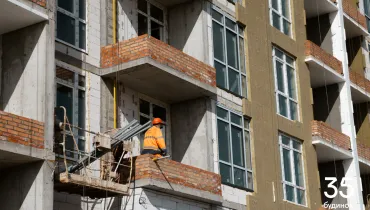

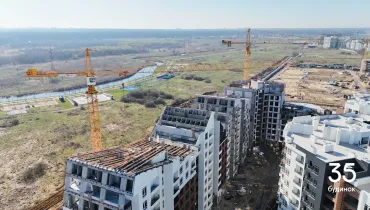

У 35 будинку продовжуємо:
• встановлення вікон на 9-10-му поверсі.
• внутрішню газову обв’язку.
• фасадні роботи.
• монтаж відливів на лоджіях.
Розпочали:
• монтаж металевих конструкцій на скатному даху.
• стяжку на 1-3-му поверхах.
Завершили:
• мурування стін.
• монтаж вікон.

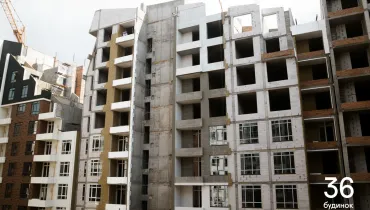

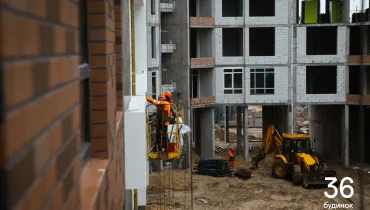

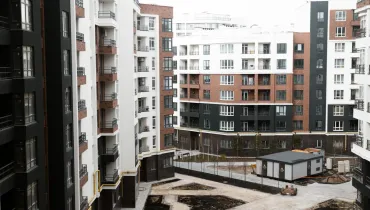

У 36 будинку продовжуємо:
• внутрішню газову обв'язку.
• монтаж вікон на 2-3 поверхах.
Розпочали:
• цегляну кладку першого поверху.
• монтаж газової обв'язки.
• фасадні роботи.
Завершили:
• мурування стін.
• монтаж вентиляційних каналів та димоходів на даху.
• розводку комунікацій першого поверху.
• бетонування сходів у дворівневих квартирах.

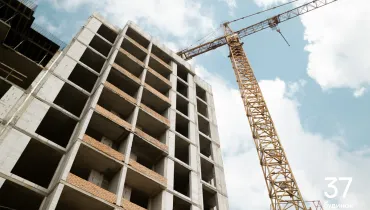

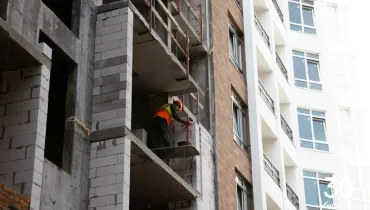

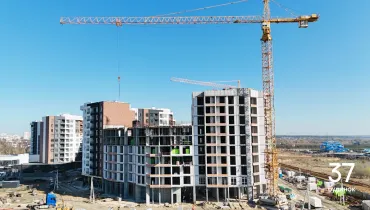

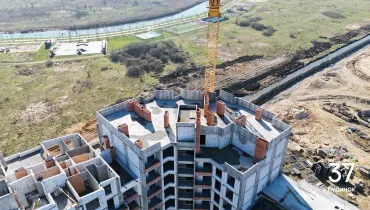

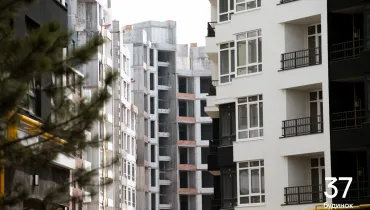

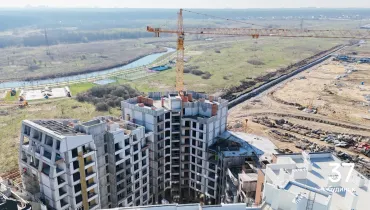

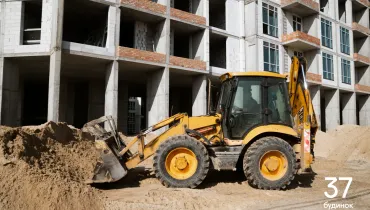

У 37 будинку завершили:
• цегляну кладку на 2-10-му поверхах.
• монтаж вікон на 2-му поверсі.
• монтаж вентиляційних каналів.
• мурування стін на 10-му поверсі і даху.

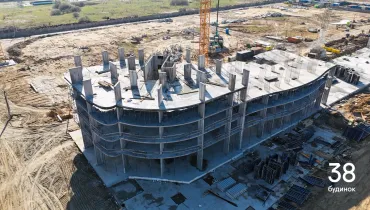

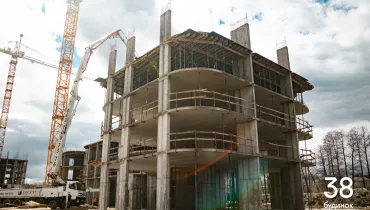

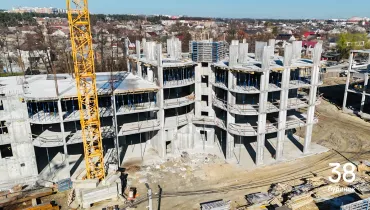

У 38 будинку продовжуємо монолітні роботи: забетонували вертикальні елементи 6-го поверху.

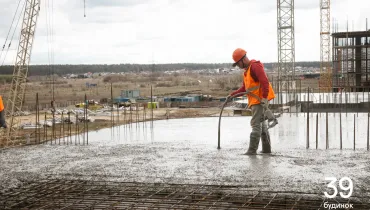

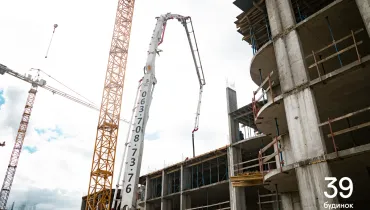

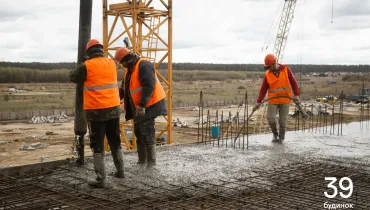

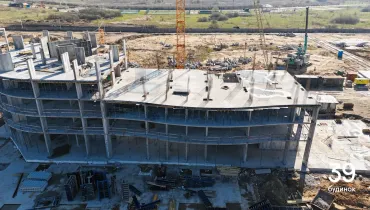

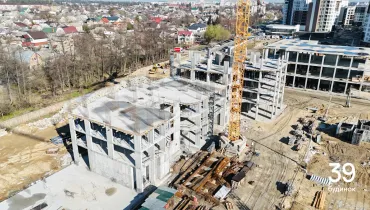

У 39 будинку продовжуємо монолітні роботи: забетонували плиту перекриття 3-го поверху.

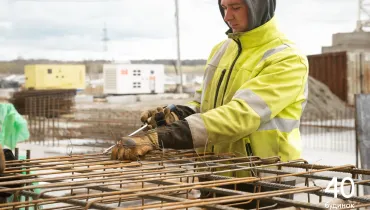

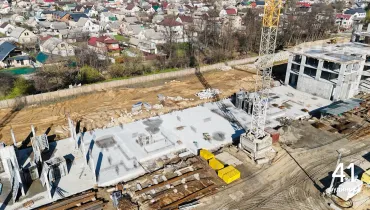

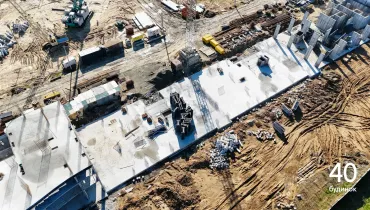

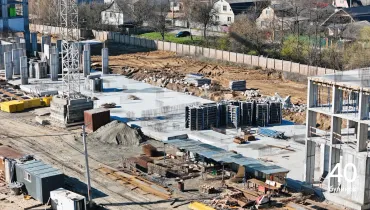

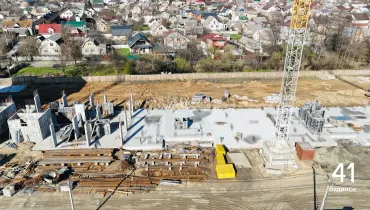

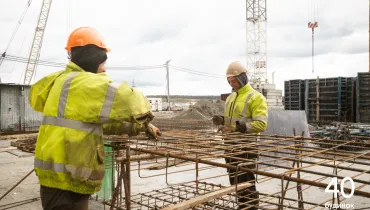

У 40 і 41 будинку продовжуємо монолітні роботи: забетонували фундаментну плиту.

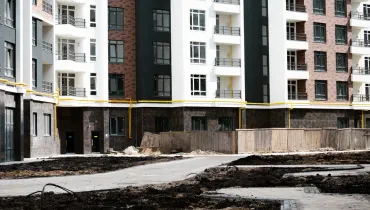

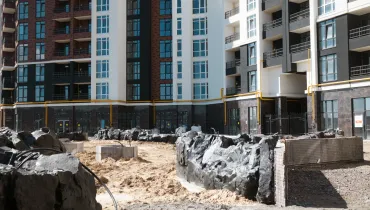

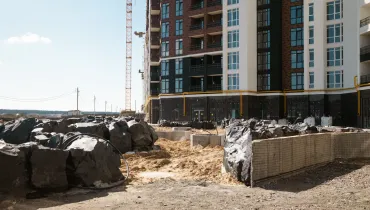

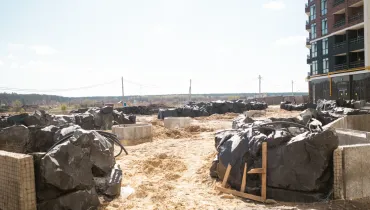

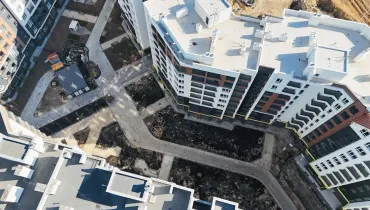

Влаштовуємо благоустрій:

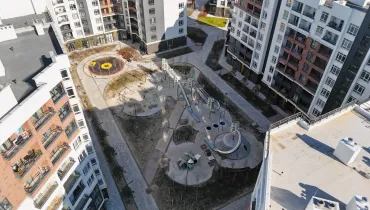

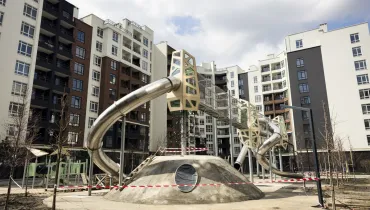

• продовжуємо монтаж дитячого майданчика між 5 і 6 чергою будинків: встановлюємо гойдалки.

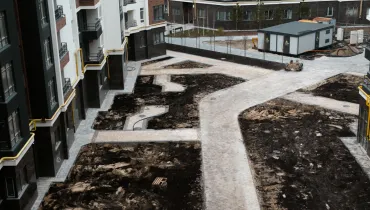

• продовжуємо роботу в новій частині променаду: готуємо грунт до посадки рослин.
• продовжуємо роботу в зоні біля 18-19 та 31-32 будинків.
