Хід будівництва — Листопад 2025

IMG_8751IMG_8754-Улучшено-Ум. шумаIMG_8758-Улучшено-Ум. шумаIMG_8759-Улучшено-Ум. шумаIMG_8760-Улучшено-Ум. шумаIMG_8765-Улучшено-Ум. шумаIMG_8766-Улучшено-Ум. шумаIMG_8768-Улучшено-Ум. шумаIMG_8769IMG_8770-Улучшено-Ум. шумаIMG_8772-Улучшено-Ум. шумаIMG_8773-Улучшено-Ум. шумаIMG_8774-Улучшено-Ум. шумаIMG_8780-Улучшено-Ум. шумаIMG_8781IMG_8782IMG_8785IMG_8800-Улучшено-Ум. шумаIMG_8792IMG_8793IMG_8794IMG_8807IMG_8809-Улучшено-Ум. шумаIMG_8810-Улучшено-Ум. шумаIMG_8812-Улучшено-Ум. шумаIMG_8813-Улучшено-Ум. шумаIMG_8814-Улучшено-Ум. шумаIMG_8817-Улучшено-Ум. шумаIMG_8818-Улучшено-Ум. шумаIMG_8819-Улучшено-Ум. шумаIMG_8822IMG_8827-Улучшено-Ум. шумаIMG_8831-Улучшено-Ум. шумаIMG_8836-Улучшено-Ум. шумаIMG_8839-Улучшено-Ум. шумаIMG_8846-Улучшено-Ум. шумаIMG_8848-Улучшено-Ум. шумаIMG_8849IMG_8852IMG_8854IMG_8421-Улучшено-Ум. шумаIMG_8433IMG_8443IMG_8448IMG_8449IMG_8451IMG_8453-Улучшено-Ум. шумаIMG_8455-Улучшено-Ум. шумаIMG_8459IMG_8614IMG_8445IMG_8446IMG_8452IMG_8621DJI_0909IMG_8631IMG_8634-Улучшено-Ум. шумаIMG_8637-Улучшено-Ум. шумаIMG_8639-Улучшено-Ум. шумаIMG_8641-Улучшено-Ум. шумаIMG_8642-Улучшено-Ум. шумаIMG_8644-Улучшено-Ум. шумаIMG_8652-Улучшено-Ум. шумаIMG_8665IMG_8669-Улучшено-Ум. шумаIMG_8670-Улучшено-Ум. шумаIMG_8671-Улучшено-Ум. шумаIMG_8676IMG_8683DJI_0910IMG_8687-Улучшено-Ум. шумаIMG_8690-Улучшено-Ум. шумаIMG_8695-Улучшено-Ум. шумаIMG_8705IMG_8706DJI_0912IMG_8701IMG_8703IMG_8714-Улучшено-Ум. шумаIMG_8715-Улучшено-Ум. шумаIMG_8720-Улучшено-Ум. шумаDJI_0916IMG_8724-Улучшено-Ум. шумаIMG_8726-Улучшено-Ум. шумаIMG_8727-Улучшено-Ум. шумаIMG_8739IMG_8741-Улучшено-Ум. шумаIMG_8742-Улучшено-Ум. шумаIMG_8745-Улучшено-Ум. шумаDJI_0918DJI_0919IMG_8790DJI_0905DJI_0935DJI_0937IMG_8398IMG_8432IMG_8442IMG_8613IMG_8619IMG_8625IMG_8627IMG_8860IMG_8876IMG_8878IMG_8892IMG_8893IMG_8894IMG_8897IMG_8898IMG_8899IMG_8901

Фотозвіт з будівництва ЖК Синергія Сіті від 15 листопада 2025 року

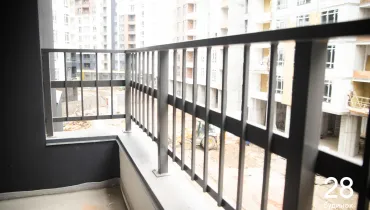

У 28 будинку завершили:

• укладання плитки.

• встановлення квартирних дверей.

• встановлення електрощитів, водомірні люків.

• монтаж огородження парапетів на даху.

Продовжуємо:

• малярні декоративні роботи у спільних коридорах.

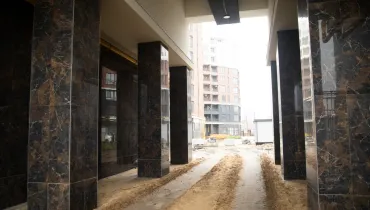

• укладання плитки у лобі.

Розпочали внутрішню газову обвязку.

У 29 будинку завершили:

• встановлення ліфту.

• влаштування стяжки підлоги.

• встановлення огородження лоджій та даху.

• монтаж накривок на парапети.

Розпочали:

• укладення плитки в спільних коридорах на 8-10-му поверхах.

• встановлення квартирних дверей на 2-5-му поверхах.

• фасадні роботи на 1-му поверсі.

У 31 будинку завершили:

• встановлення поручнів на сходових маршах.

• малярні роботи в спільних коридорах.

• укладення плитки у лобі.

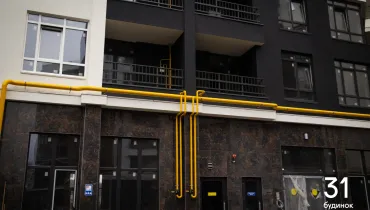

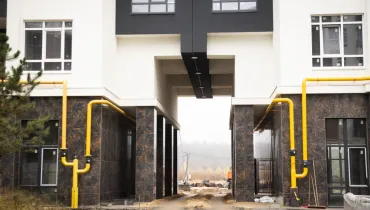

• монтаж газової обв’язки, встановлення котлів.

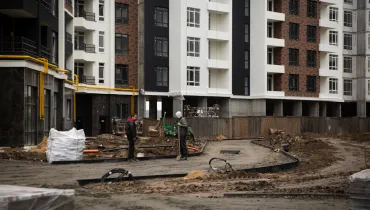

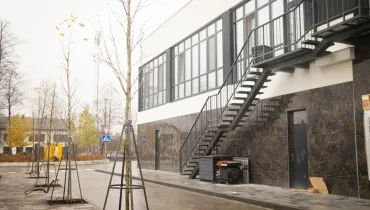

У 31 та 32 будинку завершили благоустрій прибудинкової території.

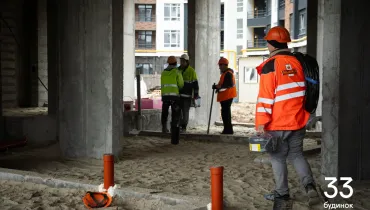

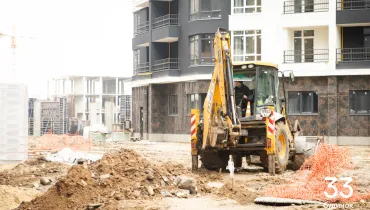

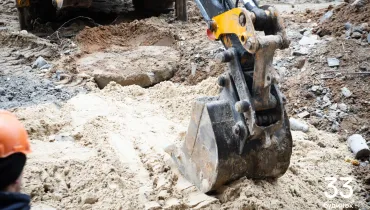

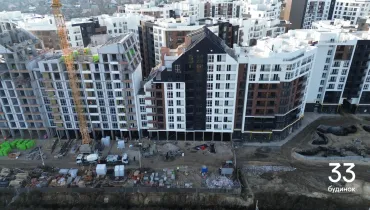

У 33 будинку завершили:

• встановлення вікон.

• тинькування спільних коридорів на 10-му поверсі.

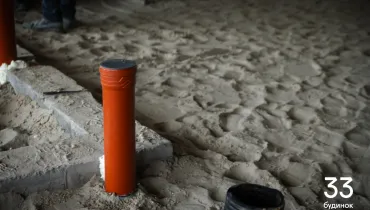

• розводка комунікацій на 1-му поверсі.

Завершуємо фасадні роботи.

Розпочали:

• розводка комунікацій по квартирах на 2-5-му поверхах.

• утеплення і разуклонка підлоги на терасах.

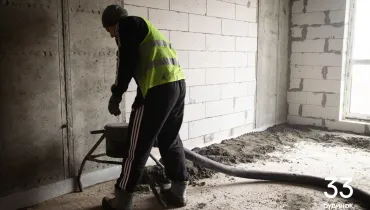

• стяжку підлоги на 3-му поверсі.

• влаштування скатного даху.

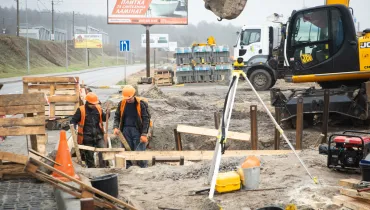

• під’єднання до зовнішніх мереж.

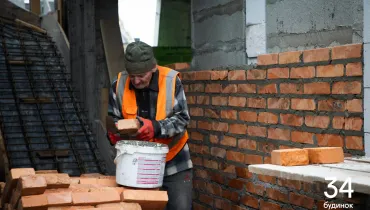

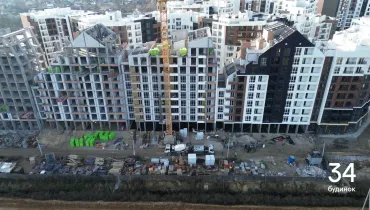

У 34 будинку завершили:

• монтаж вентиляційних каналів та димоходів на даху.

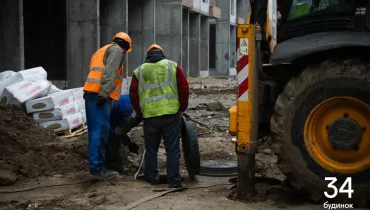

• розводка комунікацій на 1-му поверсі.

Завершуємо мурування стін на 9-10-му поверсі.

Продовжуємо встановлення вікон на 8-9 поверсі.

Розпочали під’єднання до зовнішніх мереж.

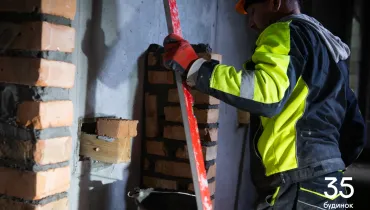

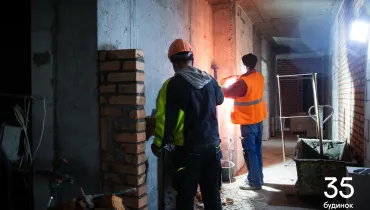

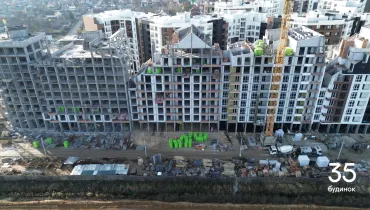

У 35 будинку завершуємо мурування стін на 5, 9-10 поверхах та горищі.

Продовжуємо монтаж вентиляційних каналів та димоходів на 9-10-му поверсі.

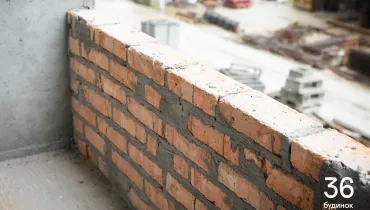

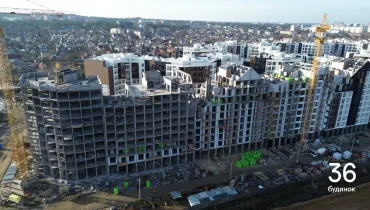

У 36 будинку завершили монолітні роботи.

Продовжуємо бетонування стін цоколю.

Розпочали:

• монтаж вентиляційних каналів та димоходів на 4-5-му поверхах.

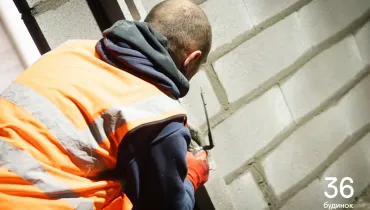

• мурування стін на 2-му поверсі.

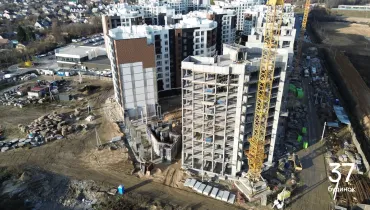

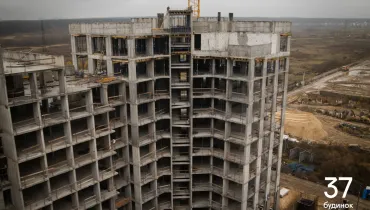

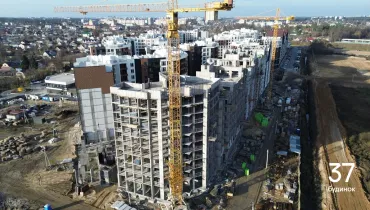

У 37 будинку завершили монолітні роботи.

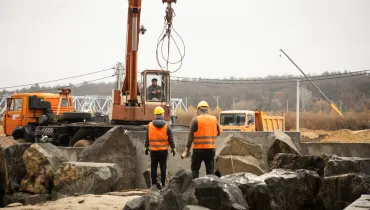

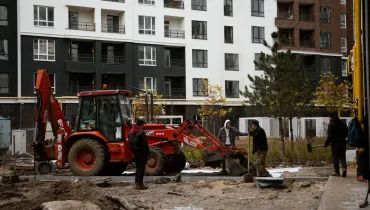

Влаштовуємо благоустрій:

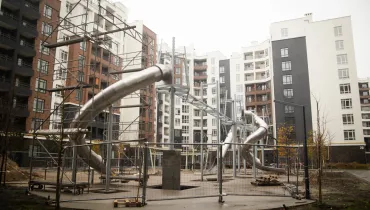

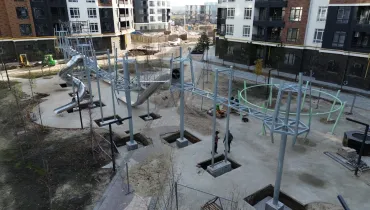

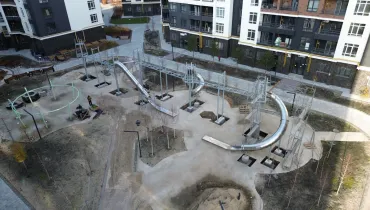

• продовжуємо монтаж дитячого майданчика між 5 і 6 чергою будинків.

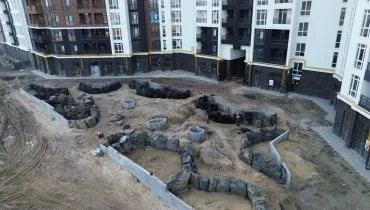

• завершили бетонування підпірних стін та встановили декоративне каміння біля 18-19 і 31-32 будинків (зі сторони набережної).

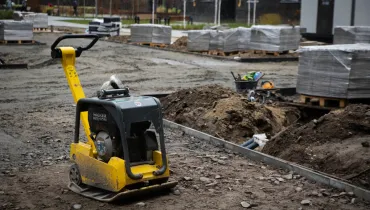

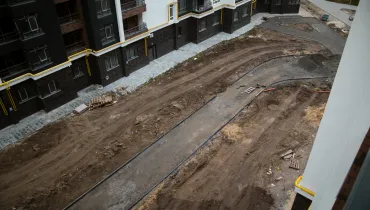

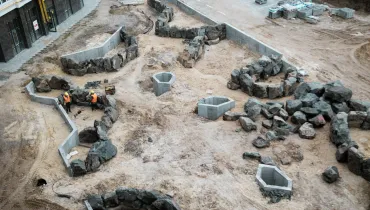

• розпочали укладання бруківки біля 18-19 і 31-32 будинків (у внутрішньому дворі), а також у наступній частині променаду.

• продовжуємо влаштування кругового перехрестя на в’їзді до комплексу.

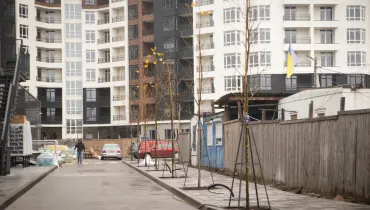

• завершили укладання бруківки та висадження дерев біля “RIOTS”.
