Хід будівництва — Жовтень 2025

IMG_4235IMG_9188IMG_9189DJI_20251013132425_0021_DIMG_4259-Улучшено-Ум. шумаIMG_4264-Улучшено-Ум. шумаIMG_4269-Улучшено-Ум. шумаIMG_4274-Улучшено-Ум. шумаIMG_4279-Улучшено-Ум. шумаIMG_4284DJI_20251013132433_0022_DIMG_4289-Улучшено-Ум. шумаIMG_4295IMG_4298IMG_4301DJI_20251013132440_0023_DIMG_4141IMG_4000IMG_4005IMG_4006IMG_4011-Улучшено-Ум. шумаIMG_4014-Улучшено-Ум. шумаIMG_4015-Улучшено-Ум. шумаIMG_4017-Улучшено-Ум. шумаIMG_4024-Улучшено-Ум. шумаIMG_4025-Улучшено-Ум. шумаIMG_4027-Улучшено-Ум. шумаIMG_4030-Улучшено-Ум. шумаIMG_4034-Улучшено-Ум. шумаIMG_4045-Улучшено-Ум. шумаIMG_4049-Улучшено-Ум. шумаIMG_4051-Улучшено-Ум. шумаIMG_4129IMG_4135IMG_4054IMG_4060IMG_4063IMG_4064IMG_4065-Улучшено-Ум. шумаIMG_4069-Улучшено-Ум. шумаIMG_4071-Улучшено-Ум. шумаIMG_4073IMG_4082-Улучшено-Ум. шумаIMG_4084-Улучшено-Ум. шумаIMG_4086-Улучшено-Ум. шумаIMG_4089-Улучшено-Ум. шумаIMG_4090-Улучшено-Ум. шумаIMG_4097IMG_4101IMG_4107-Улучшено-Ум. шумаIMG_4108-Улучшено-Ум. шумаIMG_4114-Улучшено-Ум. шумаIMG_4116-Улучшено-Ум. шумаIMG_4120IMG_4124IMG_4127IMG_4151IMG_4153-Улучшено-Ум. шумаIMG_4156-Улучшено-Ум. шумаIMG_4157-Улучшено-Ум. шумаIMG_4162-Улучшено-Ум. шумаIMG_4165-Улучшено-Ум. шумаIMG_4167-Улучшено-Ум. шумаIMG_4171-Улучшено-Ум. шумаIMG_4177-Улучшено-Ум. шумаIMG_4178IMG_4183-Улучшено-Ум. шумаIMG_4191-Улучшено-Ум. шумаIMG_4193-Улучшено-Ум. шумаIMG_4203-Улучшено-Ум. шумаIMG_4200IMG_4316IMG_4323DJI_20251013132416_0020_DIMG_4229-Улучшено-Ум. шумаIMG_4233-Улучшено-Ум. шумаIMG_4247-Улучшено-Ум. шумаIMG_4254IMG_4256DJI_20251013132253_0015_DDJI_20251013132358_0019_DDJI_20251013132531_0026_DIMG_4100IMG_4304IMG_4308IMG_4310IMG_4319IMG_4335IMG_4338IMG_4340IMG_4336IMG_4341IMG_4344IMG_4348IMG_4349

Фотозвіт з будівництва ЖК Синергія Сіті від 15 жовтня 2025 року

У 28 будинку завершили:

• влаштування стяжки підлоги на 8-му поверсі.

• монтаж накривок на парапети на даху.

Продовжуємо:

• укладання плитки на 6-7-му поверхах.

• малярні роботи у спільних коридорах.

Розпочали:

• укладання плитки у лобі.

• встановлення квартирних дверей.

У 29 будинку завершили:

• розводку електрики та води поквартирно.

• фасадні роботи.

• монтаж блискавкозахисту.

Продовжуємо встановлення ліфту.

Розпочали:

• встановлення огородження лоджій.

• влаштування стяжки підлоги на 1 та 8-10 поверхах

• монтаж накривок на парапети на даху.

У 31 будинку завершили:

• укладання плитки у спільних коридорах та лобі.

• встановлення лічильників електрики і води.

Продовжуємо:

• малярні роботи в спільних коридорах.

• монтаж газової обв’язки.

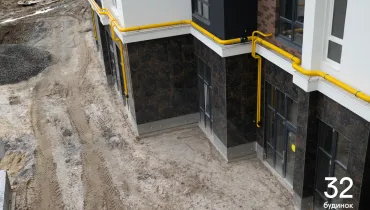

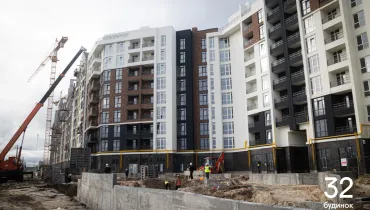

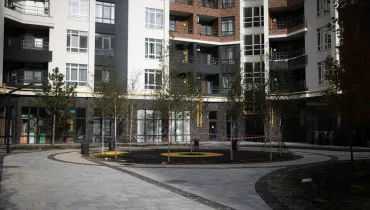

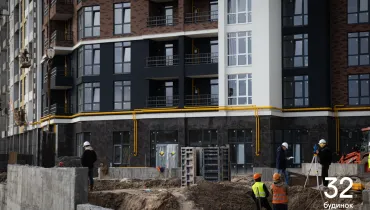

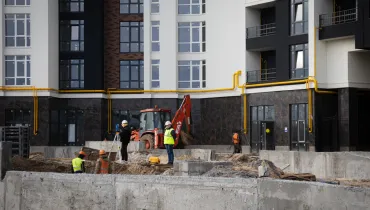

У 32 будинку розпочали благоустрій прибудинкової території.

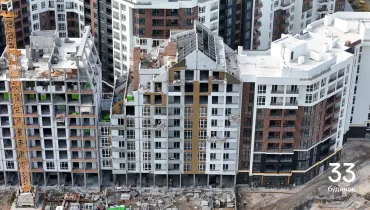

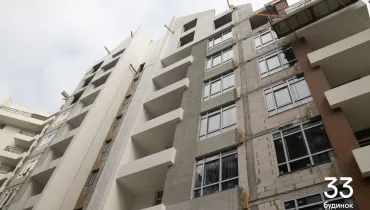

У 33 будинку завершили:

• монтаж вентиляційних каналів та димоходів на 10 поверсі та горищі.

• мурування стін на 9-10 поверхах і горищі.

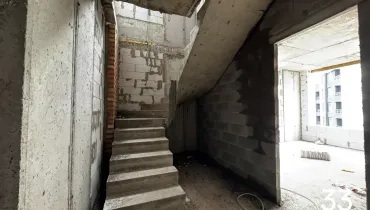

• бетонування сходів у дворівневих квартирах.

• монтаж водовідводу з лоджій.

Продовжуємо:

• тинькування спільних коридорів на 4-5 поверхах.

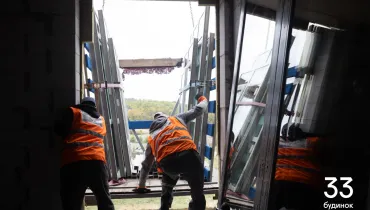

• встановлення вікон на 7 поверсі.

• фасадні роботи.

• монтаж блискавкозахисту.

У 34 будинку продовжуємо:

• монтаж вентиляційних каналів та димоходів на даху.

• мурування стін на 8-му поверсі.

• монтаж блискавкозахисту.

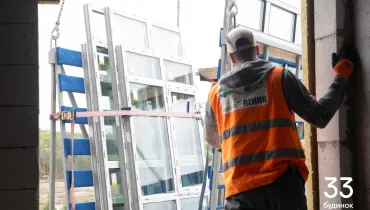

Розпочали встановлення вікон на 2-3 поверсі.

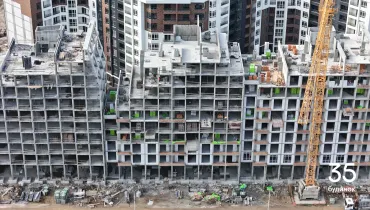

У 35 будинку завершили монолітні роботи.

Продовжуємо:

• монтаж вентиляційних каналів та димоходів на 7-му поверсі.

• мурування стін на 5-6-му поверхах.

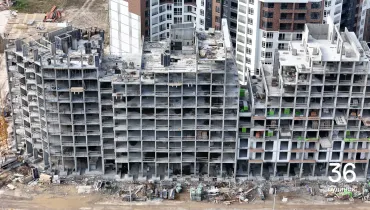

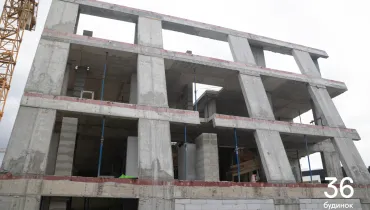

У 36 будинку завершили основні монолітні роботи, бетонуємо стіни цоколю.

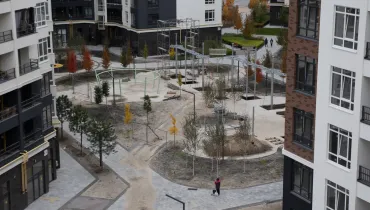

Влаштовуємо благоустрій:

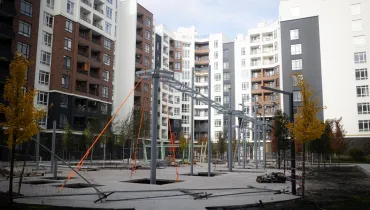

• монтуємо дитячий майданчик між 5 і 6 чергою будинків.

• бетонуємо підпірні стіни для майбутнього благоустрою біля 18-19 і 31-32 будинків.

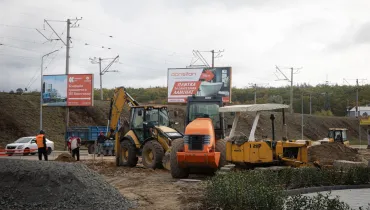

• продовжуємо влаштування кругового перехрестя на в’їзді до комплексу.

• завершили озеленення 2-х ділянок біля “RIOTS”.
