Хід будівництва — Вересень 2025
Фотозвіт з будівництва ЖК Синергія Сіті від 15 вересня 2025 року

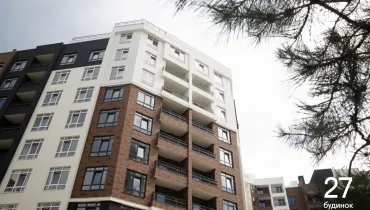

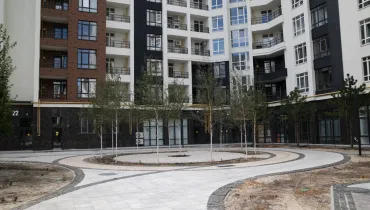

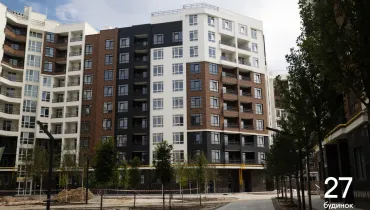

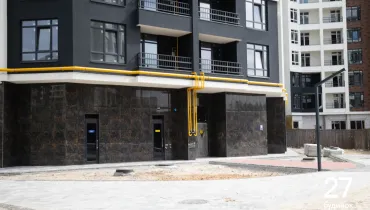

У 27 будинку завершили прибудинковий благоустрій. Будинок готовий до здачі в експлуатацію.

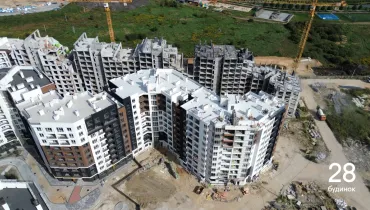

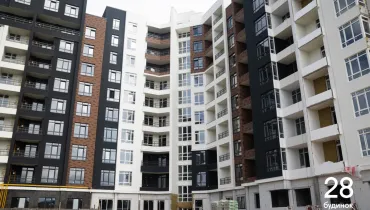

У 28 будинку завершили:
• фасадні роботи.
• влаштування даху.

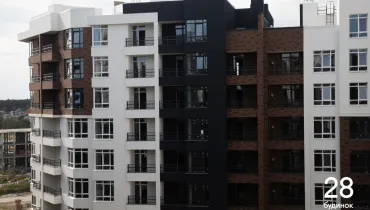

• встановлення вікон на 1 поверсі.
• встановлення відливів на лоджіях.
• монтаж блискавкозахисту.
• утеплення цоколю.
• розводку води поквартирно.
• тинькування стін у спільних коридорах.
• встановлення ліфту.
Продовжуємо влаштування стяжки підлоги на 5-му поверсі.

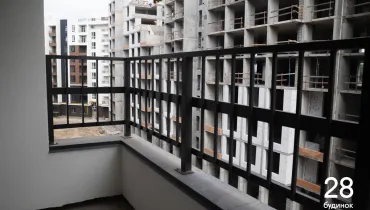

Розпочали встановлення огороджень на лоджіях.

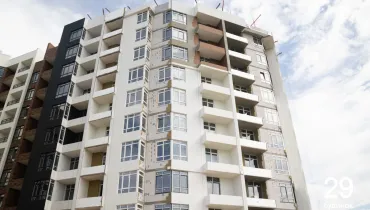

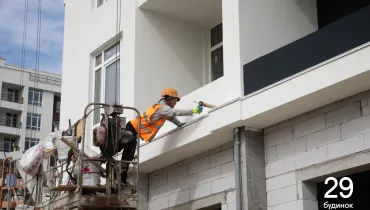

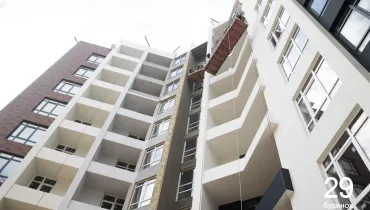

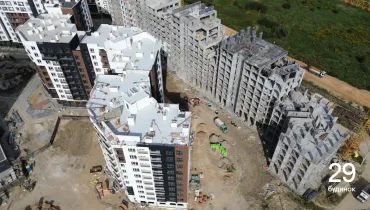

У 29 будинку завершили:
• мурування стін.
• бетонування підлоги на 1 поверсі.
• влаштування даху.
• гідроізоляція та утеплення цоколю.
Продовжуємо:
• фасадні роботи.

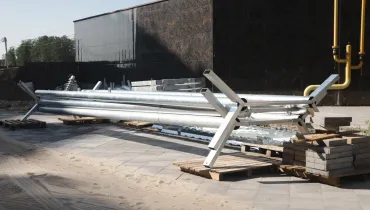

• монтаж блискавкозахисту.
Розпочали:

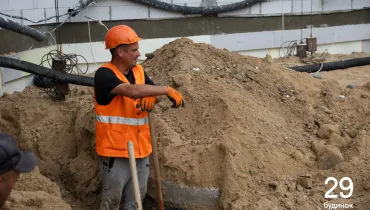

• розводку електрики та води поквартирно на 2-5 поверхах.

• встановлення ліфту.

У 31 будинку завершили:
• влаштування стяжки підлоги.
• тинькування стін у спільних коридорах.
• зашиття комунікаційних ніш гіпсокартоном.
• встановлення лічильників електроенергії.
• встановлення дверей у квартири.
• фасадні роботи на 1-му поверсі.
Продовжуємо укладання плитки у спільних коридорах на 9-8-му поверхах.
Розпочали:
• оздоблювальні роботи в спільних коридорах.
• укладання плитки у лобі.

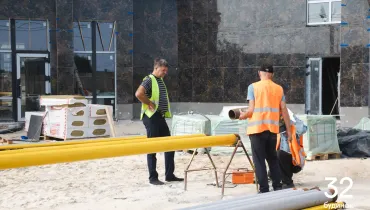

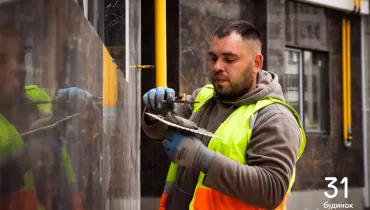

• монтаж газової обв’язки.
У 32 будинку завершили:
• тинькування стін у спільних коридорах.
• встановлення лічильників електроенергії.
• встановлення поручнів на сходах.
• фасадні роботи на 1-му поверсі
• встановлення огороджень лоджій і на даху.
• фарбування спільних коридорів.
• укладання плитки у лобі.
• встановлення котлів та газових лічильників.
Продовжуємо газову обв’язку.

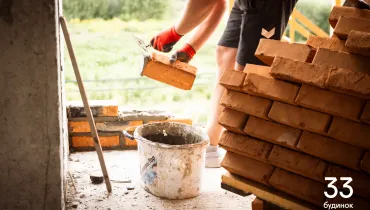

У 33 будинку завершили монолітні роботи.
Продовжуємо:
• монтаж вентиляційних каналів та димоходів на 10 поверсі та горищі.
• мурування стін на 9-10 поверхах і горищі.

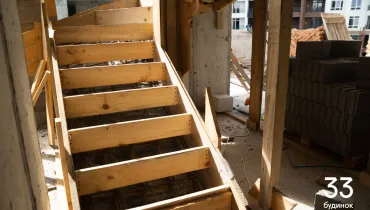

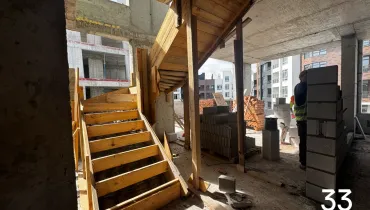

Розпочали бетонування сходів у дворівневих квартирах.

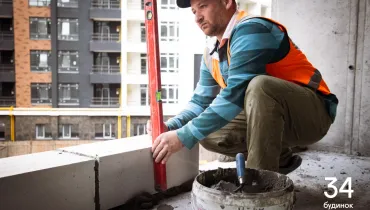

У 34 будинку завершили монолітні роботи.
Продовжуємо:
• монтаж вентиляційних каналів та димоходів на 9-му поверсі.
• мурування стін на 5-му поверсі.

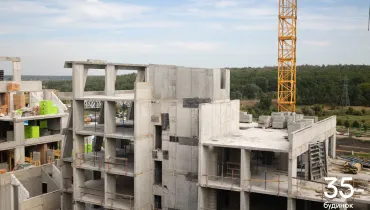

У 35 будинку продовжуємо:
• монолітні роботи на горищі.
• монтаж вентиляційних каналів та димоходів на 1-2-му поверсі.

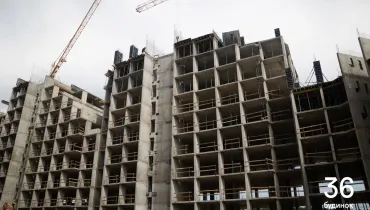

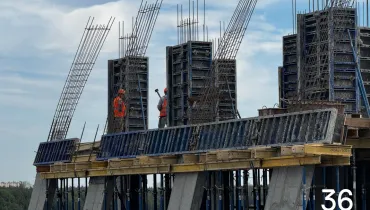

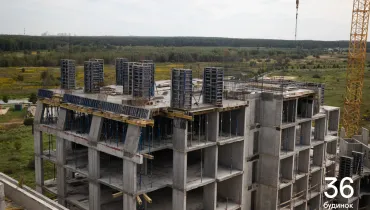

У 36 будинку продовжуємо монолітні роботи — бетонуємо плиту перекриття 10 поверху.

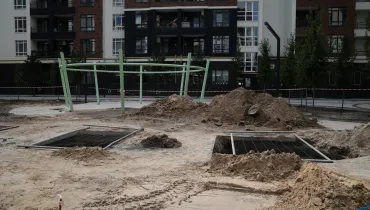

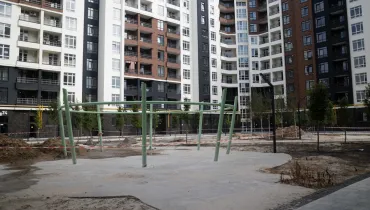

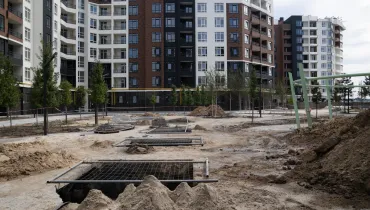

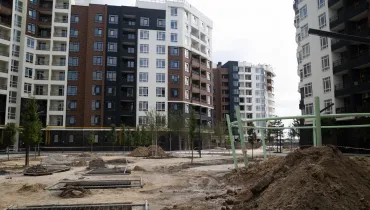

Влаштовуємо благоустрій: продовжуємо монтувати дитячий майданчик між 5 і 6 чергою — готуємось до бетонування конструкцій.
